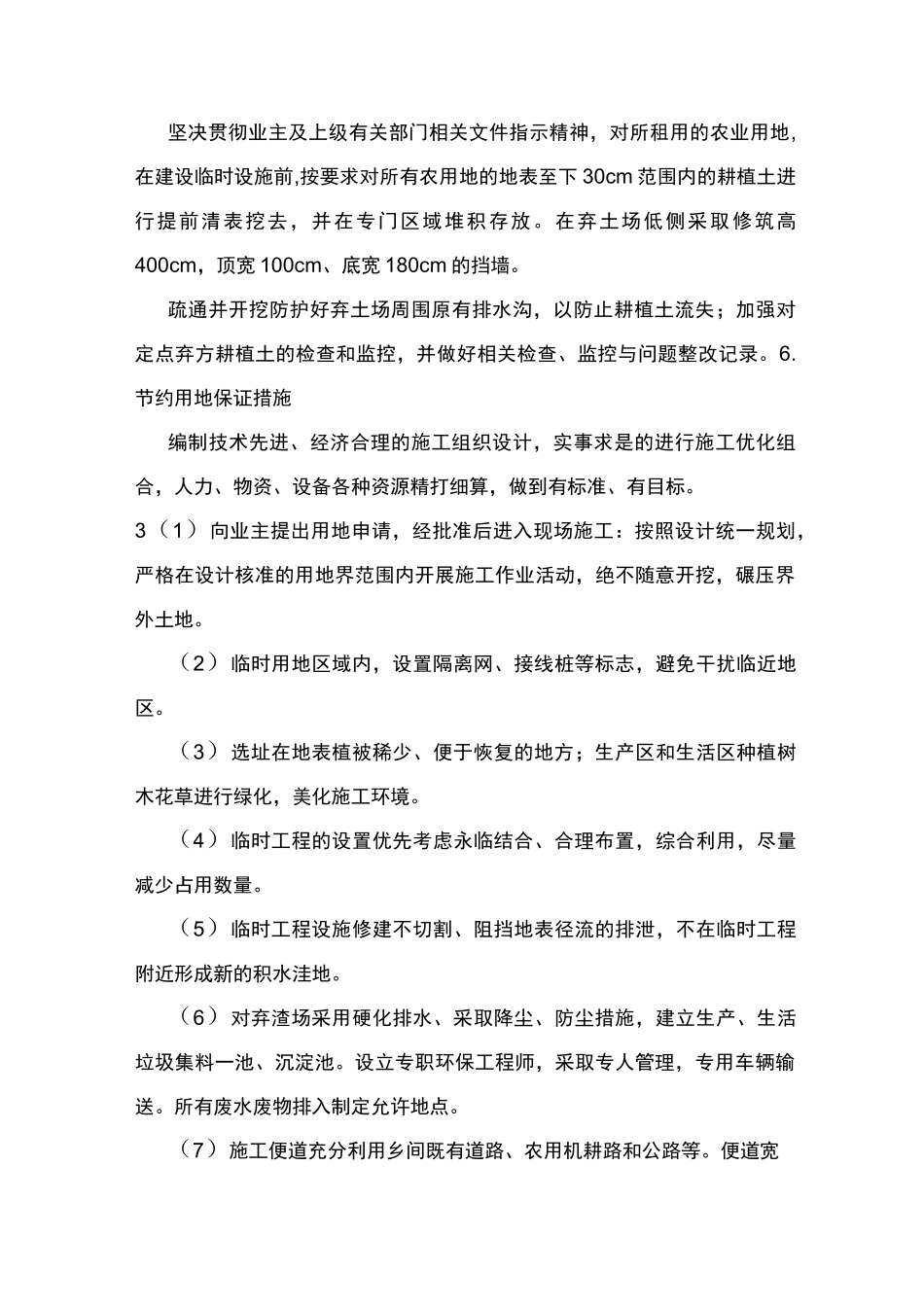

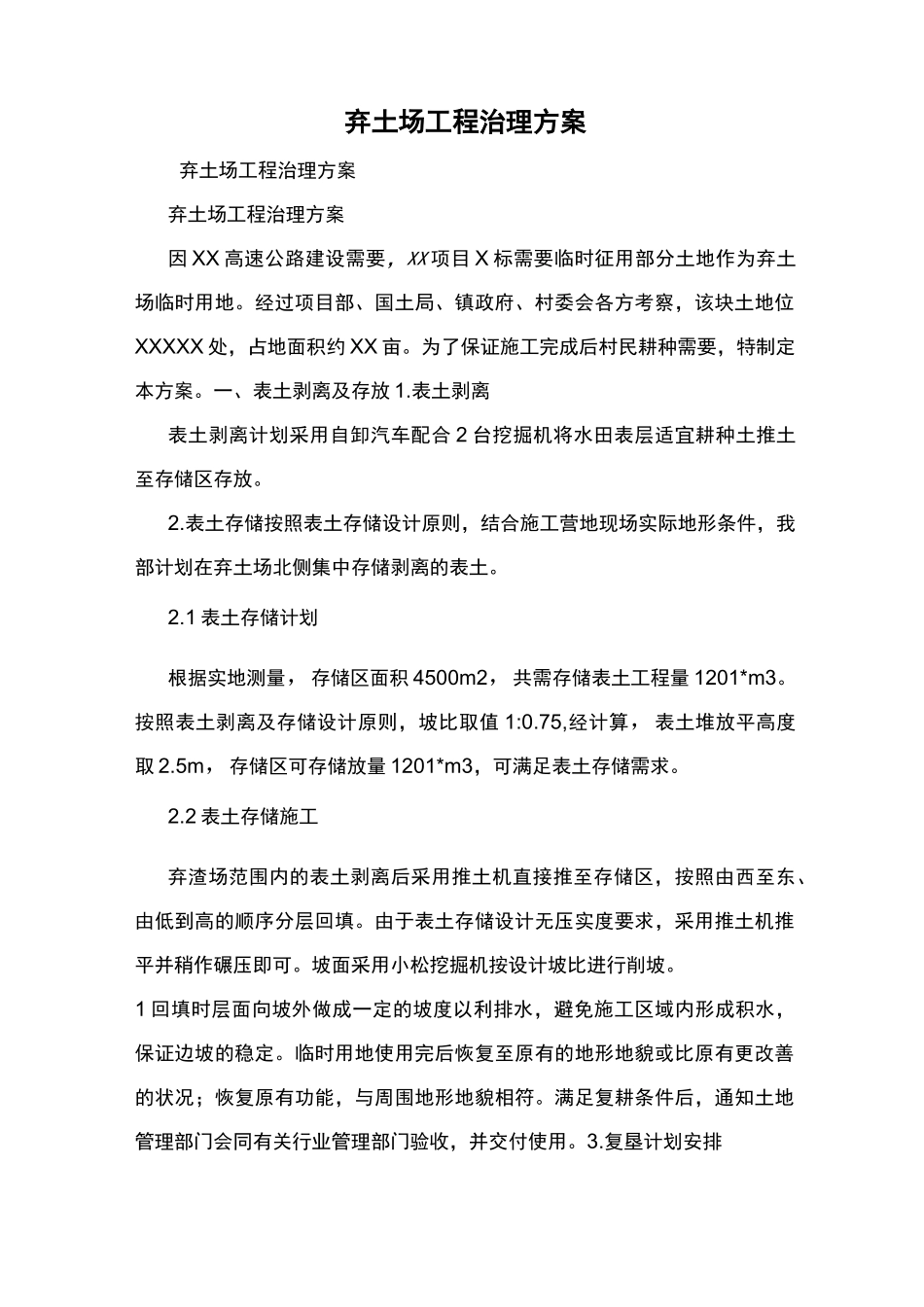

弃土场工程治理方案弃土场工程治理方案弃土场工程治理方案因 XX 高速公路建设需要,XX 项目 X 标需要临时征用部分土地作为弃土场临时用地
经过项目部、国土局、镇政府、村委会各方考察,该块土地位XXXXX 处,占地面积约 XX 亩
为了保证施工完成后村民耕种需要,特制定本方案
一、表土剥离及存放 1
表土剥离表土剥离计划采用自卸汽车配合 2 台挖掘机将水田表层适宜耕种土推土至存储区存放
表土存储按照表土存储设计原则,结合施工营地现场实际地形条件,我部计划在弃土场北侧集中存储剥离的表土
1 表土存储计划根据实地测量,存储区面积 4500m2,共需存储表土工程量 1201*m3
按照表土剥离及存储设计原则,坡比取值 1:0
75,经计算,表土堆放平高度取 2
5m,存储区可存储放量 1201*m3,可满足表土存储需求
2 表土存储施工弃渣场范围内的表土剥离后采用推土机直接推至存储区,按照由西至东、由低到高的顺序分层回填
由于表土存储设计无压实度要求,采用推土机推平并稍作碾压即可
坡面采用小松挖掘机按设计坡比进行削坡
1 回填时层面向坡外做成一定的坡度以利排水,避免施工区域内形成积水,保证边坡的稳定
临时用地使用完后恢复至原有的地形地貌或比原有更改善的状况;恢复原有功能,与周围地形地貌相符
满足复耕条件后,通知土地管理部门会同有关行业管理部门验收,并交付使用

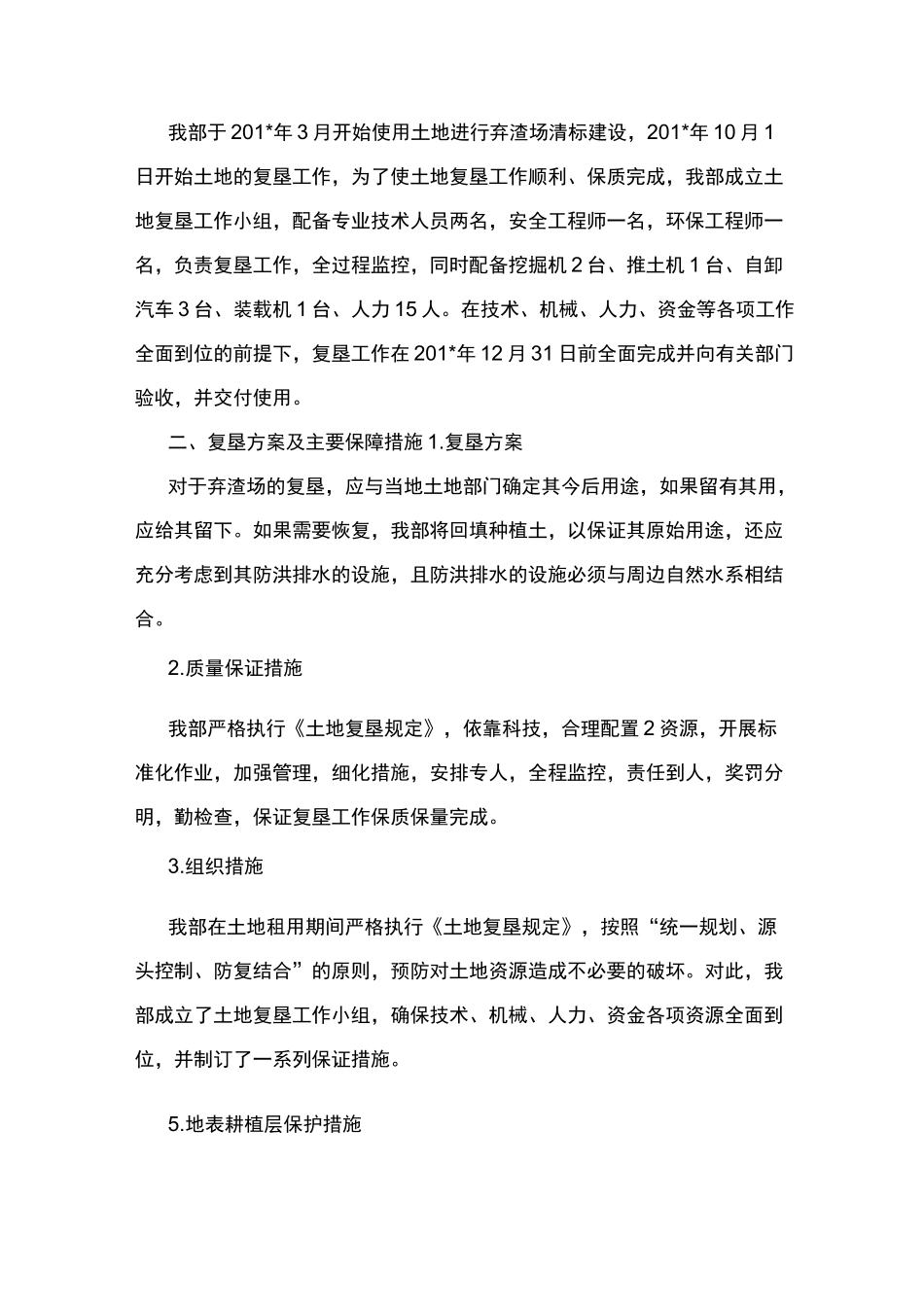

复垦计划安排我部于 201*年 3 月开始使用土地进行弃渣场清标建设,201*年 10 月 1日开始土地的复垦工作,为了使土地复垦工作顺利、保质完成,我部成立土地复垦工作小组,配备专业技术人员两名,安全工程师一名,环保工程师一名,负责复垦工作,全过程监控,同时配备挖掘机 2 台、推土机 1 台、自卸汽车 3 台、装载机 1 台、人力 15 人
在技术、机械、人力、资金等各项工作全面到位的前提下,复垦工作在 2
