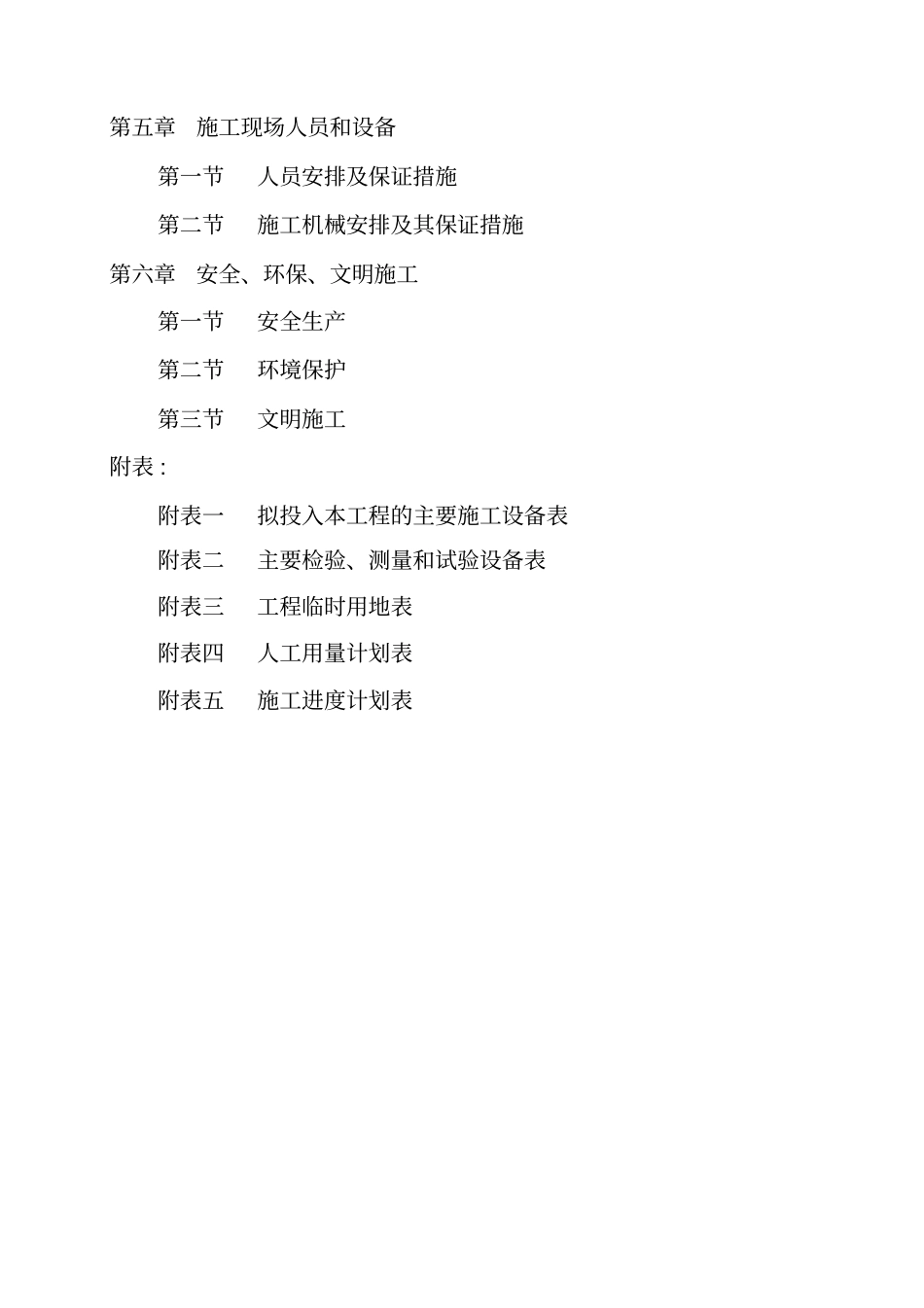

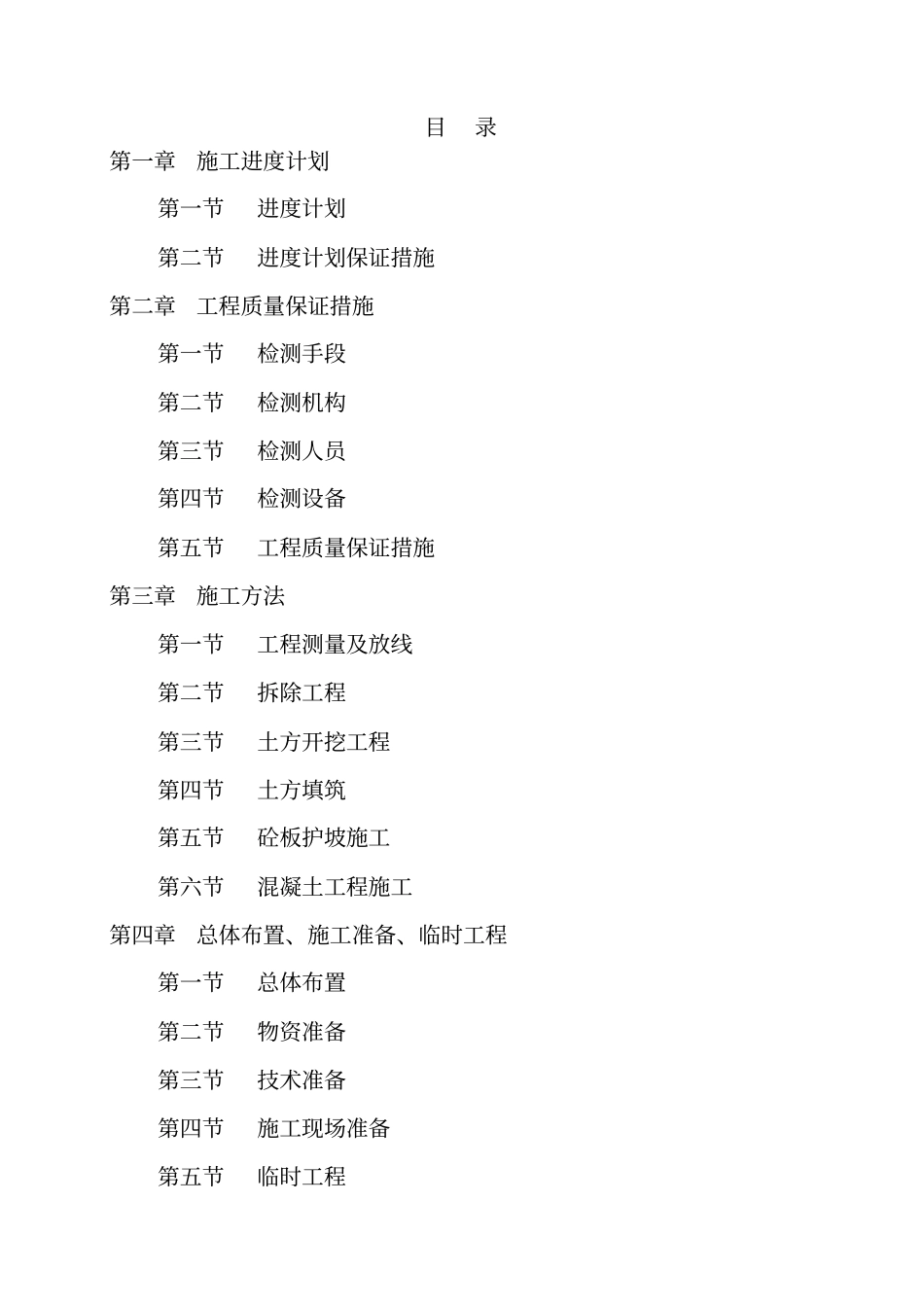

2011 年度蛤蟆通灌区续建配套与节水改造项目第二标段合同编号: NKSL02-2011-25 施工组织设计目录第一章施工进度计划第一节进度计划第二节进度计划保证措施第二章工程质量保证措施第一节检测手段第二节检测机构第三节检测人员第四节检测设备第五节工程质量保证措施第三章施工方法第一节工程测量及放线第二节拆除工程第三节土方开挖工程第四节土方填筑第五节砼板护坡施工第六节混凝土工程施工第四章总体布置、施工准备、临时工程第一节总体布置第二节物资准备第三节技术准备第四节施工现场准备第五节临时工程第五章施工现场人员和设备第一节人员安排及保证措施第二节施工机械安排及其保证措施第六章安全、环保、文明施工第一节安全生产第二节环境保护第三节文明施工附表 : 附表一拟投入本工程的主要施工设备表附表二主要检验、测量和试验设备表附表三工程临时用地表附表四人工用量计划表附表五施工进度计划表第一章施工进度计划第一节进度计划按照总工期的计划安排和要求,科学合理地安排土坝加高培厚、上游坝坡新建砼板护坡、维修放水洞、拆除重建泄洪闸翼墙、泄洪闸及灌溉闸海漫段。在保证工程质量的前提下,坚持“两从紧、两力争”的原则,即主体工程从紧,力争主动;晴天从紧,力争适当超前,确保在合同工期内完成。根据建设单位的工期安排,结合我单位的机械设备、技术力量、劳动力状况及以往类似工程的施工经验,经现场仔细踏堪,分析研究,确定本工程施工工期为250 日历天,即从2012 年 9 月1 日开工至 2013 年 10 月 30 日完工。具体详见施工进度计划表安排。施工进度计划表序号阶段性控制目标工期1 施工准备2012.8.25 ~2012.8.31 2 施工道路2012.9.1 ~2012.9.3 3 临建工程2012.9.1 ~2012.9.3 4 备料2012.9.1 ~2012.9.3 5 土方工程2012.9.1 ~2012.10.10 6 渠道衬砌工程2013.4.25 ~2013.10.30 7 倒虹吸工程2012.9.2 ~2012.10.30 8 分水闸工程2012.9.25 ~2013.5.10 9 节制闸工程2013.4.25 ~2013.6.30 10 方涵工程2012.9.5 ~2012.10.30 11 收尾2013.10.25 ~2013.10.30 第二节进度计划保证措施1、加强领导、统一认识、明确职责、落实到人,按照进度计划任务的要求,制定好各班组的施工任务,实行工效挂钩。奖罚分明。2、合理安排作业计划任务,并将其任务分解到月、旬、日,做到日保旬、旬保月。正确处理好挖、填、砌各作业工种之间的关系,避免出现脱节现象。3、实行月考核制度,...
