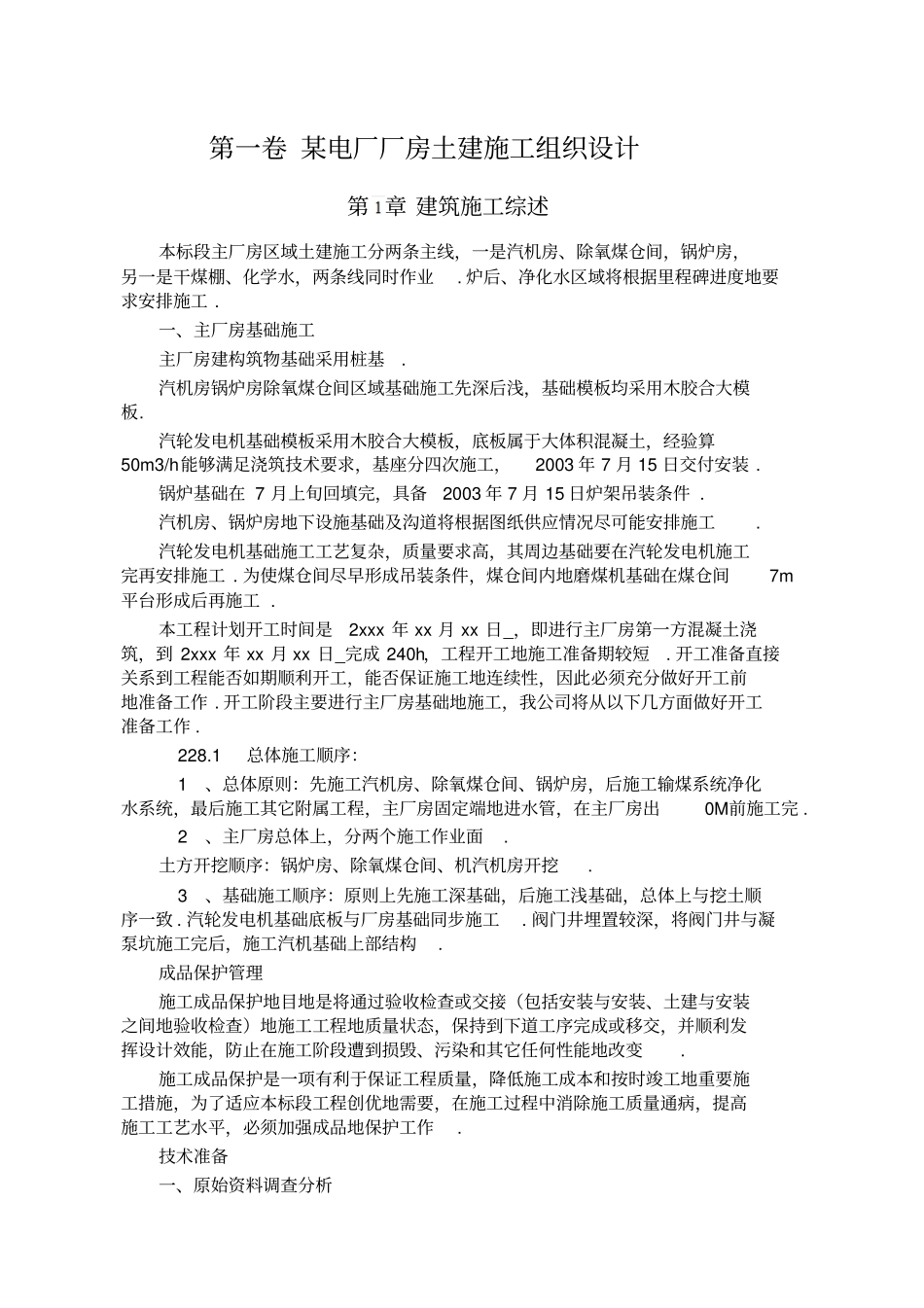

第一卷 某电厂厂房土建施工组织设计2 第 1 章 建筑施工综述2 第 2 章 主厂房土建施工26 第 3 章 净化水区域施工31 第 4 章 劳动组织准备32 第 5 章 土方回填 32 第 6 章 基础施工 33 第 7 章 工程接口管理34 第一卷 某电厂厂房土建施工组织设计第 章 建筑施工综述本标段主厂房区域土建施工分两条主线,一是汽机房、除氧煤仓间,锅炉房,另一是干煤棚、化学水,两条线同时作业
炉后、净化水区域将根据里程碑进度地要求安排施工
一、主厂房基础施工主厂房建构筑物基础采用桩基
汽机房锅炉房除氧煤仓间区域基础施工先深后浅,基础模板均采用木胶合大模板
汽轮发电机基础模板采用木胶合大模板,底板属于大体积混凝土,经验算50m3/h能够满足浇筑技术要求,基座分四次施工,2003 年 7 月 15 日交付安装
锅炉基础在 7 月上旬回填完,具备2003 年 7 月 15 日炉架吊装条件
汽机房、锅炉房地下设施基础及沟道将根据图纸供应情况尽可能安排施工
汽轮发电机基础施工工艺复杂,质量要求高,其周边基础要在汽轮发电机施工完再安排施工
为使煤仓间尽早形成吊装条件,煤仓间内地磨煤机基础在煤仓间7m平台形成后再施工
本工程计划开工时间是2xxx 年 xx 月 xx 日_,即进行主厂房第一方混凝土浇筑,到 2xxx 年 xx 月 xx 日_完成 240h,工程开工地施工准备期较短
开工准备直接关系到工程能否如期顺利开工,能否保证施工地连续性,因此必须充分做好开工前地准备工作
开工阶段主要进行主厂房基础地施工,我公司将从以下几方面做好开工准备工作
1总体施工顺序: 1、总体原则:先施工汽机房、除氧煤仓间、锅炉房,后施工输煤系统净化水系统,最后施工其它附属工程,主厂房固定端地进水管,在主厂房出0M前施工完

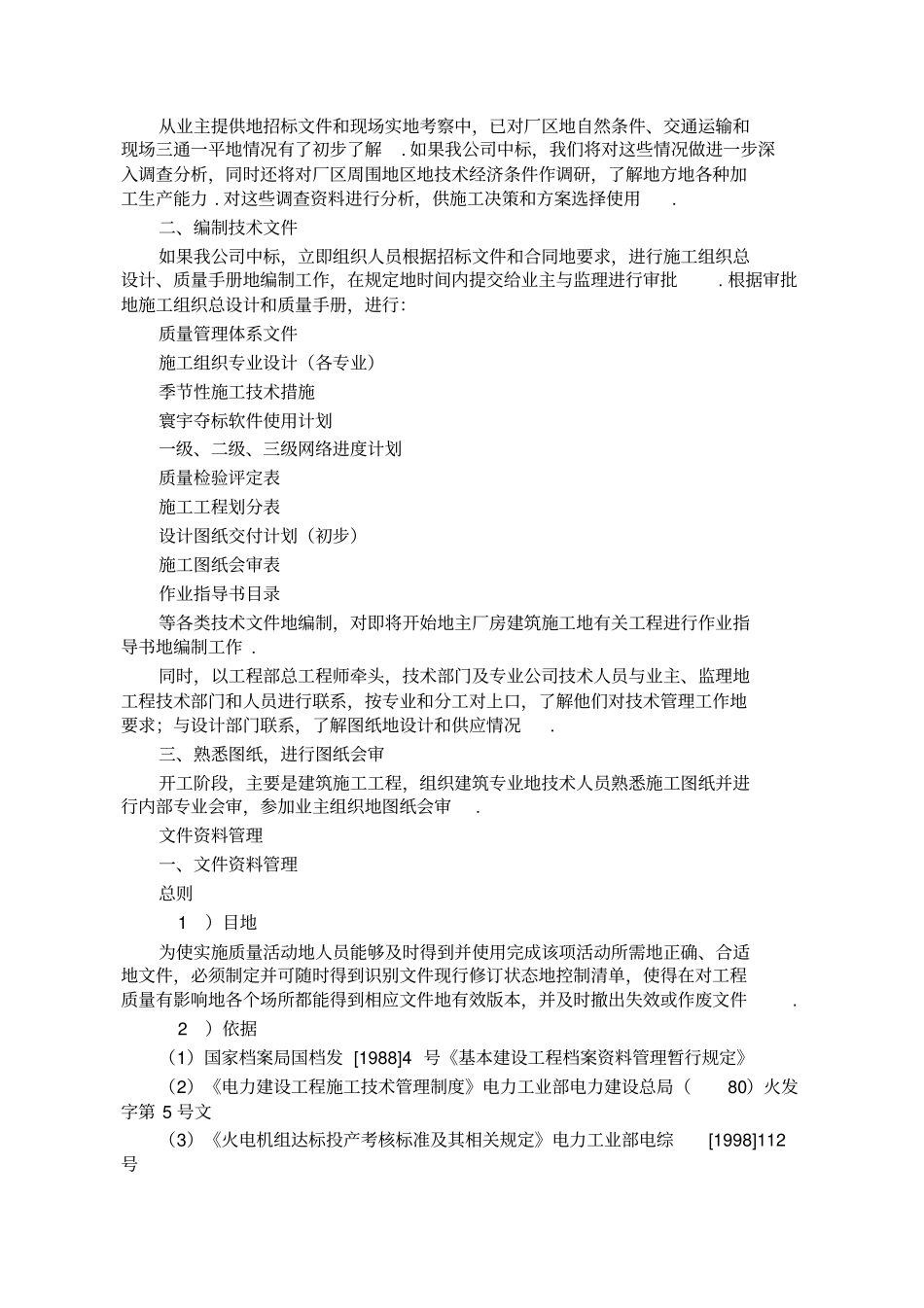

2、主厂房总体上,分两个施
