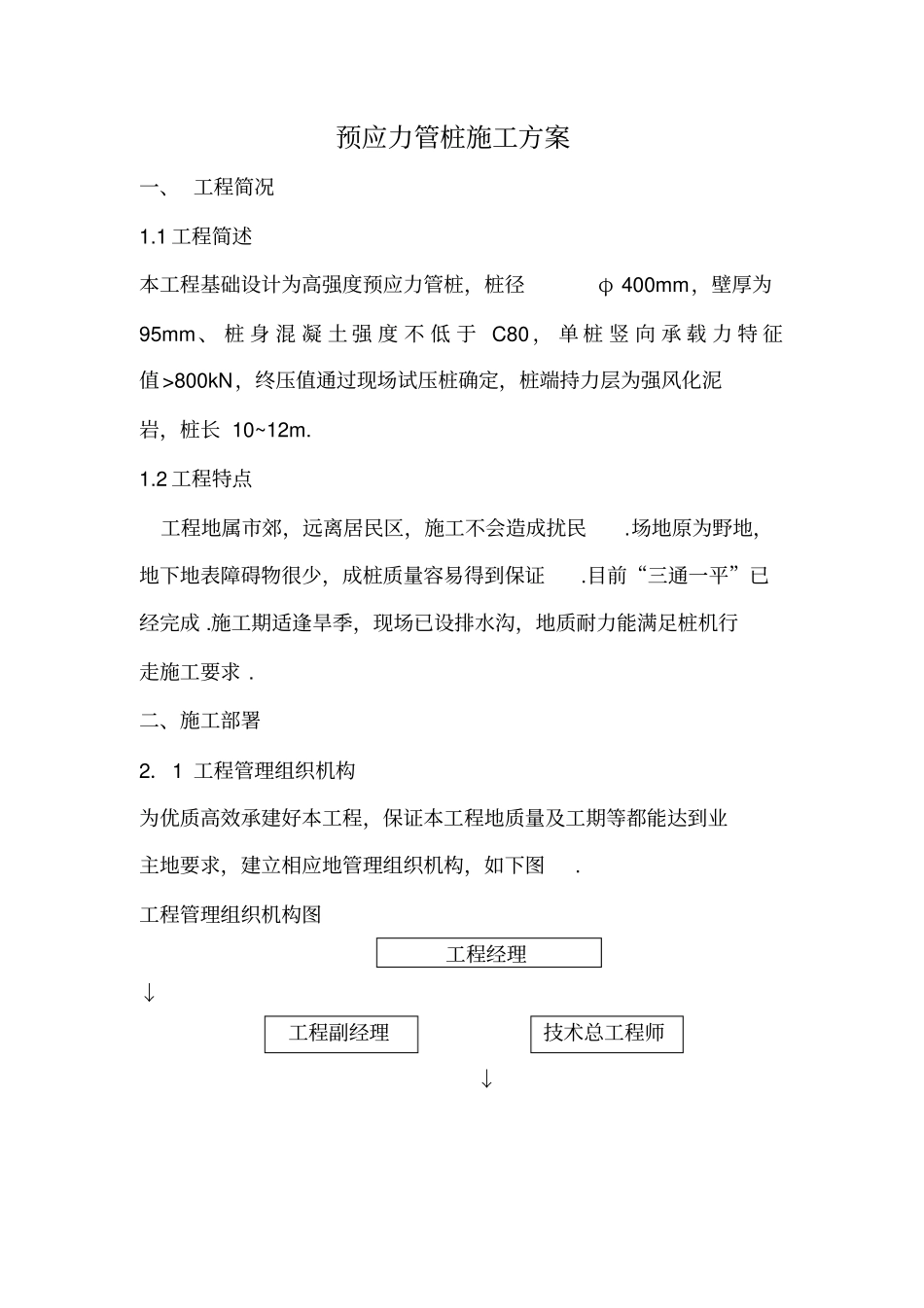

预应力管桩施工方案一、 工程简况1
1 工程简述本工程基础设计为高强度预应力管桩,桩径φ 400mm,壁厚为95mm、 桩 身 混 凝 土 强 度 不 低 于 C80 , 单 桩 竖 向 承 载 力 特 征值>800kN,终压值通过现场试压桩确定,桩端持力层为强风化泥岩,桩长 10~12m
2 工程特点工程地属市郊,远离居民区,施工不会造成扰民
场地原为野地,地下地表障碍物很少,成桩质量容易得到保证
目前“三通一平”已经完成
施工期适逢旱季,现场已设排水沟,地质耐力能满足桩机行走施工要求

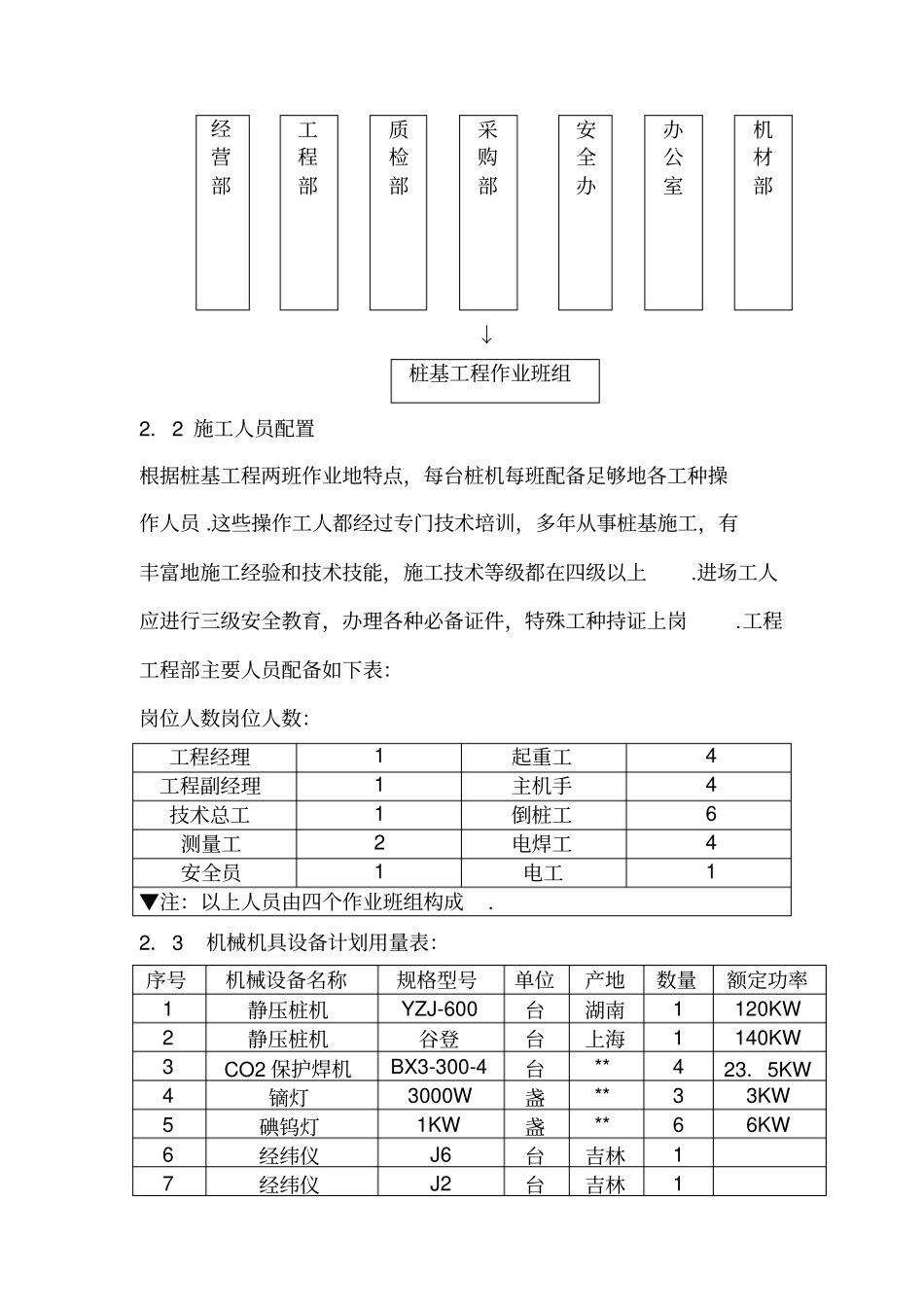

二、施工部署2.1 工程管理组织机构为优质高效承建好本工程,保证本工程地质量及工期等都能达到业主地要求,建立相应地管理组织机构,如下图
工程管理组织机构图工程经理↓工程副经理技术总工程师↓经营部工程部质检部采购部安全办办公室机材部↓桩基工程作业班组2.2 施工人员配置根据桩基工程两班作业地特点,每台桩机每班配备足够地各工种操作人员
这些操作工人都经过专门技术培训,多年从事桩基施工,有丰富地施工经验和技术技能,施工技术等级都在四级以上
进场工人应进行三级安全教育,办理各种必备证件,特殊工种持证上岗
工程工程部主要人员配备如下表:岗位人数岗位人数:工程经理1 起重工4 工程副经理1 主机手4 技术总工1 倒桩工6 测量工2 电焊工4 安全员1 电工1 ▼注:以上人员由四个作业班组构成

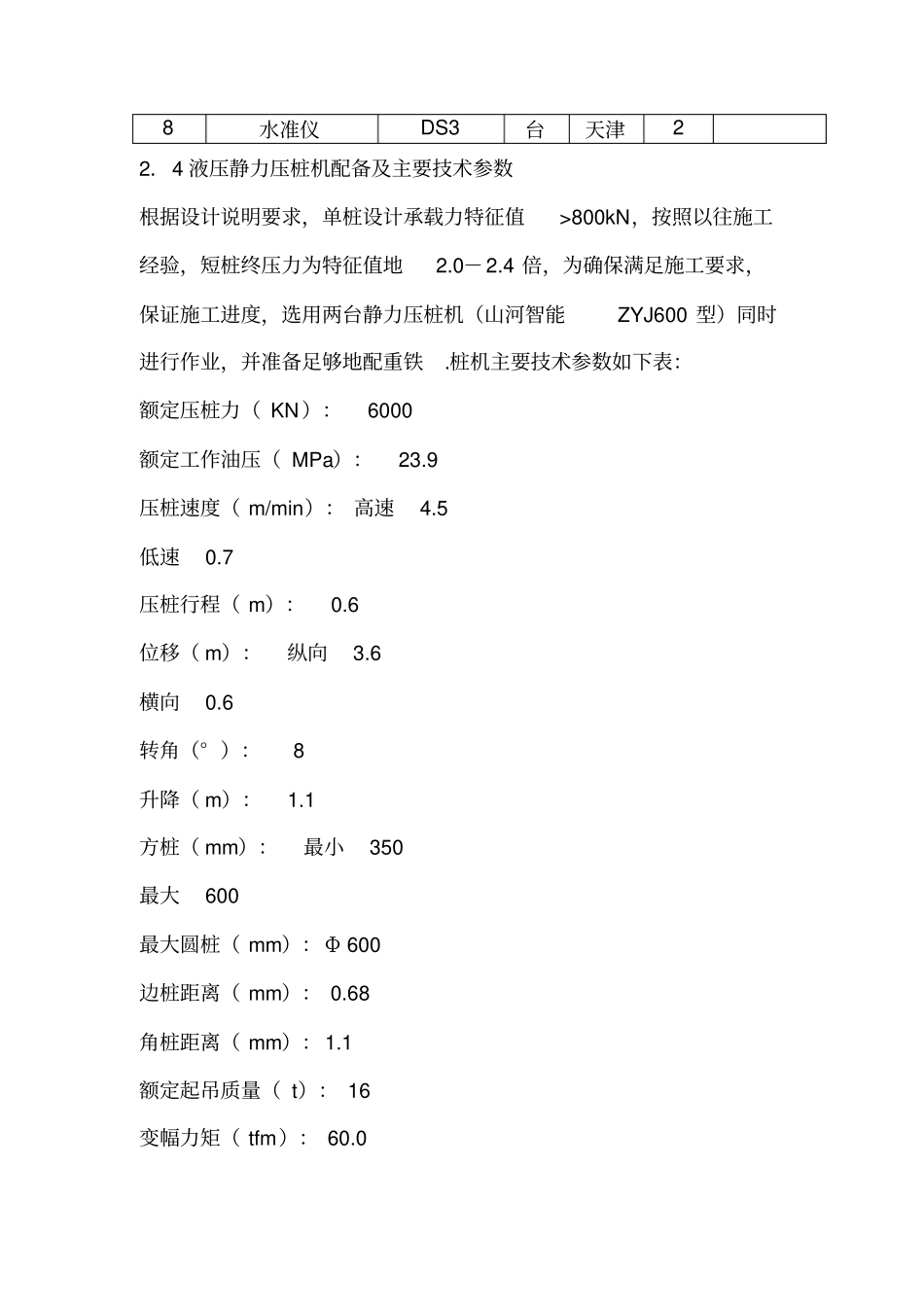

2.3机械机具设备计划用量表:序号机械设备名称规格型号单位产地数量额定功率1 静压桩机YZJ-600 台湖南1 120KW 2 静压桩机谷登台上海1 140KW 3 CO2 保护焊机BX3-300-4 台** 4 23.5KW 4 镝灯3000W 盏** 3 3KW 5 碘钨灯1KW 盏** 6 6KW 6 经纬仪J6 台吉林1 7 经纬仪J2 台吉林1 8 水准仪DS3 台天津2 2.4 液压静力
