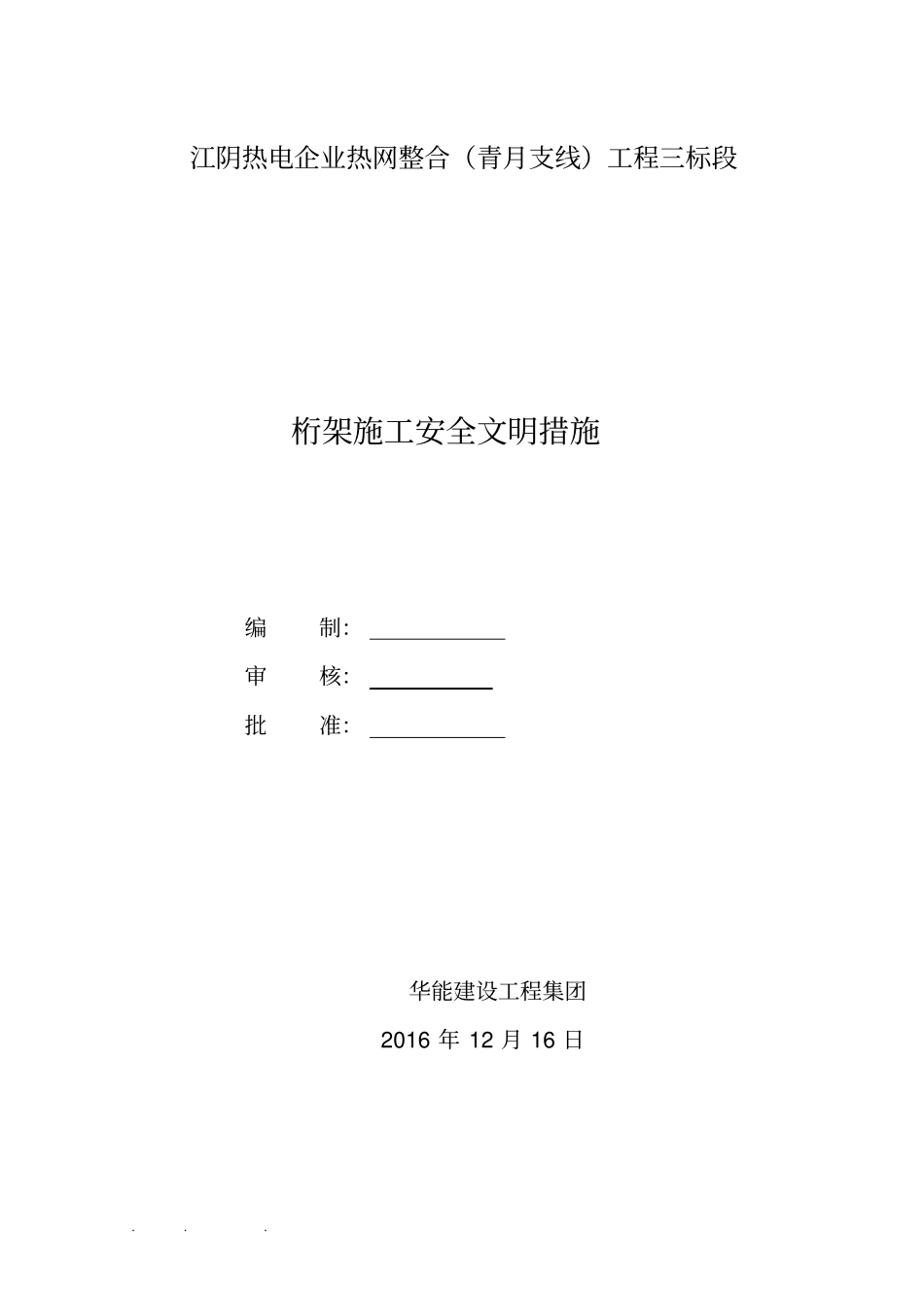

江阴热电企业热网整合(青月支线)工程三标段桁架施工安全文明措施编制:审核:批准:华能建设工程集团2016 年 12 月 16 日

目录一、编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 二、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 三、吊装机具选用及性能要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 四、安全施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 五、环境保护施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12 六、交通疏导管理措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯13 七、应急预案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯13

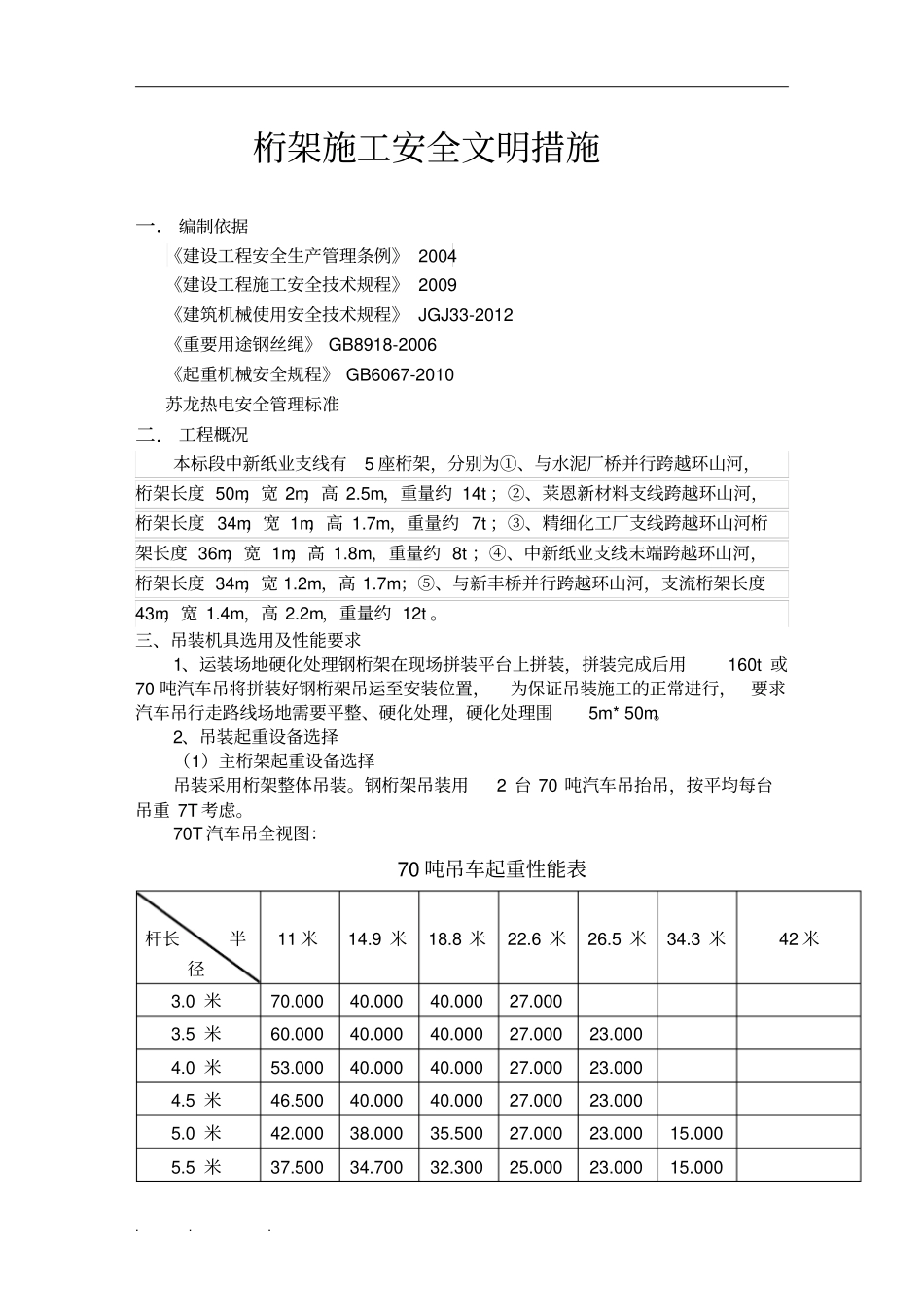

桁架施工安全文明措施一. 编制依据《建设工程安全生产管理条例》 2004 《建设工程施工安全技术规程》 2009 《建筑机械使用安全技术规程》 JGJ33-2012 《重要用途钢丝绳》 GB8918-2006 《起重机械安全规程》 GB6067-2010 苏龙热电安全管理标准二. 工程概况本标段中新纸业支线有5 座桁架,分别为①、与水泥厂桥并行跨越环山河,桁架长度 50m,宽 2m,高 2
5m,重量约 14t ;②、莱恩新材料支线跨越环山河,桁架长度 34m,宽 1m,高 1
7m,重量约 7t ;③、精细化工厂支线跨越环山河桁架长度 36m,宽 1m,高 1
8m,重量约 8t ;④、中新纸业支线末端跨越环山河,桁架长度 34m,宽 1
2m,高 1
7m;⑤、与新丰桥并行跨越环山河,支流桁架长度43m,宽 1
4m,高 2
2m,重量约 12t
三、吊装机具选用及性能要求1、运装场地硬化处理钢桁架在现场拼装平台上拼装,拼装完成后用160t 或70 吨汽车吊将拼装好钢桁架吊运至安装位置,为保证吊装施工的正常进行,要求汽车吊行走路线场地需要平整、硬化处理,硬化处理围5m* 5
