框架涵施工方案一、工程概况:1
工程简介:黄万铁路工程是朔黄铁路的一段,南起朔黄铁路的黄骅南站, 北至天津市的万家码头站,全长 67

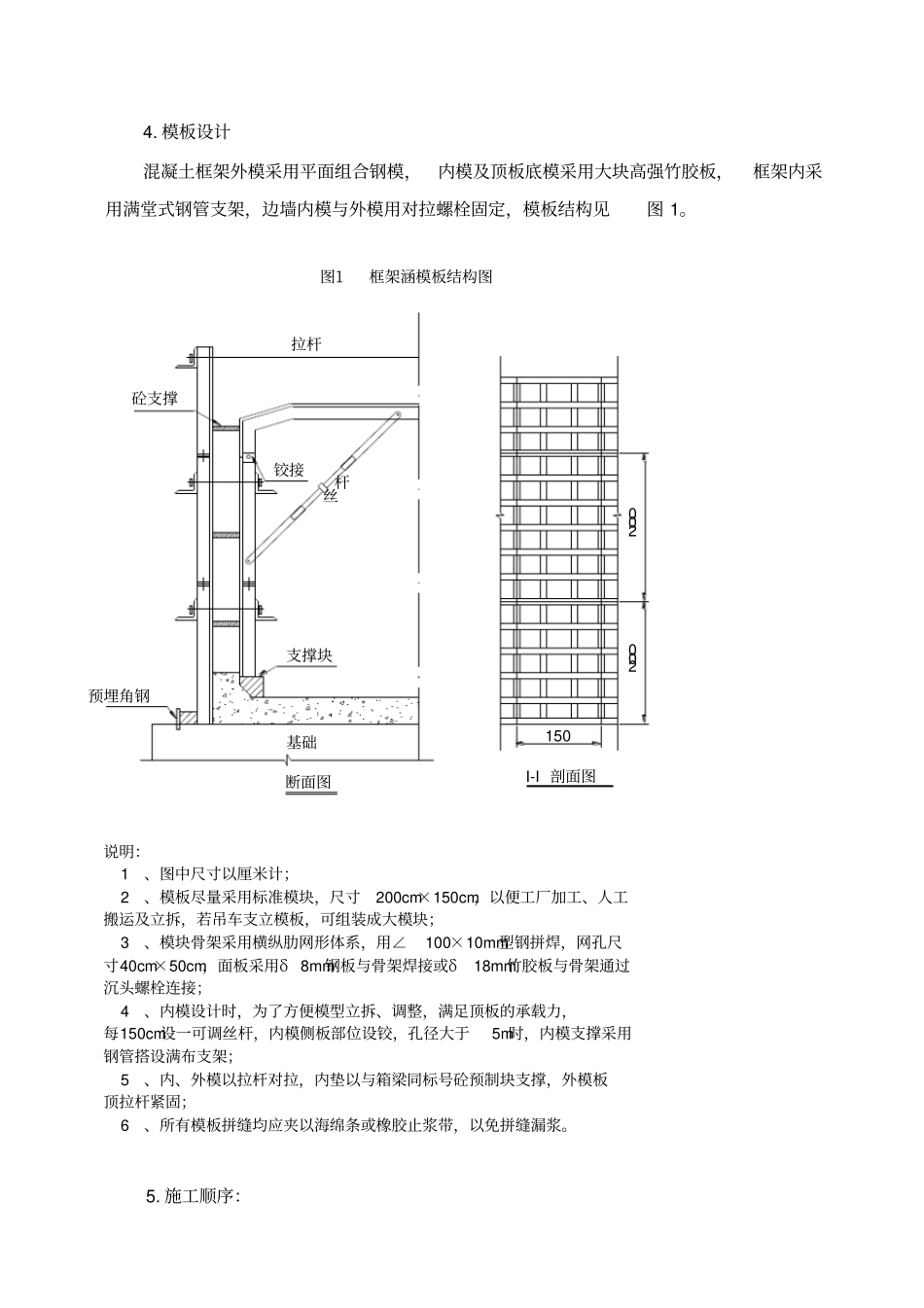

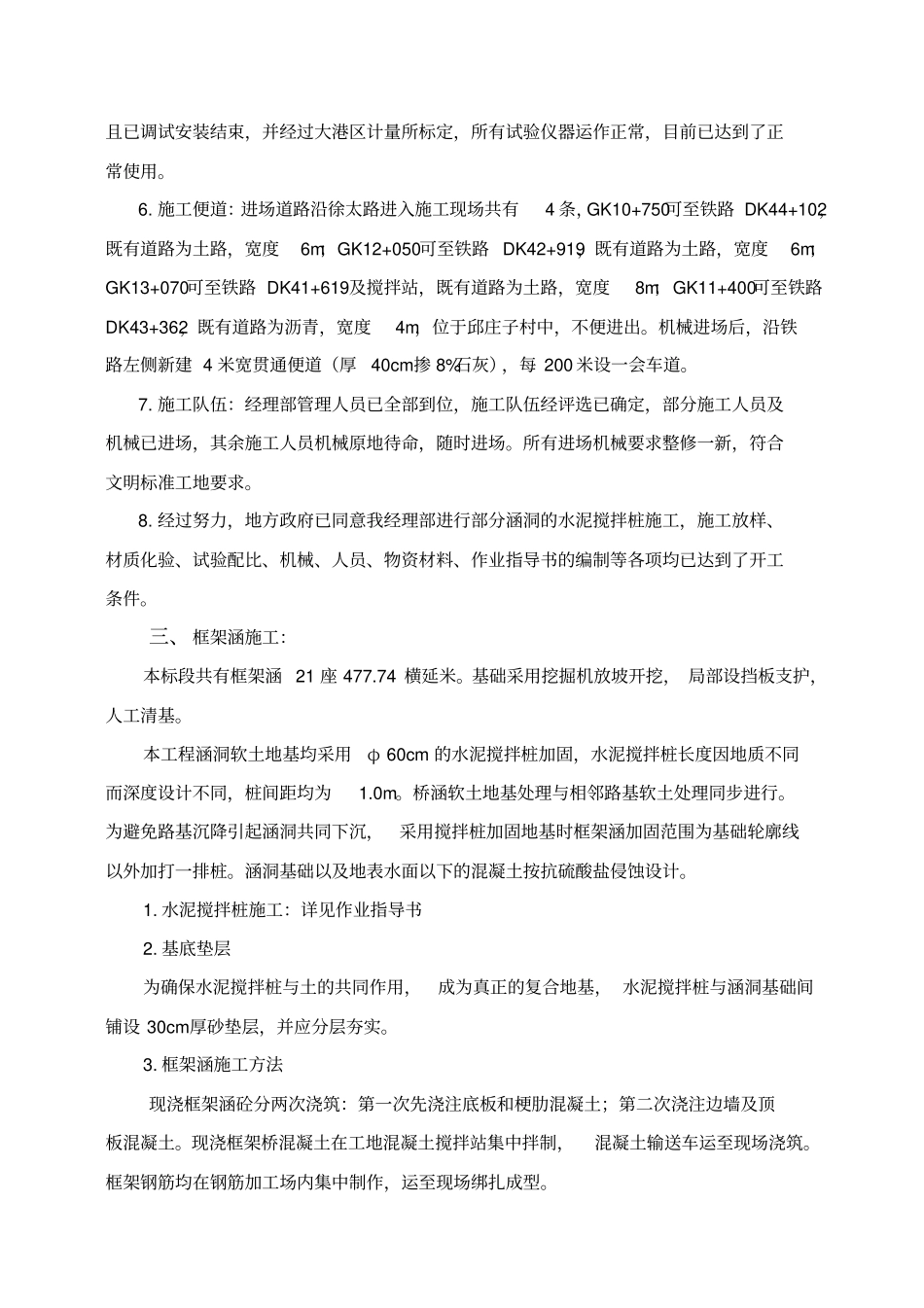

中铁四局承建线下综合A-9 标段,起讫里程为DK41+550~DK45+331,全长 3
894Km,位于天津市大港区太平镇境内,涉及 2 个镇 6 个行政村, 主要工程有路基土石方及附属工程、桥涵及附属工程和轨道工程(不含铺轨)
工期要求:2005年 1 月 31 日前软基处理完; 2005 年 3 月 31 日前,桥涵主体完; 2005 年 7 月 31日前,路基主体完; 2006 年 4 月 15 日前,附属工程完,道碴上到轨枕底,达到铺轨条件
本工程特点:地下水位较高,软基分布普遍,结构物密集,平均每100 米就有 1 个结构物
工期紧张,需要进行冬季施工
二、施工准备情况:1
地产调查: (1) 碎石 : 产地天津市蓟县,质量较好,产量较大,能满足施工要求,距本管段的运距为200Km
(2) 中粗砂:产地河北省新乐,质量较好,料源丰富,汽车运距为 300Km
(3) 片石:产地天津市蓟县,质量一般,产量能满足施工需要
(4) 石灰:产地河北省唐山市丰润地区,质量及产量能满足施工要求
2 甲供料:水泥已到位80 吨,且试验室已抽检,合格
钢筋到位15 吨,试验室已抽检,材质合格
施工用水已经铁三院试验室进行了水质化验,达到了施工用水标准
施工测量: 2004 年 11 月 9 日设计院交桩,目前复测工作已经完成,包括与相邻标段联测,各结构物的细部放样正在进行,能够保证施工需要
2004 年 11 月 24 日,由业主组织设计单位进行了技术交底
2004 年 11 月 12 日领到施工图纸,图纸审核已完
搅拌站:目前场地平整及硬化工作已结束,搅拌机已安装完毕,正在联系大港区计量所进行标定;
