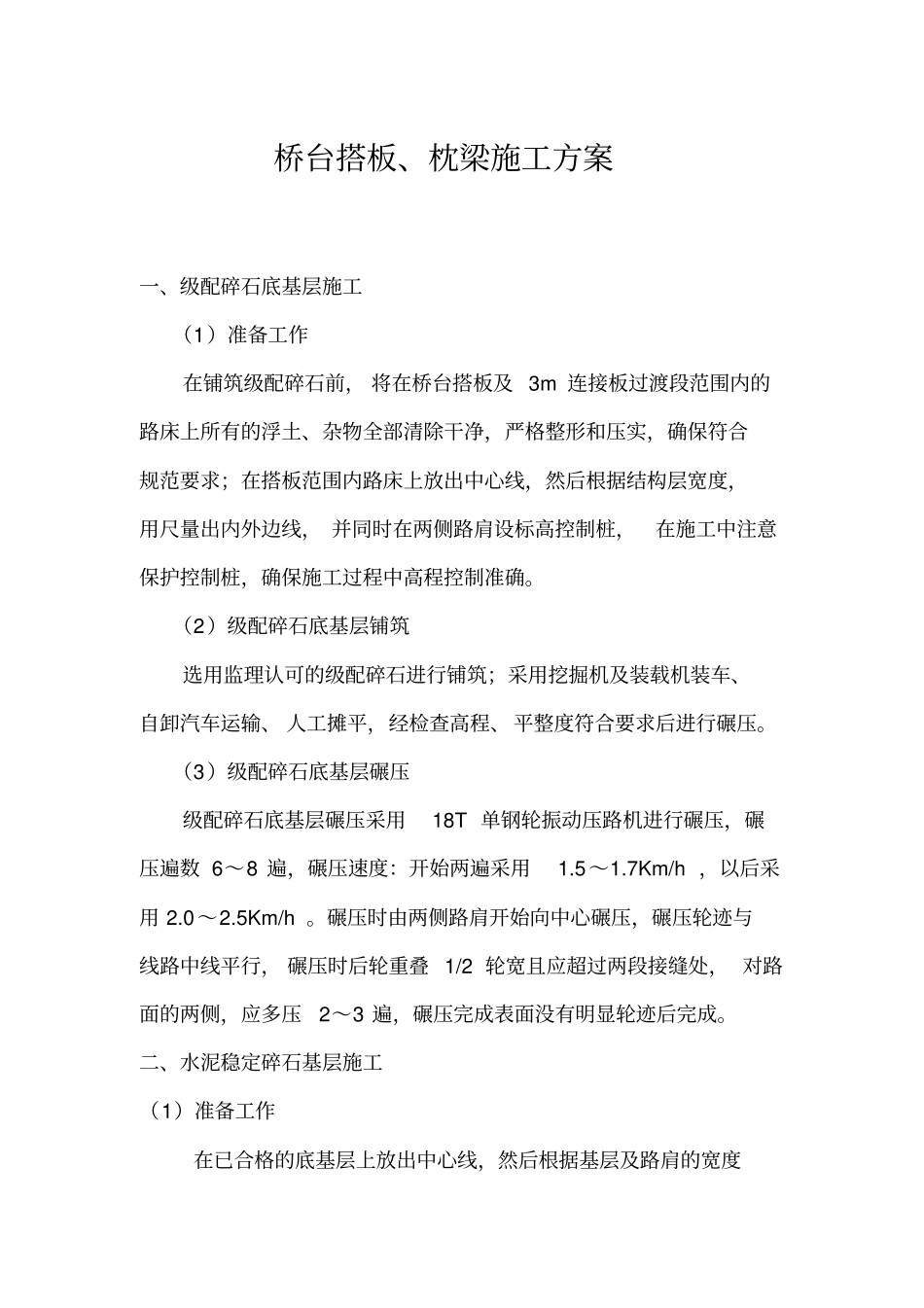

桥台搭板、枕梁施工方案一、级配碎石底基层施工(1)准备工作在铺筑级配碎石前, 将在桥台搭板及 3m 连接板过渡段范围内的路床上所有的浮土、杂物全部清除干净,严格整形和压实,确保符合规范要求;在搭板范围内路床上放出中心线,然后根据结构层宽度,用尺量出内外边线, 并同时在两侧路肩设标高控制桩,在施工中注意保护控制桩,确保施工过程中高程控制准确
(2)级配碎石底基层铺筑选用监理认可的级配碎石进行铺筑;采用挖掘机及装载机装车、自卸汽车运输、 人工摊平,经检查高程、平整度符合要求后进行碾压
(3)级配碎石底基层碾压级配碎石底基层碾压采用18T 单钢轮振动压路机进行碾压,碾压遍数 6~8 遍,碾压速度:开始两遍采用1
7Km/h ,以后采用 2
碾压时由两侧路肩开始向中心碾压,碾压轮迹与线路中线平行, 碾压时后轮重叠 1/2 轮宽且应超过两段接缝处, 对路面的两侧,应多压2~3 遍,碾压完成表面没有明显轮迹后完成

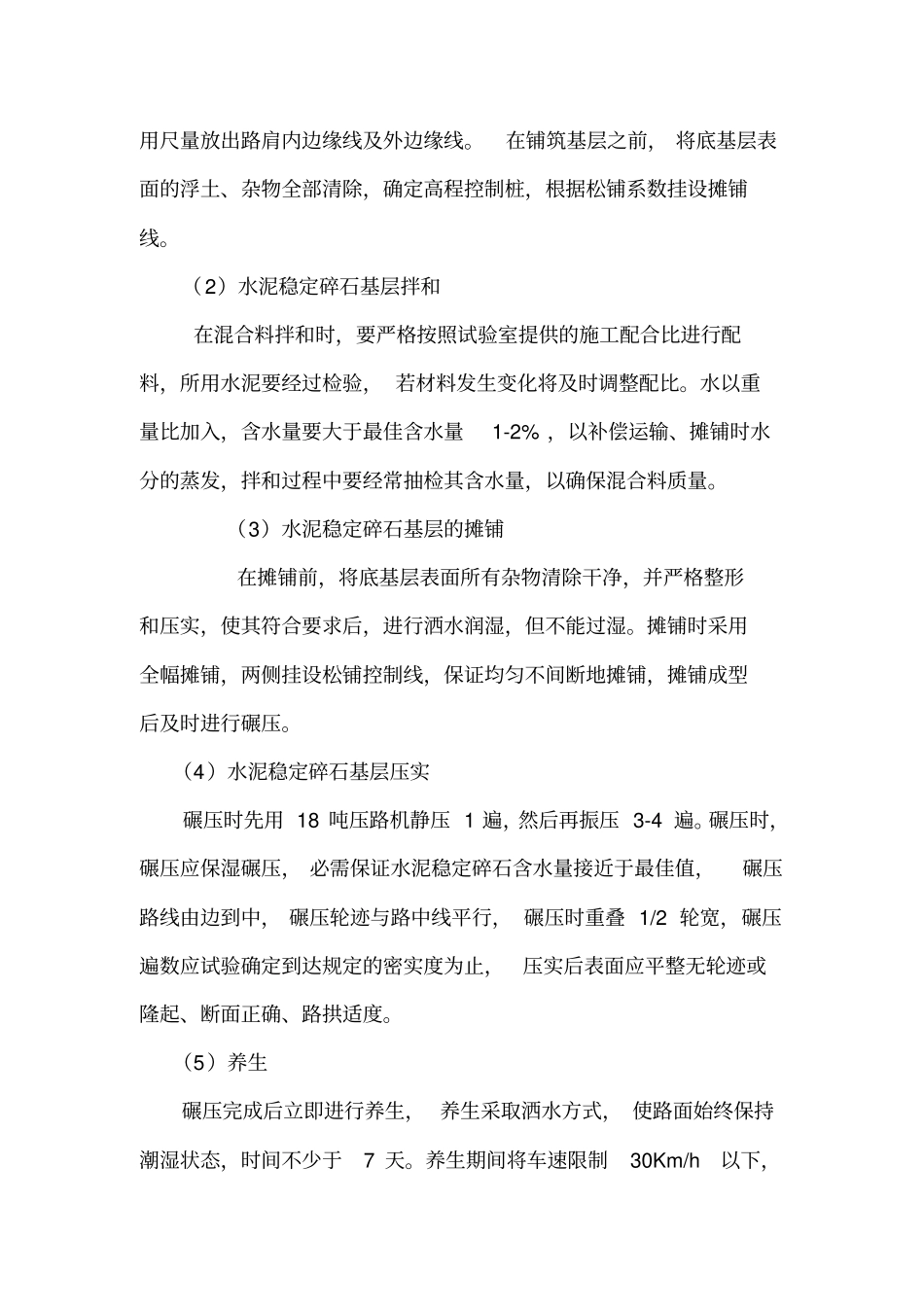

二、水泥稳定碎石基层施工(1)准备工作在已合格的底基层上放出中心线,然后根据基层及路肩的宽度用尺量放出路肩内边缘线及外边缘线
在铺筑基层之前, 将底基层表面的浮土、杂物全部清除,确定高程控制桩,根据松铺系数挂设摊铺线
(2)水泥稳定碎石基层拌和在混合料拌和时,要严格按照试验室提供的施工配合比进行配料,所用水泥要经过检验, 若材料发生变化将及时调整配比
水以重量比加入,含水量要大于最佳含水量1-2% ,以补偿运输、摊铺时水分的蒸发,拌和过程中要经常抽检其含水量,以确保混合料质量
(3)水泥稳定碎石基层的摊铺在摊铺前,将底基层表面所有杂物清除干净,并严格整形和压实,使其符合要求后,进行洒水润湿,但不能过湿
摊铺时采用全幅摊铺,两侧挂设松铺控制线,保证均匀不间断地摊铺,摊铺成型后及时进行碾压

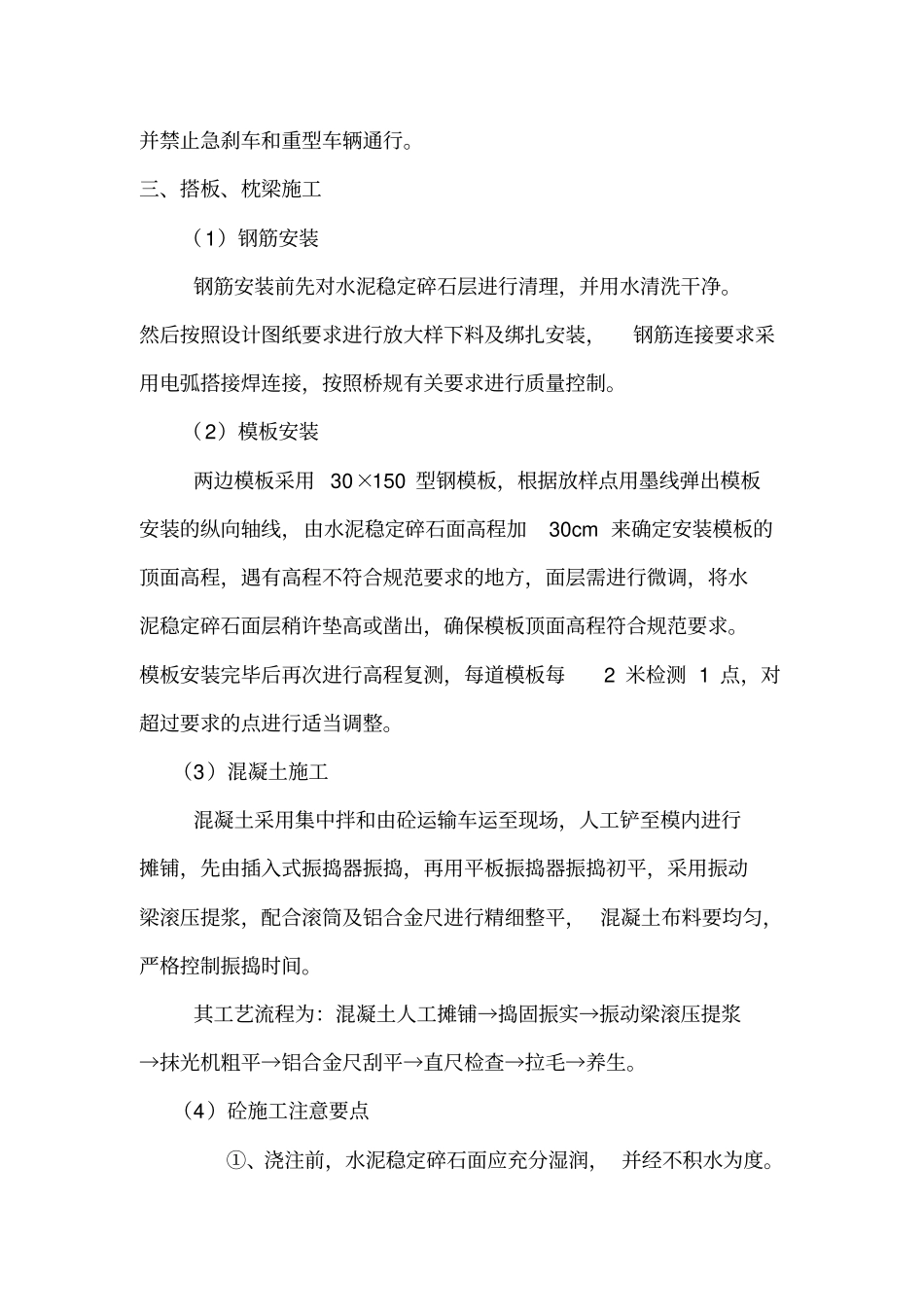

(4)水泥稳定碎石基层压实碾压时先用 18 吨压路机静压 1
