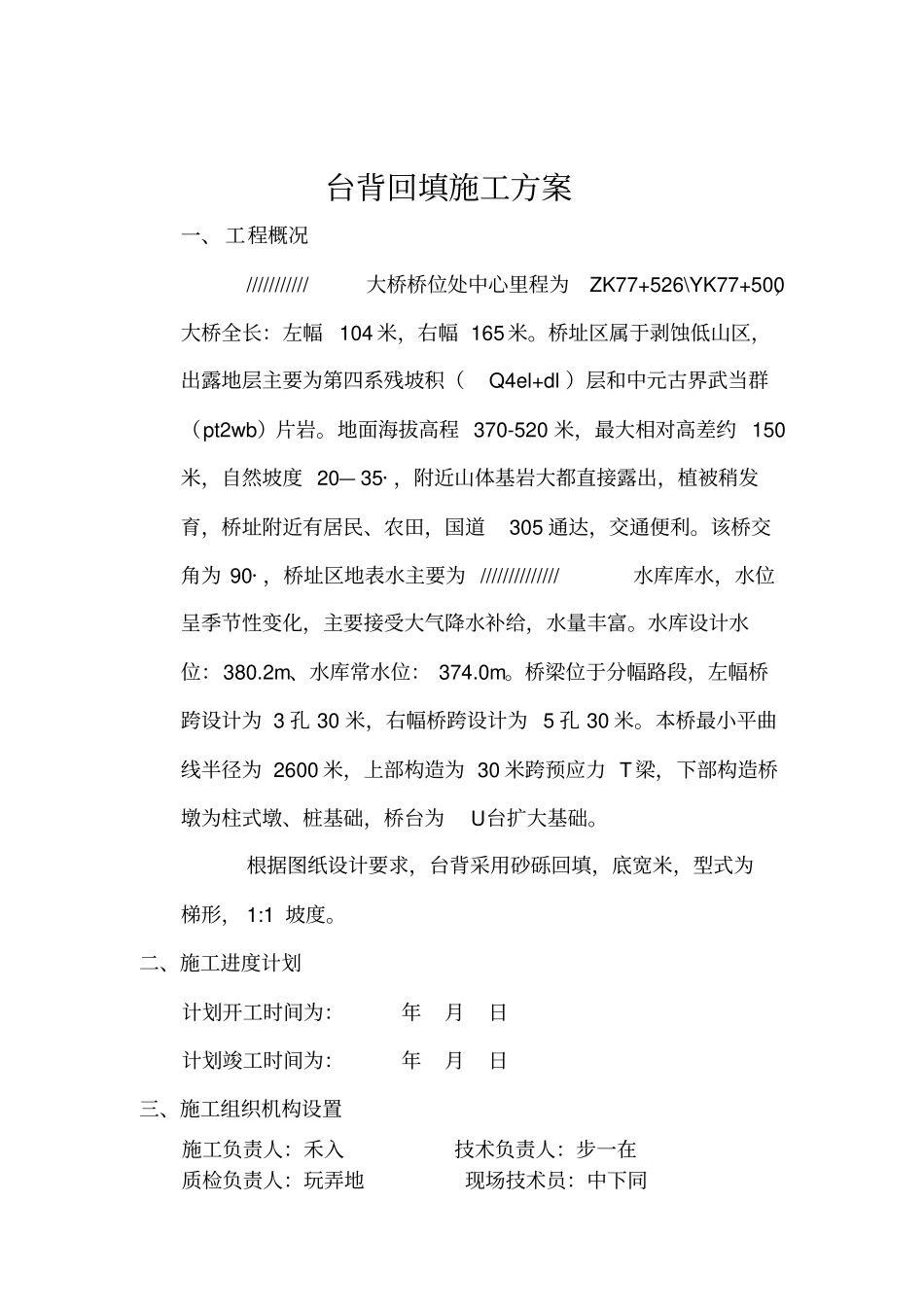

台背回填施工方案一、 工程概况///////////大桥桥位处中心里程为ZK77+526\YK77+500,大桥全长:左幅104 米,右幅 165米
桥址区属于剥蚀低山区,出露地层主要为第四系残坡积(Q4el+dl )层和中元古界武当群(pt2wb)片岩
地面海拔高程 370-520 米,最大相对高差约 150米,自然坡度 20— 35· ,附近山体基岩大都直接露出,植被稍发育,桥址附近有居民、农田,国道305 通达,交通便利
该桥交角为 90· ,桥址区地表水主要为 //////////////水库库水,水位呈季节性变化,主要接受大气降水补给,水量丰富
水库设计水位:380
2m、水库常水位: 374
桥梁位于分幅路段,左幅桥跨设计为 3 孔 30 米,右幅桥跨设计为 5 孔 30 米
本桥最小平曲线半径为 2600 米,上部构造为 30 米跨预应力 T 梁,下部构造桥墩为柱式墩、桩基础,桥台为U台扩大基础
根据图纸设计要求,台背采用砂砾回填,底宽米,型式为梯形, 1:1 坡度

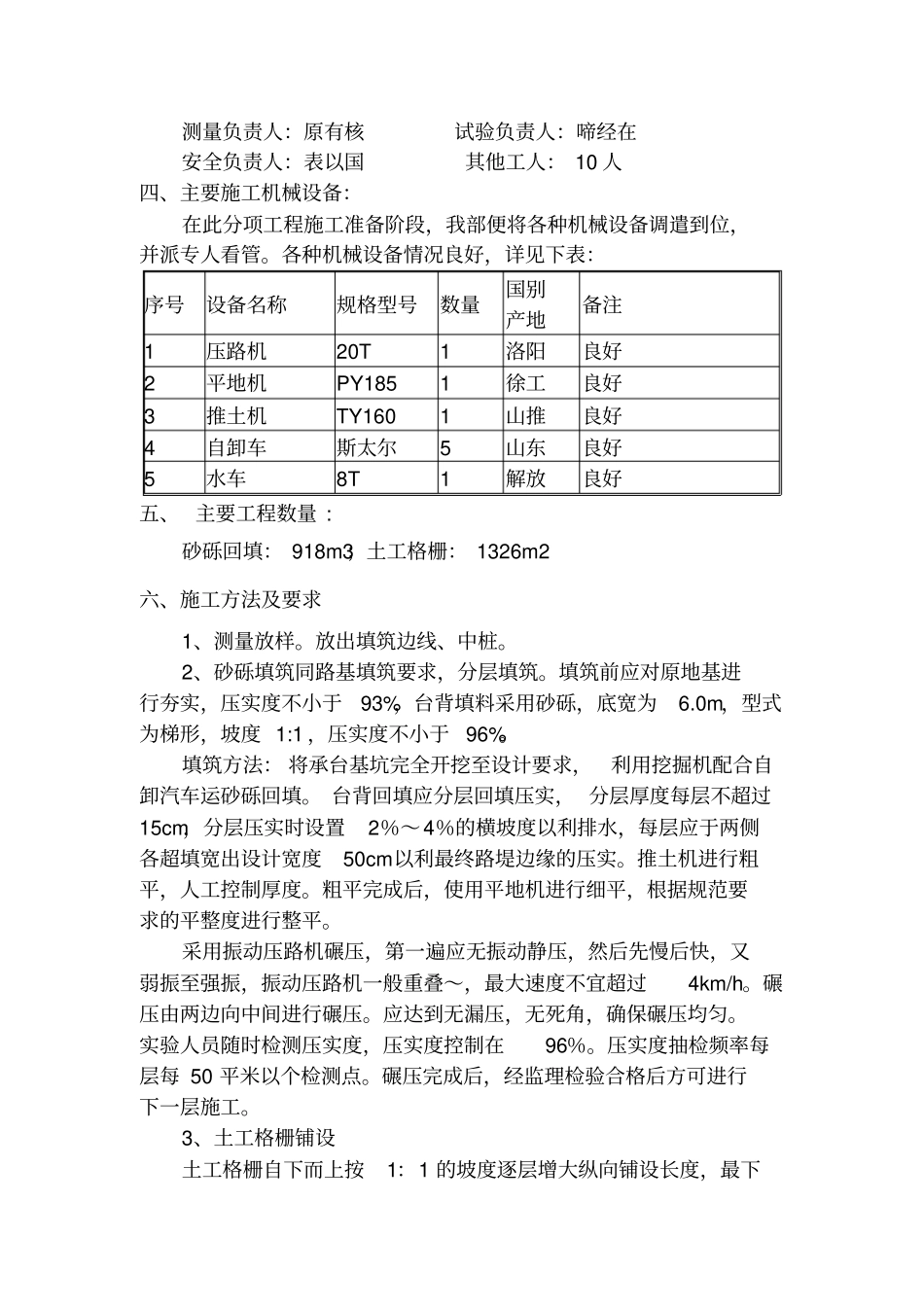

二、施工进度计划计划开工时间为:年月日计划竣工时间为:年月日三、施工组织机构设置施工负责人:禾入技术负责人:步一在质检负责人:玩弄地现场技术员:中下同测量负责人:原有核试验负责人:啼经在安全负责人:表以国其他工人: 10 人四、主要施工机械设备:在此分项工程施工准备阶段,我部便将各种机械设备调遣到位,并派专人看管
各种机械设备情况良好,详见下表:序号设备名称规格型号数量国别产地备注1压路机20T1洛阳良好2平地机PY1851徐工良好3推土机TY1601山推良好4自卸车斯太尔5山东良好5水车8T1解放良好五、 主要工程数量 :砂砾回填: 918m3;土工格栅: 1326m2六、施工方法及要求1、测量放样
放出填筑边线、中桩
2、砂砾填筑同路基填筑要求,分层填筑

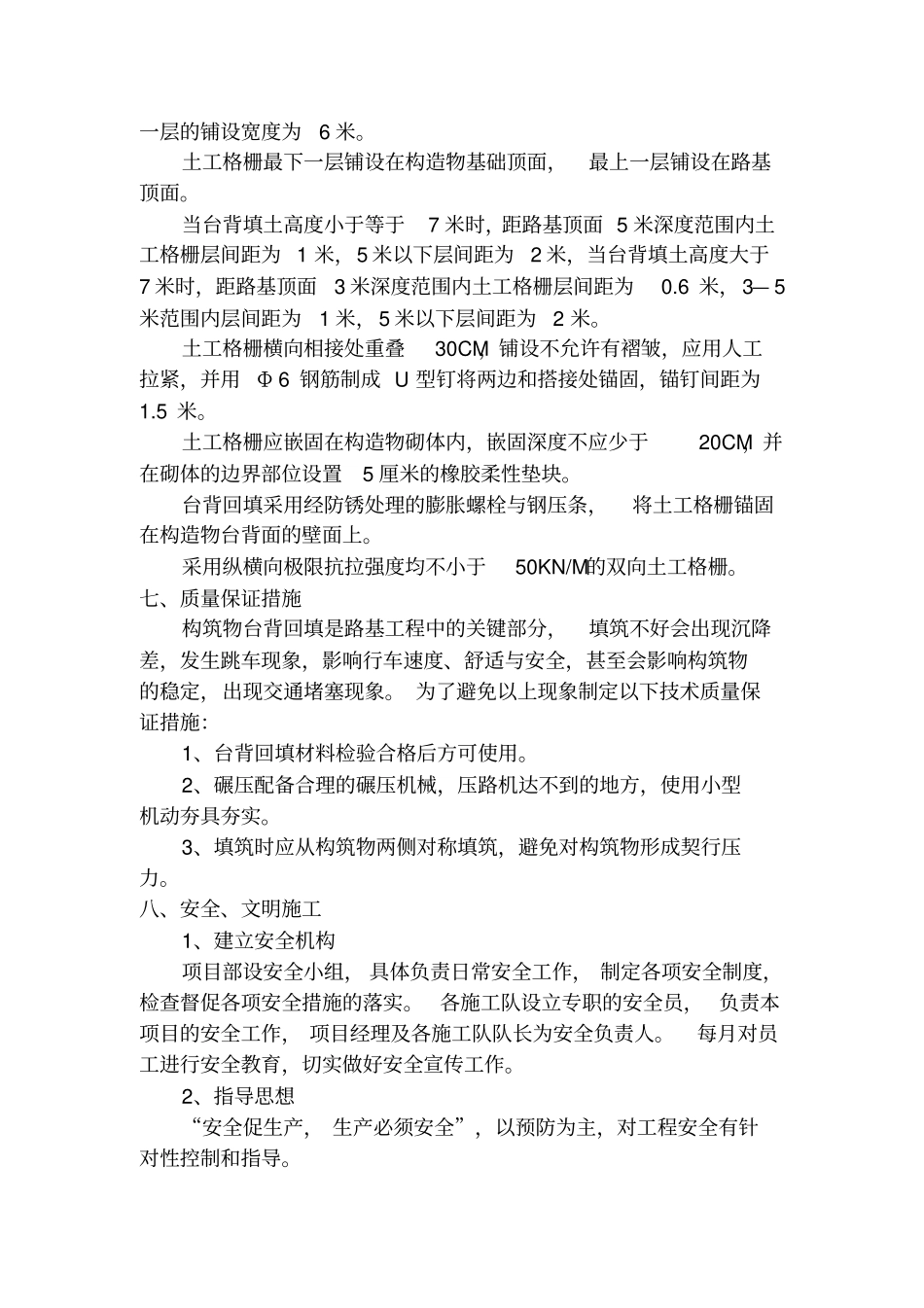

填筑前应对原地基进行夯实,压实度
