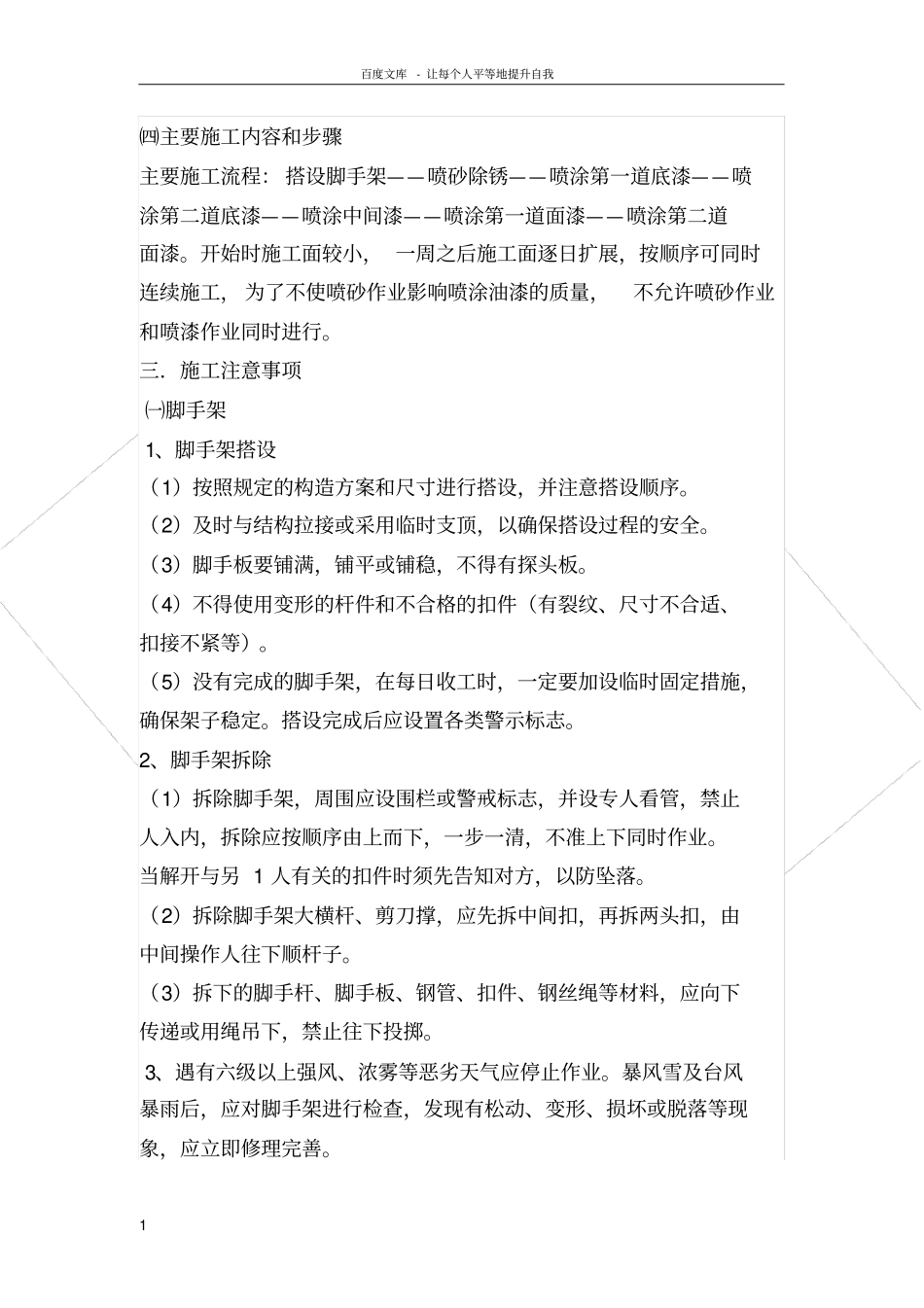

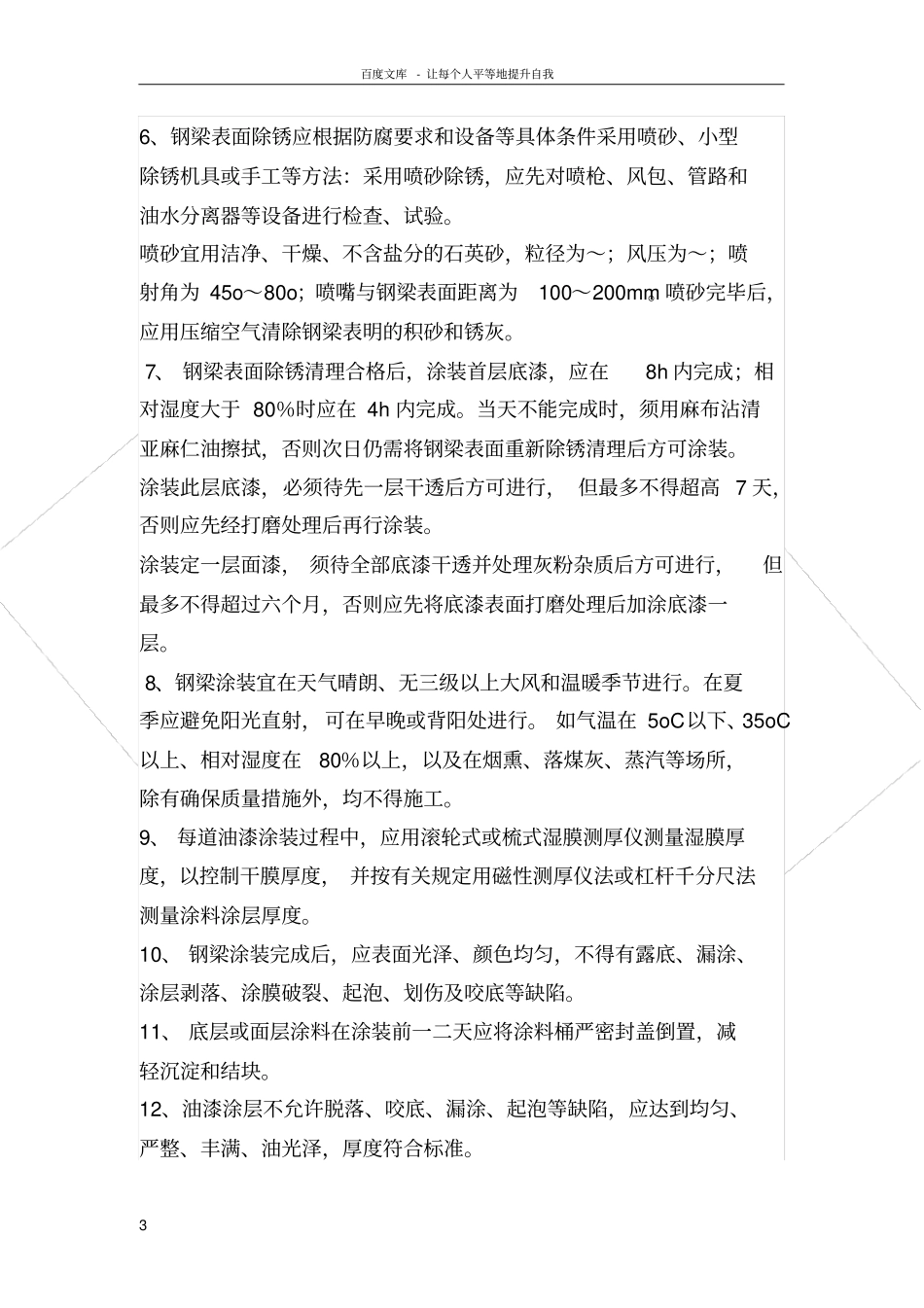

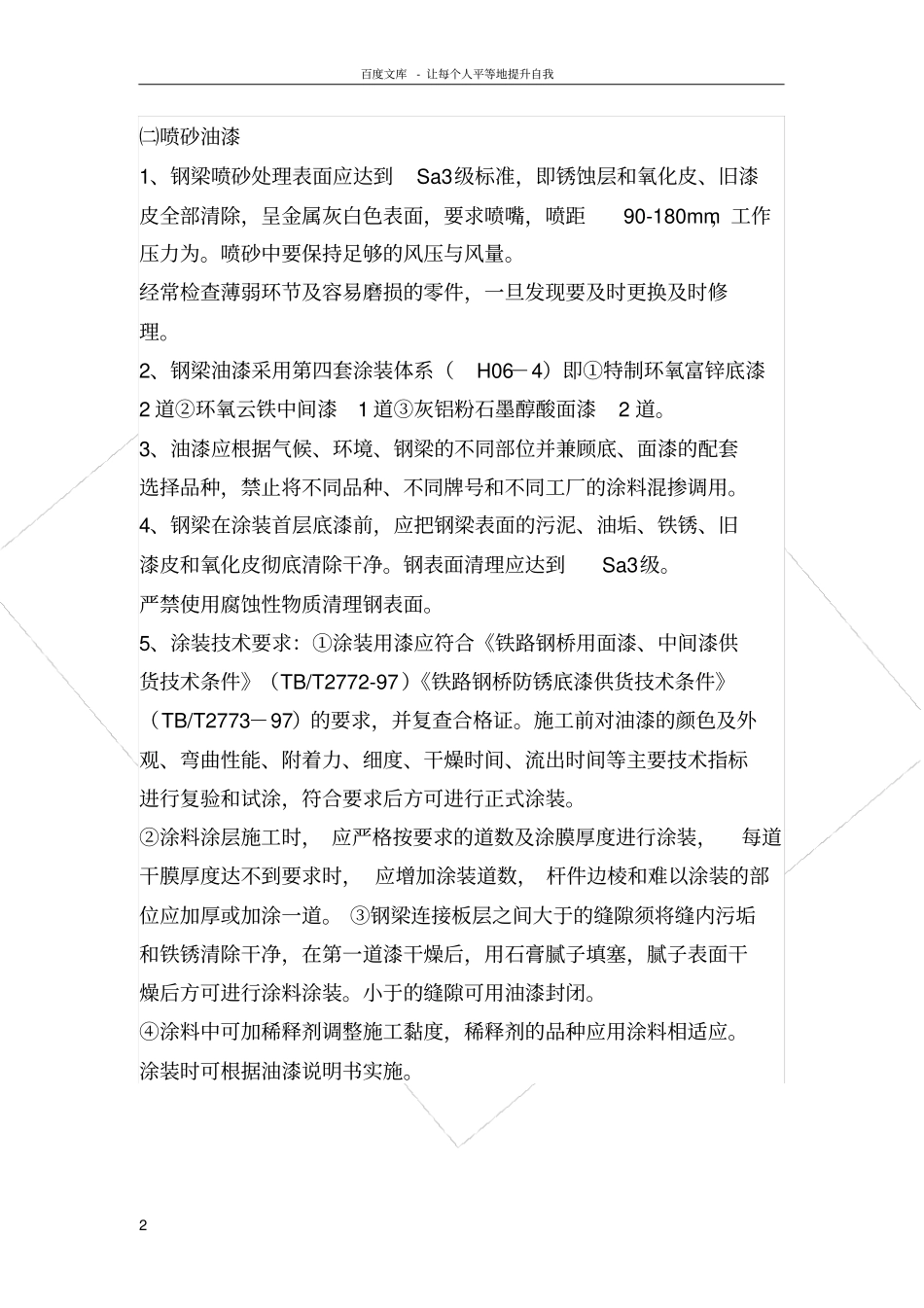

百度文库- 让每个人平等地提升自我1 ㈣主要施工内容和步骤主要施工流程: 搭设脚手架——喷砂除锈——喷涂第一道底漆——喷涂第二道底漆——喷涂中间漆——喷涂第一道面漆——喷涂第二道面漆。开始时施工面较小, 一周之后施工面逐日扩展,按顺序可同时连续施工, 为了不使喷砂作业影响喷涂油漆的质量,不允许喷砂作业和喷漆作业同时进行。三.施工注意事项㈠脚手架1、脚手架搭设(1)按照规定的构造方案和尺寸进行搭设,并注意搭设顺序。(2)及时与结构拉接或采用临时支顶,以确保搭设过程的安全。(3)脚手板要铺满,铺平或铺稳,不得有探头板。(4)不得使用变形的杆件和不合格的扣件(有裂纹、尺寸不合适、扣接不紧等)。(5)没有完成的脚手架,在每日收工时,一定要加设临时固定措施,确保架子稳定。搭设完成后应设置各类警示标志。2、脚手架拆除(1)拆除脚手架,周围应设围栏或警戒标志,并设专人看管,禁止人入内,拆除应按顺序由上而下,一步一清,不准上下同时作业。当解开与另 1 人有关的扣件时须先告知对方,以防坠落。(2)拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子。(3)拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,应向下传递或用绳吊下,禁止往下投掷。3、遇有六级以上强风、浓雾等恶劣天气应停止作业。暴风雪及台风暴雨后,应对脚手架进行检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。百度文库- 让每个人平等地提升自我2 ㈡喷砂油漆1、钢梁喷砂处理表面应达到Sa3级标准,即锈蚀层和氧化皮、旧漆皮全部清除,呈金属灰白色表面,要求喷嘴,喷距90-180mm,工作压力为。喷砂中要保持足够的风压与风量。经常检查薄弱环节及容易磨损的零件,一旦发现要及时更换及时修理。2、钢梁油漆采用第四套涂装体系(H06-4)即①特制环氧富锌底漆2 道②环氧云铁中间漆1 道③灰铝粉石墨醇酸面漆2 道。3、油漆应根据气候、环境、钢梁的不同部位并兼顾底、面漆的配套选择品种,禁止将不同品种、不同牌号和不同工厂的涂料混掺调用。4、钢梁在涂装首层底漆前,应把钢梁表面的污泥、油垢、铁锈、旧漆皮和氧化皮彻底清除干净。钢表面清理应达到Sa3级。严禁使用腐蚀性物质清理钢表面。5、涂装技术要求:①涂装用漆应符合《铁路钢桥用面漆、中间漆供货技术条件》(TB/T2772-97)《铁路钢桥防锈底漆供货技术条件》(TB/T2773-97)的要求,并复查合格证。施工前对油漆的颜色及外观、...
