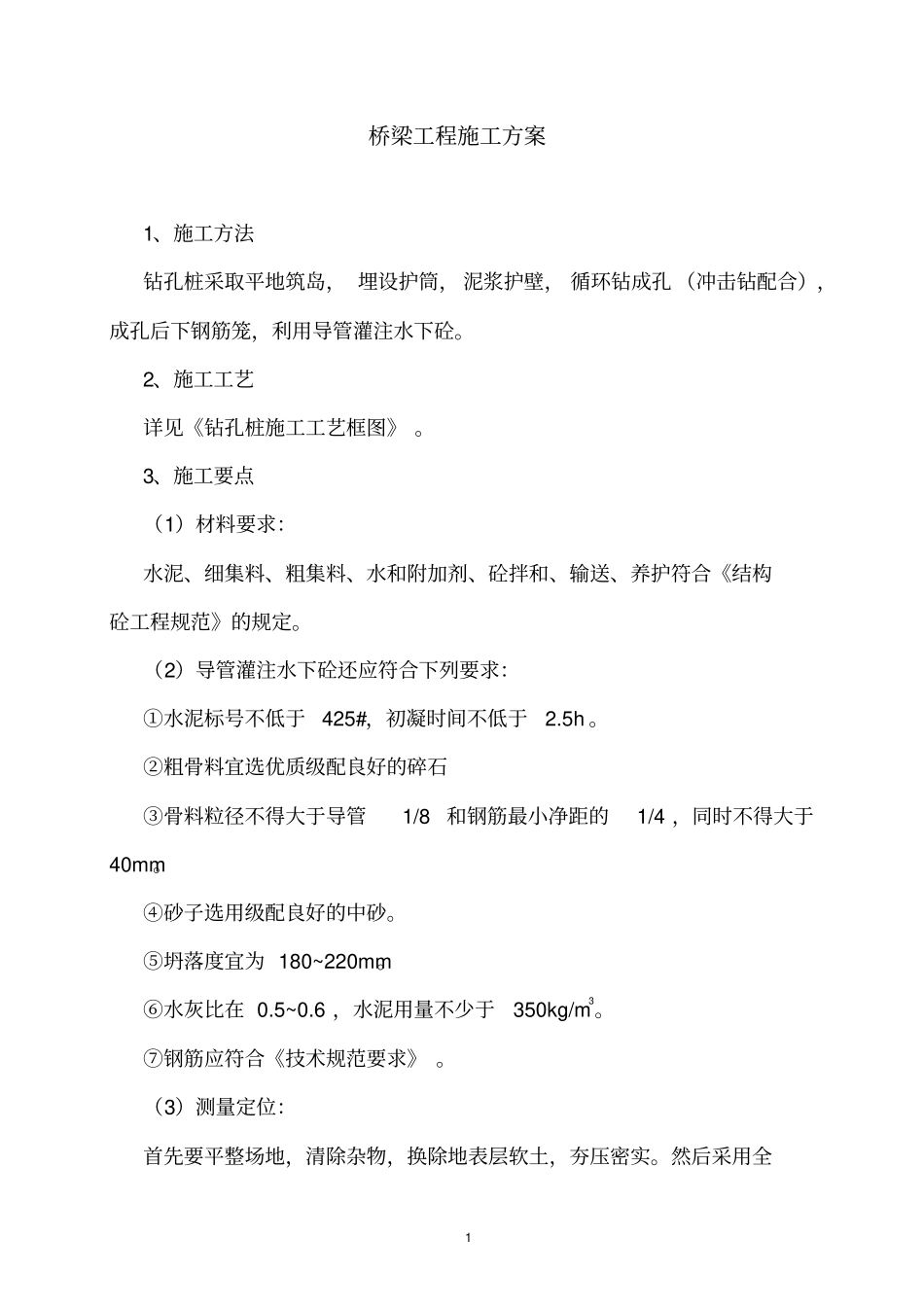

1 桥梁工程施工方案1、施工方法钻孔桩采取平地筑岛, 埋设护筒, 泥浆护壁, 循环钻成孔 (冲击钻配合),成孔后下钢筋笼,利用导管灌注水下砼
2、施工工艺详见《钻孔桩施工工艺框图》
3、施工要点(1)材料要求:水泥、细集料、粗集料、水和附加剂、砼拌和、输送、养护符合《结构砼工程规范》的规定
(2)导管灌注水下砼还应符合下列要求:①水泥标号不低于425#,初凝时间不低于2
②粗骨料宜选优质级配良好的碎石③骨料粒径不得大于导管1/8和钢筋最小净距的1/4 ,同时不得大于40mm
④砂子选用级配良好的中砂
⑤坍落度宜为 180~220mm
⑥水灰比在 0
6 ,水泥用量不少于350kg/m3
⑦钢筋应符合《技术规范要求》
(3)测量定位:首先要平整场地,清除杂物,换除地表层软土,夯压密实
然后采用全2 站仪,根据桩位坐标放出钻孔桩的中心位置,并设立护桩,对护桩采取水泥砂浆加固,设立明显标志
(4)埋设钢护筒:钢护筒壁厚≥ 3mm,高度为 3m,在护筒上、下端和中部的外侧各焊一道加劲助,护筒内径比桩径大30cm,护筒顶设出浆口,人工挖掘埋设法设置钢护筒,钢护筒的位置准确,不倾斜
埋设时,护筒中心轴线对正测量标定的桩中心,偏差不大于 5
0 厘米,倾斜度的偏差不大于1%
护筒顶面高出地面0
5米,护筒埋深2
5 米,护筒周围1
0m 范围内采用粘土回填,夯实至护筒底0
5m 以下,在护筒顶部焊吊耳
钻进过程中经常检查护筒是否发生偏移和下沉,并及时处理
(5)钻机就位钻机下部铺垫枕木,钻锥中心轴线对正桩位中心,对操作人员进行开钻前教育
机械移位由汽车吊配合
(6)泥浆制备拌制泥浆粘土严格选取,控制好含砂率,试验测试确定泥浆性能,相对密度 1
10 ,失水率 15-20 毫升/30 分钟,泥皮厚度小于3 毫米/30min
粘度 18-28S
如不能满足要求
