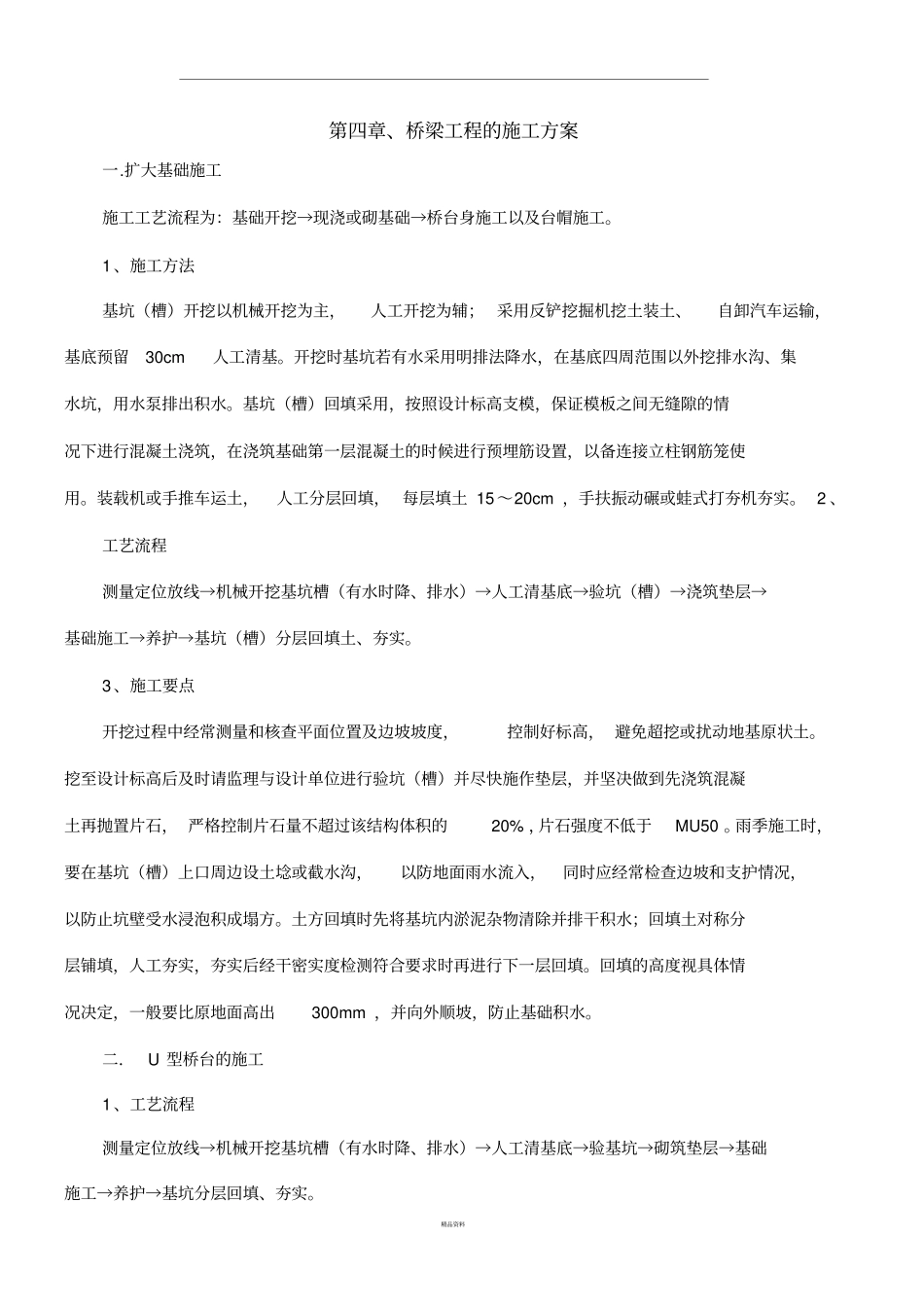

扩大基础施工第四章、桥梁工程的施工方案施工工艺流程为:基础开挖→现浇或砌基础→桥台身施工以及台帽施工
1 、施工方法基坑(槽)开挖以机械开挖为主,人工开挖为辅; 采用反铲挖掘机挖土装土、自卸汽车运输,基底预留30cm 人工清基
开挖时基坑若有水采用明排法降水,在基底四周范围以外挖排水沟、集水坑,用水泵排出积水
基坑(槽)回填采用,按照设计标高支模,保证模板之间无缝隙的情况下进行混凝土浇筑,在浇筑基础第一层混凝土的时候进行预埋筋设置,以备连接立柱钢筋笼使用
装载机或手推车运土,人工分层回填, 每层填土 15~20cm ,手扶振动碾或蛙式打夯机夯实
2 、工艺流程测量定位放线→机械开挖基坑槽(有水时降、排水)→人工清基底→验坑(槽)→浇筑垫层→基础施工→养护→基坑(槽)分层回填土、夯实
3 、施工要点开挖过程中经常测量和核查平面位置及边坡坡度,控制好标高, 避免超挖或扰动地基原状土
挖至设计标高后及时请监理与设计单位进行验坑(槽)并尽快施作垫层,并坚决做到先浇筑混凝土再抛置片石, 严格控制片石量不超过该结构体积的20% ,片石强度不低于MU50
雨季施工时,要在基坑(槽)上口周边设土埝或截水沟,以防地面雨水流入,同时应经常检查边坡和支护情况,以防止坑壁受水浸泡积成塌方
土方回填时先将基坑内淤泥杂物清除并排干积水;回填土对称分层铺填,人工夯实,夯实后经干密实度检测符合要求时再进行下一层回填
回填的高度视具体情况决定,一般要比原地面高出300mm ,并向外顺坡,防止基础积水
二.U 型桥台的施工1 、工艺流程测量定位放线→机械开挖基坑槽(有水时降、排水)→人工清基底→验基坑→砌筑垫层→基础施工→养护→基坑分层回填、夯实

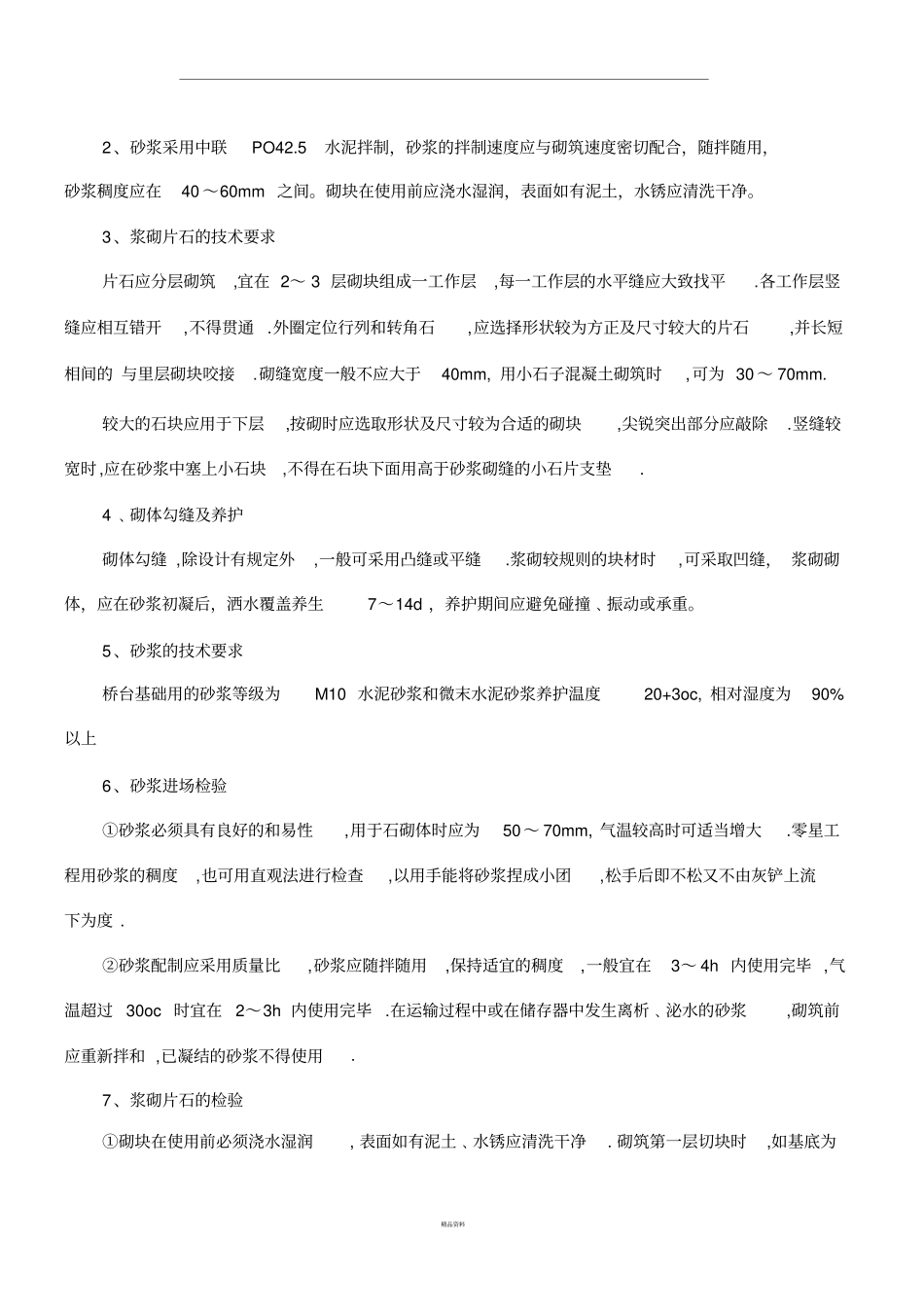

精品资料2 、砂浆采用中联PO42
5 水泥拌制,砂浆的拌制速度应与砌筑速度密切配合,随拌随用,砂浆稠度应在40 ~60mm 之间
砌块在使用前应浇
