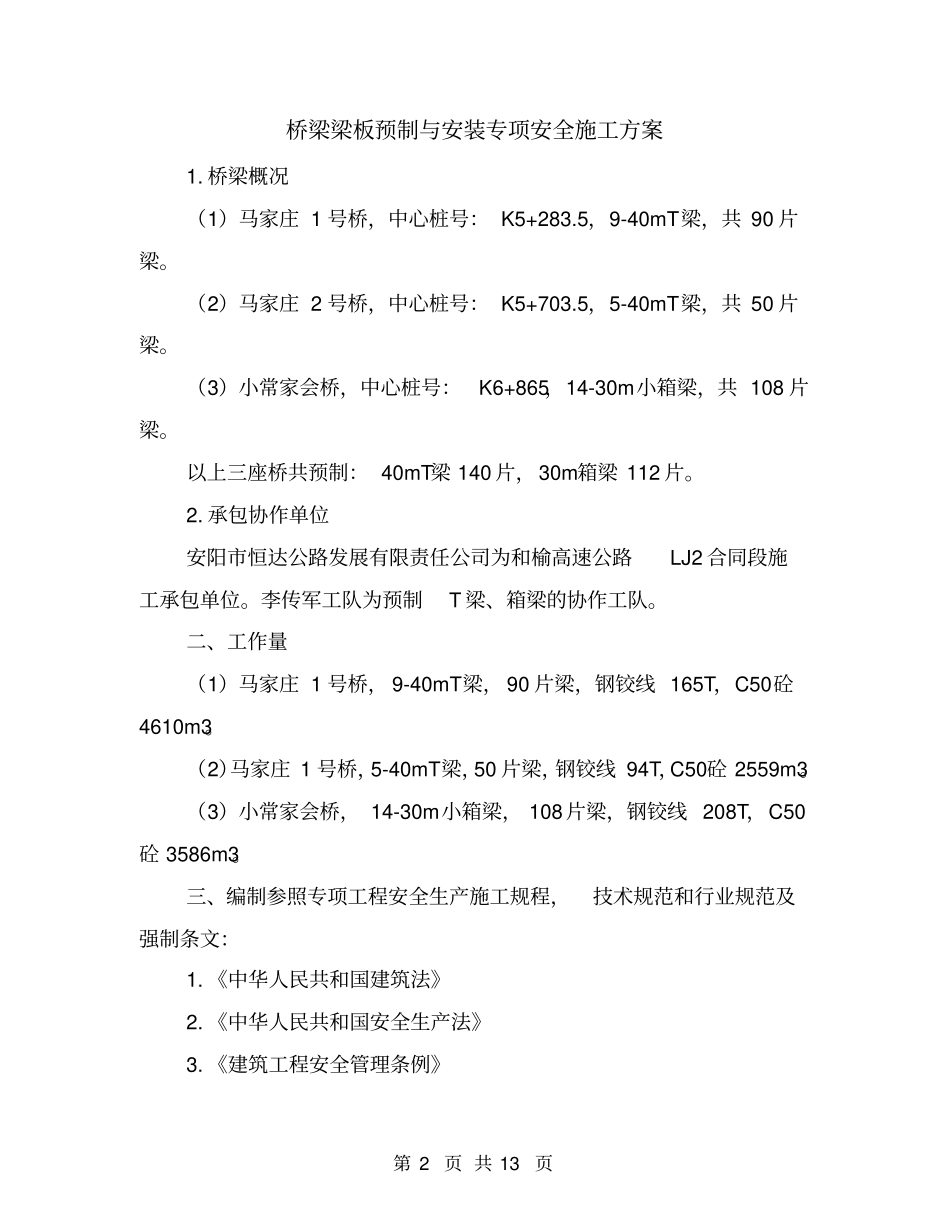

桥梁梁板预制与安装专项安全施工方案姓名: XXX 部门: XXX 日期: XXX 第 2 页 共 13 页桥梁梁板预制与安装专项安全施工方案1. 桥梁概况(1)马家庄 1 号桥,中心桩号: K5+283.5,9-40mT梁,共 90 片梁。(2)马家庄 2 号桥,中心桩号: K5+703.5,5-40mT梁,共 50 片梁。(3)小常家会桥,中心桩号:K6+865,14-30m小箱梁,共 108 片梁。以上三座桥共预制: 40mT梁 140 片,30m箱梁 112 片。2. 承包协作单位安阳市恒达公路发展有限责任公司为和榆高速公路LJ2 合同段施工承包单位。李传军工队为预制T 梁、箱梁的协作工队。二、工作量(1)马家庄 1 号桥, 9-40mT梁, 90 片梁,钢铰线 165T,C50砼4610m3。(2)马家庄 1 号桥,5-40mT梁,50 片梁,钢铰线 94T,C50砼 2559m3。(3)小常家会桥, 14-30m小箱梁, 108片梁,钢铰线 208T,C50砼 3586m3。三、编制参照专项工程安全生产施工规程,技术规范和行业规范及强制条文:1. 《中华人民共和国建筑法》2. 《中华人民共和国安全生产法》3. 《建筑工程安全管理条例》第 3 页 共 13 页4. 《公路工程施工安全技术规程》(JTJ076-95)5. 《公路桥涵施工技术规范》(JTJ041-2000)四、安全生产目标和安全生产管理体系(一)安全生产目标本合同段梁板预制施工安全为本标段的重点控制对象,项目部将严格遵守各项安全操作规程, 文明施工,严格管理,具体安全生产目标为:1. 事故负伤频率控制在0.6 ‰- 1.0 ‰以内。2. 重大伤亡事故为零。3. 杜绝火灾、物体打击等重大事故。4. 没有员工和社会相关方面重大投诉。(二)安全生产管理体系项目部建立以项目经理为第一安全责任人的安全生产管理体系,安全生产管理网络分布到各个分部、分项工程和下属作业班组,严格安全管理,做到“横向到边,纵向到底”,达到一级抓一级,一级保一级,全面安全控制目标,以确保本工程各个工序、各个环节的安全施工。项目部设有安全部, 项目部配备持证专职安全员3 名,协作工队配备现场安全员 2 名。五、计划开竣工日期T 梁场、箱梁预制计划于5 月开工,计划工期6 个月,预计 2010年 10 月底预制梁施工完毕。六、安全措施(一)临时场地、设施安全管理措施1. 预制梁板场地、场内道路、临时设施、生产生活房屋、仓库、料场、停车场、以及动力通讯线路的位置均要符合防火、防洪、防风、防第 4 页 共 13 页暴的要求。2. 预制梁板场地现场必须...
