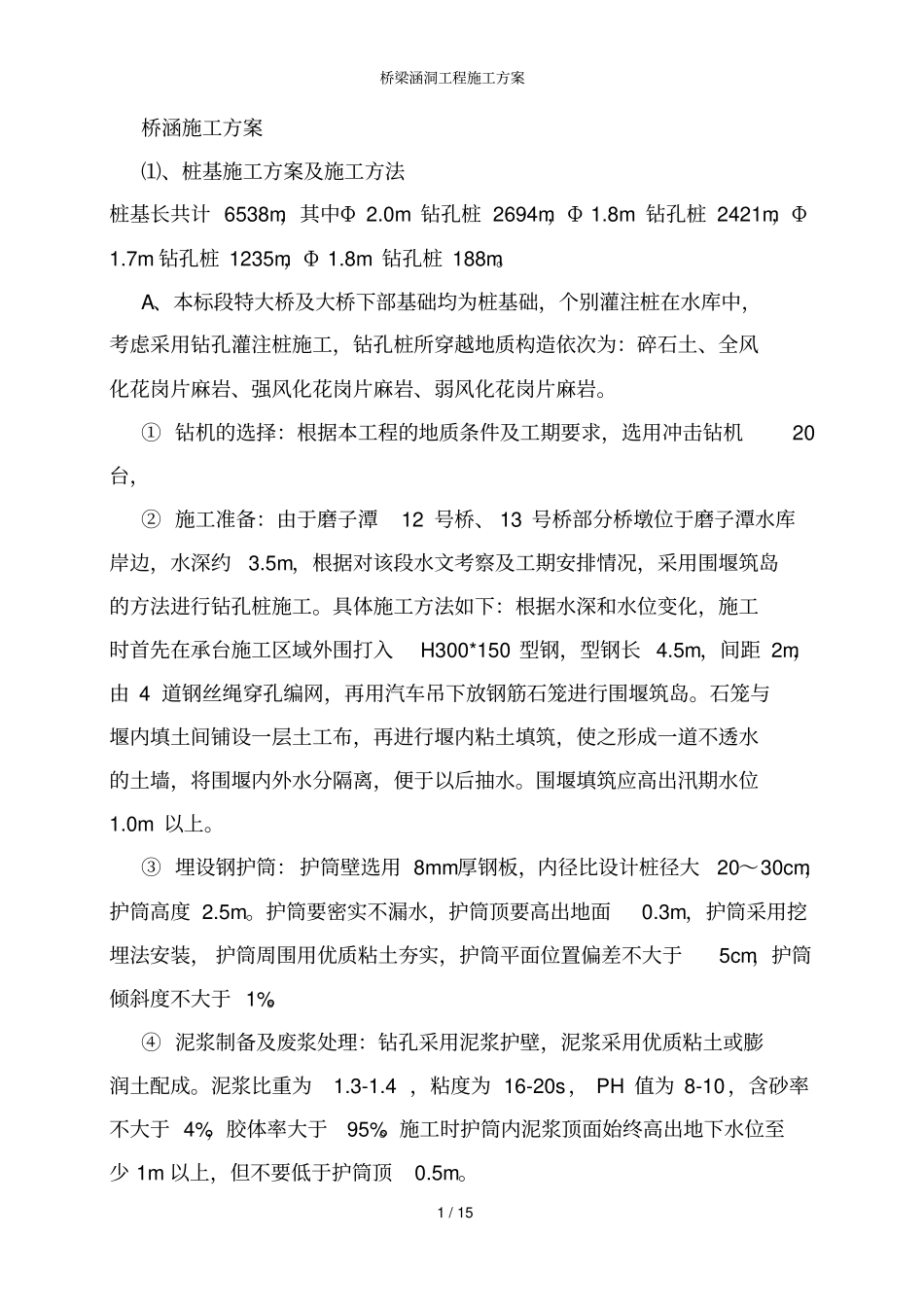

桥梁涵洞工程施工方案1 / 15 桥涵施工方案⑴、桩基施工方案及施工方法桩基长共计 6538m,其中Φ 2
0m 钻孔桩 2694m,Φ 1
8m 钻孔桩 2421m,Φ1
7m 钻孔桩 1235m,Φ 1
8m 钻孔桩 188m
A、本标段特大桥及大桥下部基础均为桩基础,个别灌注桩在水库中,考虑采用钻孔灌注桩施工,钻孔桩所穿越地质构造依次为:碎石土、全风化花岗片麻岩、强风化花岗片麻岩、弱风化花岗片麻岩
① 钻机的选择:根据本工程的地质条件及工期要求,选用冲击钻机20 台,② 施工准备:由于磨子潭12 号桥、 13 号桥部分桥墩位于磨子潭水库岸边,水深约3
5m,根据对该段水文考察及工期安排情况,采用围堰筑岛的方法进行钻孔桩施工
具体施工方法如下:根据水深和水位变化,施工时首先在承台施工区域外围打入H300*150 型钢,型钢长 4
5m,间距 2m,由 4 道钢丝绳穿孔编网,再用汽车吊下放钢筋石笼进行围堰筑岛
石笼与堰内填土间铺设一层土工布,再进行堰内粘土填筑,使之形成一道不透水的土墙,将围堰内外水分隔离,便于以后抽水
围堰填筑应高出汛期水位1
③ 埋设钢护筒:护筒壁选用 8mm 厚钢板,内径比设计桩径大20~30cm,护筒高度 2
护筒要密实不漏水,护筒顶要高出地面0
3m,护筒采用挖埋法安装, 护筒周围用优质粘土夯实,护筒平面位置偏差不大于5cm,护筒倾斜度不大于 1%
④ 泥浆制备及废浆处理:钻孔采用泥浆护壁,泥浆采用优质粘土或膨润土配成
泥浆比重为1
4 ,粘度为 16-20s, PH 值为 8-10,含砂率不大于 4%,胶体率大于95%
施工时护筒内泥浆顶面始终高出地下水位至少 1m 以上,但不要低于护筒顶0

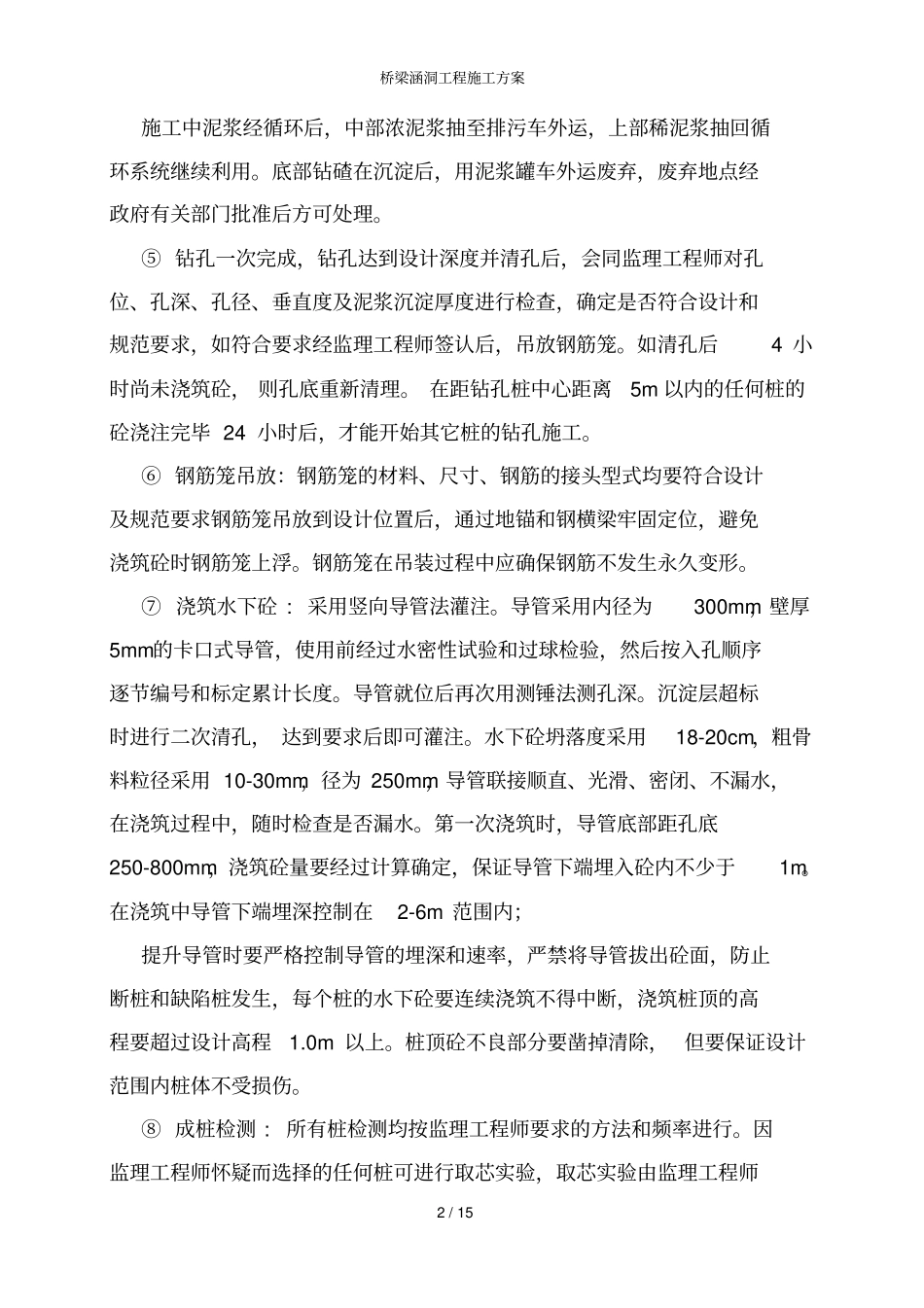

桥梁涵洞工程施工方案2 / 15 施工中泥浆经循环后,中部浓泥浆抽至排污车外运,上部稀泥浆抽回循环系统继续利用
