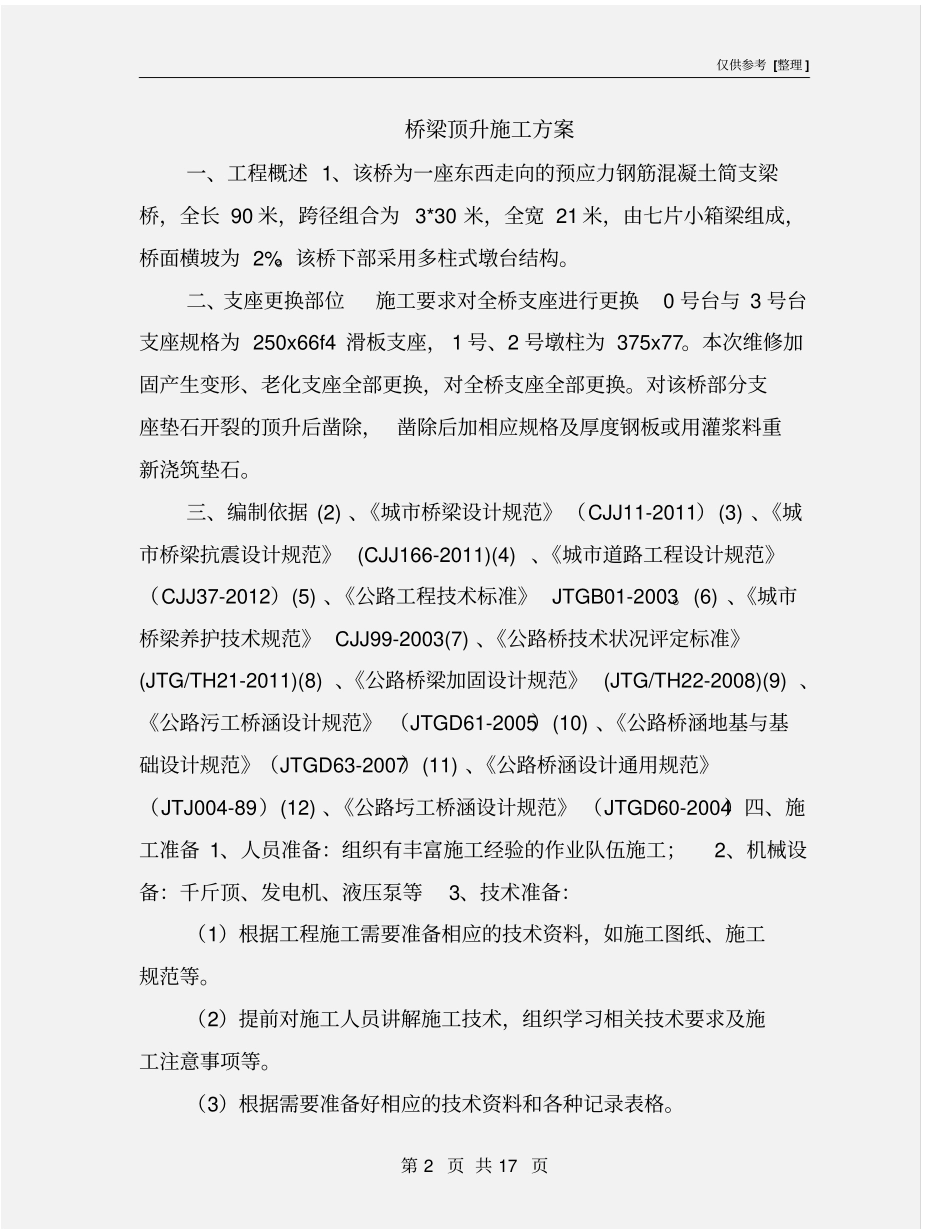

仅供参考 [整理 ] 第 1 页 共 17 页安全管理文书桥梁顶升施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 17 页桥梁顶升施工方案一、工程概述 1、该桥为一座东西走向的预应力钢筋混凝土简支梁桥,全长 90 米,跨径组合为 3*30 米,全宽 21 米,由七片小箱梁组成,桥面横坡为 2%
该桥下部采用多柱式墩台结构
二、支座更换部位施工要求对全桥支座进行更换0 号台与 3 号台支座规格为 250x66f4 滑板支座, 1 号、2 号墩柱为 375x77
本次维修加固产生变形、老化支座全部更换,对全桥支座全部更换
对该桥部分支座垫石开裂的顶升后凿除, 凿除后加相应规格及厚度钢板或用灌浆料重新浇筑垫石
三、编制依据 (2) 、《城市桥梁设计规范》(CJJ11-2011)(3) 、《城市桥梁抗震设计规范》 (CJJ166-2011)(4) 、《城市道路工程设计规范》(CJJ37-2012)(5) 、《公路工程技术标准》 JTGB01-2003
(6) 、《城市桥梁养护技术规范》 CJJ99-2003(7) 、《公路桥技术状况评定标准》(JTG/TH21-2011)(8) 、《公路桥梁加固设计规范》 (JTG/TH22-2008)(9) 、《公路污工桥涵设计规范》 (JTGD61-2005)(10) 、《公路桥涵地基与基础设计规范》(JTGD63-2007)(11) 、《公路桥涵设计通用规范》(JTJ004-89)(12) 、《公路圬工桥涵设计规范》 (JTGD60-2004)四、施工准备 1、人员准备:组织有丰富施工经验的作业队伍施工;2、机械设备:千斤顶、发电机、液压泵等3、技术准备:(1)根据工程施工需要准备相应的技术资料,如施工图纸、施工规范等

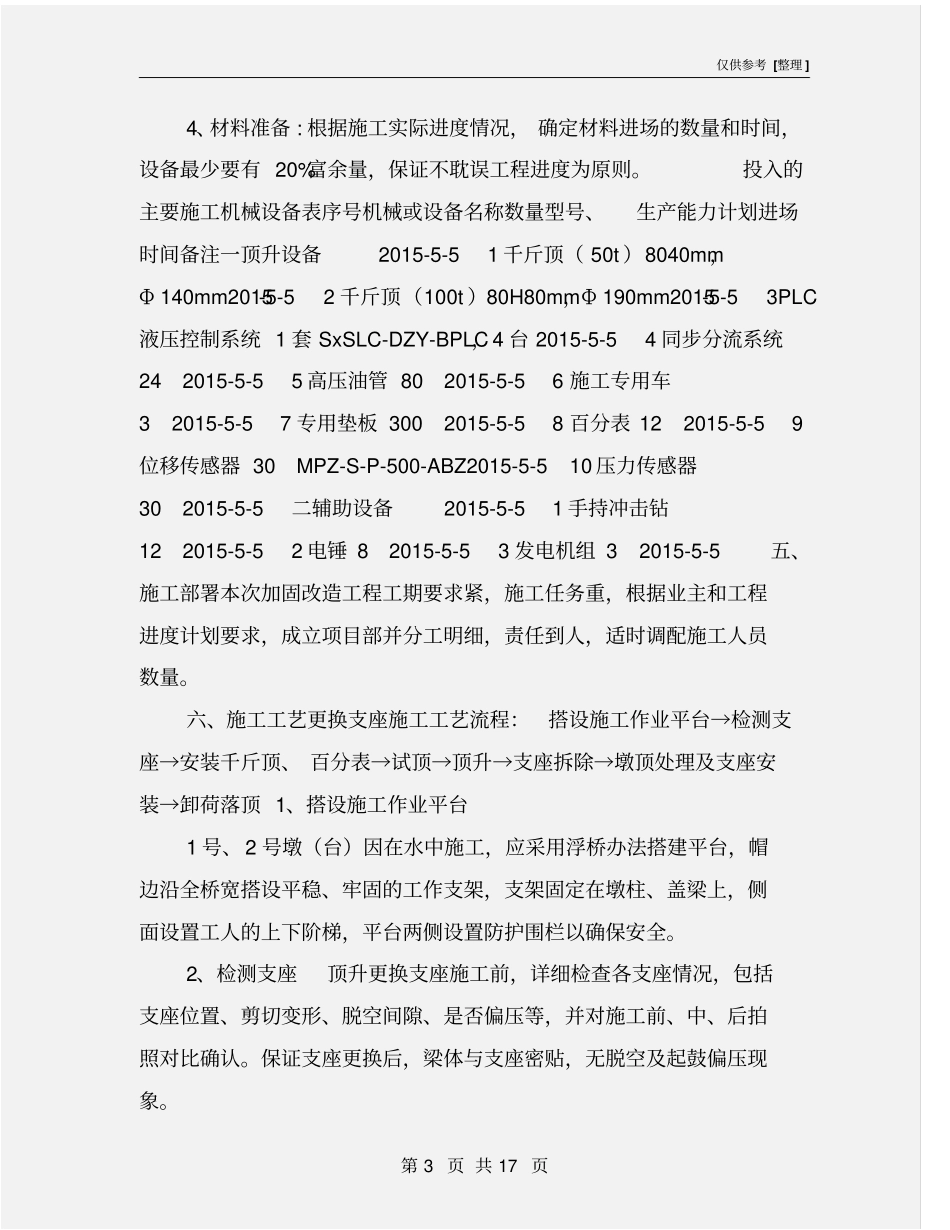

(2)提前对施工人员讲解施工技术,组织
