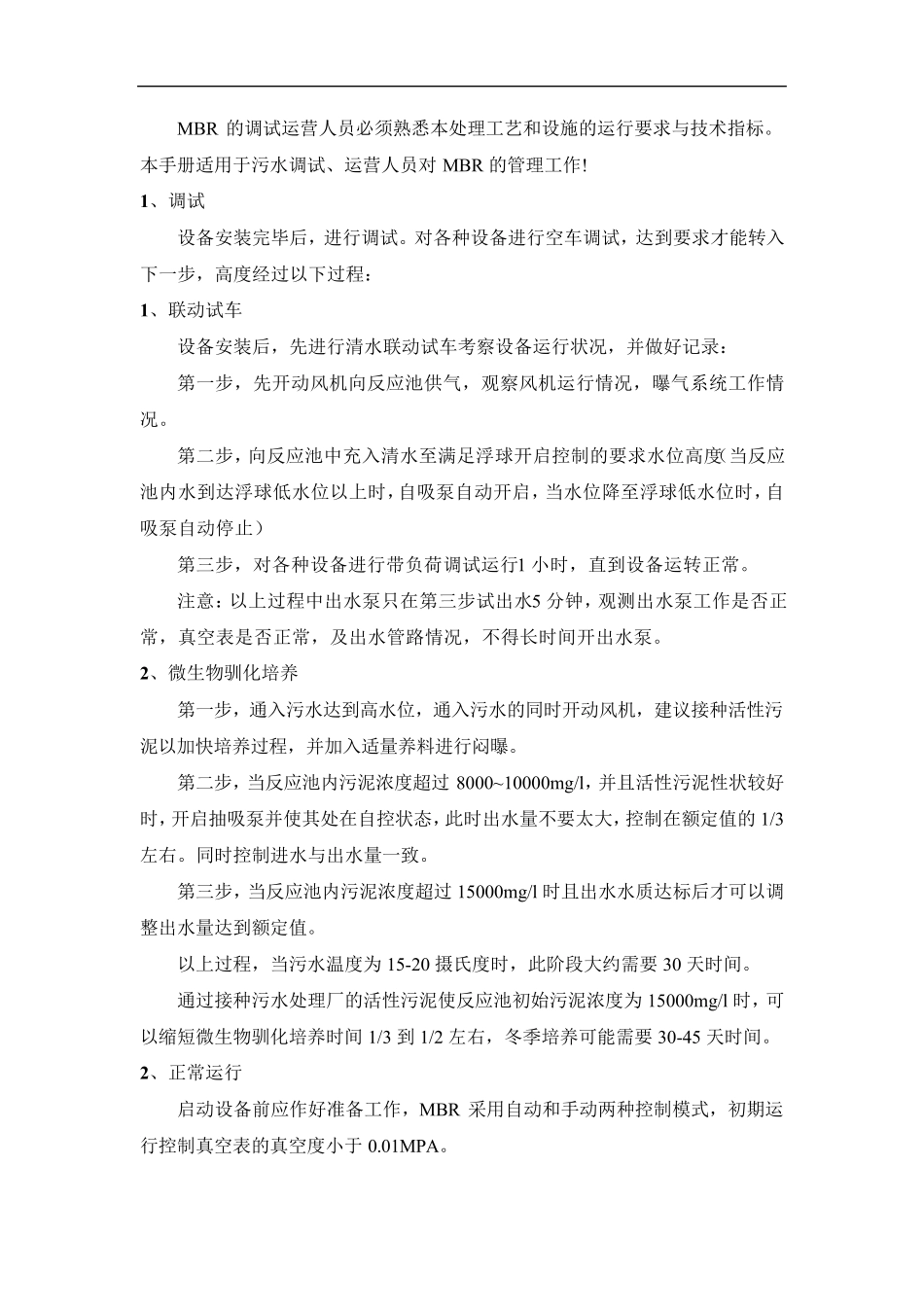

MBR膜工艺 运 维 调 试 手 册 2020 年 9 月 3 日 MBR 的调试运营人员必须熟悉本处理工艺和设施的运行要求与技术指标
本手册适用于污水调试、运营人员对 MBR 的管理工作
1、调试 设备安装完毕后,进行调试
对各种设备进行空车调试,达到要求才能转入下一步,高度经过以下过程: 1、联动试车 设备安装后,先进行清水联动试车考察设备运行状况,并做好记录: 第一步,先开动风机向反应池供气,观察风机运行情况,曝气系统工作情况
第二步,向反应池中充入清水至满足浮球开启控制的要求水位高度(当反应池内水到达浮球低水位以上时,自吸泵自动开启,当水位降至浮球低水位时,自吸泵自动停止) 第三步,对各种设备进行带负荷调试运行1 小时,直到设备运转正常
注意:以上过程中出水泵只在第三步试出水5 分钟,观测出水泵工作是否正常,真空表是否正常,及出水管路情况,不得长时间开出水泵
2、微生物驯化培养 第一步,通入污水达到高水位,通入污水的同时开动风机,建议接种活性污泥以加快培养过程,并加入适量养料进行闷曝
第二步,当反应池内污泥浓度超过 8000~10000mg/l,并且活性污泥性状较好时,开启抽吸泵并使其处在自控状态,此时出水量不要太大,控制在额定值的1/3左右
同时控制进水与出水量一致
第三步,当反应池内污泥浓度超过 15000mg/l 时且出水水质达标后才可以调整出水量达到额定值
以上过程,当污水温度为 15-20 摄氏度时,此阶段大约需要30 天时间
通过接种污水处理厂的活性污泥使反应池初始污泥浓度为 15000mg/l 时,可以缩短微生物驯化培养时间 1/3 到 1/2 左右,冬季培养可能需要30-45 天时间

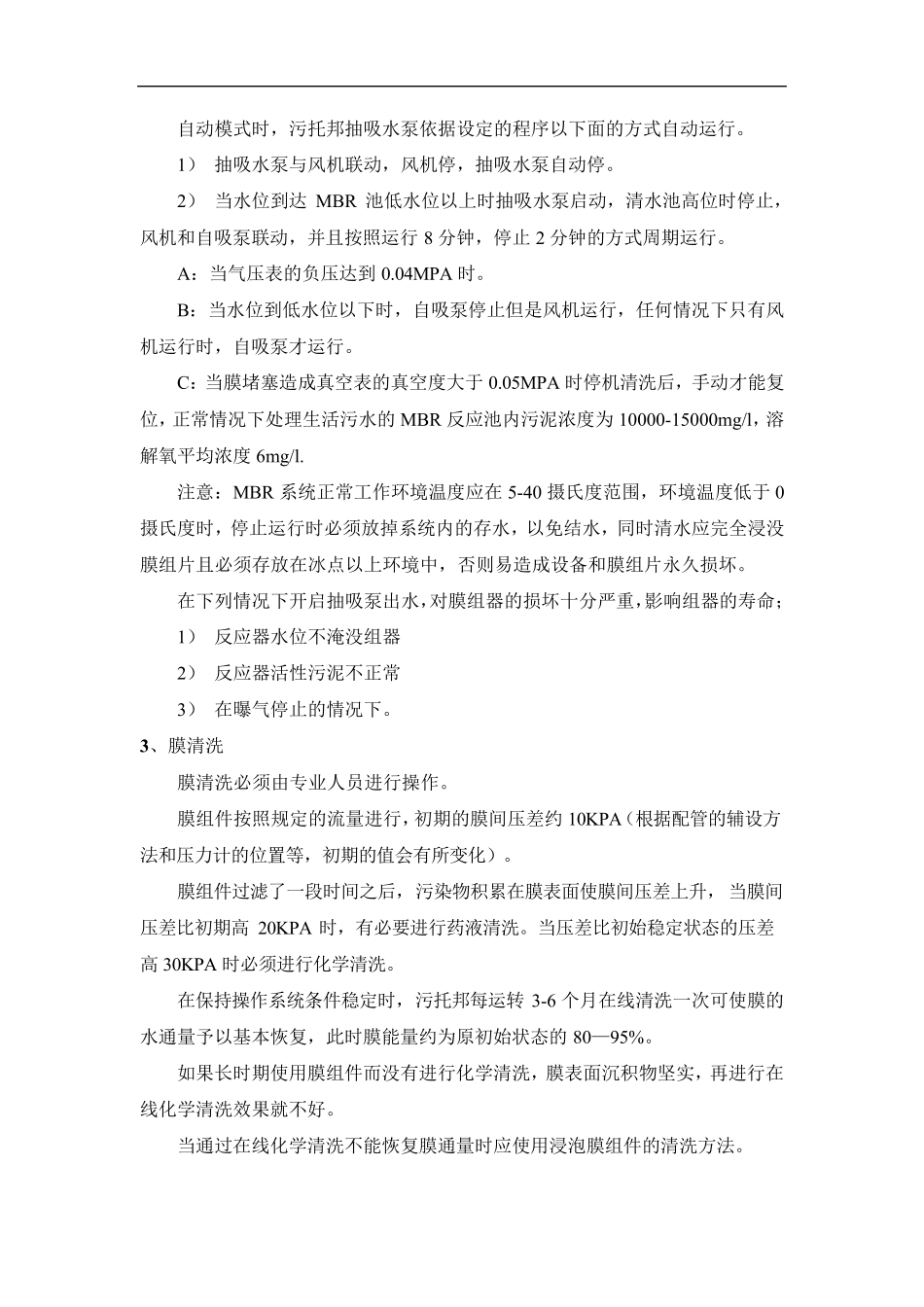

2、正常运行 启动设备前应作好准备工作,MBR 采用自动和手动两种控制模式,初期运行控制真空表的真空度小于0
自动模式时,污托邦抽吸水泵
