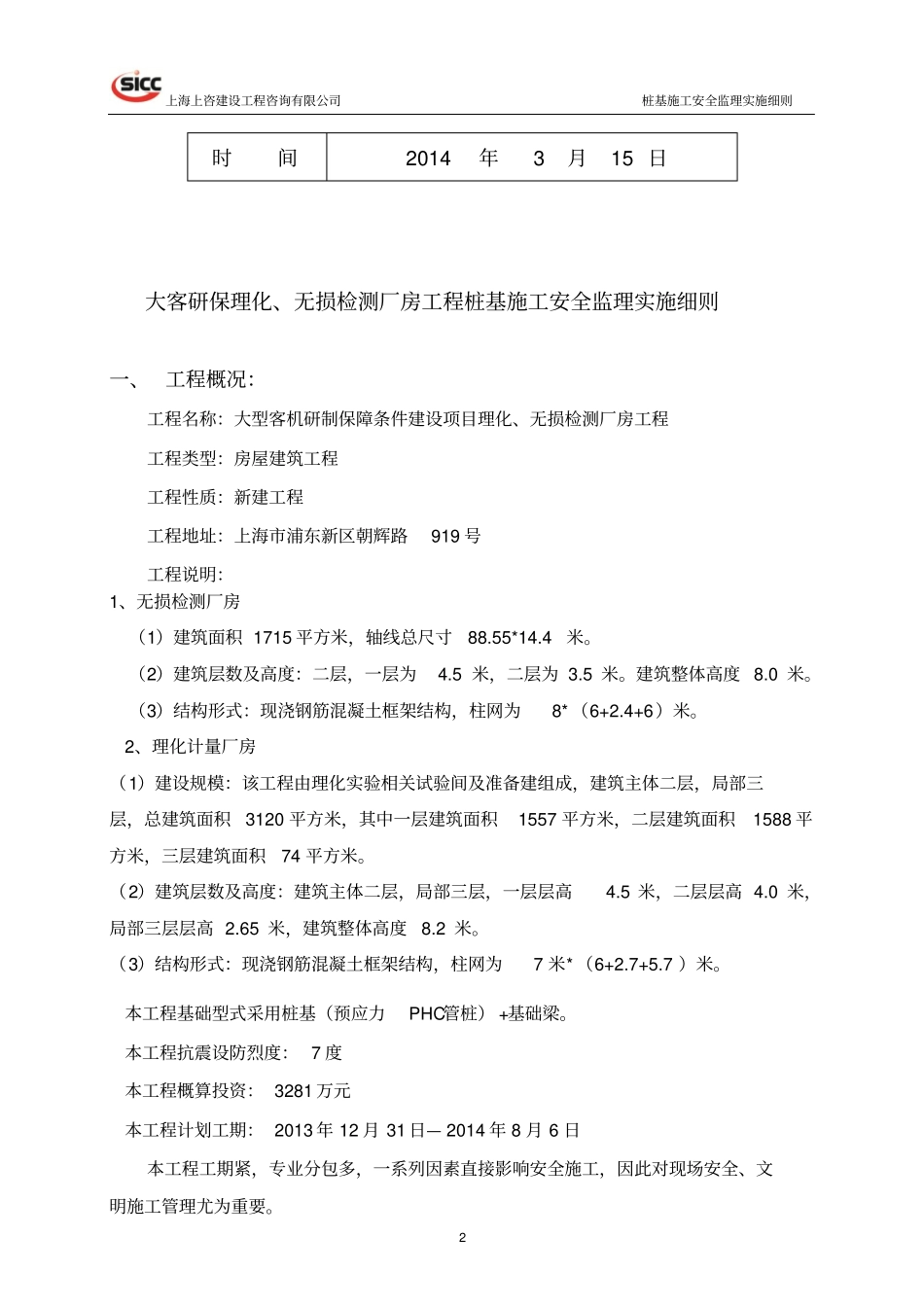

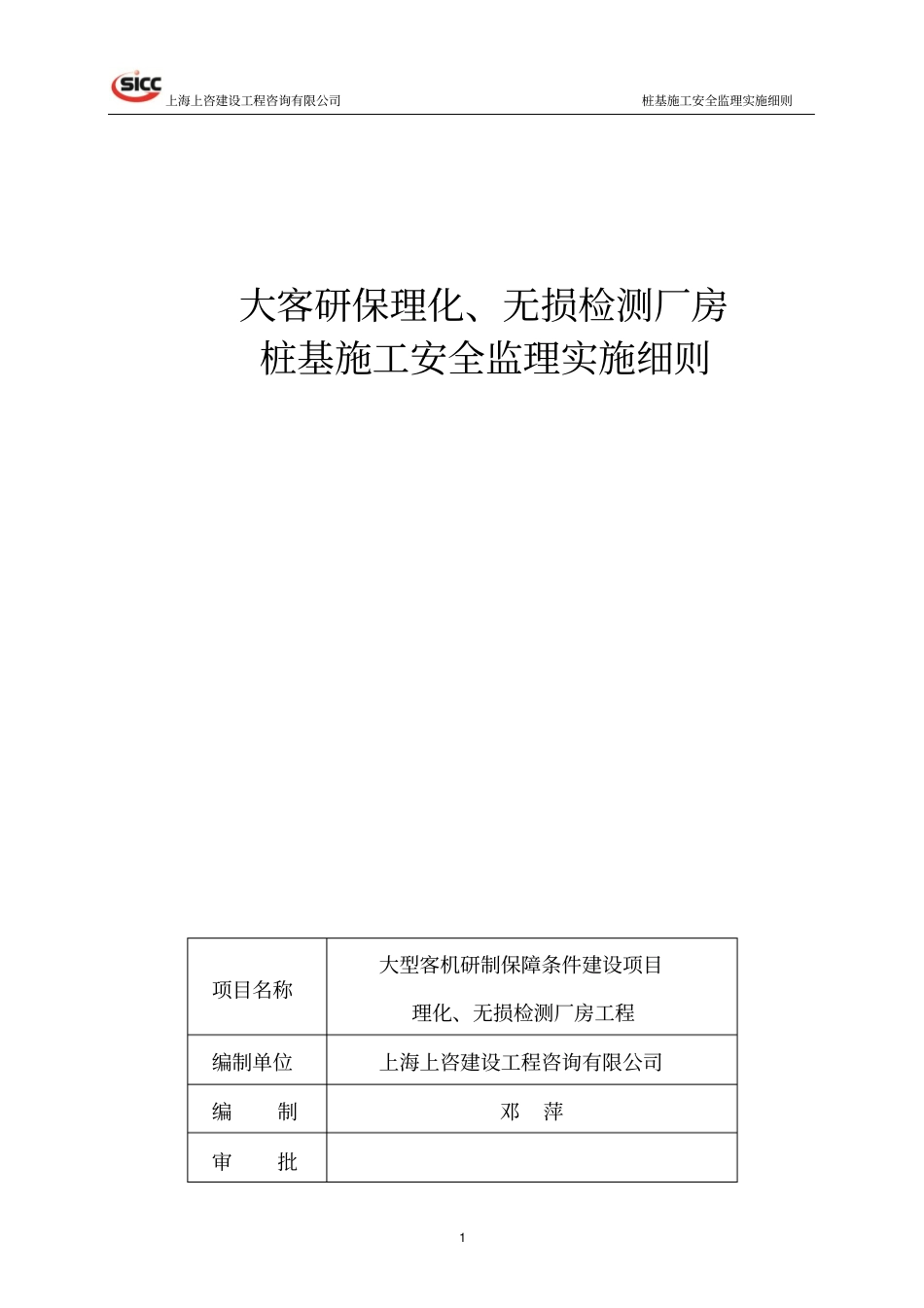

上海上咨建设工程咨询有限公司桩基施工安全监理实施细则1 大客研保理化、无损检测厂房桩基施工安全监理实施细则项目名称大型客机研制保障条件建设项目理化、无损检测厂房工程编制单位上海上咨建设工程咨询有限公司编制邓萍审批上海上咨建设工程咨询有限公司桩基施工安全监理实施细则2 时间2014 年3 月15 日大客研保理化、无损检测厂房工程桩基施工安全监理实施细则一、 工程概况:工程名称:大型客机研制保障条件建设项目理化、无损检测厂房工程工程类型:房屋建筑工程工程性质:新建工程工程地址:上海市浦东新区朝辉路919 号工程说明:1、无损检测厂房(1)建筑面积 1715 平方米,轴线总尺寸88
(2)建筑层数及高度:二层,一层为4
5 米,二层为 3
建筑整体高度 8
(3)结构形式:现浇钢筋混凝土框架结构,柱网为8* (6+2
2、理化计量厂房(1)建设规模:该工程由理化实验相关试验间及准备建组成,建筑主体二层,局部三层,总建筑面积3120 平方米,其中一层建筑面积1557 平方米,二层建筑面积1588 平方米,三层建筑面积74 平方米
(2)建筑层数及高度:建筑主体二层,局部三层,一层层高4
5 米,二层层高 4
0 米,局部三层层高 2
65 米,建筑整体高度8
(3)结构形式:现浇钢筋混凝土框架结构,柱网为7 米* (6+2
本工程基础型式采用桩基(预应力PHC管桩) +基础梁
本工程抗震设防烈度: 7 度本工程概算投资: 3281 万元本工程计划工期: 2013 年 12 月 31 日— 2014 年 8 月 6 日本工程工期紧,专业分包多,一系列因素直接影响安全施工,因此对现场安全、文明施工管理尤为重要

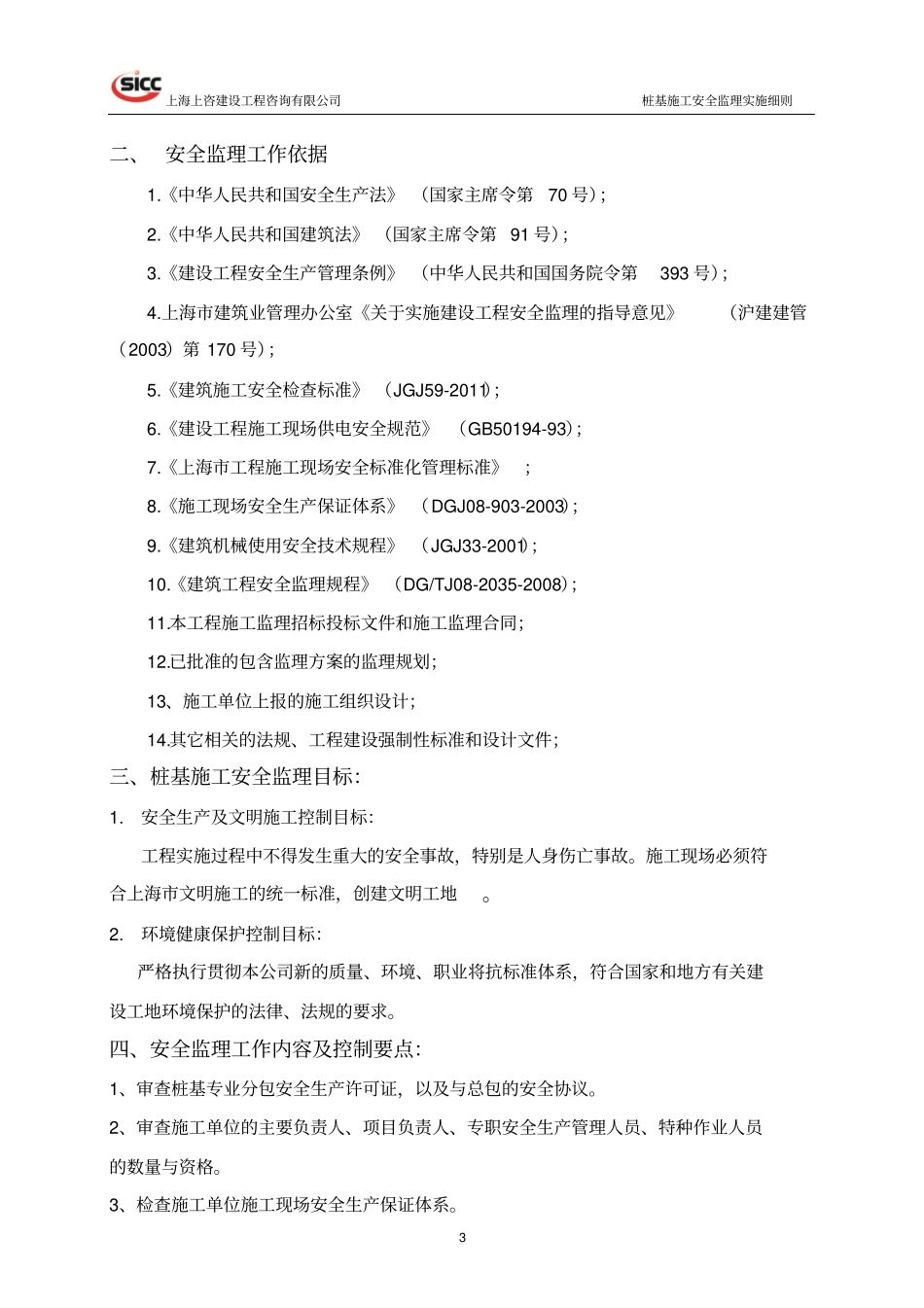

上海上咨建设工程咨询有限公司桩基施工安全监理实施细则3 二、 安全监理工作依据1
《中华人民共和国安全生产
