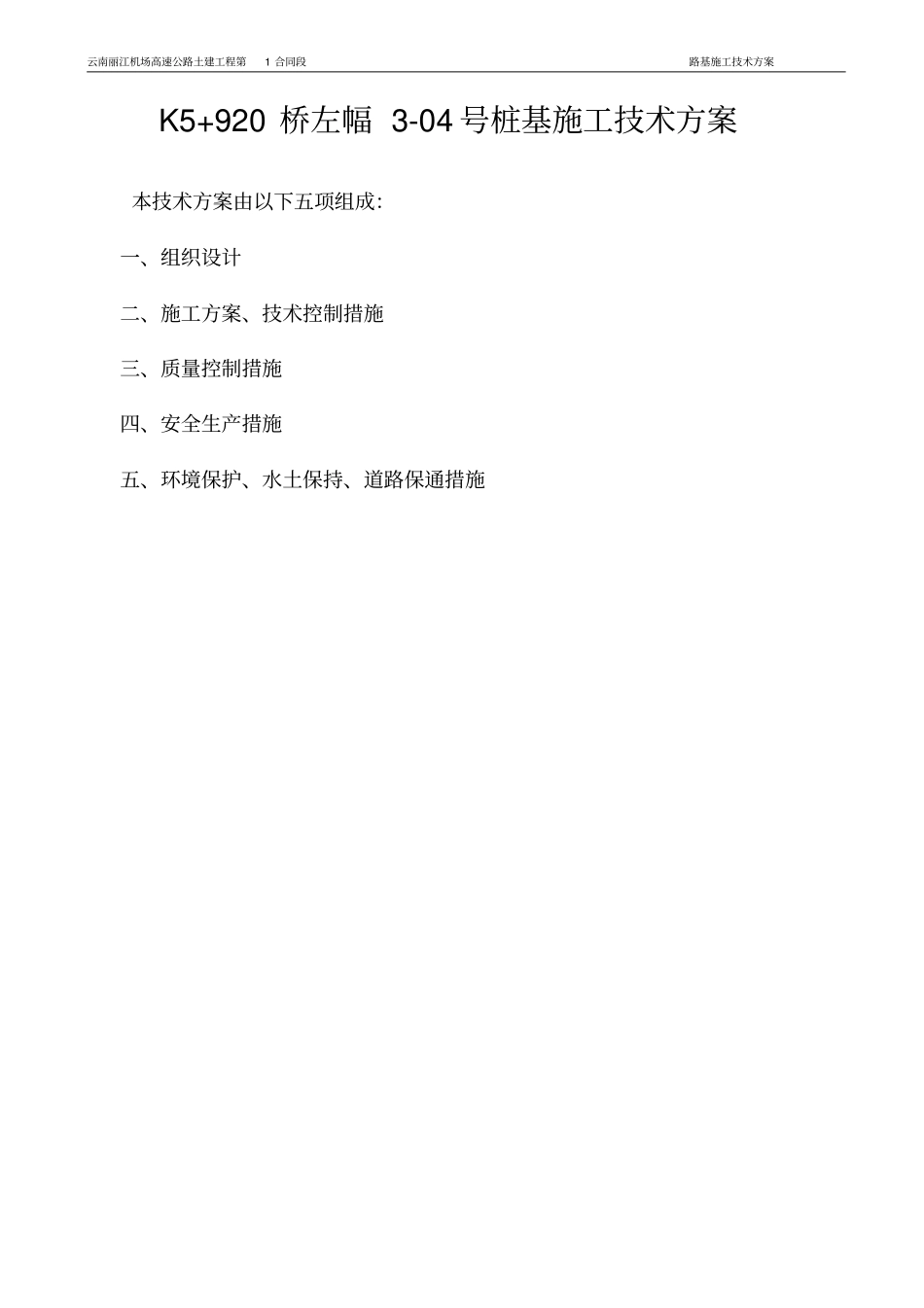

云南丽江机场高速公路土建工程第1 合同段路基施工技术方案K5+920 桥左幅 3-04 号桩基施工技术方案本技术方案由以下五项组成:一、组织设计二、施工方案、技术控制措施三、质量控制措施四、安全生产措施五、环境保护、水土保持、道路保通措施云南丽江机场高速公路土建工程第1 合同段路基施工技术方案一、组织设计1

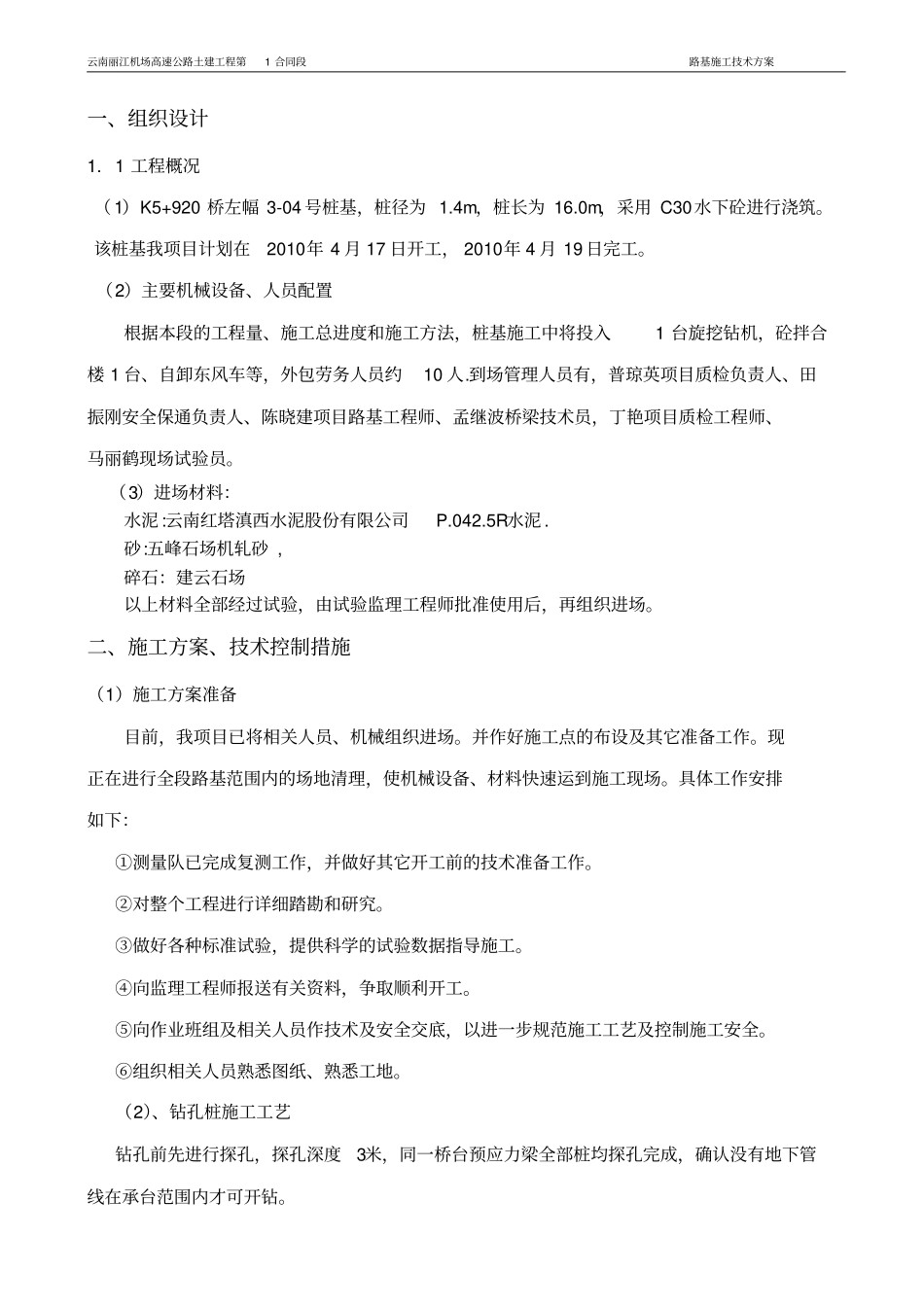

1 工程概况( 1)K5+920 桥左幅 3-04 号桩基,桩径为 1
4m,桩长为 16
0m,采用 C30水下砼进行浇筑
该桩基我项目计划在2010年 4 月 17 日开工, 2010年 4 月 19 日完工
(2)主要机械设备、人员配置根据本段的工程量、施工总进度和施工方法,桩基施工中将投入1 台旋挖钻机,砼拌合楼 1 台、自卸东风车等,外包劳务人员约10 人
到场管理人员有,普琼英项目质检负责人、田振刚安全保通负责人、陈晓建项目路基工程师、孟继波桥梁技术员,丁艳项目质检工程师、马丽鹤现场试验员
(3)进场材料:水泥 :云南红塔滇西水泥股份有限公司P
砂:五峰石场机轧砂 , 碎石:建云石场以上材料全部经过试验,由试验监理工程师批准使用后,再组织进场
二、施工方案、技术控制措施(1)施工方案准备目前,我项目已将相关人员、机械组织进场
并作好施工点的布设及其它准备工作
现正在进行全段路基范围内的场地清理,使机械设备、材料快速运到施工现场
具体工作安排如下:①测量队已完成复测工作,并做好其它开工前的技术准备工作
②对整个工程进行详细踏勘和研究
③做好各种标准试验,提供科学的试验数据指导施工
④向监理工程师报送有关资料,争取顺利开工
⑤向作业班组及相关人员作技术及安全交底,以进一步规范施工工艺及控制施工安全
⑥组织相关人员熟悉图纸、熟悉工地

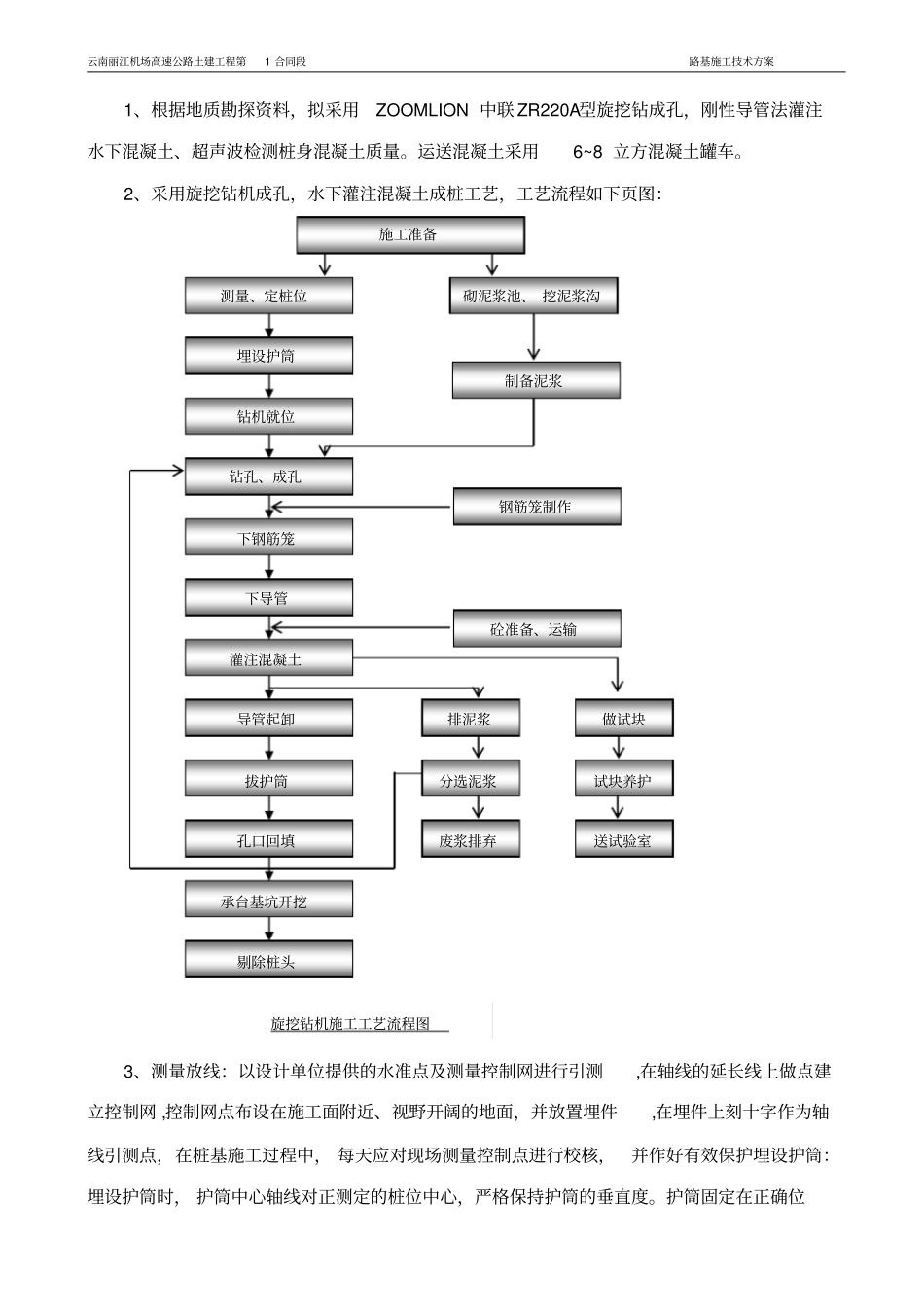

(2)、钻孔桩施工工艺钻孔前先进行探孔,探孔深度3米,同一桥台预应力梁全部桩均探孔完成,确认没有地下管线在承
