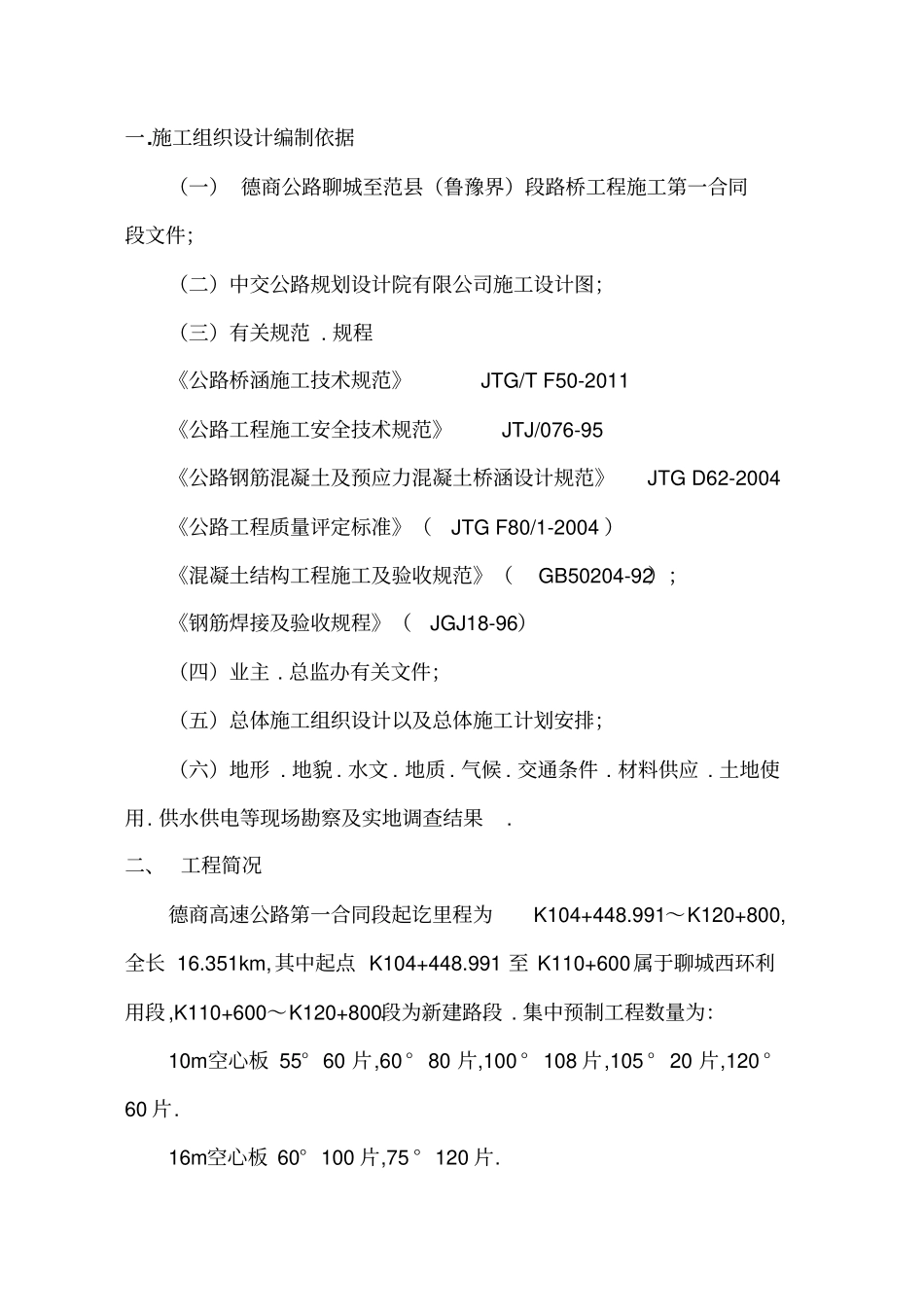

一.施工组织设计编制依据(一) 德商公路聊城至范县(鲁豫界)段路桥工程施工第一合同段文件;(二)中交公路规划设计院有限公司施工设计图;(三)有关规范 . 规程《公路桥涵施工技术规范》 JTG/T F50-2011 《公路工程施工安全技术规范》 JTJ/076-95 《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004 《公路工程质量评定标准》(JTG F80/1-2004 )《混凝土结构工程施工及验收规范》(GB50204-92);《钢筋焊接及验收规程》(JGJ18-96)(四)业主 . 总监办有关文件;(五)总体施工组织设计以及总体施工计划安排;(六)地形 . 地貌 . 水文 . 地质 . 气候 . 交通条件 . 材料供应 . 土地使用. 供水供电等现场勘察及实地调查结果. 二、 工程简况德商高速公路第一合同段起讫里程为K104+448.991~K120+800,全长 16.351km,其中起点 K104+448.991 至 K110+600属于聊城西环利用段,K110+600~K120+800段为新建路段 . 集中预制工程数量为:10m空心板 55° 60 片,60 ° 80 片,100 ° 108 片,105 ° 20 片,120 °60 片.16m空心板 60° 100 片,75 ° 120 片. 20m小箱梁 105° 64 片. 30m小箱梁正交 184 片,80 ° 33 片. 总数量为829 片, 其中 10m.16m为先张法预应力空心板 ,20m.30m为后张法预应力小箱梁 . 进度计划:我方结合本工程实际情况及我公司以往施工经验, 安排进度计划如下:10m空心板台座建设及预制工期安排:2013 年 4 月 15 日至 2014年 3 月 1 日;桥梁空心板制作顺序及计划完成日期为:结构物10m板数量(块)计划完成日期K111+700 54 2013.6.1 K111+047 54 2013.7.15 K116+034.806 20 2013.8.5 K116+270 20 2013.8.25 K114+597 60 2013.10.25 K119+397.5 60 2013.12.25 K116+449.7 60 2014.3.1 16m空心板台座建设及预制工期安排:2013 年 4 月 20 日至 2014年 3 月 20 日;桥梁空心板制作顺序及计划完成日期为:结构物16m板数量(块)计划完成日期K118+683 100 2013.9.1 K115+463 120 2014.3.20 20m箱梁台座建设及预制工期安排:2013 年 5 月 15 日至 2013 年11 月 20 日;桥梁小箱梁制作顺序及计划完成日期为:结构物20m梁数量(块)计划完成日期K120+385 64 2013.11.20 30m箱梁台座建设及预制工期安排:2013 年 5 月 5 日至 2013 年12 月 25 日;桥梁小箱梁制作顺序及计划完成...
