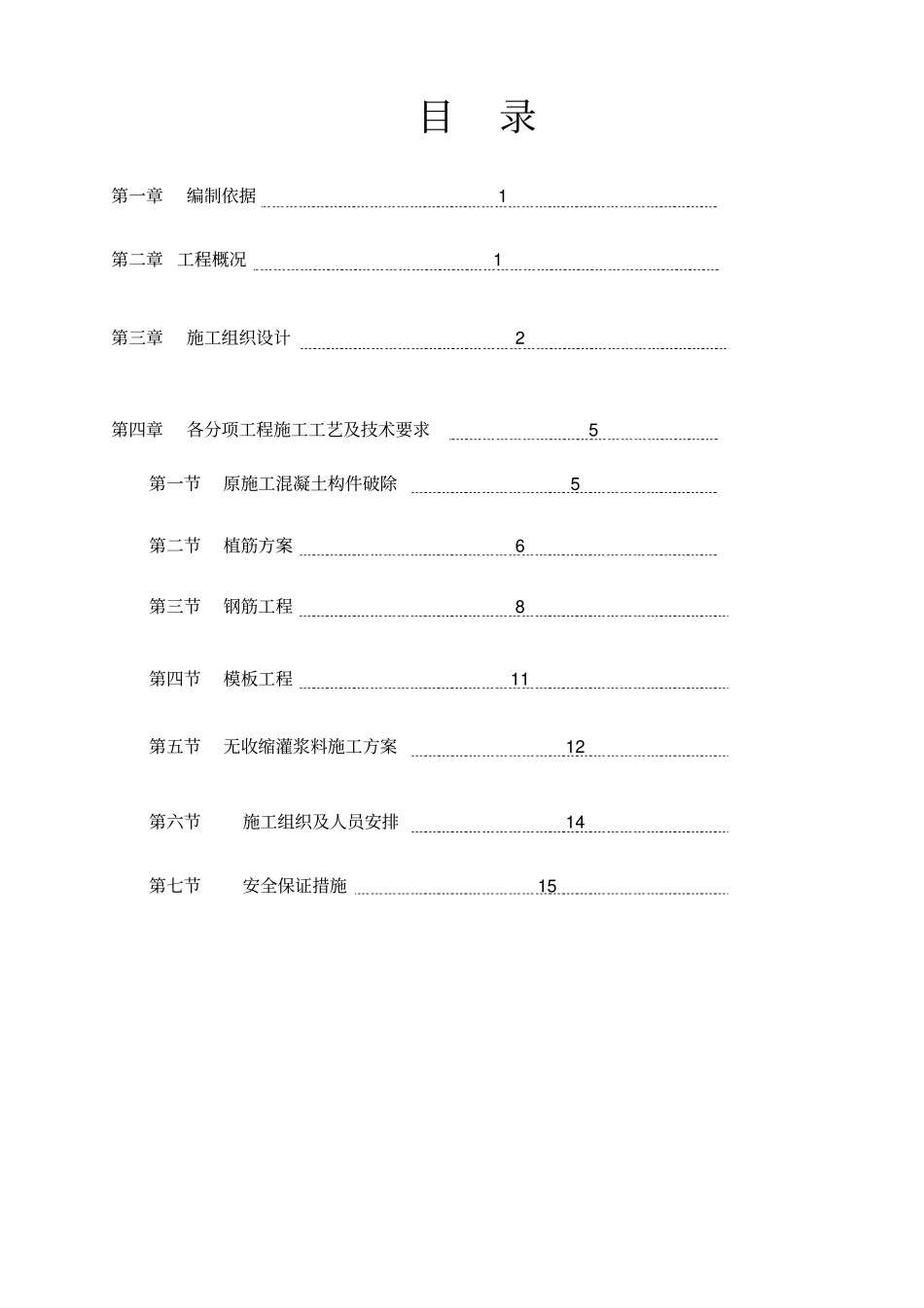

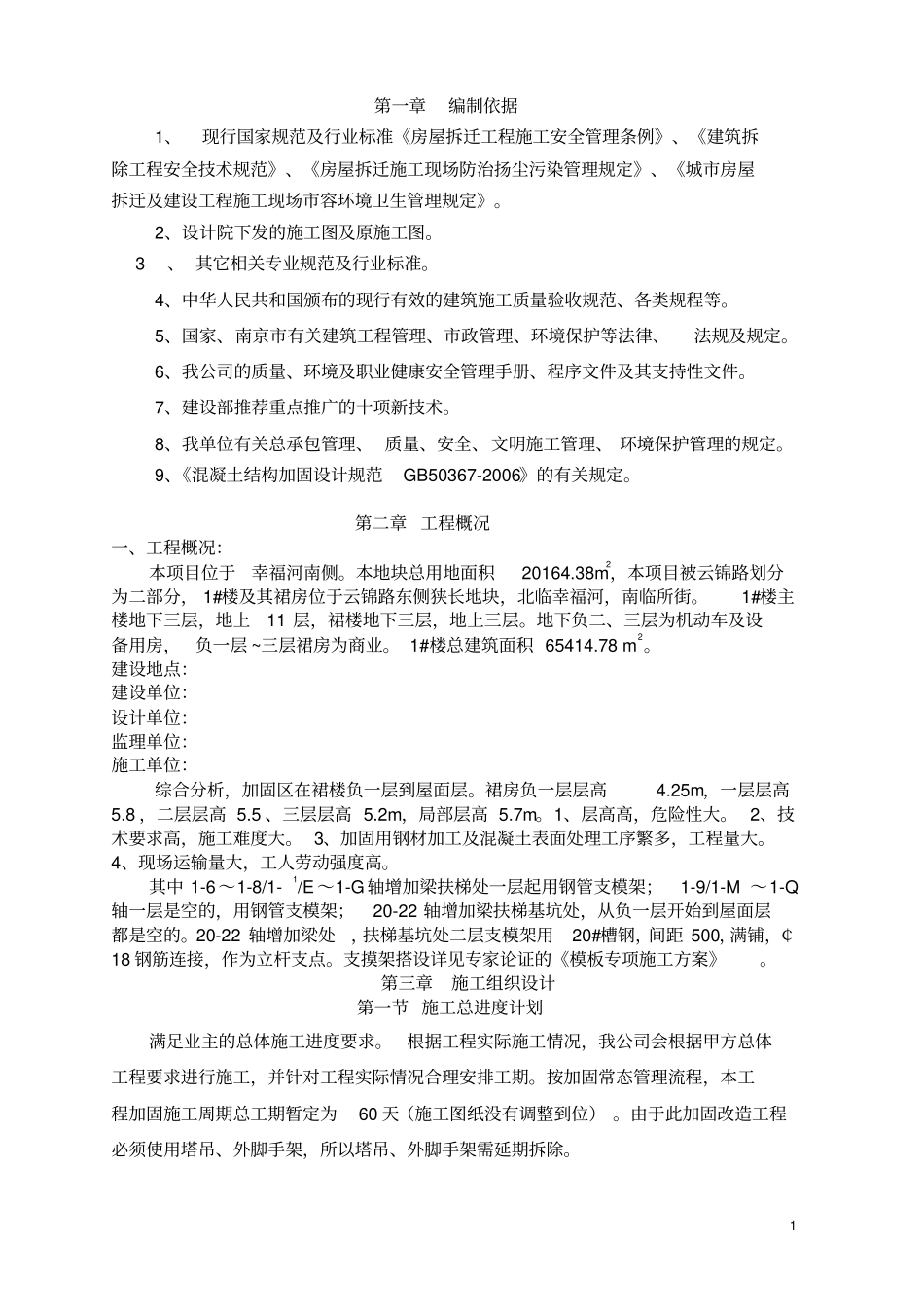

南 京地 块梁柱改造加固专项方案编制人:负责人:审核人:批准人:2015 年 月目录第一章编制依据 1 第二章 工程概况 1 第三章施工组织设计 2 第四章各分项工程施工工艺及技术要求 5 第一节原施工混凝土构件破除 5 第二节植筋方案 6 第三节钢筋工程 8 第四节模板工程 11第五节无收缩灌浆料施工方案 12 第六节施工组织及人员安排 14 第七节安全保证措施 15 1 第一章编制依据1、现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》。2、设计院下发的施工图及原施工图。 3、 其它相关专业规范及行业标准。4、中华人民共和国颁布的现行有效的建筑施工质量验收规范、各类规程等。5、国家、南京市有关建筑工程管理、市政管理、环境保护等法律、法规及规定。6、我公司的质量、环境及职业健康安全管理手册、程序文件及其支持性文件。7、建设部推荐重点推广的十项新技术。8、我单位有关总承包管理、 质量、安全、文明施工管理、 环境保护管理的规定。9、《混凝土结构加固设计规范GB50367-2006》的有关规定。第二章 工程概况一、工程概况:本项目位于幸福河南侧。本地块总用地面积20164.38m2,本项目被云锦路划分为二部分, 1#楼及其裙房位于云锦路东侧狭长地块,北临幸福河,南临所街。1#楼主楼地下三层,地上11 层,裙楼地下三层,地上三层。地下负二、三层为机动车及设备用房,负一层 ~三层裙房为商业。 1#楼总建筑面积 65414.78 m2。建设地点:建设单位:设计单位:监理单位:施工单位:综合分析,加固区在裙楼负一层到屋面层。裙房负一层层高4.25m,一层层高5.8 ,二层层高 5.5 、三层层高 5.2m,局部层高 5.7m。1、层高高,危险性大。 2、技术要求高,施工难度大。 3、加固用钢材加工及混凝土表面处理工序繁多,工程量大。4、现场运输量大,工人劳动强度高。其中 1-6 ~1-8/1-1/E ~1-G 轴增加梁扶梯处一层起用钢管支模架; 1-9/1-M ~1-Q轴一层是空的,用钢管支模架;20-22 轴增加梁扶梯基坑处,从负一层开始到屋面层都是空的。20-22 轴增加梁处,扶梯基坑处二层支模架用20#槽钢,间距 500,满铺,¢18 钢筋连接,作为立杆支点。支摸架搭设详见专家论证的《模板专项施工方案》。第三章施工组织设计第一节 施工总进度计划满足业主的总体施工进度要求...
