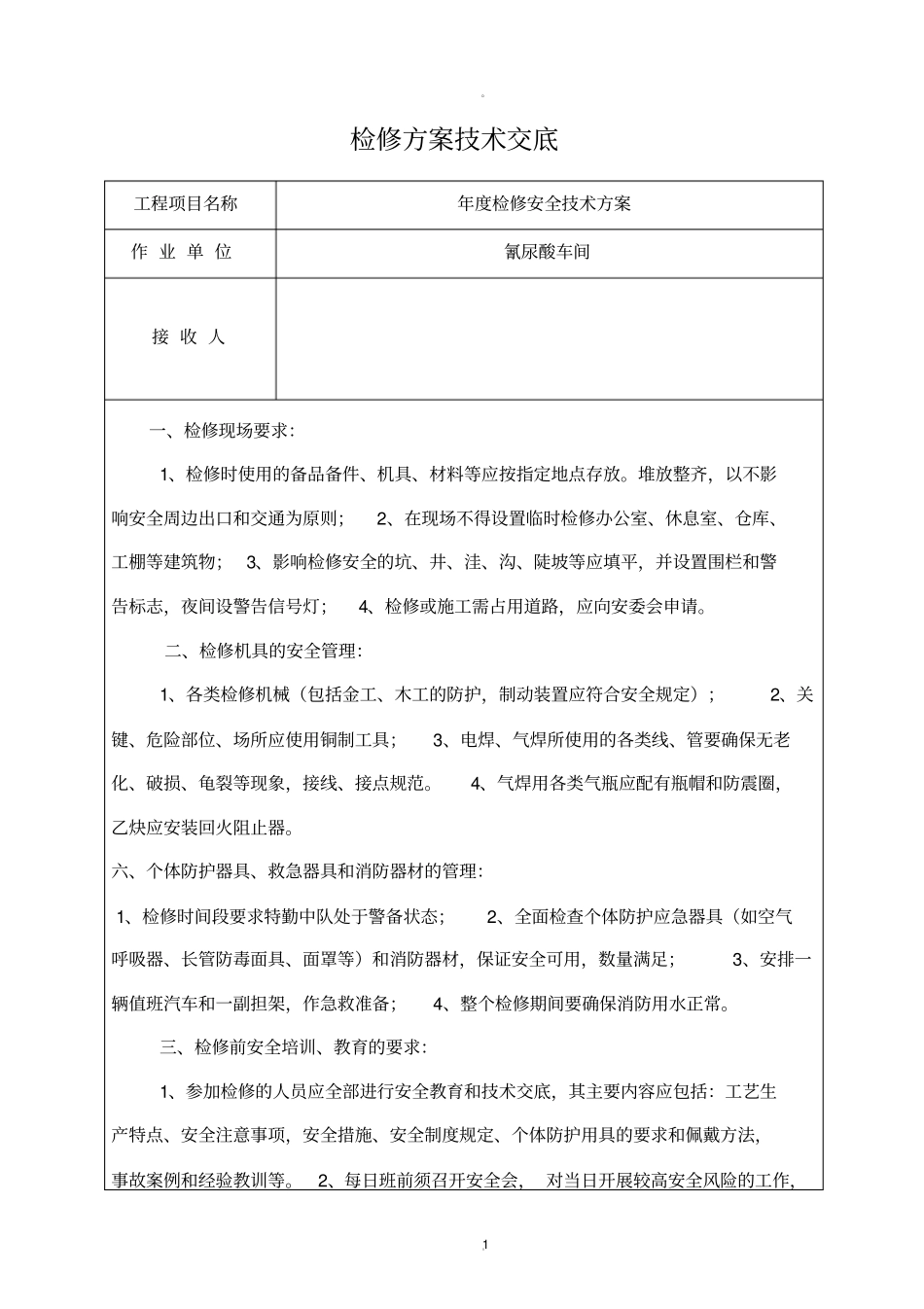

1 检修方案技术交底工程项目名称年度检修安全技术方案作 业 单 位氰尿酸车间接 收 人一、检修现场要求:1、检修时使用的备品备件、机具、材料等应按指定地点存放
堆放整齐,以不影响安全周边出口和交通为原则;2、在现场不得设置临时检修办公室、休息室、仓库、工棚等建筑物; 3、影响检修安全的坑、井、洼、沟、陡坡等应填平,并设置围栏和警告标志,夜间设警告信号灯;4、检修或施工需占用道路,应向安委会申请
二、检修机具的安全管理:1、各类检修机械(包括金工、木工的防护,制动装置应符合安全规定);2、关键、危险部位、场所应使用铜制工具;3、电焊、气焊所使用的各类线、管要确保无老化、破损、龟裂等现象,接线、接点规范
4、气焊用各类气瓶应配有瓶帽和防震圈,乙炔应安装回火阻止器
六、个体防护器具、救急器具和消防器材的管理:1、检修时间段要求特勤中队处于警备状态;2、全面检查个体防护应急器具(如空气呼吸器、长管防毒面具、面罩等)和消防器材,保证安全可用,数量满足;3、安排一辆值班汽车和一副担架,作急救准备;4、整个检修期间要确保消防用水正常
三、检修前安全培训、教育的要求:1、参加检修的人员应全部进行安全教育和技术交底,其主要内容应包括:工艺生产特点、安全注意事项,安全措施、安全制度规定、个体防护用具的要求和佩戴方法,事故案例和经验教训等
2、每日班前须召开安全会, 对当日开展较高安全风险的工作,

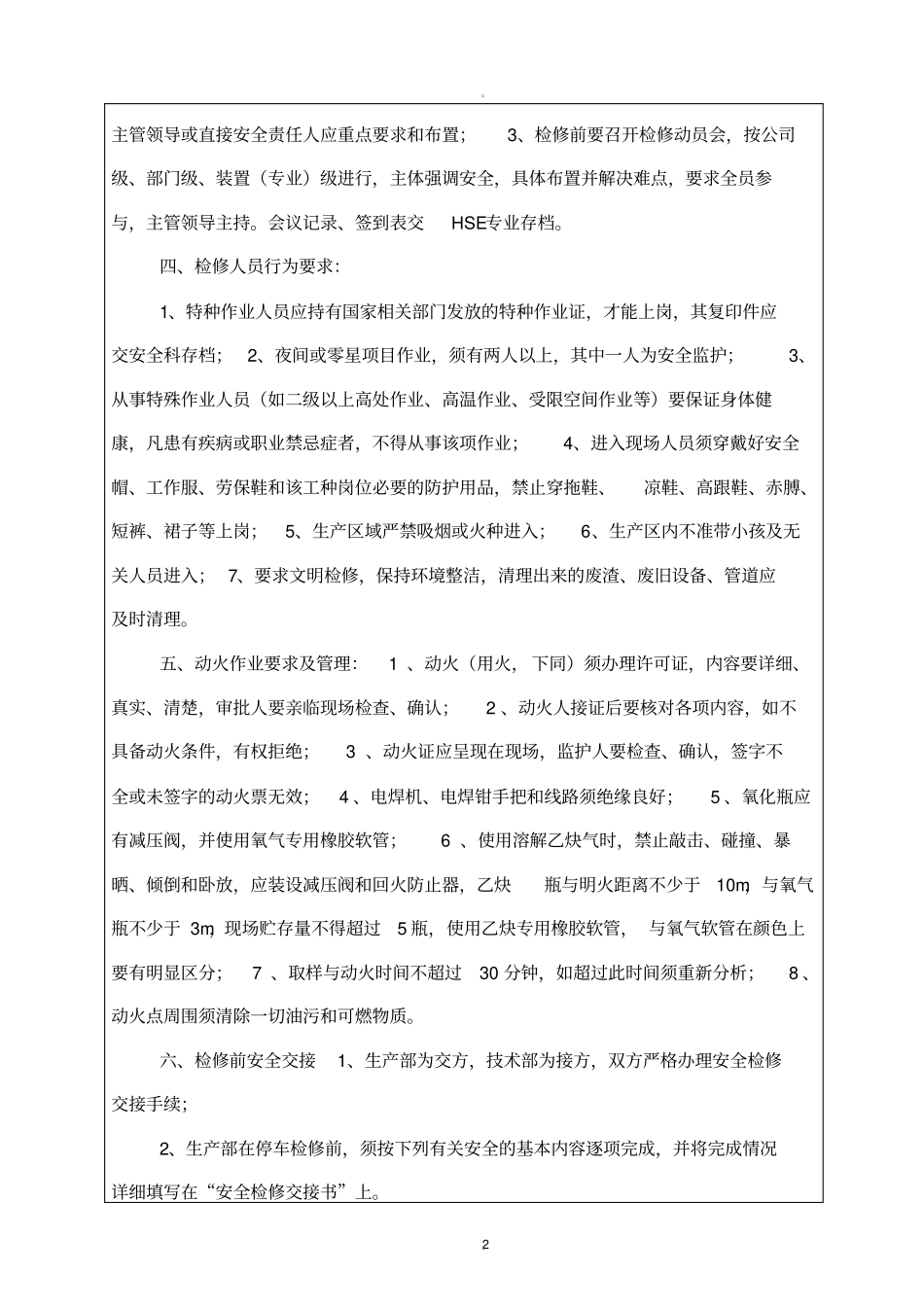

2 主管领导或直接安全责任人应重点要求和布置;3、检修前要召开检修动员会,按公司级、部门级、装置(专业)级进行,主体强调安全,具体布置并解决难点,要求全员参与,主管领导主持
会议记录、签到表交HSE专业存档
四、检修人员行为要求:1、特种作业人员应持有国家相关部门发放的特种作业证,才能上岗,其复印件应交安全科存档;2、夜间或零星项目作业,须有两人以上,其中一人为安全监护;3、从事特殊作业人员(如
