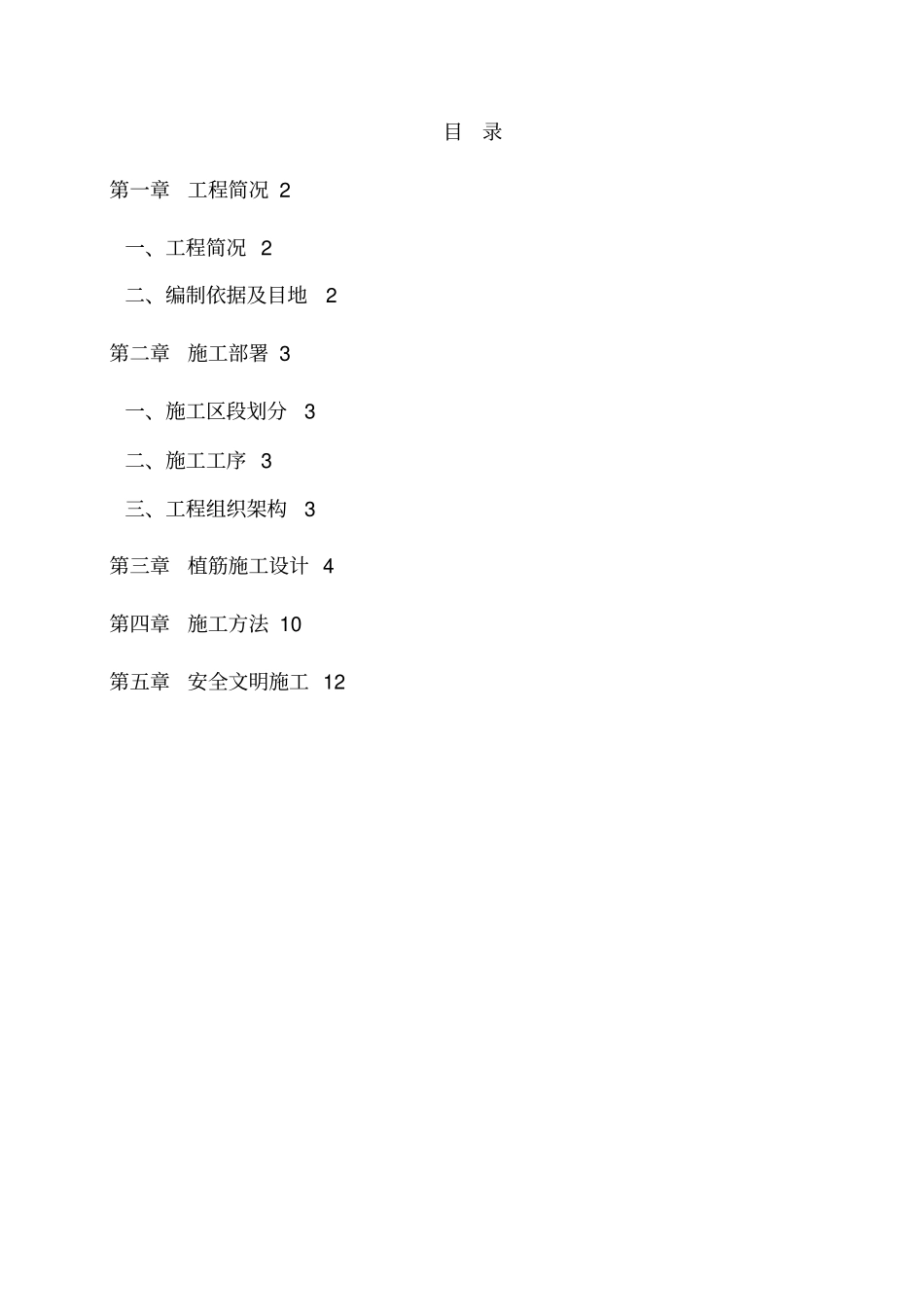

目录第一章工程简况 2一、工程简况 2 二、编制依据及目地2 第二章施工部署 3一、施工区段划分3 二、施工工序 3 三、工程组织架构3 第三章植筋施工设计 4第四章施工方法 10第五章安全文明施工 12第一章工程简况一、工程简况一、工程简况工程名称:国兴· 天原(重庆原天原化工厂总厂工程)二期(东区)一标段 8#、9#楼及 1#地下车库局部工程工程地点:江北区建新西路340 号建设工程法人:重庆国兴置业有限公司设计单位:中煤重庆设计院监理单位:重庆市建永工程监理有限公司二、建筑设计简况拟建地国兴高层住宅楼8#、9#楼及 1#地下车库局部工程 ,位于江北区北滨路北侧
本工程为地上33 层,地下 3 层地剪力墙结构 ,设计建筑总高度为 99m, 标准层层高为 3m,总建筑面积为 68547

二、编制依据及目地一、编制依据:《混凝土结构后锚固技术规程》JGJ145-2013 《混凝土构件加固设计规范》GB50367-2006 二、编制目地:为保证本工程后锚固施工质量特编制本施工方案,并经设计、监理、业主审核批准后 ,指导我方具体施工
第二章施工部署一、施工区段划分根据设计图纸对后锚固工程分为三个区段进行施工(8#、9#楼为镜向关系)
1、A 区 9-C 轴与 9-X 轴边梁部分;2、B 区 9-H 轴与 9-T 轴烟道部分;3、C 区 9-H 轴与 9-T 轴卫生间部分;二、施工工序1、施工顺序: A 区→B 区→C 区2、后锚固施工工序:剔打完成→模板制安→施工准备(后锚固)→弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔实验→绑扎钢筋→浇筑混凝土
三、工程组织架构为保证本工程施工能有效进行,工程部成立以下组织架构:第三章植筋施工设计一、承重构件地植筋锚固计算应遵守下列规定:1、植筋设计应在计算和构造上防止混凝土发生劈裂破坏;2、植筋仅承受
