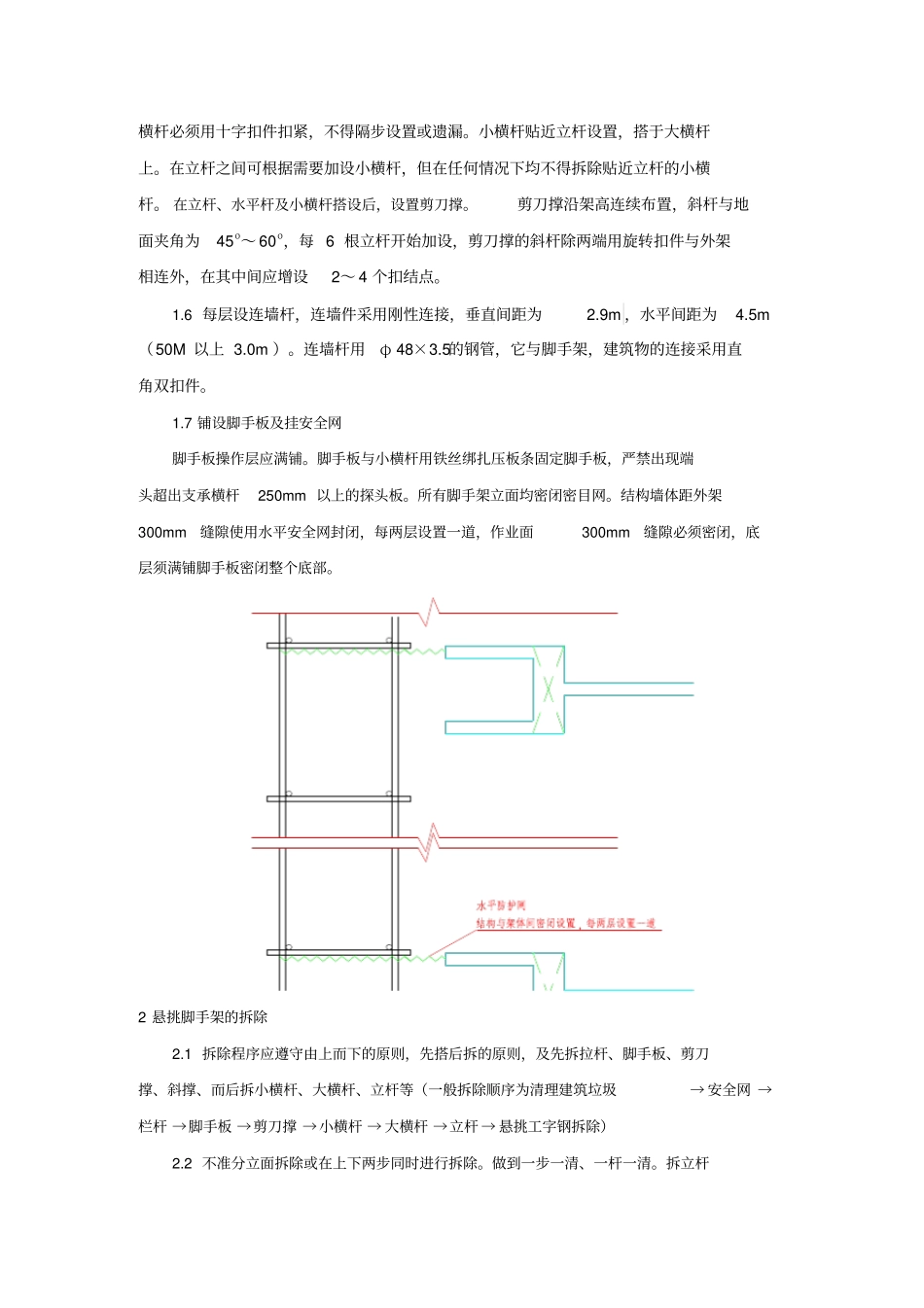

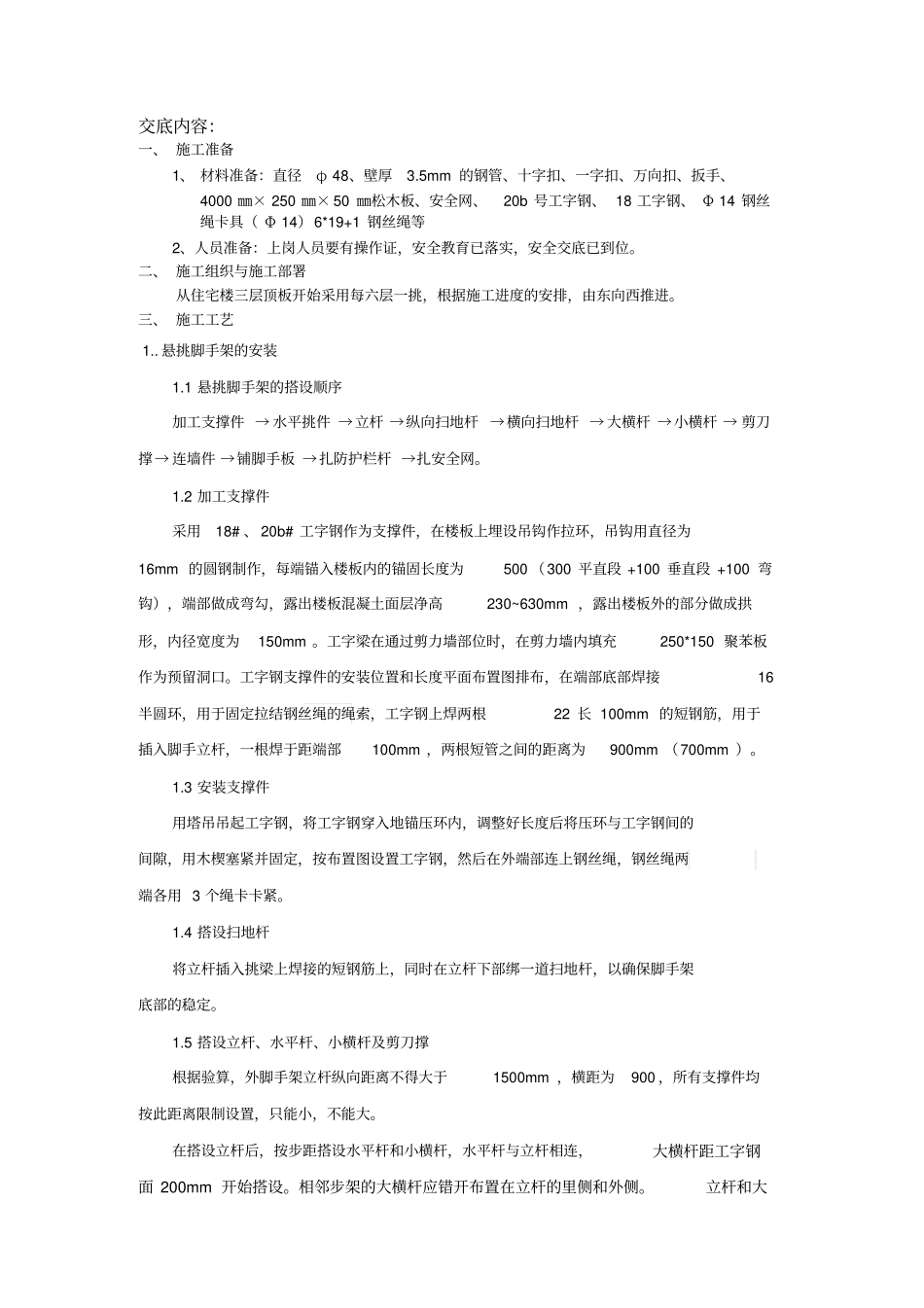

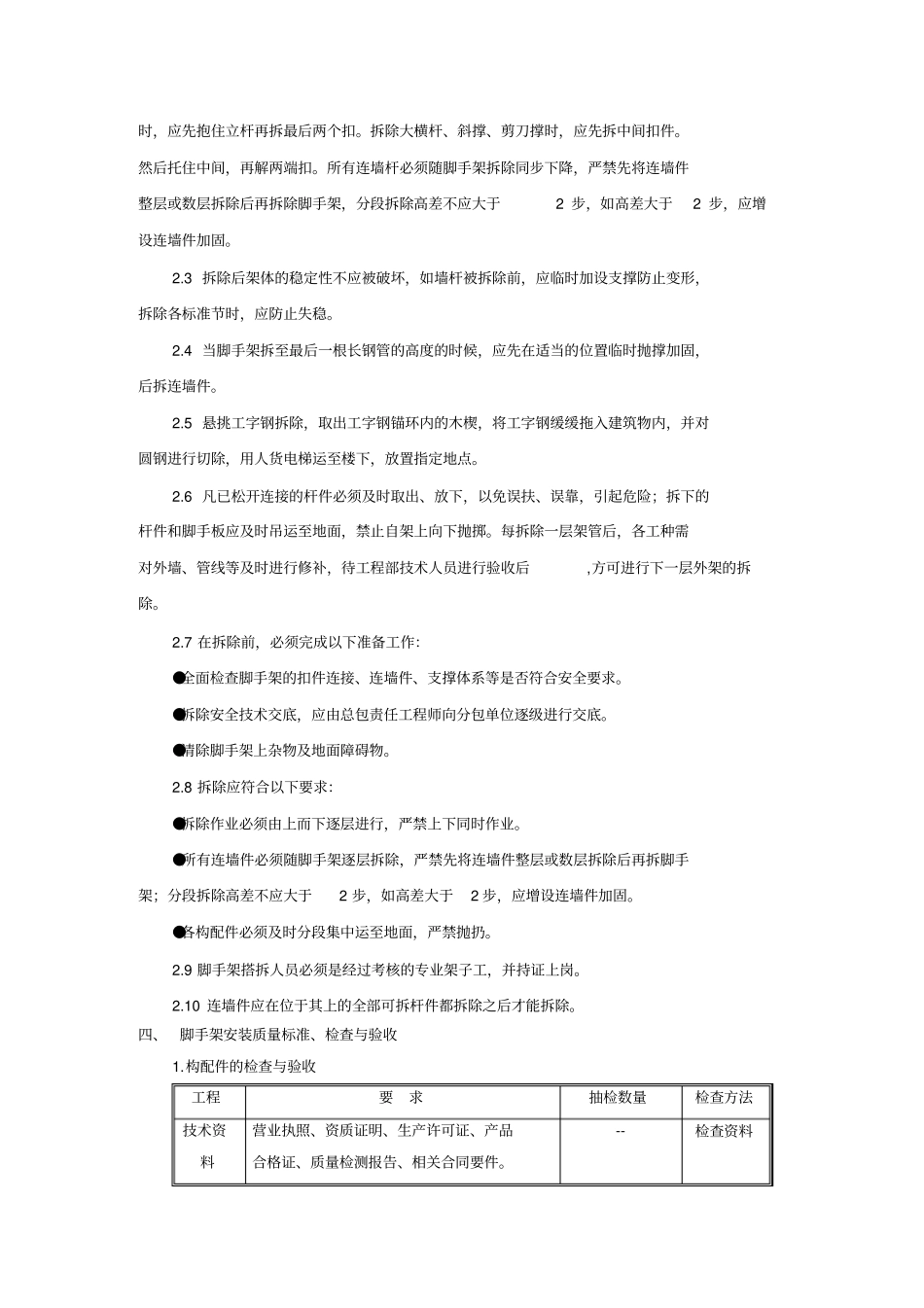

交底内容:一、 施工准备1、 材料准备:直径φ 48、壁厚3
5mm 的钢管、十字扣、一字扣、万向扣、扳手、4000 ㎜× 250 ㎜× 50 ㎜松木板、安全网、20b 号工字钢、 18 工字钢、 Φ 14 钢丝绳卡具( Φ 14)6*19+1 钢丝绳等2、人员准备:上岗人员要有操作证,安全教育已落实,安全交底已到位
二、 施工组织与施工部署从住宅楼三层顶板开始采用每六层一挑,根据施工进度的安排,由东向西推进
三、 施工工艺 1
悬挑脚手架的安装1
1 悬挑脚手架的搭设顺序加工支撑件 → 水平挑件 →立杆 →纵向扫地杆 →横向扫地杆 → 大横杆 →小横杆 → 剪刀撑→ 连墙件 →铺脚手板 →扎防护栏杆 →扎安全网
2 加工支撑件采用18# 、 20b# 工字钢作为支撑件,在楼板上埋设吊钩作拉环,吊钩用直径为16mm 的圆钢制作,每端锚入楼板内的锚固长度为500 (300 平直段 +100 垂直段 +100 弯钩),端部做成弯勾,露出楼板混凝土面层净高230~630mm ,露出楼板外的部分做成拱形,内径宽度为150mm
工字梁在通过剪力墙部位时,在剪力墙内填充250*150 聚苯板作为预留洞口
工字钢支撑件的安装位置和长度平面布置图排布,在端部底部焊接16半圆环,用于固定拉结钢丝绳的绳索,工字钢上焊两根22 长 100mm 的短钢筋,用于插入脚手立杆,一根焊于距端部100mm ,两根短管之间的距离为900mm (700mm )
3 安装支撑件用塔吊吊起工字钢,将工字钢穿入地锚压环内,调整好长度后将压环与工字钢间的间隙,用木楔塞紧并固定,按布置图设置工字钢,然后在外端部连上钢丝绳,钢丝绳两端各用 3 个绳卡卡紧
4 搭设扫地杆将立杆插入挑梁上焊接的短钢筋上,同时在立杆下部绑一道扫地杆,以确保脚手架底部的稳定
5 搭设立杆、水平杆、小横杆及剪刀撑根据验算,外
