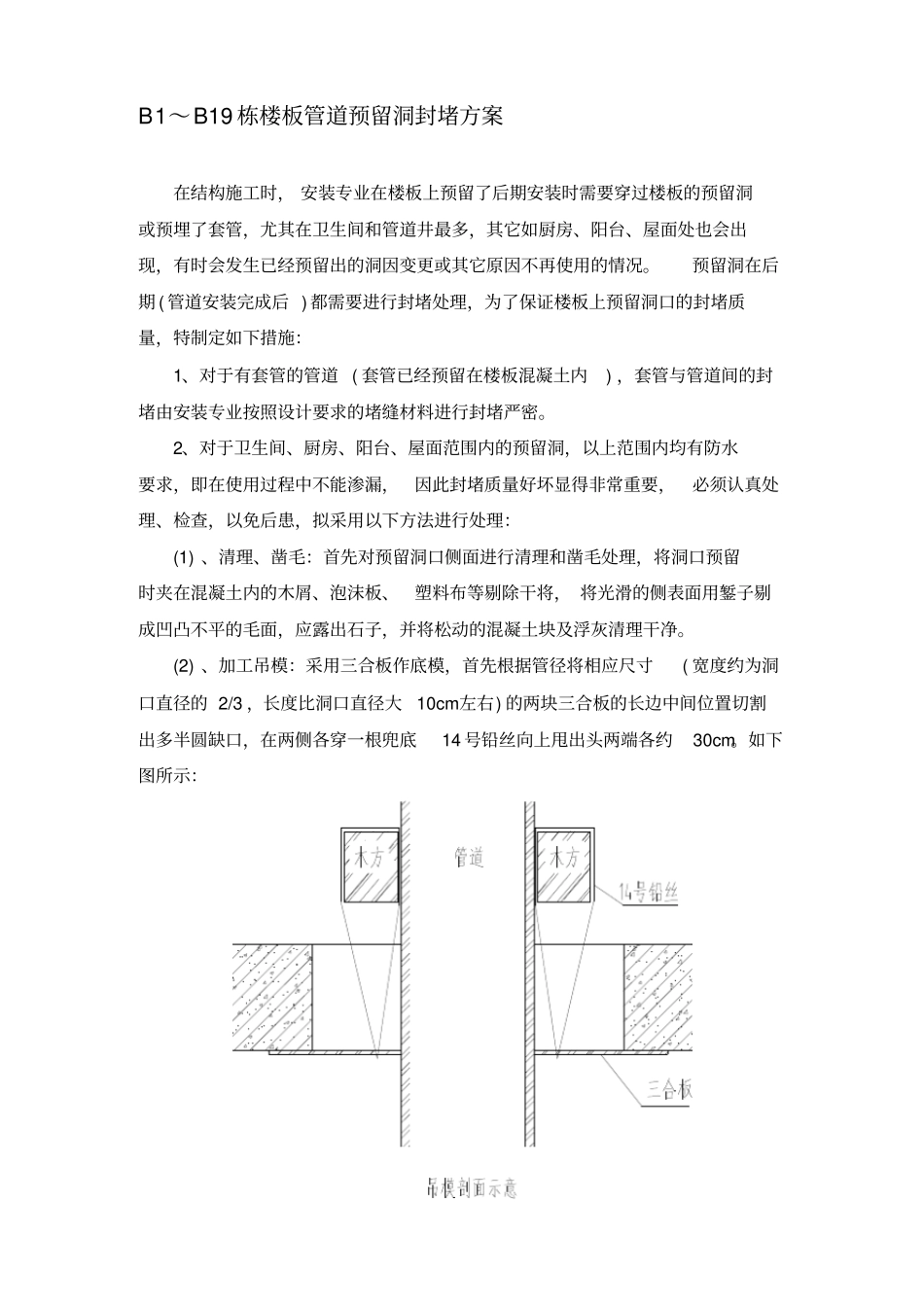

B1~B19 栋楼板管道预留洞封堵方案在结构施工时, 安装专业在楼板上预留了后期安装时需要穿过楼板的预留洞或预埋了套管,尤其在卫生间和管道井最多,其它如厨房、阳台、屋面处也会出现,有时会发生已经预留出的洞因变更或其它原因不再使用的情况
预留洞在后期 ( 管道安装完成后 ) 都需要进行封堵处理,为了保证楼板上预留洞口的封堵质量,特制定如下措施:1、对于有套管的管道 ( 套管已经预留在楼板混凝土内) ,套管与管道间的封堵由安装专业按照设计要求的堵缝材料进行封堵严密
2、对于卫生间、厨房、阳台、屋面范围内的预留洞,以上范围内均有防水要求,即在使用过程中不能渗漏,因此封堵质量好坏显得非常重要,必须认真处理、检查,以免后患,拟采用以下方法进行处理:(1) 、清理、凿毛:首先对预留洞口侧面进行清理和凿毛处理,将洞口预留时夹在混凝土内的木屑、泡沫板、塑料布等剔除干将, 将光滑的侧表面用錾子剔成凹凸不平的毛面,应露出石子,并将松动的混凝土块及浮灰清理干净
(2) 、加工吊模:采用三合板作底模,首先根据管径将相应尺寸( 宽度约为洞口直径的 2/3 ,长度比洞口直径大10cm左右) 的两块三合板的长边中间位置切割出多半圆缺口,在两侧各穿一根兜底14 号铅丝向上甩出头两端各约30cm

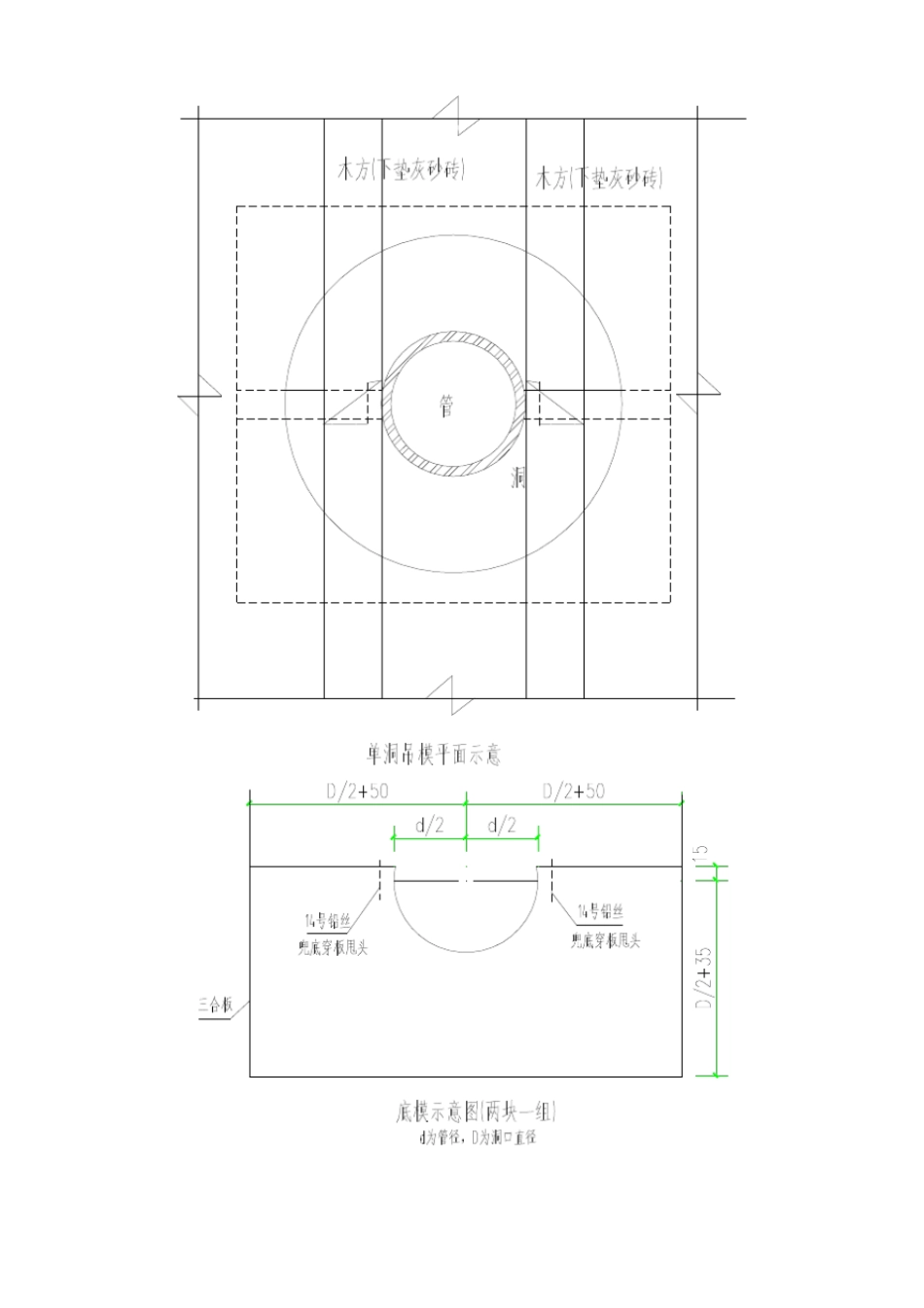

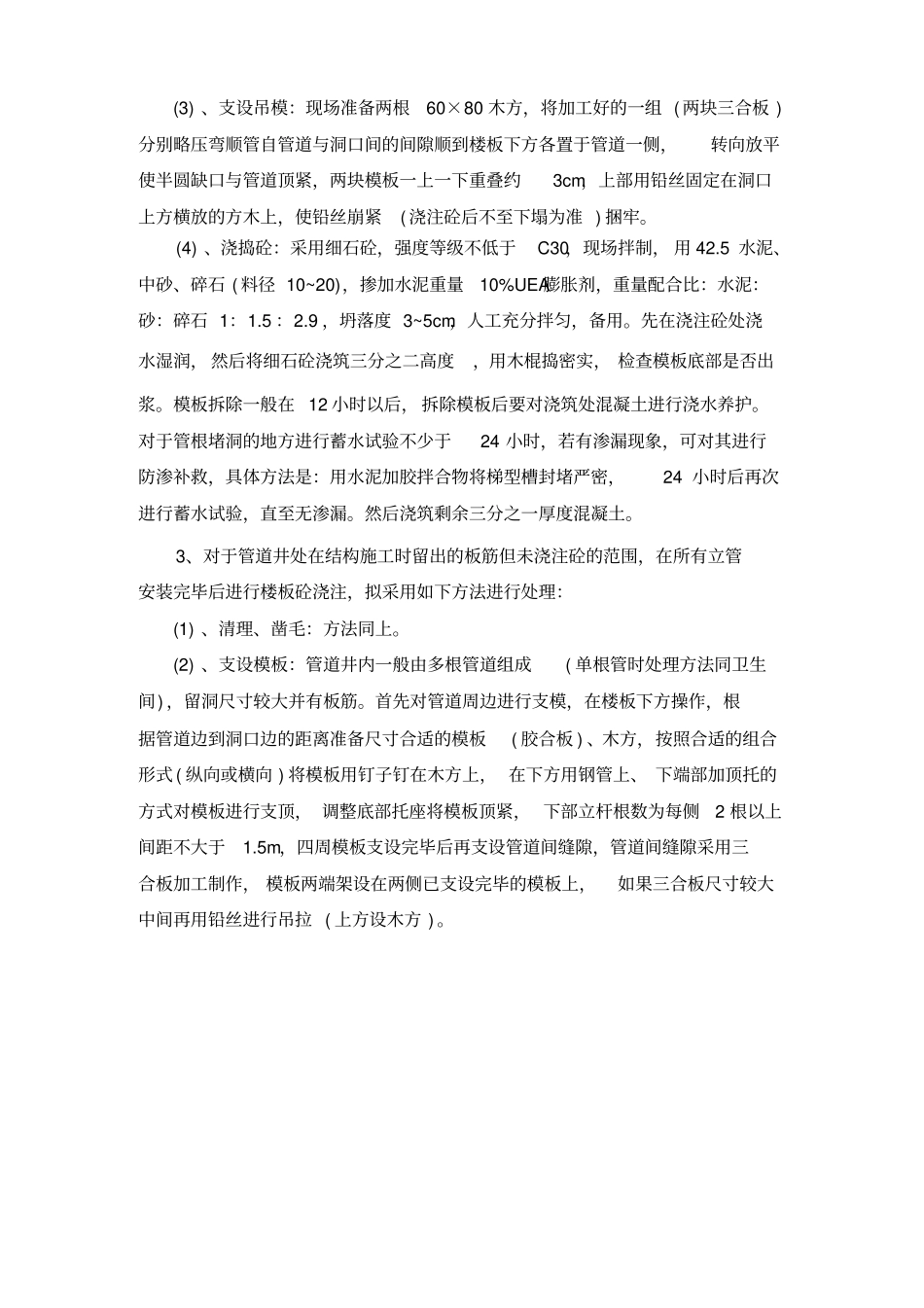

如下图所示:(3) 、支设吊模:现场准备两根60×80 木方,将加工好的一组 ( 两块三合板 )分别略压弯顺管自管道与洞口间的间隙顺到楼板下方各置于管道一侧,转向放平使半圆缺口与管道顶紧,两块模板一上一下重叠约3cm,上部用铅丝固定在洞口上方横放的方木上,使铅丝崩紧( 浇注砼后不至下塌为准 ) 捆牢
(4) 、浇捣砼:采用细石砼,强度等级不低于C30,现场拌制, 用 42
5 水泥、中砂、碎石 ( 料径 10~20),掺加水泥重量10%UEA膨胀剂,重量配合比:水泥:砂:碎石 1:1
9 ,坍落度 3~5
