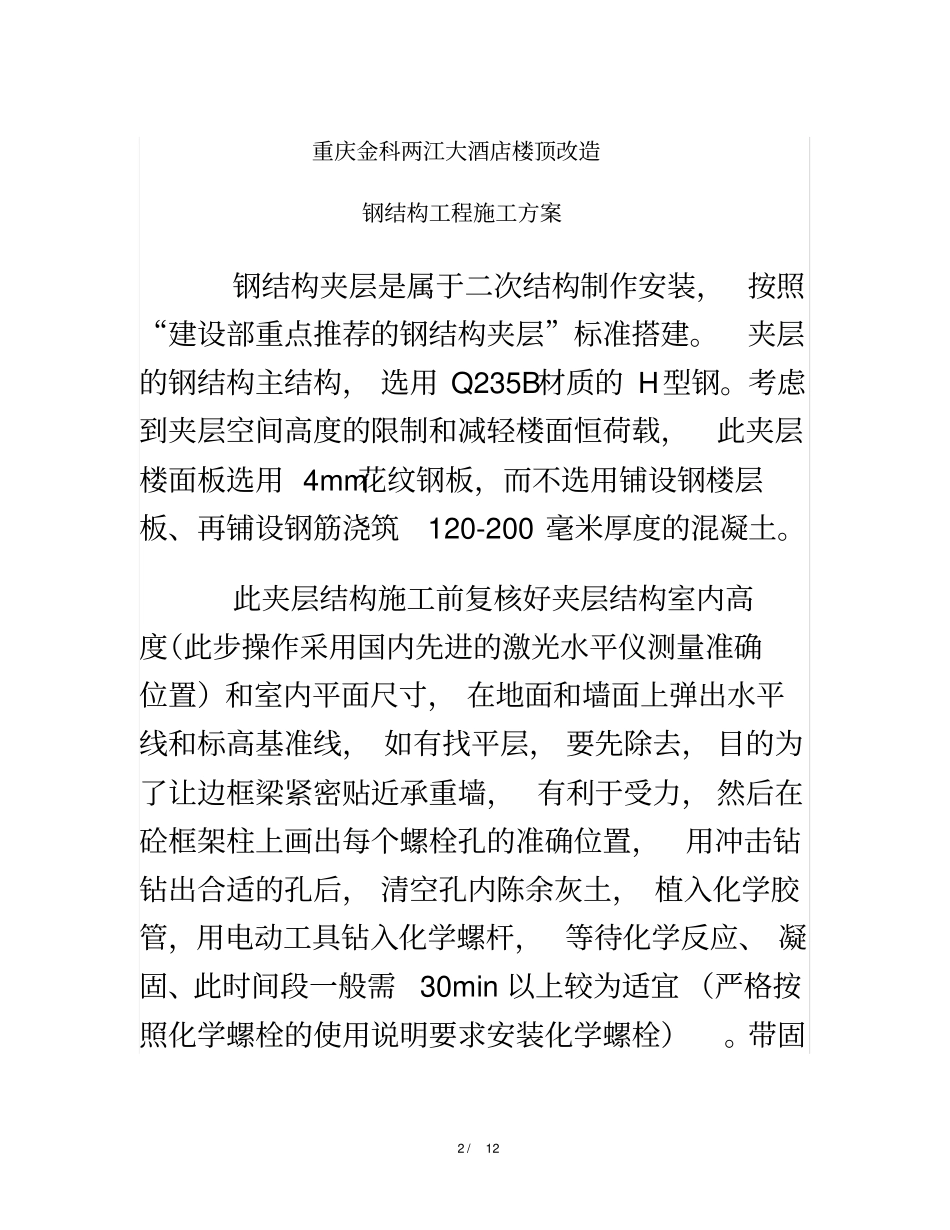

楼顶改造钢结构工程施工方案2 / 12重庆金科两江大酒店楼顶改造钢结构工程施工方案钢结构夹层是属于二次结构制作安装, 按照“建设部重点推荐的钢结构夹层”标准搭建。夹层的钢结构主结构, 选用 Q235B材质的 H型钢。考虑到夹层空间高度的限制和减轻楼面恒荷载,此夹层楼面板选用 4mm花纹钢板,而不选用铺设钢楼层板、再铺设钢筋浇筑120-200 毫米厚度的混凝土。此夹层结构施工前复核好夹层结构室内高度(此步操作采用国内先进的激光水平仪测量准确位置)和室内平面尺寸, 在地面和墙面上弹出水平线和标高基准线, 如有找平层, 要先除去, 目的为了让边框梁紧密贴近承重墙, 有利于受力, 然后在砼框架柱上画出每个螺栓孔的准确位置,用冲击钻钻出合适的孔后, 清空孔内陈余灰土, 植入化学胶管,用电动工具钻入化学螺杆, 等待化学反应、 凝固、此时间段一般需30min 以上较为适宜 (严格按照化学螺栓的使用说明要求安装化学螺栓)。带固3 / 12化时间后, 紧固边框, 上紧螺口后, 螺丝受力点点焊上,防止边框松懈。此夹层结构中 H型钢作为主承重钢梁和钢柱,连接主梁两端支撑点, H型钢搭建要合理,是整个结构施工中受力较大部分; 主梁搭接过程首先要先除去预埋钢板的位置找平层水泥墙皮,而后再固定预埋钢板同时步骤与边框施工流程基本一致,主梁测量很关键,做到一梁一测量,误差不大于4mm,主梁搭接上一定水平, 先电焊后加固再满焊,主梁两端做到满焊360℃焊接, H型钢摆放垂直,受力相同。钢结构楼层花纹钢板施工:1、主次 H型钢梁安装完毕后再安装L50X5角钢次结构,严格按照图纸要求的间距600mm布置次结构。2、4mm花纹板两边搭接要搭接在钢龙骨的主梁上,不要搭接在空处,花纹钢板搭接处需满焊。一、施工技术细则与要求:4 / 121、首先进行尺寸丈量与尺寸复核;2、确认尺寸无误后进行放线;3、预埋件钢连接板、节点图现场放样;4、主梁结构与次梁结构放样定位;5、现场焊接、加工、钻孔技术细则:严禁预埋钢连接板使用气割开孔,必须使用钻床钻孔。 行业技术规范要求: 预埋件钢板钻孔直径允许大于等于螺杆直径的0.5 毫米。严禁为了便于好施工, 钻大孔。钢结构的主梁结构, 主要是依靠钢梁两端的预埋件节点板的作用,如果锚固(锚固是建筑结构加固技术, 属于较强的专业, 其技术性更强) 连接钢板开大孔时, 锚杆的螺母与钢板的紧定受力发生变化, 此时的刚接板受力就会大打折扣,无法满足结...
