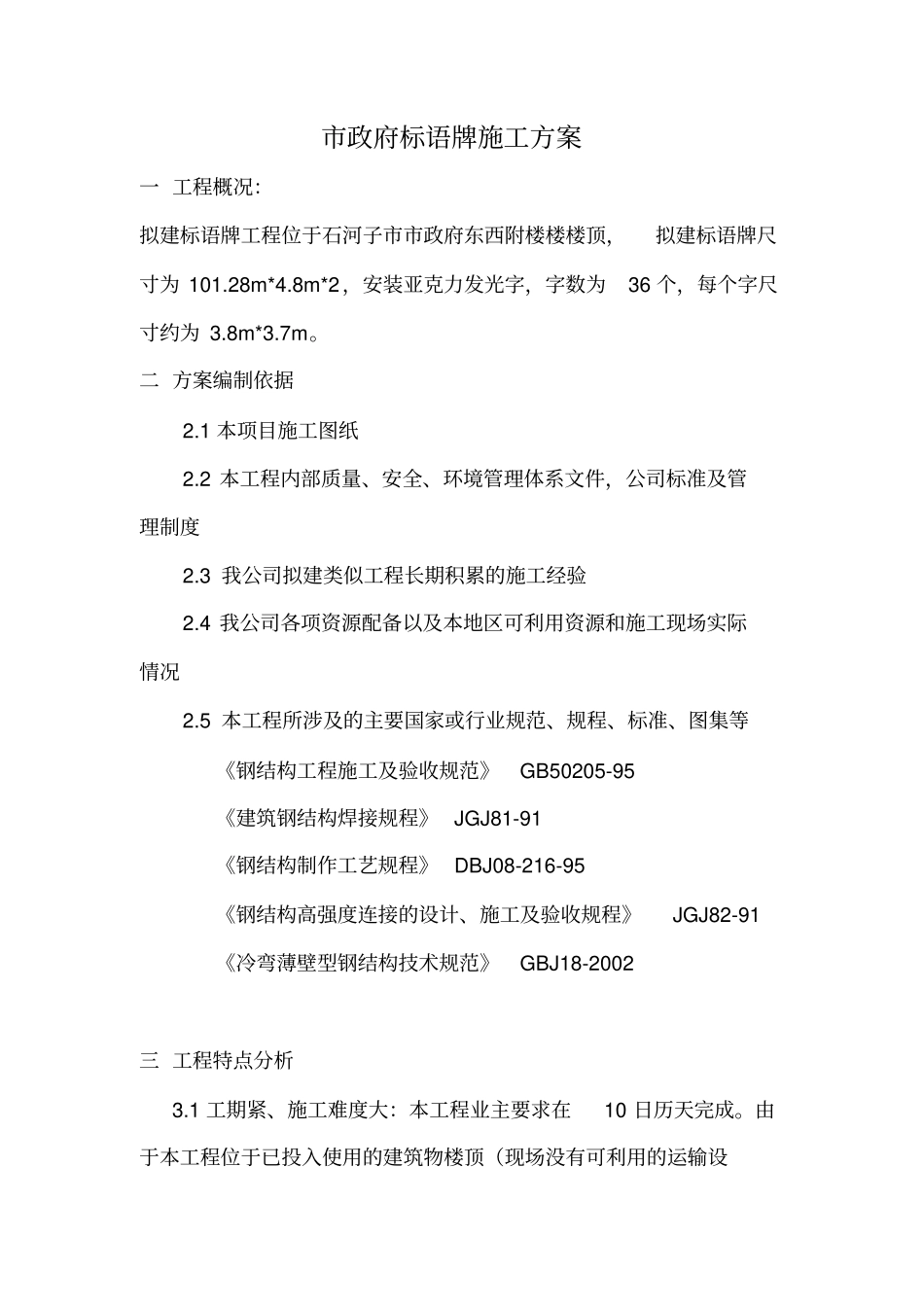

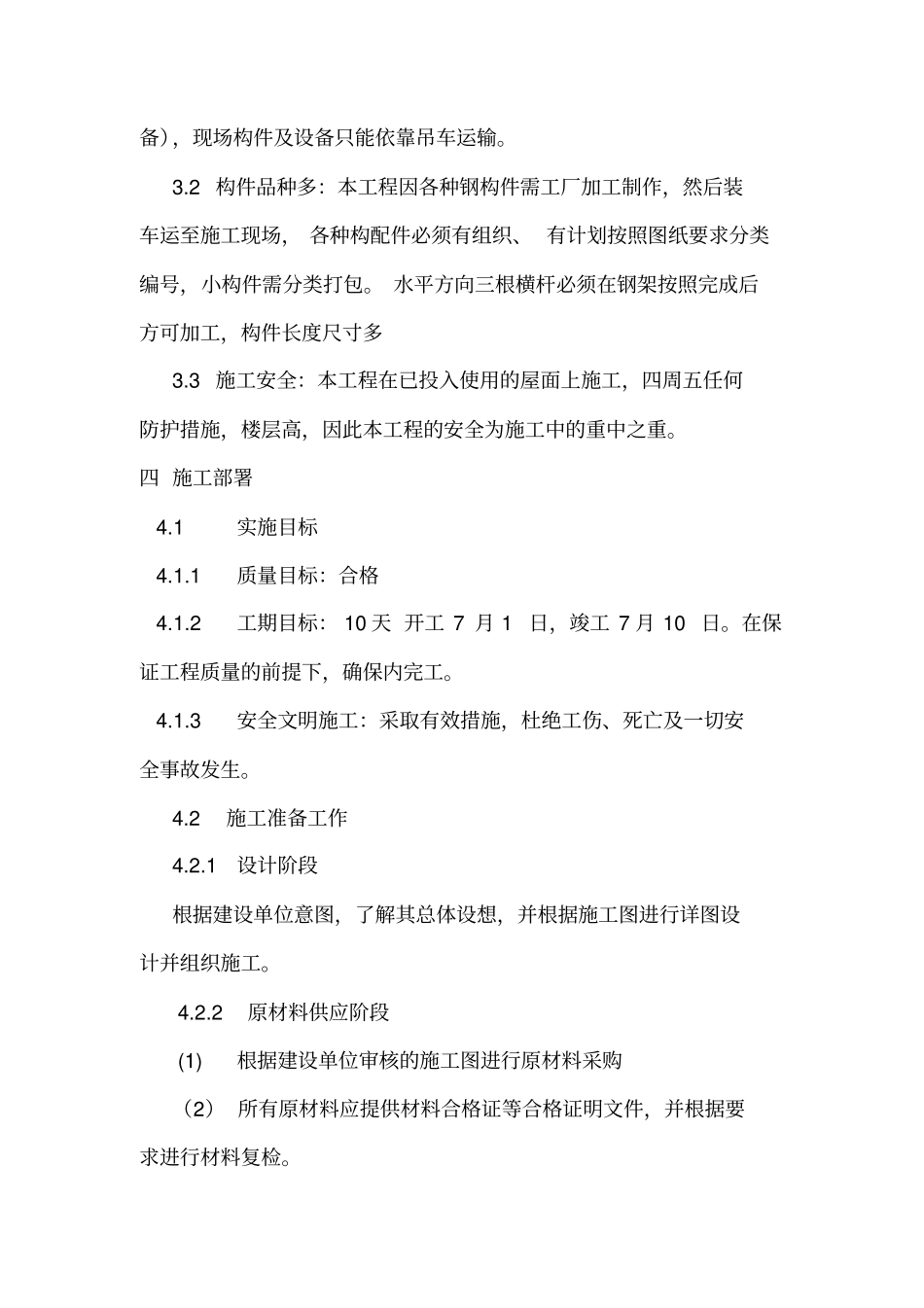

市政府标语牌施工方案编制:审核:审定:日期:市政府标语牌施工方案一 工程概况:拟建标语牌工程位于石河子市市政府东西附楼楼楼顶,拟建标语牌尺寸为 101.28m*4.8m*2,安装亚克力发光字,字数为36 个,每个字尺寸约为 3.8m*3.7m。二 方案编制依据2.1 本项目施工图纸2.2 本工程内部质量、安全、环境管理体系文件,公司标准及管理制度2.3 我公司拟建类似工程长期积累的施工经验2.4 我公司各项资源配备以及本地区可利用资源和施工现场实际情况2.5 本工程所涉及的主要国家或行业规范、规程、标准、图集等《钢结构工程施工及验收规范》GB50205-95 《建筑钢结构焊接规程》 JGJ81-91 《钢结构制作工艺规程》 DBJ08-216-95 《钢结构高强度连接的设计、施工及验收规程》JGJ82-91 《冷弯薄壁型钢结构技术规范》GBJ18-2002 三 工程特点分析3.1 工期紧、施工难度大:本工程业主要求在10 日历天完成。由于本工程位于已投入使用的建筑物楼顶(现场没有可利用的运输设备),现场构件及设备只能依靠吊车运输。3.2 构件品种多:本工程因各种钢构件需工厂加工制作,然后装车运至施工现场, 各种构配件必须有组织、 有计划按照图纸要求分类编号,小构件需分类打包。 水平方向三根横杆必须在钢架按照完成后方可加工,构件长度尺寸多3.3 施工安全:本工程在已投入使用的屋面上施工,四周五任何防护措施,楼层高,因此本工程的安全为施工中的重中之重。四 施工部署 4.1 实施目标 4.1.1 质量目标:合格 4.1.2 工期目标: 10 天 开工 7 月 1 日,竣工 7 月 10 日。在保证工程质量的前提下,确保内完工。 4.1.3 安全文明施工:采取有效措施,杜绝工伤、死亡及一切安全事故发生。4.2 施工准备工作4.2.1 设计阶段根据建设单位意图,了解其总体设想,并根据施工图进行详图设计并组织施工。 4.2.2 原材料供应阶段 (1) 根据建设单位审核的施工图进行原材料采购(2) 所有原材料应提供材料合格证等合格证明文件,并根据要求进行材料复检。4.2.3 制作运输阶段(1) 钢构件在开始制作前, 因安排相关人员进行技术交底工作。(2) 技术交底完工后,因根据工程特点制定详细施工方案。(3) 因本工程钢构件为厂内制作、厂外安装,所有钢构件制作因详细区分各安装单元构件(4) 钢构件制作安装过程中,因注意各种材料的收集及整理工作。(5) 钢构件上屋面前,因提前联系好运输车辆及吊装吊车。4.3 施工协调管理4.3.1 与...
