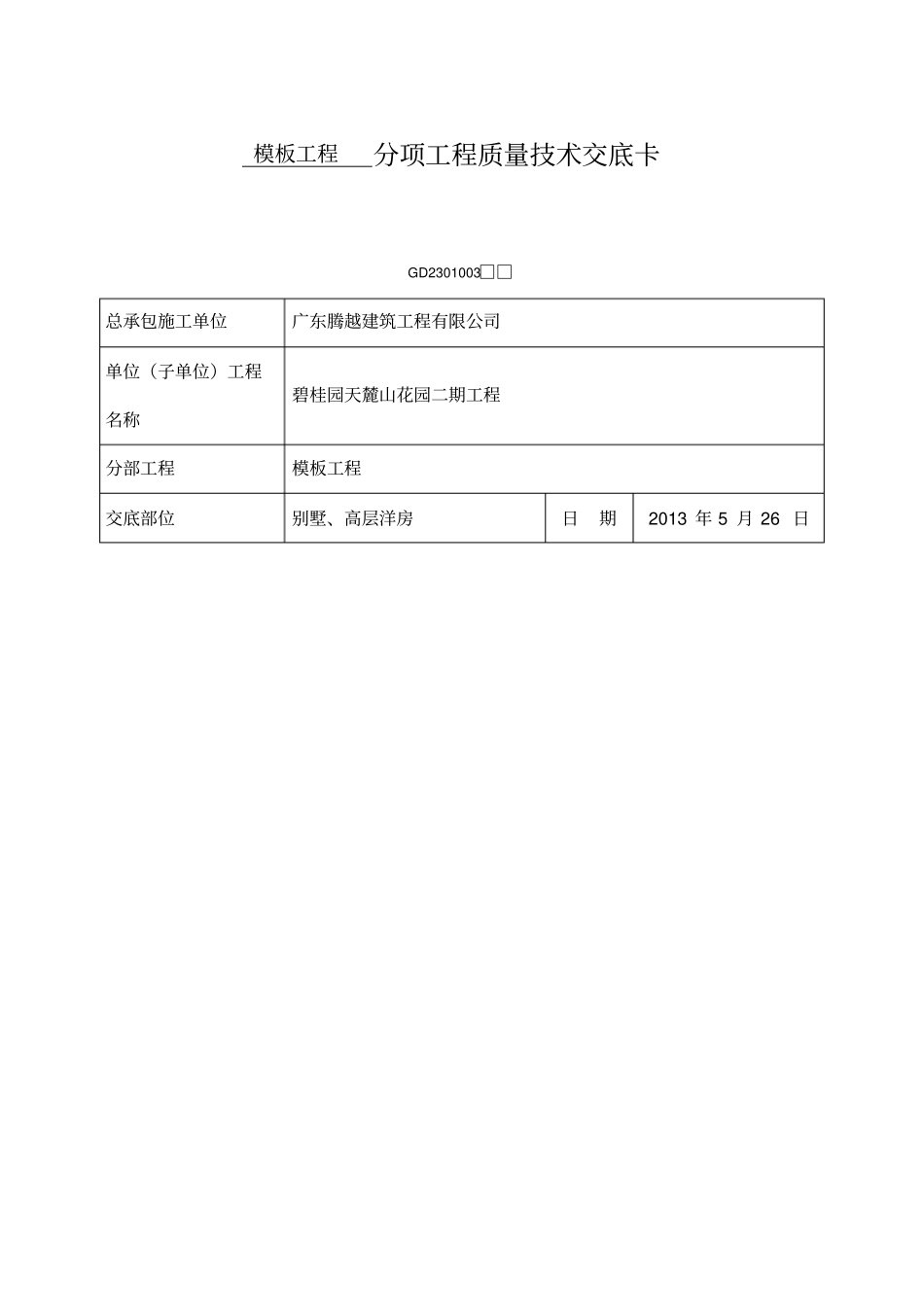

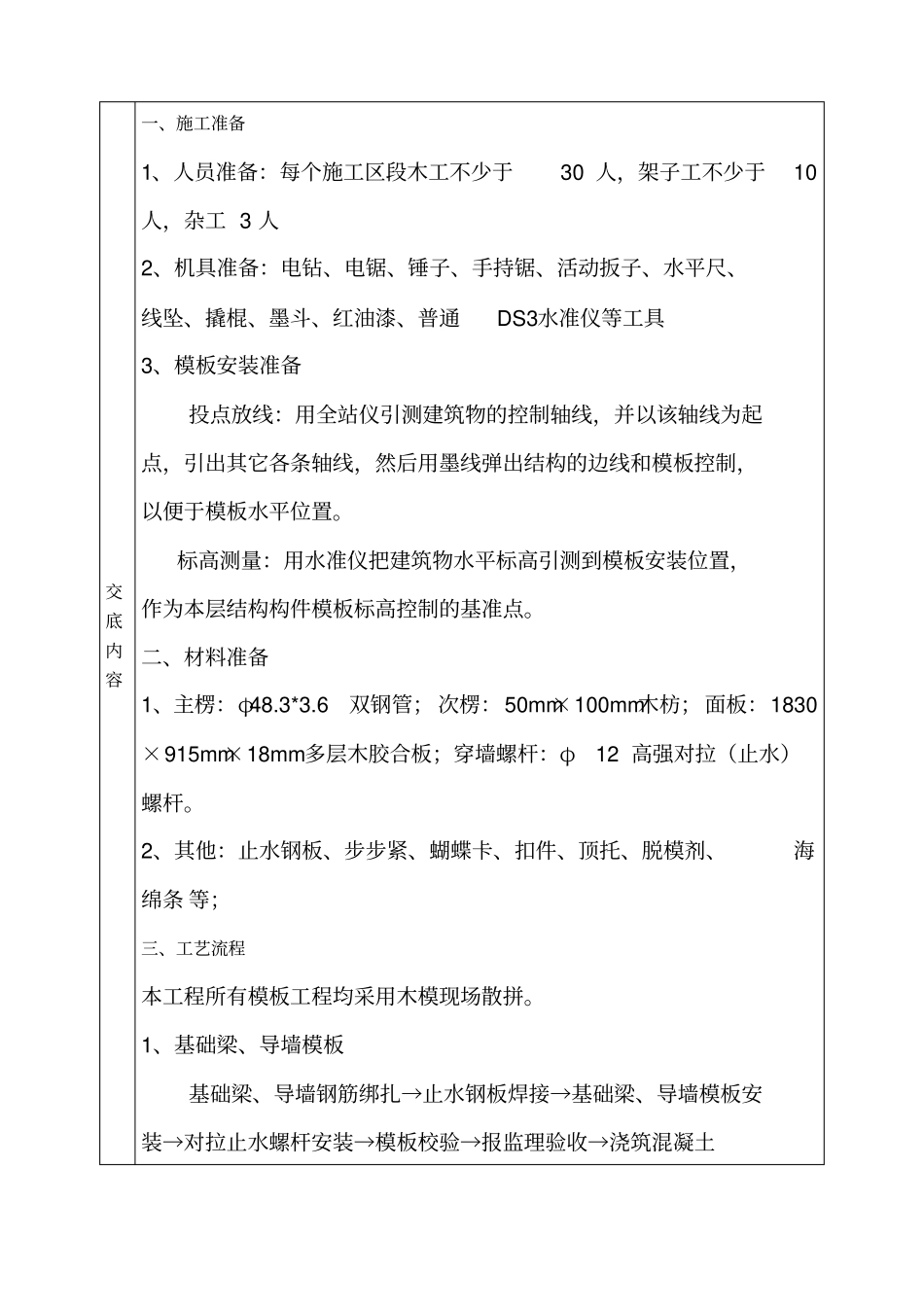

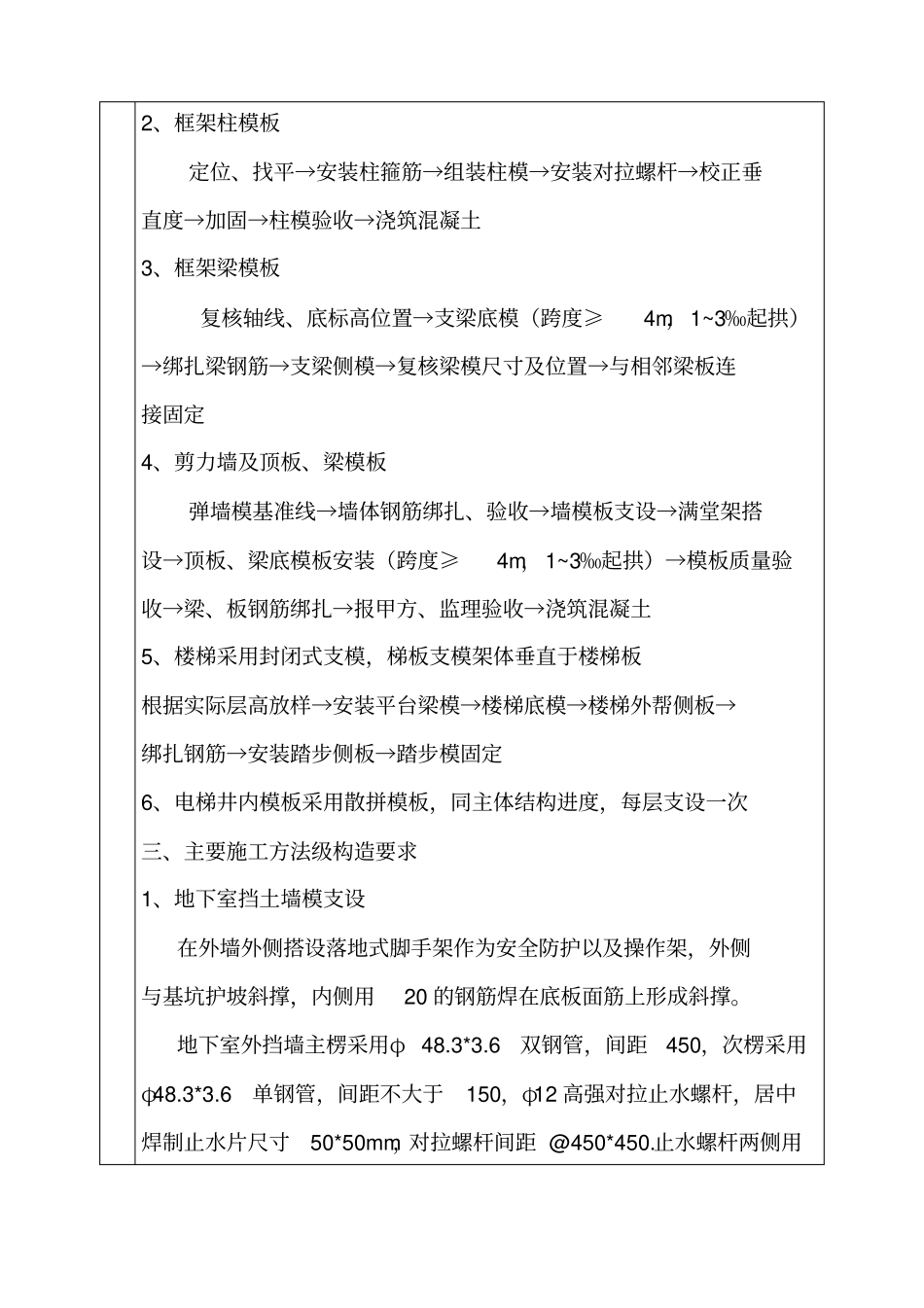

模板工程分项工程质量技术交底卡GD2301003□□总承包施工单位广东腾越建筑工程有限公司单位(子单位)工程名称碧桂园天麓山花园二期工程分部工程模板工程交底部位别墅、高层洋房日期2013 年 5 月 26 日交底内容一、施工准备1、人员准备:每个施工区段木工不少于30 人,架子工不少于10人,杂工 3 人2、机具准备:电钻、电锯、锤子、手持锯、活动扳子、水平尺、线坠、撬棍、墨斗、红油漆、普通DS3水准仪等工具3、模板安装准备投点放线:用全站仪引测建筑物的控制轴线,并以该轴线为起点,引出其它各条轴线,然后用墨线弹出结构的边线和模板控制,以便于模板水平位置。标高测量:用水准仪把建筑物水平标高引测到模板安装位置,作为本层结构构件模板标高控制的基准点。二、材料准备1、主楞:φ48.3*3.6双钢管; 次楞:50mm×100mm木枋;面板:1830×915mm×18mm多层木胶合板;穿墙螺杆:φ12 高强对拉(止水)螺杆。2、其他:止水钢板、步步紧、蝴蝶卡、扣件、顶托、脱模剂、海绵条 等;三、工艺流程本工程所有模板工程均采用木模现场散拼。1、基础梁、导墙模板基础梁、导墙钢筋绑扎→止水钢板焊接→基础梁、导墙模板安装→对拉止水螺杆安装→模板校验→报监理验收→浇筑混凝土2、框架柱模板定位、找平→安装柱箍筋→组装柱模→安装对拉螺杆→校正垂直度→加固→柱模验收→浇筑混凝土3、框架梁模板复核轴线、底标高位置→支梁底模(跨度≥4m,1~3‰起拱)→绑扎梁钢筋→支梁侧模→复核梁模尺寸及位置→与相邻梁板连接固定4、剪力墙及顶板、梁模板弹墙模基准线→墙体钢筋绑扎、验收→墙模板支设→满堂架搭设→顶板、梁底模板安装(跨度≥4m,1~3‰起拱)→模板质量验收→梁、板钢筋绑扎→报甲方、监理验收→浇筑混凝土5、楼梯采用封闭式支模,梯板支模架体垂直于楼梯板根据实际层高放样→安装平台梁模→楼梯底模→楼梯外帮侧板→绑扎钢筋→安装踏步侧板→踏步模固定6、电梯井内模板采用散拼模板,同主体结构进度,每层支设一次三、主要施工方法级构造要求1、地下室挡土墙模支设在外墙外侧搭设落地式脚手架作为安全防护以及操作架,外侧与基坑护坡斜撑,内侧用20 的钢筋焊在底板面筋上形成斜撑。地下室外挡墙主楞采用φ 48.3*3.6双钢管,间距450,次楞采用φ48.3*3.6单钢管,间距不大于150,φ12 高强对拉止水螺杆,居中焊制止水片尺寸50*50mm,对拉螺杆间距 @450*450.止水螺杆两侧用橡胶垫环或木模板作为垫块,便于止水螺杆的切割与封堵...
