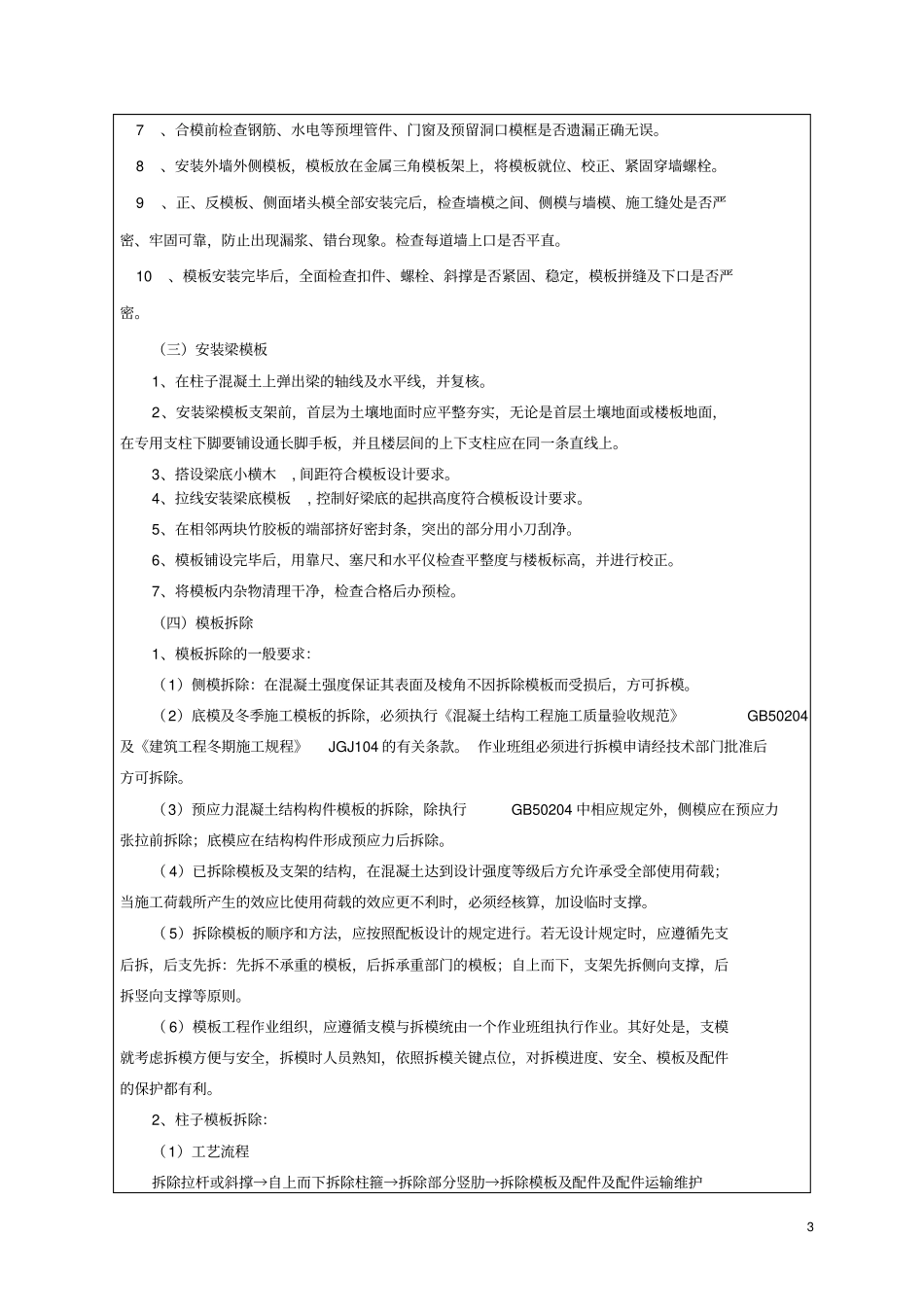

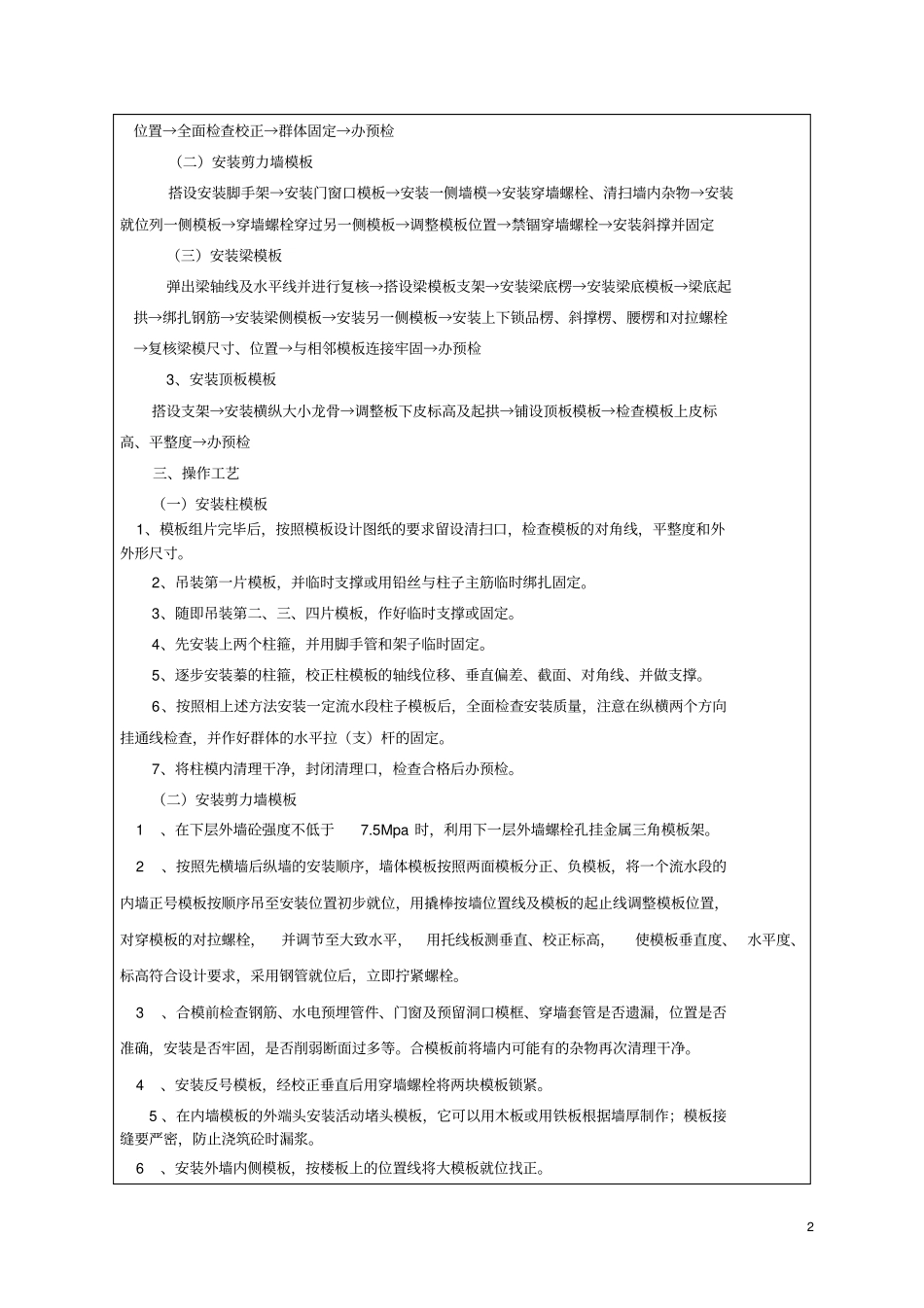

- 1 - 技 术 交 底 记 录工程名称:益阳高新区东部产业园污水提升泵站工程编号 : 工程部位污水提升泵站交底日期2014 年 11 月 3 日施工单位中建五局土木工程有限公司交底工程名称模板工程交底内容:工程概况:污水提升泵站为地上一层高5.4m,地下深 6.6m,分为格栅井、水泵间、变配电间及值班休息室四部分,结构为钢筋混凝土框架结构,占地面积252 ㎡。一、施工准备(一)作业条件1、 模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。验算模板和支撑的强度、风度及稳定性。模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。2、模板拼装:(1)拼装场地夯实平整,条件许可时可设拼装操作平台。(2)按模板设计图尺寸,采用沉头自攻螺丝将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。(3)竹胶板模板锯开的边及时用防水油漆封边两道,防止竹胶板使用过程中开裂、起皮。3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。5、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。(二)材料要求1、竹胶板模板:尺寸(1220×2440 ㎜)、厚度( 9、12、15、18 ㎜)(单个工程最好选用不超过两种厚度为合理) 。2、方木: 50×100 ㎜、 100×100 ㎜方木,要求规格统一,尺寸规矩。3、对拉螺栓:采用?14 以上的Ⅰ级钢筋(最好用HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用。4、隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。 5、模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。(三)施工机具1、木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。2、支撑体系:柱箍、钢筋支住、钢管支柱、钢管脚手架或碗扣脚手架等。二、工艺流程(一)安装柱模板搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和2 位置→全面检查校正→群体固定→办预检(二)安装剪力墙模板搭设安装脚手架→安装门窗口模板→安装一...
