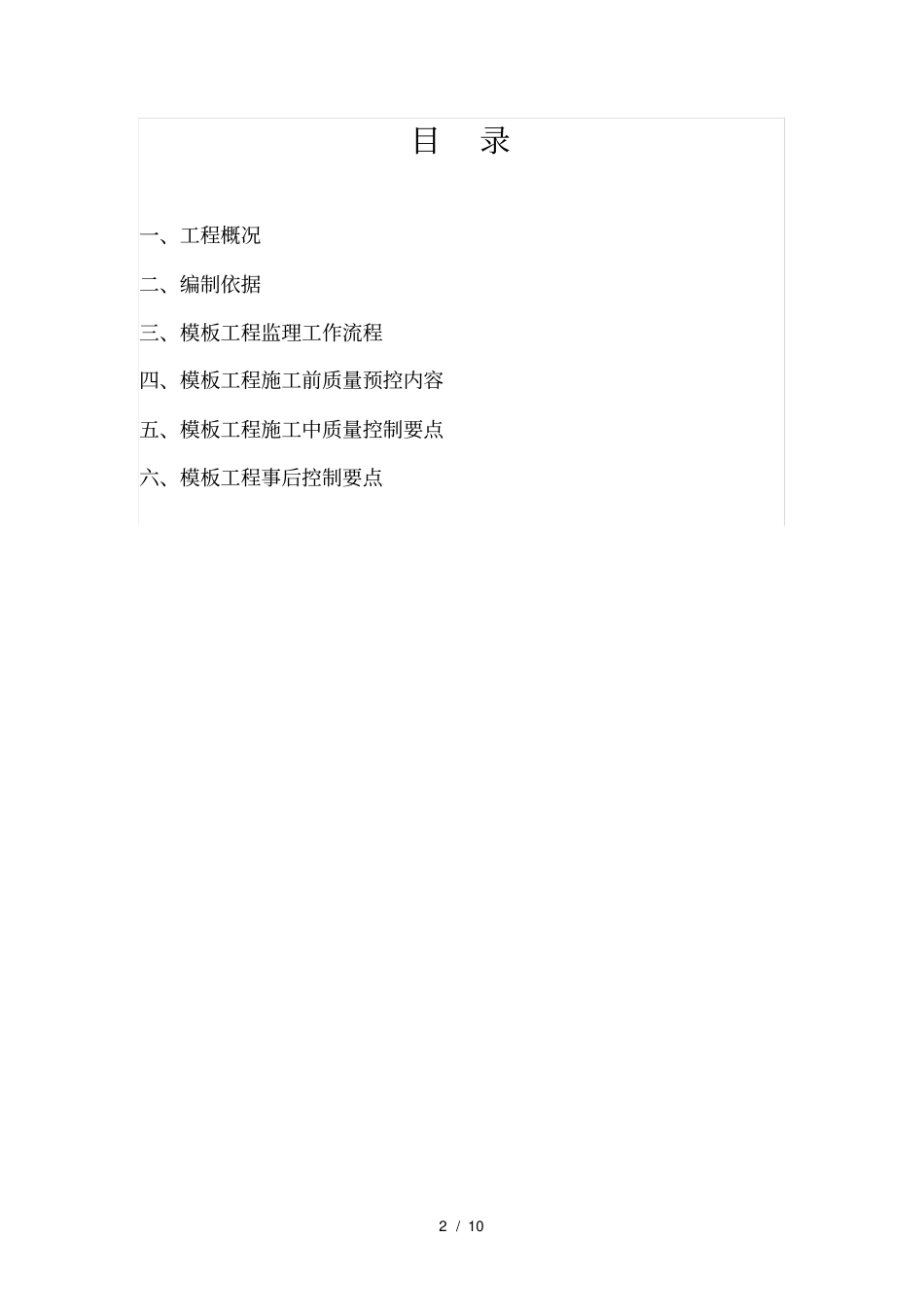

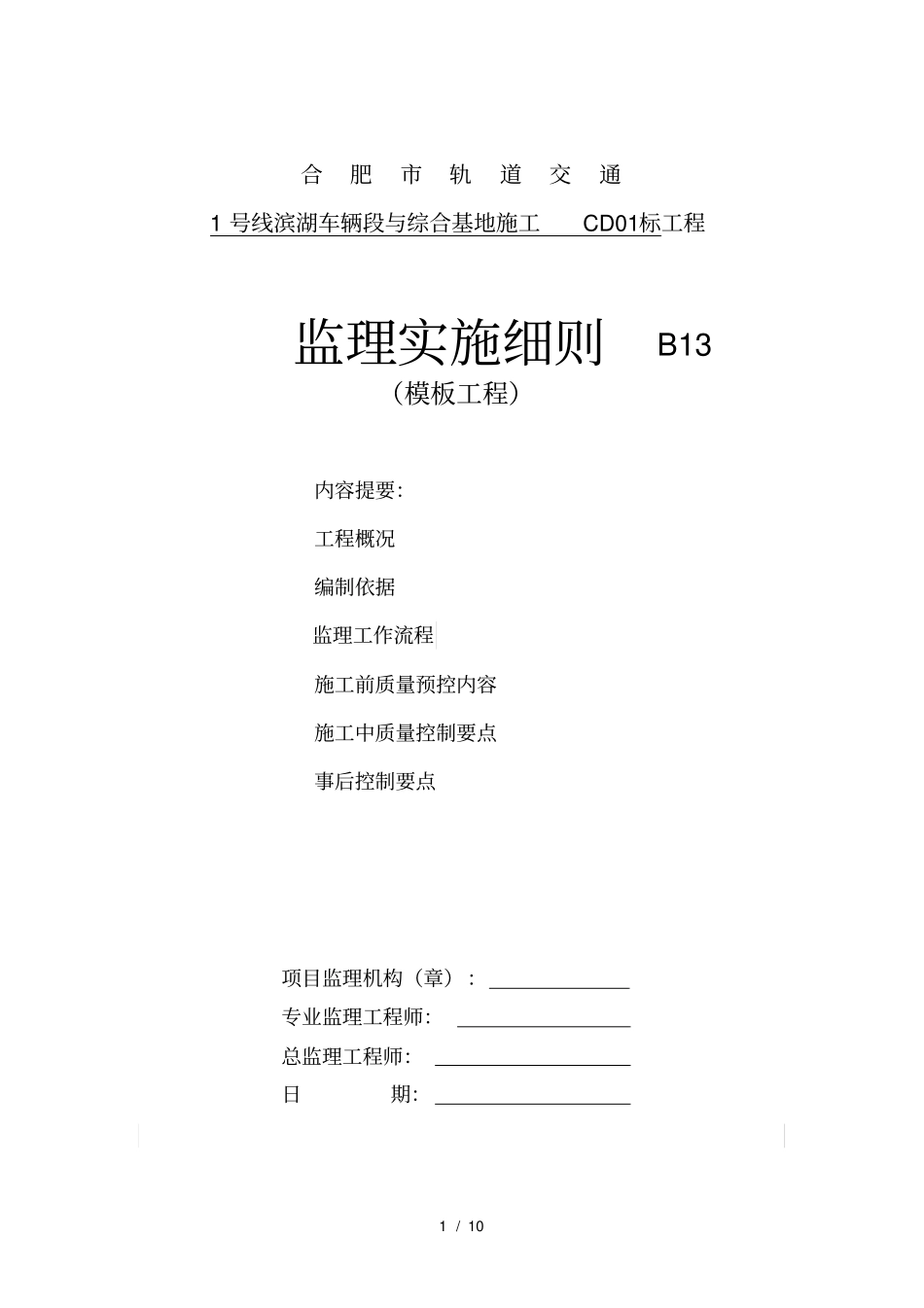

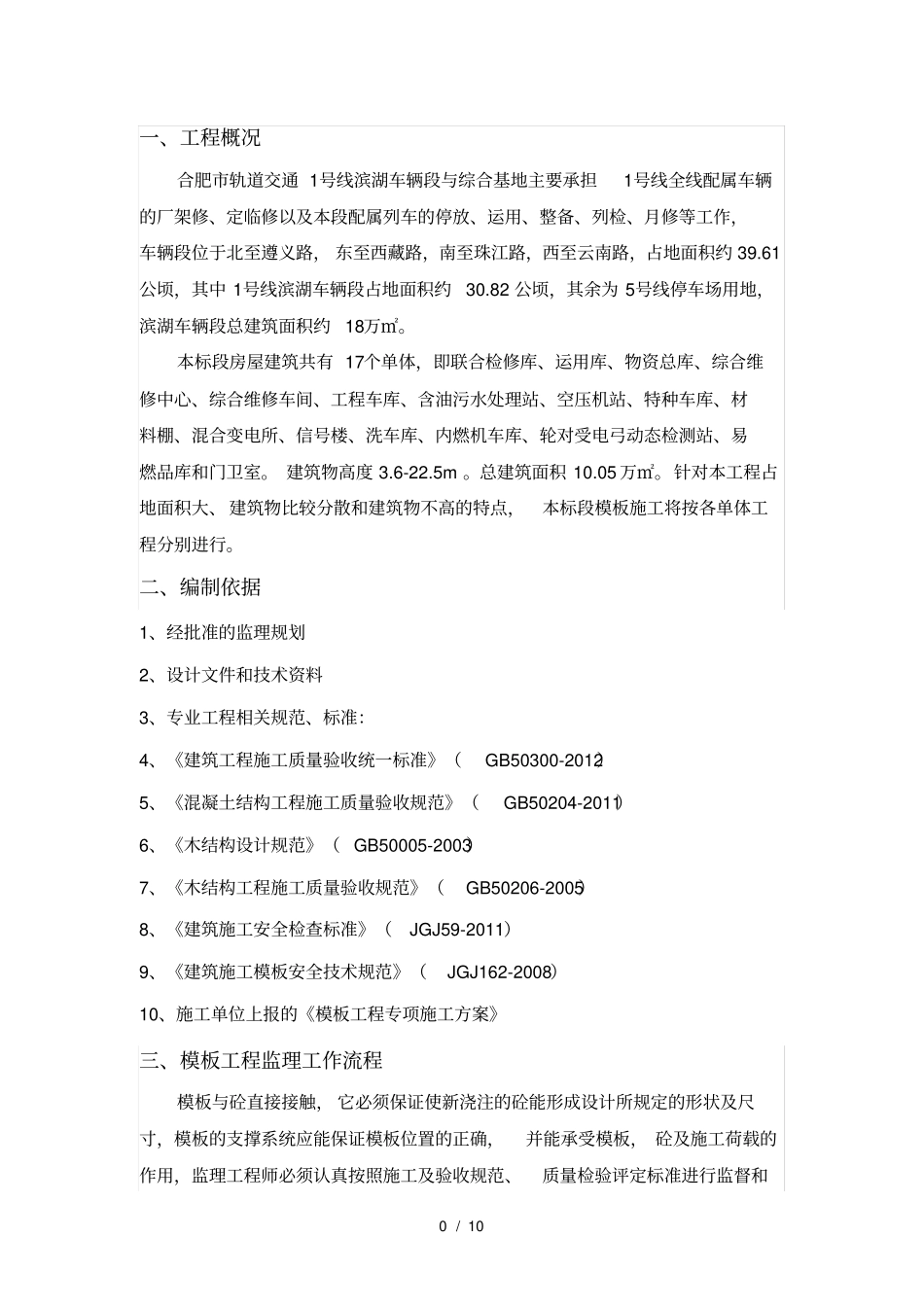

1 / 10 合肥市轨道交通1 号线滨湖车辆段与综合基地施工CD01标工程监理实施细则B13(模板工程)内容提要:工程概况编制依据监理工作流程施工前质量预控内容施工中质量控制要点事后控制要点项目监理机构(章):专业监理工程师:总监理工程师:日期:2 / 10 目录一、工程概况二、编制依据三、模板工程监理工作流程四、模板工程施工前质量预控内容五、模板工程施工中质量控制要点六、模板工程事后控制要点0 / 10 一、工程概况合肥市轨道交通 1号线滨湖车辆段与综合基地主要承担1号线全线配属车辆的厂架修、定临修以及本段配属列车的停放、运用、整备、列检、月修等工作,车辆段位于北至遵义路, 东至西藏路,南至珠江路,西至云南路,占地面积约 39.61公顷,其中 1号线滨湖车辆段占地面积约30.82 公顷,其余为 5号线停车场用地,滨湖车辆段总建筑面积约18万㎡。本标段房屋建筑共有 17个单体,即联合检修库、运用库、物资总库、综合维修中心、综合维修车间、工程车库、含油污水处理站、空压机站、特种车库、材料棚、混合变电所、信号楼、洗车库、内燃机车库、轮对受电弓动态检测站、易燃品库和门卫室。 建筑物高度 3.6-22.5m 。总建筑面积 10.05 万㎡。针对本工程占地面积大、 建筑物比较分散和建筑物不高的特点,本标段模板施工将按各单体工程分别进行。二、编制依据1、经批准的监理规划2、设计文件和技术资料3、专业工程相关规范、标准:4、《建筑工程施工质量验收统一标准》(GB50300-2012)5、《混凝土结构工程施工质量验收规范》(GB50204-2011)6、《木结构设计规范》( GB50005-2003)7、《木结构工程施工质量验收规范》(GB50206-2005)8、《建筑施工安全检查标准》(JGJ59-2011)9、《建筑施工模板安全技术规范》(JGJ162-2008)10、施工单位上报的《模板工程专项施工方案》三、模板工程监理工作流程模板与砼直接接触, 它必须保证使新浇注的砼能形成设计所规定的形状及尺寸,模板的支撑系统应能保证模板位置的正确,并能承受模板, 砼及施工荷载的作用,监理工程师必须认真按照施工及验收规范、质量检验评定标准进行监督和1 / 10 检查。1、 工程测量监理工作流程:Y N 2、 隐蔽工程质量验收监理工作流程监理接桩复核建设单位交桩施工单位接桩复核施工单位控制点、轴线放样、复核监理复核工程施工合格隐蔽工程承包方隐蔽工程自检合格承包方不合格签署隐蔽工程验收单监理工程师整改承包方进行下一道工序上报...
