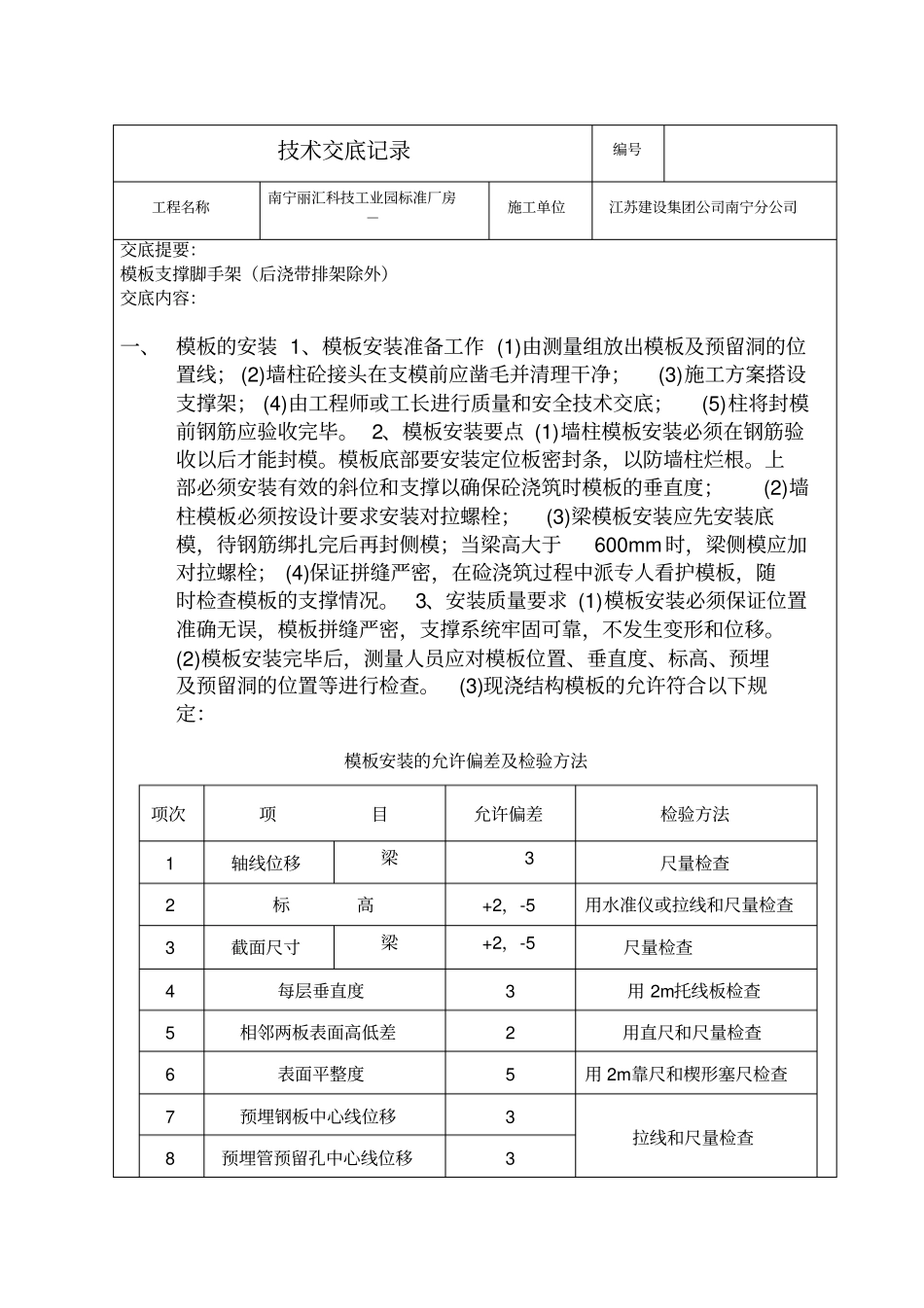

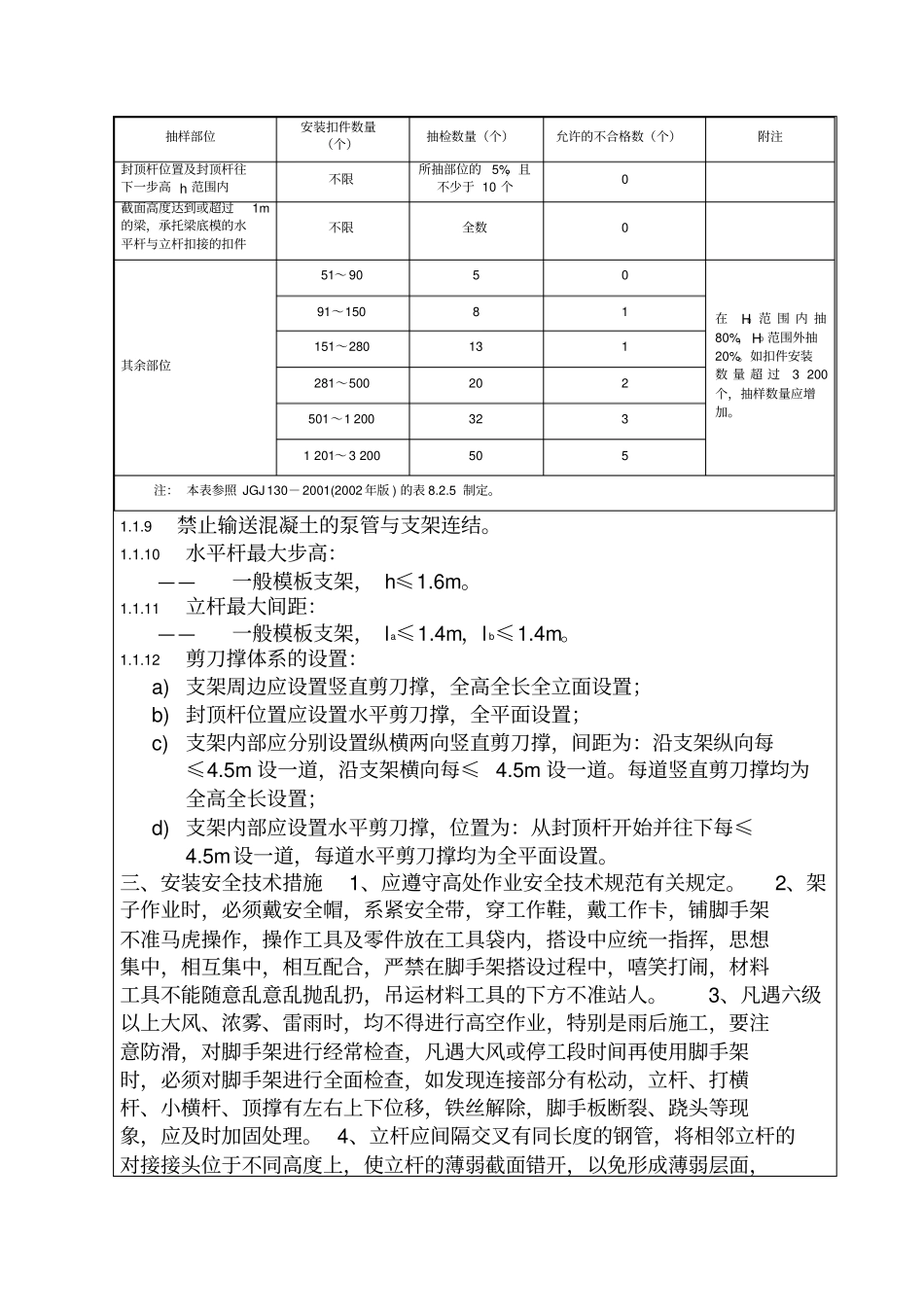

技术交底记录编号工程名称南宁丽汇科技工业园标准厂房-施工单位江苏建设集团公司南宁分公司交底提要:模板支撑脚手架(后浇带排架除外)交底内容:一、 模板的安装 1、模板安装准备工作 (1)由测量组放出模板及预留洞的位置线; (2)墙柱砼接头在支模前应凿毛并清理干净;(3)施工方案搭设支撑架; (4)由工程师或工长进行质量和安全技术交底;(5)柱将封模前钢筋应验收完毕。 2、模板安装要点 (1)墙柱模板安装必须在钢筋验收以后才能封模。模板底部要安装定位板密封条,以防墙柱烂根。上部必须安装有效的斜位和支撑以确保砼浇筑时模板的垂直度;(2)墙柱模板必须按设计要求安装对拉螺栓;(3)梁模板安装应先安装底模,待钢筋绑扎完后再封侧模;当梁高大于600mm时,梁侧模应加对拉螺栓; (4)保证拼缝严密,在硷浇筑过程中派专人看护模板,随时检查模板的支撑情况。3、安装质量要求 (1)模板安装必须保证位置准确无误,模板拼缝严密,支撑系统牢固可靠,不发生变形和位移。(2)模板安装完毕后,测量人员应对模板位置、垂直度、标高、预埋及预留洞的位置等进行检查。(3)现浇结构模板的允许符合以下规定:模板安装的允许偏差及检验方法项次项目允许偏差检验方法1 轴线位移梁3 尺量检查2 标高+2,-5 用水准仪或拉线和尺量检查3 截面尺寸梁+2,-5 尺量检查4 每层垂直度3 用 2m托线板检查5 相邻两板表面高低差2 用直尺和尺量检查6 表面平整度5 用 2m靠尺和楔形塞尺检查7 预埋钢板中心线位移3 拉线和尺量检查8 预埋管预留孔中心线位移3 二、梁板模及支撑体系的技术措施1.1 一般规定1.1.1 所用48×3.5mm 钢管,壁厚最小值不应小于3.0mm。1.1.2 支架内部应按要求设置剪刀撑体系,以保证支架整体成为几何不变架体,从支架内部防止支架发生侧移。1.1.3 杆件接长、水平杆与立杆的扣接。a) 水平杆的接长:所有支架的封顶杆、以及在封顶杆往下h 处的水平杆和危险区域 HD 范围内的水平杆采用搭接接长,禁止对接;相邻两水平杆的接头不应在同一la 或同一 lb 内。b) 剪刀撑采用搭接接长;c) 立杆应采用对接接长,相邻两立杆的接头不应在同一步高内。d) 纵横两向所有水平杆(包括封顶杆、扫地杆)均应直接与立杆扣接,禁止用水平杆之间相互扣接的形式代替水平杆与立杆的扣接。1.1.4 支承楼面板、屋面板的立杆,其间距应与支承梁的立杆间距成倍数关系。1.1.5 截面高度达到或超过1m的梁的支承。a) 支承立杆应不少于2 排;b) 承...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

模板支撑架技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
