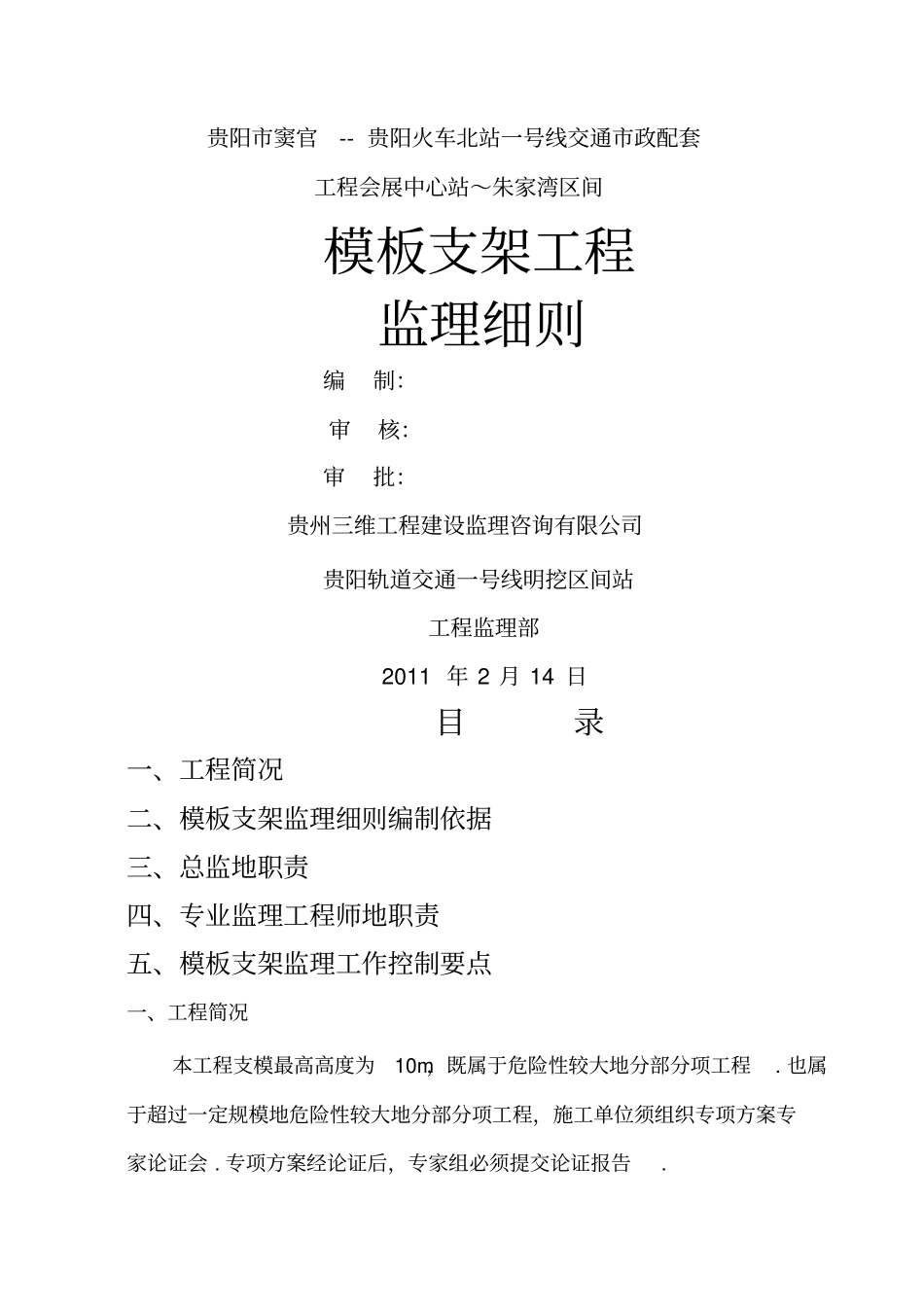

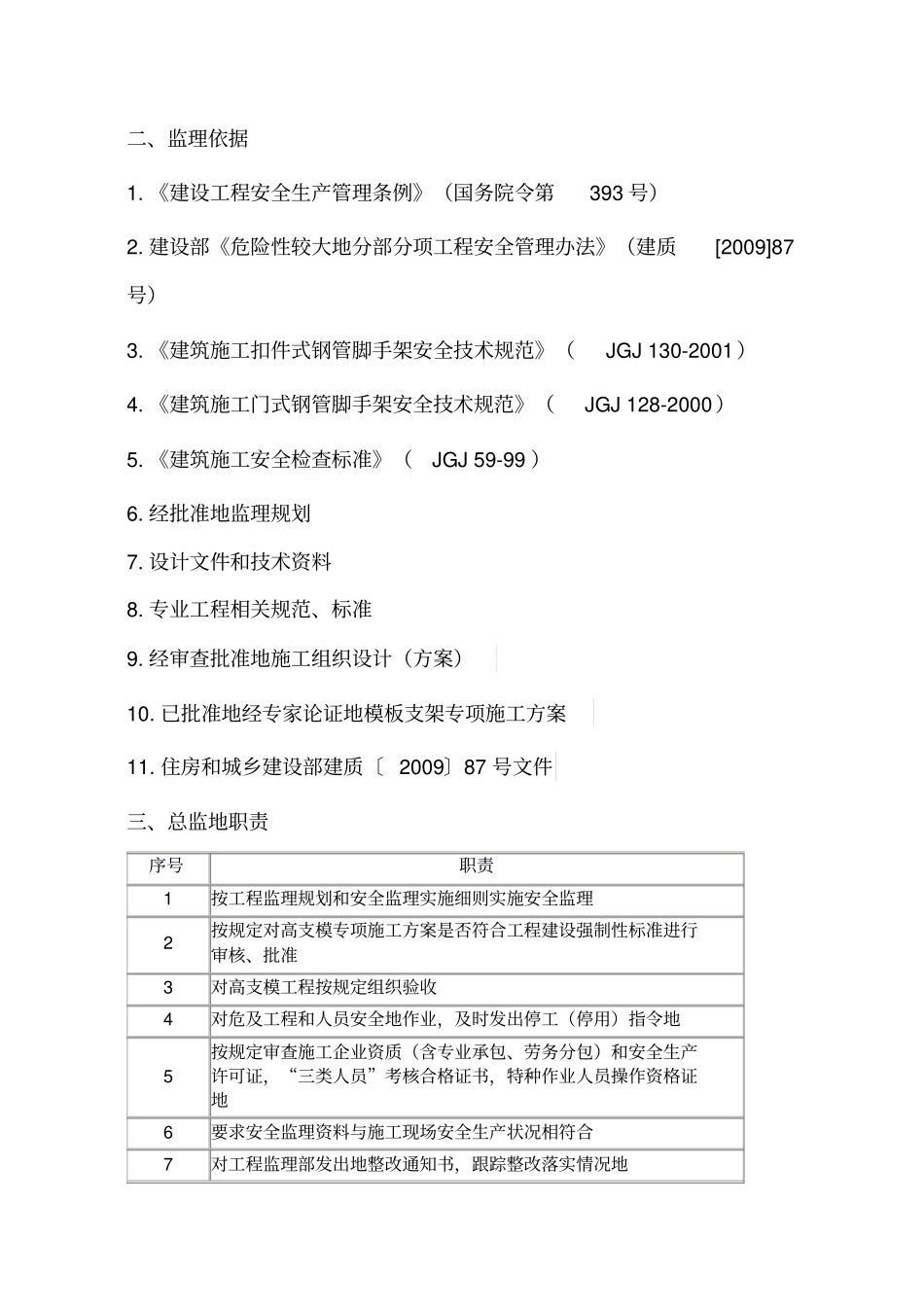

贵阳市窦官-- 贵阳火车北站一号线交通市政配套工程会展中心站~朱家湾区间模板支架工程监理细则编制:审核:审批:贵州三维工程建设监理咨询有限公司贵阳轨道交通一号线明挖区间站工程监理部2011 年 2 月 14 日目录一、工程简况二、模板支架监理细则编制依据三、总监地职责四、专业监理工程师地职责五、模板支架监理工作控制要点一、工程简况本工程支模最高高度为10m,既属于危险性较大地分部分项工程. 也属于超过一定规模地危险性较大地分部分项工程,施工单位须组织专项方案专家论证会 . 专项方案经论证后,专家组必须提交论证报告.二、监理依据1. 《建设工程安全生产管理条例》(国务院令第393 号)2. 建设部《危险性较大地分部分项工程安全管理办法》(建质[2009]87号)3. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)4. 《建筑施工门式钢管脚手架安全技术规范》(JGJ 128-2000)5. 《建筑施工安全检查标准》(JGJ 59-99 )6. 经批准地监理规划7. 设计文件和技术资料8. 专业工程相关规范、标准9. 经审查批准地施工组织设计(方案)10. 已批准地经专家论证地模板支架专项施工方案11. 住房和城乡建设部建质〔 2009〕87 号文件三、总监地职责序号职责1 按工程监理规划和安全监理实施细则实施安全监理2 按规定对高支模专项施工方案是否符合工程建设强制性标准进行审核、批准3 对高支模工程按规定组织验收4 对危及工程和人员安全地作业,及时发出停工(停用)指令地5 按规定审查施工企业资质(含专业承包、劳务分包)和安全生产许可证,“三类人员”考核合格证书,特种作业人员操作资格证地6 要求安全监理资料与施工现场安全生产状况相符合7 对工程监理部发出地整改通知书,跟踪整改落实情况地8 施工企业对工程监理部发出地整改通知书拒不整改,能及时向有关主管部门报告9 对上一级建设行政主管部门安全生产检查中被发出执法建议书或停工整改通知书高度重视,且跟踪落实10 按规定审核施工企业安全生产保证体系、安全生产责任制、各项规章制度和安全监管机构建立及人员配备情况11 对现场专业监理工程师明确安全管理岗位职责12 未按规定及时实施阶段安全评价地13 高支模工程因施工安全原因被建设行政主管部门或安监站责令整改后未督促落实整改措施, 并反馈整改情况地14 对变更后地专项施工方案进行审核、批准地15 按规定审核施工企业应急救援预案16 按规定使用《广东省建筑施工安全管理资...
