席家花园模板工程专项施工方案编制人审核人扬州市方圆建筑工程有限公司二 ○-四年四月目录一、工程概况二、模板设计依据三、支撑材料选择四、模板的配置五、支撑方法及验算六、保证支撑质量的技术措施七、模板施工的安全技术八、拆模的安全技术九、砼成品保护十、模板保护十一、注意事项模板工程施工方案1

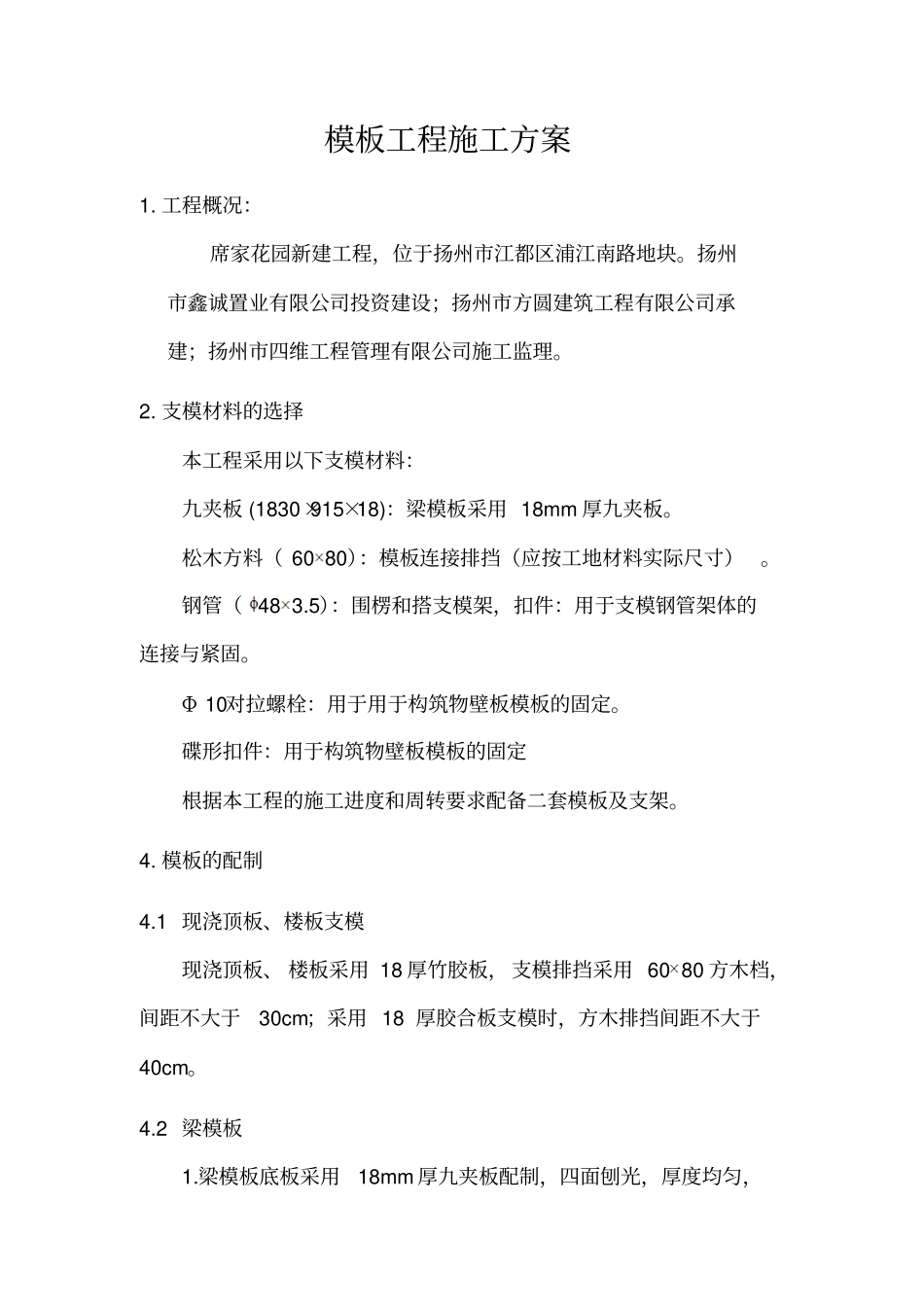

工程概况:席家花园新建工程,位于扬州市江都区浦江南路地块
扬州市鑫诚置业有限公司投资建设;扬州市方圆建筑工程有限公司承建;扬州市四维工程管理有限公司施工监理
支模材料的选择本工程采用以下支模材料:九夹板 (1830×915×18):梁模板采用 18mm 厚九夹板
松木方料( 60 80):模板连接排挡(应按工地材料实际尺寸)
钢管( 48 3
5):围楞和搭支模架,扣件:用于支模钢管架体的连接与紧固
Φ 10对拉螺栓:用于用于构筑物壁板模板的固定
碟形扣件:用于构筑物壁板模板的固定根据本工程的施工进度和周转要求配备二套模板及支架
模板的配制4
1 现浇顶板、楼板支模现浇顶板、 楼板采用 18 厚竹胶板,支模排挡采用 60 80 方木档,间距不大于30cm;采用 18 厚胶合板支模时,方木排挡间距不大于40cm
2 梁模板1
梁模板底板采用18mm 厚九夹板配制,四面刨光,厚度均匀,边侧必须于平面成直角, 使梁侧模板与梁底模板连接密封,确保梁底砼棱角完整;2
梁侧板采用九夹板配制,配制方法同柱模;3.梁模板排挡采用松木档,间距不得大于30cm,梁模板严格按梁断面尺寸进行配制;误差不得超过2mm;4.侧模配制时,必须从梁的净跨之中计算,接点设置于梁跨中间,确保梁、柱细部尺寸完整,梁底板按规范要求大于4m 跨度的应起拱,以 1
5/1000 为标准
支模方法及验算5
1 梁、现浇平板支模1)在梁底部、现浇平板搭设钢管支撑承重架
搭设承重架应注意以下几点:①钢管立杆下必须加木
