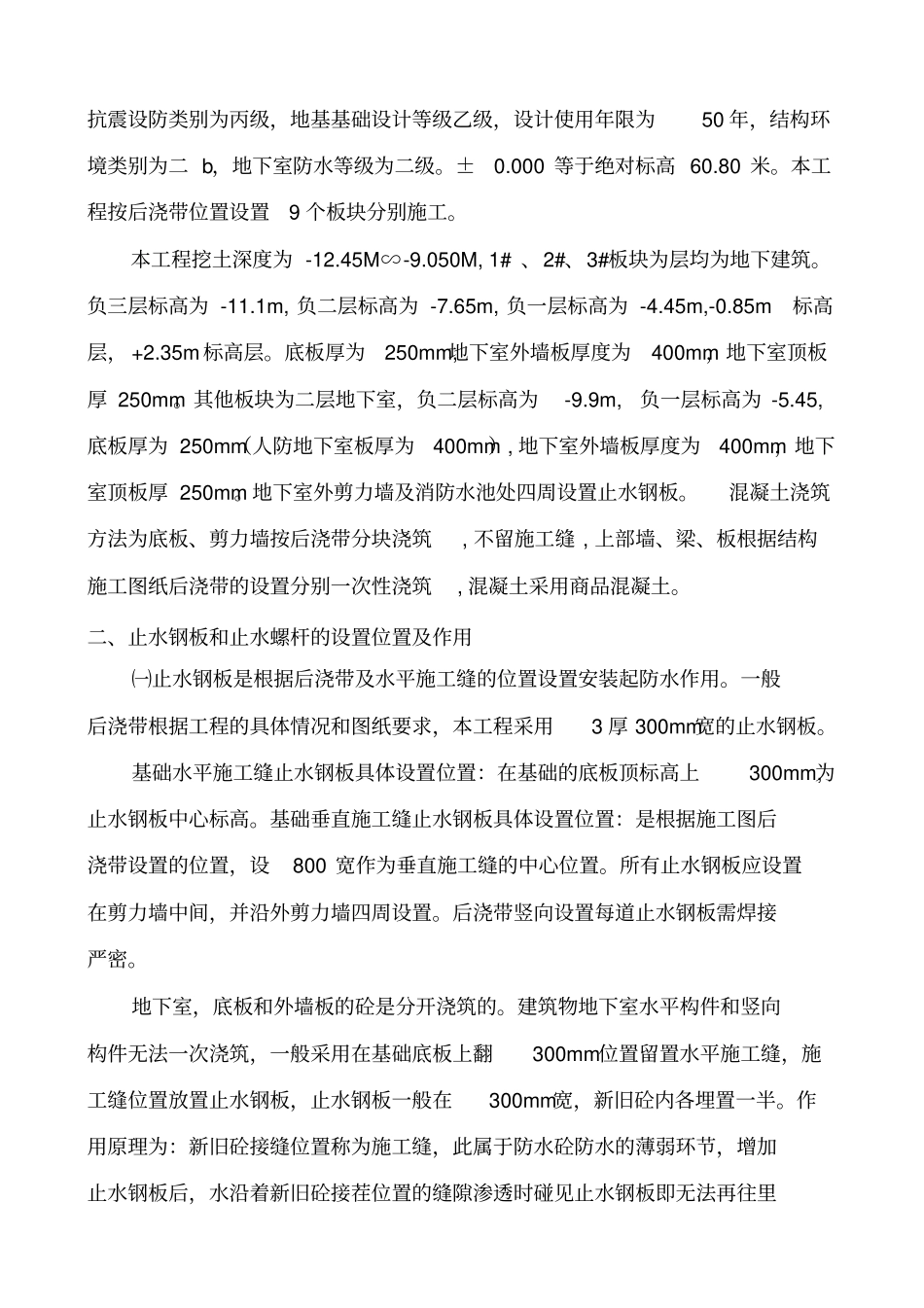

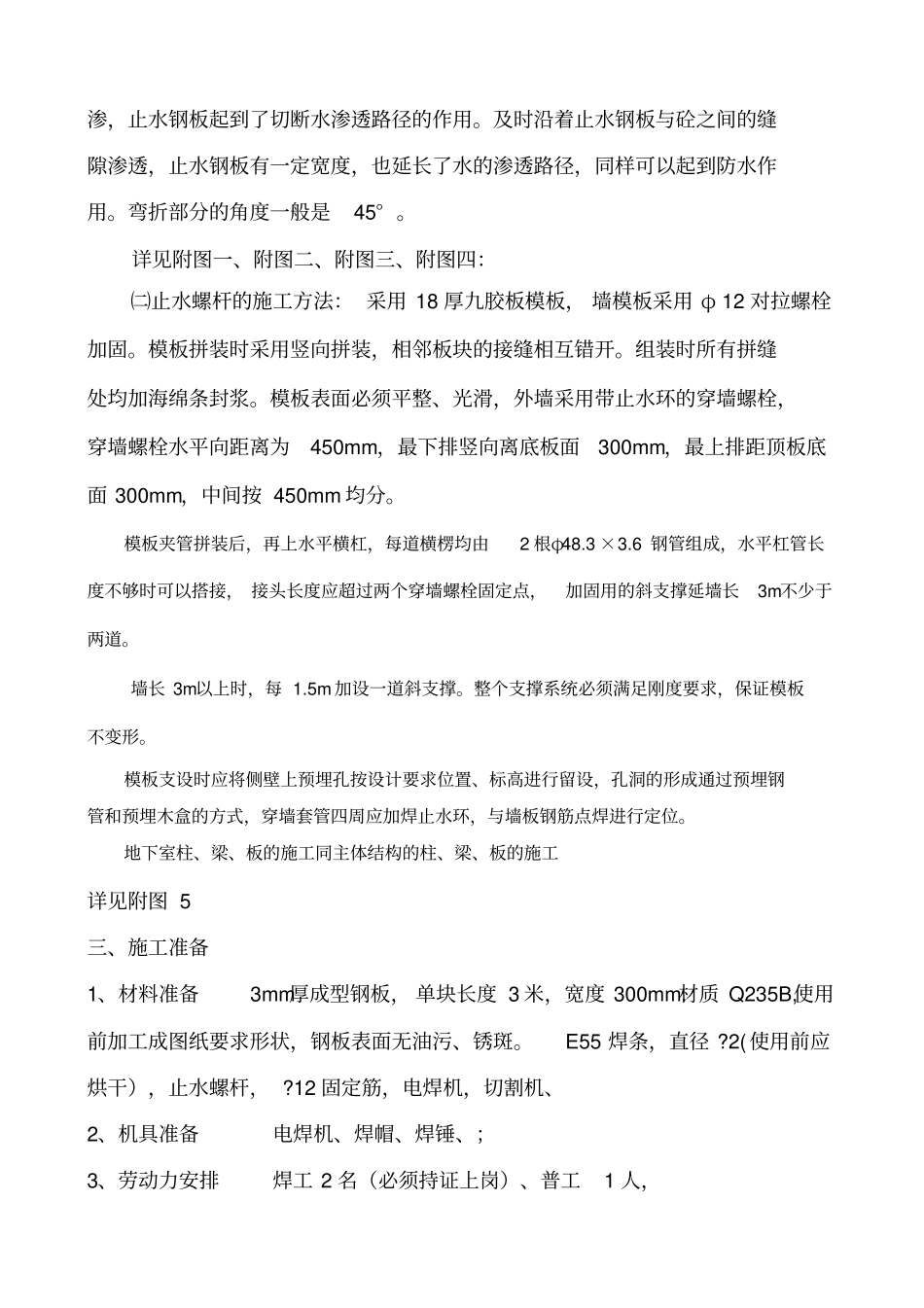

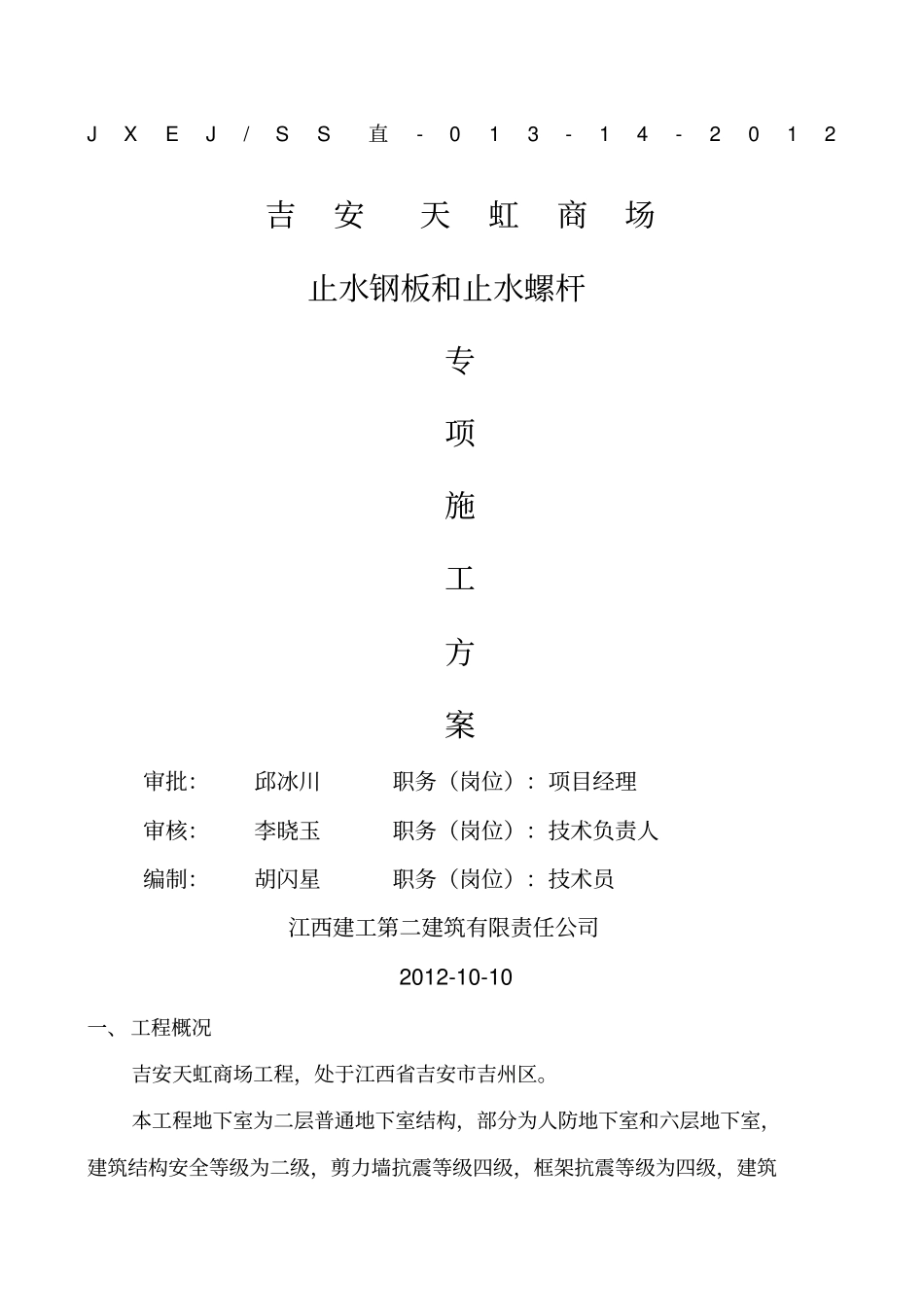

JXEJ/SS直-013-14-2012 吉安天虹商场止水钢板和止水螺杆专项施工方案审批:邱冰川职务(岗位):项目经理审核:李晓玉职务(岗位):技术负责人编制:胡闪星职务(岗位):技术员江西建工第二建筑有限责任公司2012-10-10 一、工程概况吉安天虹商场工程,处于江西省吉安市吉州区。本工程地下室为二层普通地下室结构,部分为人防地下室和六层地下室,建筑结构安全等级为二级,剪力墙抗震等级四级,框架抗震等级为四级,建筑抗震设防类别为丙级,地基基础设计等级乙级,设计使用年限为50 年,结构环境类别为二 b,地下室防水等级为二级。±0.000 等于绝对标高 60.80 米。本工程按后浇带位置设置9 个板块分别施工。本工程挖土深度为 -12.45M∽-9.050M, 1# 、2#、3#板块为层均为地下建筑。负三层标高为 -11.1m, 负二层标高为 -7.65m, 负一层标高为 -4.45m,-0.85m标高层, +2.35m 标高层。底板厚为250mm,地下室外墙板厚度为400mm,地下室顶板厚 250mm。其他板块为二层地下室,负二层标高为-9.9m, 负一层标高为 -5.45, 底板厚为 250mm(人防地下室板厚为400mm), 地下室外墙板厚度为400mm,地下室顶板厚 250mm。地下室外剪力墙及消防水池处四周设置止水钢板。混凝土浇筑方法为底板、剪力墙按后浇带分块浇筑, 不留施工缝 , 上部墙、梁、板根据结构施工图纸后浇带的设置分别一次性浇筑, 混凝土采用商品混凝土。二、止水钢板和止水螺杆的设置位置及作用㈠止水钢板是根据后浇带及水平施工缝的位置设置安装起防水作用。一般后浇带根据工程的具体情况和图纸要求,本工程采用3 厚 300mm宽的止水钢板。基础水平施工缝止水钢板具体设置位置:在基础的底板顶标高上300mm,为止水钢板中心标高。基础垂直施工缝止水钢板具体设置位置:是根据施工图后浇带设置的位置,设800 宽作为垂直施工缝的中心位置。所有止水钢板应设置在剪力墙中间,并沿外剪力墙四周设置。后浇带竖向设置每道止水钢板需焊接严密。地下室,底板和外墙板的砼是分开浇筑的。建筑物地下室水平构件和竖向构件无法一次浇筑,一般采用在基础底板上翻300mm位置留置水平施工缝,施工缝位置放置止水钢板,止水钢板一般在300mm宽,新旧砼内各埋置一半。作用原理为:新旧砼接缝位置称为施工缝,此属于防水砼防水的薄弱环节,增加止水钢板后,水沿着新旧砼接茬位置的缝隙渗透时碰见止水钢板即无法再往里渗,止水钢板起到了切断水渗透路径的作用。及时沿着止水钢板与砼之间的缝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

止水钢板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
