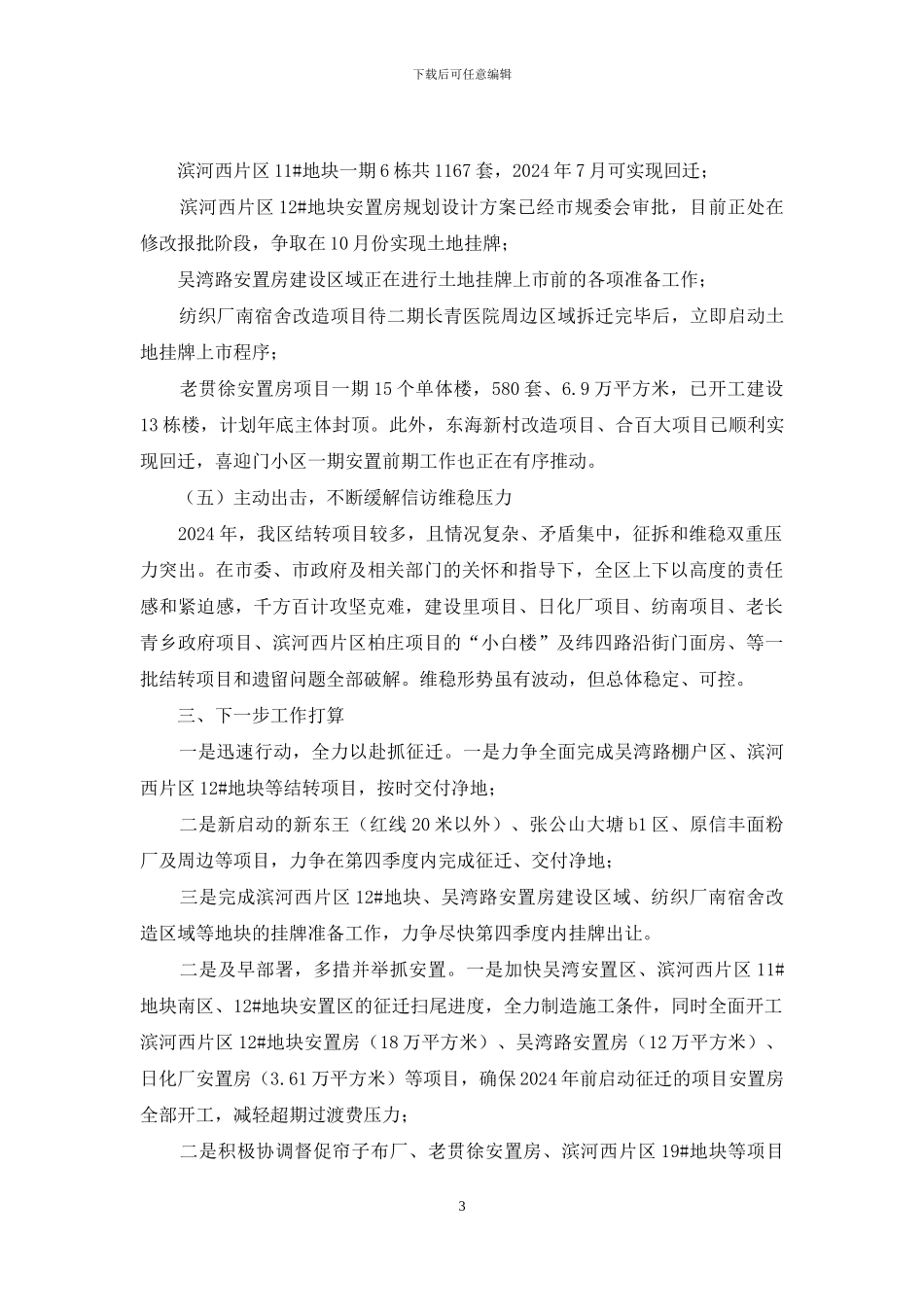

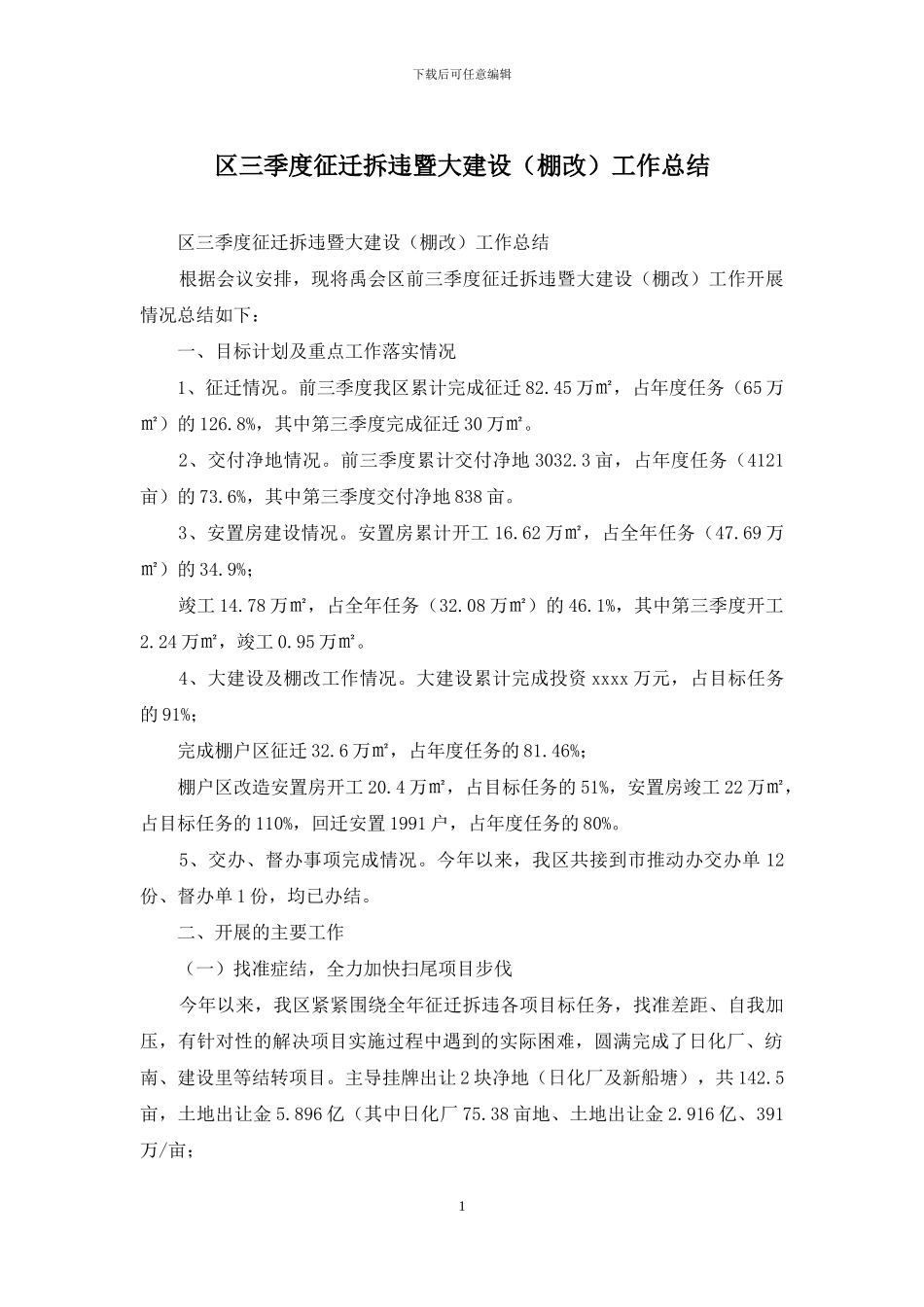

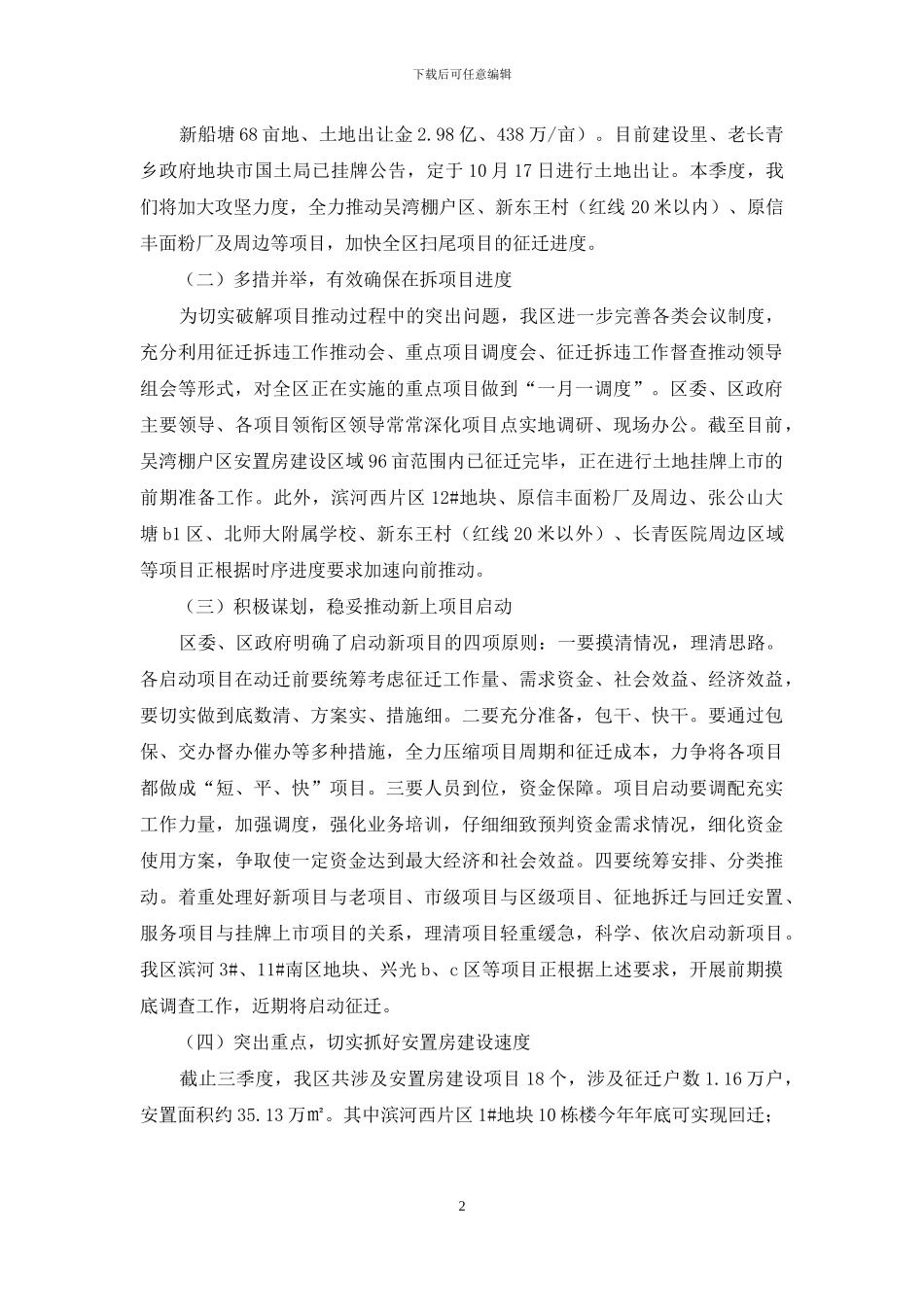

下载后可任意编辑区三季度征迁拆违暨大建设(棚改)工作总结 区三季度征迁拆违暨大建设(棚改)工作总结 根据会议安排,现将禹会区前三季度征迁拆违暨大建设(棚改)工作开展情况总结如下: 一、目标计划及重点工作落实情况 1、征迁情况。前三季度我区累计完成征迁 82.45 万㎡,占年度任务(65 万㎡)的 126.8%,其中第三季度完成征迁 30 万㎡。 2、交付净地情况。前三季度累计交付净地 3032.3 亩,占年度任务(4121亩)的 73.6%,其中第三季度交付净地 838 亩。 3、安置房建设情况。安置房累计开工 16.62 万㎡,占全年任务(47.69 万㎡)的 34.9%; 竣工 14.78 万㎡,占全年任务(32.08 万㎡)的 46.1%,其中第三季度开工2.24 万㎡,竣工 0.95 万㎡。 4、大建设及棚改工作情况。大建设累计完成投资 xxxx 万元,占目标任务的 91%; 完成棚户区征迁 32.6 万㎡,占年度任务的 81.46%; 棚户区改造安置房开工 20.4 万㎡,占目标任务的 51%,安置房竣工 22 万㎡,占目标任务的 110%,回迁安置 1991 户,占年度任务的 80%。 5、交办、督办事项完成情况。今年以来,我区共接到市推动办交办单 12份、督办单 1 份,均已办结。 二、开展的主要工作 (一)找准症结,全力加快扫尾项目步伐 今年以来,我区紧紧围绕全年征迁拆违各项目标任务,找准差距、自我加压,有针对性的解决项目实施过程中遇到的实际困难,圆满完成了日化厂、纺南、建设里等结转项目。主导挂牌出让 2 块净地(日化厂及新船塘),共 142.5亩,土地出让金 5.896 亿(其中日化厂 75.38 亩地、土地出让金 2.916 亿、391万/亩; 1下载后可任意编辑 新船塘 68 亩地、土地出让金 2.98 亿、438 万/亩)。目前建设里、老长青乡政府地块市国土局已挂牌公告,定于 10 月 17 日进行土地出让。本季度,我们将加大攻坚力度,全力推动吴湾棚户区、新东王村(红线 20 米以内)、原信丰面粉厂及周边等项目,加快全区扫尾项目的征迁进度。 (二)多措并举,有效确保在拆项目进度 为切实破解项目推动过程中的突出问题,我区进一步完善各类会议制度,充分利用征迁拆违工作推动会、重点项目调度会、征迁拆违工作督查推动领导组会等形式,对全区正在实施的重点项目做到“一月一调度”。区委、区政府主要领导、各项目领衔区领导常常深化项目点实地调研、现场办公。截至目前,吴湾棚户区安置房建设区域 96 亩范围内已征迁完毕,...
