500kV 甘顶变220kV 接入系统工程 WHS控制点设置表 四川省明远电力建设工程有限公司 500kV 甘顶变220kV 接入系统工程一标段项目部 2011 年 5 月 盐 津 WHS 控制点设置表 为贯彻“百年大计,质量第一”的方针,全面落实中国南方电网有限责任公司建设“智能、高效、可靠”绿色电网的战略目标,建设规范达标、绿色可靠、文档齐全的基建工程,根据本工程特点和施工内容,编制WHS 设置表,在施工过程中严格执行,分阶段提交 WHS 执行情况汇总表并提供相关 WHS记录资料备查

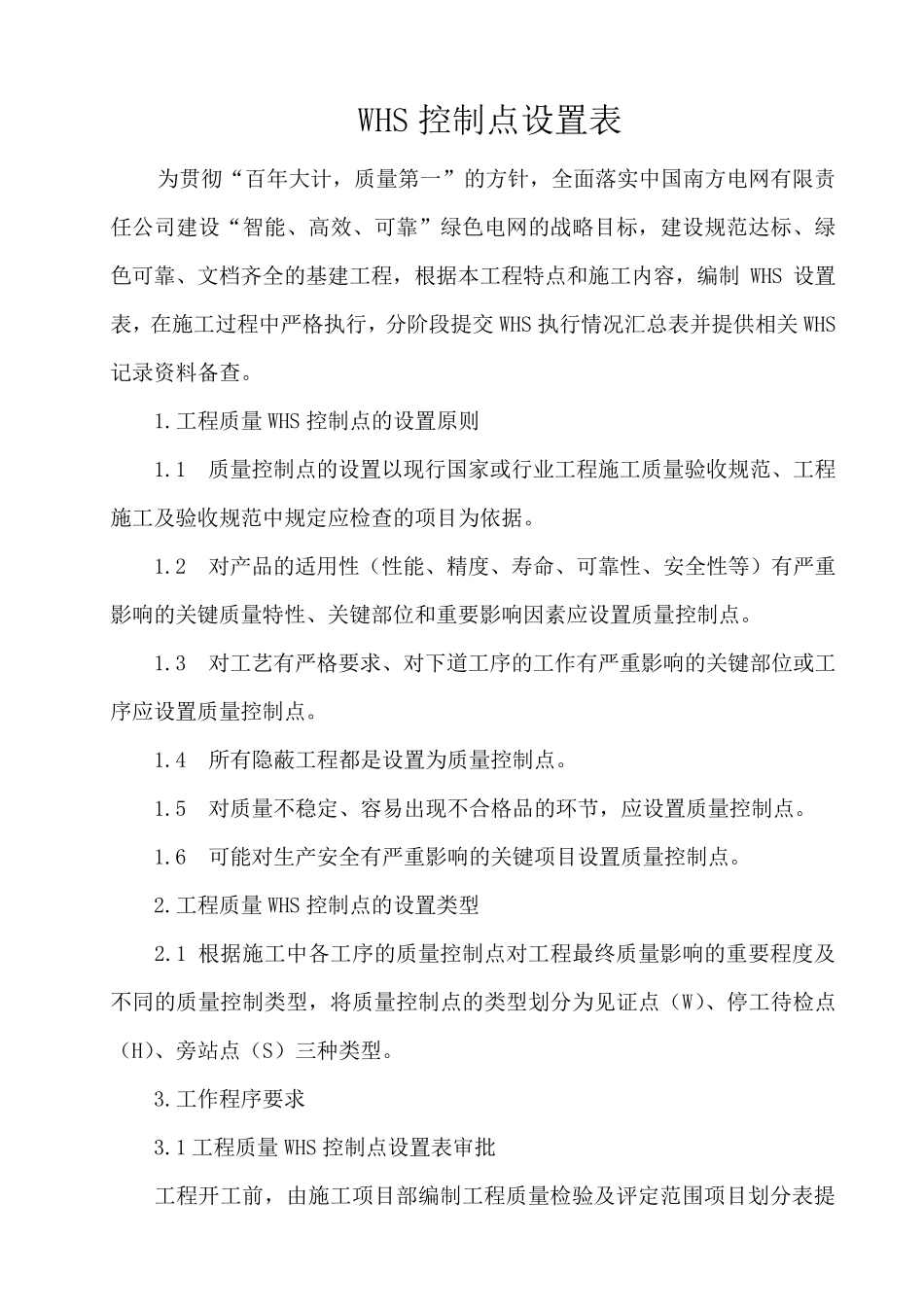

工程质量 WHS 控制点的设置原则 1
1 质量控制点的设置以现行国家或行业工程施工质量验收规范、工程施工及验收规范中规定应检查的项目为依据
2 对产品的适用性(性能、精度、寿命、可靠性、安全性等)有严重影响的关键质量特性、关键部位和重要影响因素应设置质量控制点
3 对工艺有严格要求、对下道工序的工作有严重影响的关键部位或工序应设置质量控制点
4 所有隐蔽工程都是设置为质量控制点
5 对质量不稳定、容易出现不合格品的环节,应设置质量控制点
6 可能对生产安全有严重影响的关键项目设置质量控制点
工程质量 WHS 控制点的设置类型 2
1 根据施工中各工序的质量控制点对工程最终质量影响的重要程度及不同的质量控制类型,将质量控制点的类型划 分为见 证 点(W)、停 工待 检点(H)、旁 站 点(S)三 种 类型
工作程序要求 3
1 工程质量 WHS 控制点设置表审 批 工程开 工前 ,由 施工项目部编制工程质量检验及评 定范围 项目划 分表提交监理项目部,各单位根据已审批的质量检验及评定项目划分范围,编制各单位工程质量WHS 控制点设置表

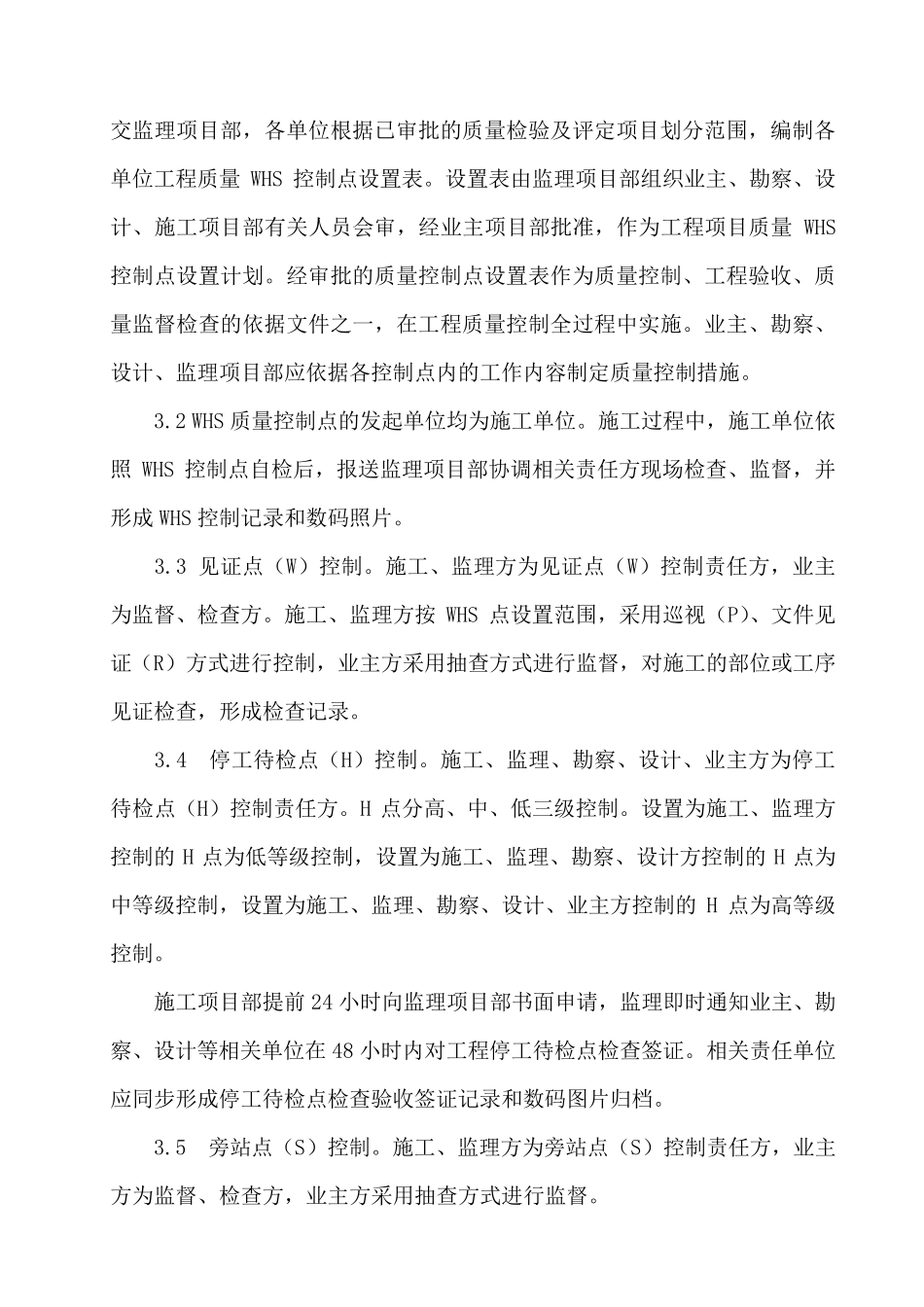

设置表由监理项目部组织业主、勘察、设计、施工项目部有关人员会审,经业主项目部批准,作为工程项目质量WHS控制
