I 仿古徽派建筑马头墙施工方法 工法编号: 编制单位:中国建筑一局集团有限公司 主要执笔人:侯杨飞 韩博 林毅 周琦 赵政智 1前言 徽派建筑中在屋面上砌筑有“封火墙”,因墙超出屋面,高低迭落,形似骏马故称“马头墙”
由于历史文化原因,其具体工艺做法现有文献记录不多,构造做法也很少有相关图集规范查阅,砌筑起来难点重重,无从下手
本工法以《凤凰·南华里》项目 1#楼马头墙为例,对马头墙砌筑的施工方法进行摸索,对其构造做法进行总结
2 工法特点 2
1 本工法施工工艺简单,稍有二次砌筑经验的队伍即可上手,操作性强
2 本工法绿色环保,多处采用预制结构,直接安装即可,省去现场浇筑等程序,减少环境污染
3 适用范围 本工法适用于各种需要做马头墙造型的建筑
4 工艺原理 按规范要求进行常规砌筑
马头墙顶部位置设置钢筋混凝土压顶,纵向边缘采用构造柱或芯柱灌实,压顶与构造柱需交圈,形成封闭“框箍”

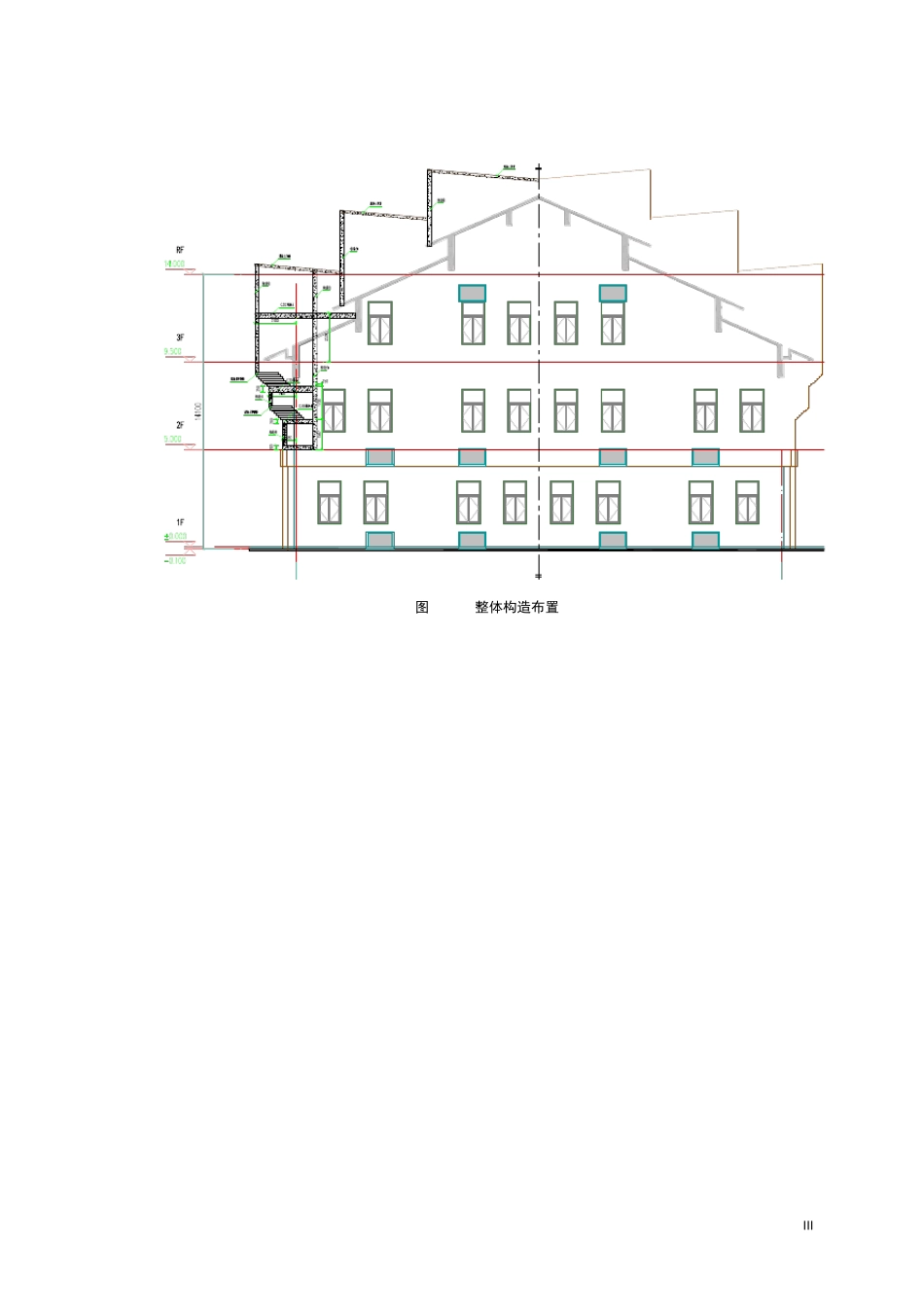

在两侧错台位置,可用挑梁挑出,并用预制混凝土梁错开搭砌,制造出错层效果
II 5 施工工艺流程及操作要点 5

1施工工艺 施工准备基层处理墙体定位、放线绑扎构造柱钢筋挂线(单面)墙体砌筑圈梁钢筋绑扎构造柱(圈梁)混凝土浇筑砌筑上部墙体悬挑梁钢筋绑扎错层预制梁安装砌筑至顶标高压顶施工构造柱(圈梁)模板支设检查验收 图 5
1工艺流程 5
2操作要点 5
1 施工准备 (1)立皮数杆:用30mm×40mm木料制作,按标高立好皮数杆,皮数杆的间距小于 15m,转角处距墙皮或墙角 50mm设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
(2)根据设备专业安装要求,预留设备安装洞口,明确砌筑原则
(3)砖浇水:砖应提前 1-2d浇水湿润,烧结类砌体的相对含水率宜 60%-70%
普通混凝土小砌块和蒸压混凝土加气块不浇水
(4)空心混凝土小砌块的产品
