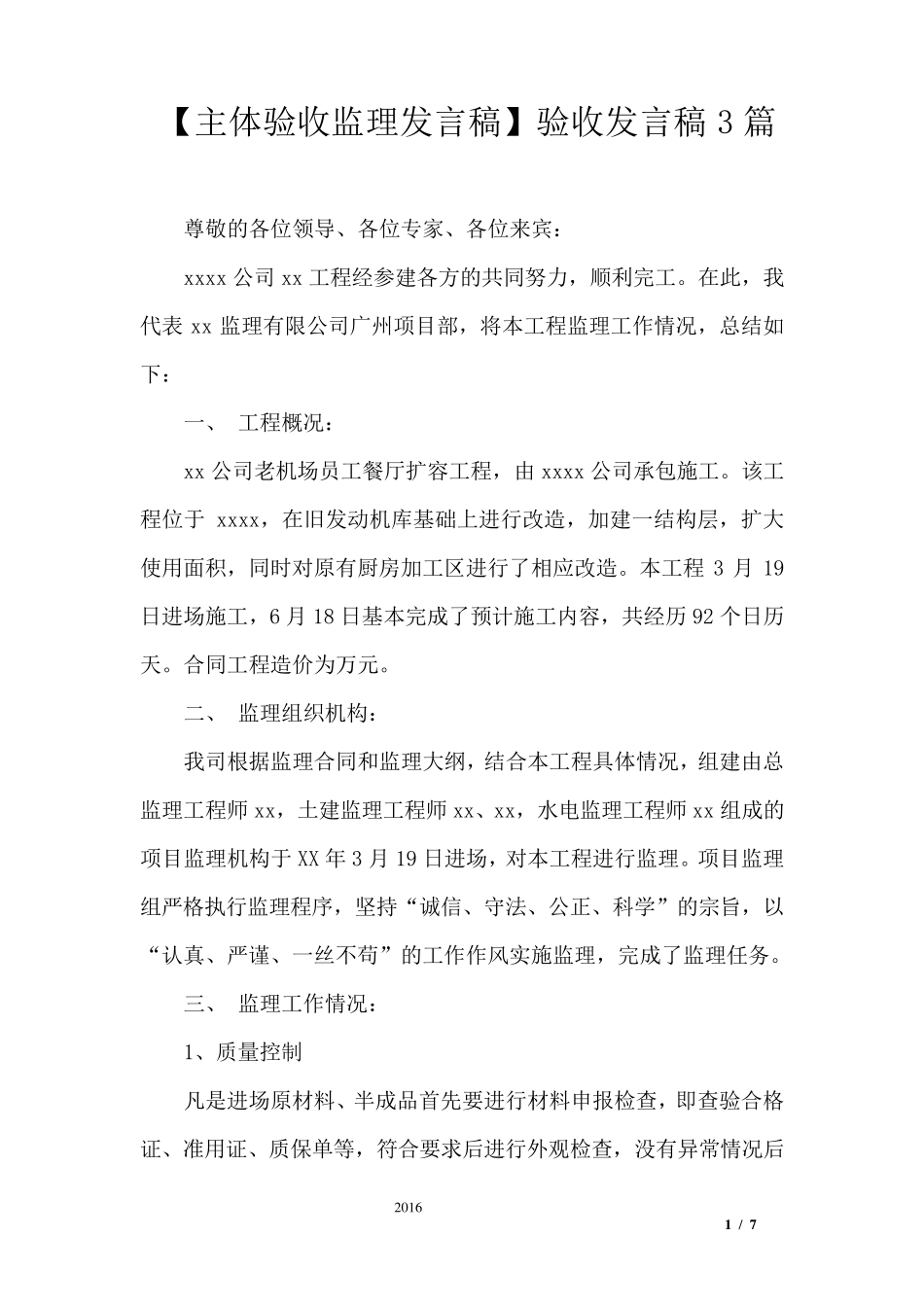

2 0 1 6 1 / 7 【 主 体 验 收 监 理 发 言 稿 】 验 收 发 言 稿 3 篇 尊 敬 的 各 位 领 导 、 各 位 专 家 、 各 位 来 宾 : xxxx 公 司 xx 工 程 经 参 建 各 方 的 共 同 努 力 , 顺 利 完 工 。 在 此 , 我代 表xx 监 理 有 限 公 司 广 州 项 目 部 , 将 本 工 程 监 理 工 作 情 况 , 总 结 如下 : 一 、 工 程 概 况 : xx 公 司 老 机 场 员 工 餐 厅 扩 容 工 程 , 由 xxxx 公 司 承 包 施 工 。 该 工程 位 于xxxx, 在 旧 发 动 机 库 基 础 上 进 行 改 造 , 加 建 一 结 构 层 , 扩 大使 用 面 积 , 同 时 对 原 有 厨 房 加 工 区 进 行 了 相 应 改 造 。 本 工 程3 月19日 进 场 施 工 , 6 月 18 日 基 本 完 成 了 预 计 施 工 内 容 , 共 经 历 92 个 日 历天 。 合 同 工 程 造 价 为 万 元 。 二 、 监 理 组 织 机 构 : 我 司 根 据 监 理 合 同 和 监 理 大 纲 , 结 合 本 工 程 具 体 情 况 , 组 建 由 总监 理 工 程 师xx, 土建 监 理 工 程 师xx、 xx, 水电监 理 工 程 师xx 组 成 的项 目 监 理 机 构 于 XX 年3 月 19 日 进 场 , 对 本 工 程 进 行 监 理 。 项 目 监 理组 严格执行 监 理 程 序, 坚持“诚信、 守法、 公 正、 科学”的 宗旨, 以“认真、 严谨、 一 丝不苟”的 工 作 作 风实施 监 理 , 完 成 了 监 理 任务 。 三 、 监 理 工 作 情 况 : 1、 质 量 控 制 凡 是 进 场 原 材 料 、 半 成 品 首 先 要 进 行 材 料 申 报 检 查 , 即 查 验 合 格证 、 准 用 证 、 质 保 单 等 , 符 合 要 求 后 进 行 外 观 检 查 , 没 有 异 常 情 况 后 2 0 1 6 2 / 7 监理见证取样送市检测中心复检,做到材料进场先复检后使用,不合格的材料拒绝 用于工程上。本工程建筑材料合格证、质保单齐全,对钢材、水泥、石子、砂等主要建筑结构性材料都进行了进场后的抽检复验,达到合格要求。 在施工监督过程中,强化了施工工序报验手段,做到先报验后...
