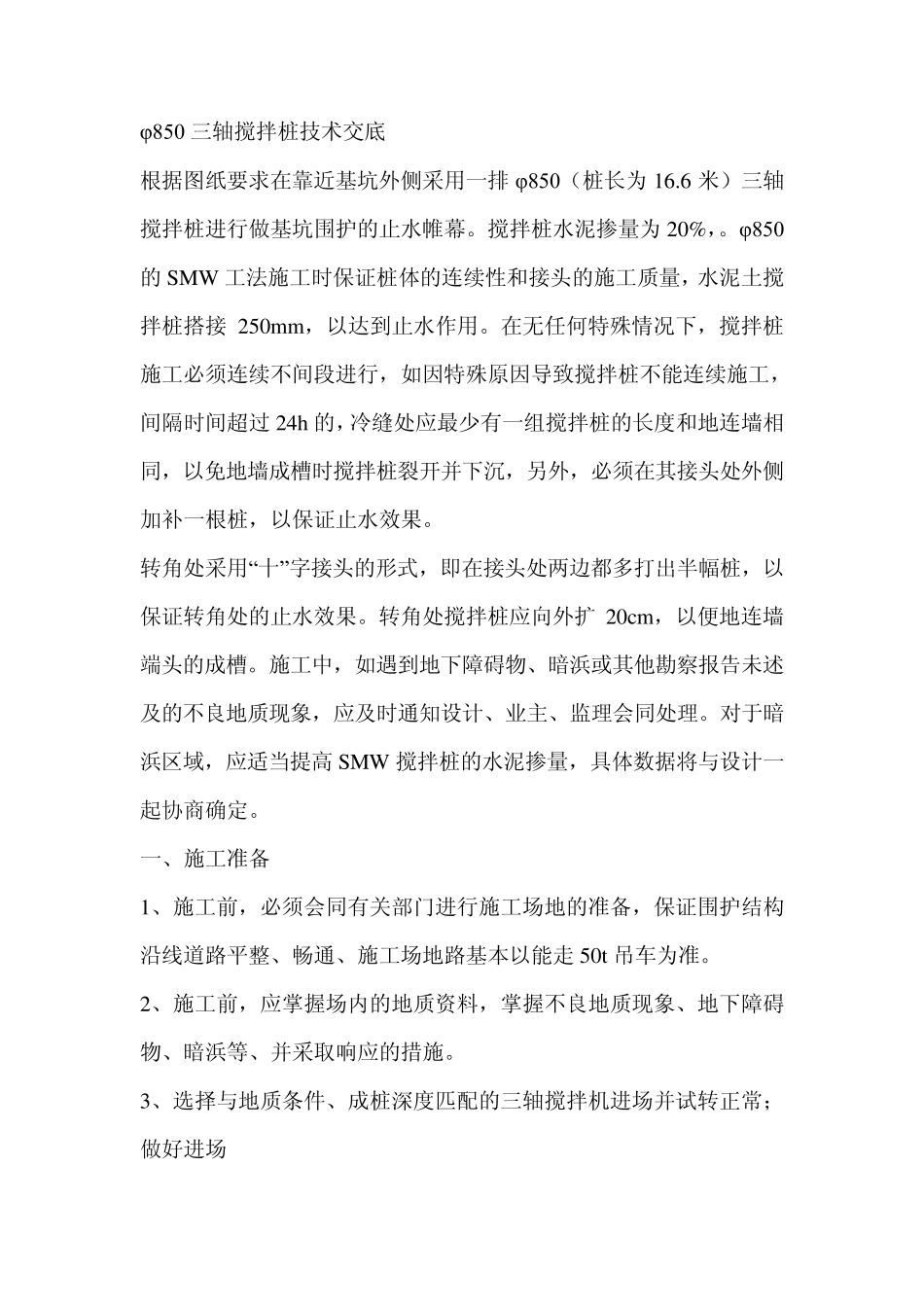

φ850 三轴搅拌桩技术交底 根据图纸要求在靠近基坑外侧采用一排 φ850(桩长为 16
6 米)三轴搅拌桩进行做基坑围护的止水帷幕
搅拌桩水泥掺量为 20%,
φ850的 SMW 工法施工时保证桩体的连续性和接头的施工质量,水泥土搅拌桩搭接 250mm,以达到止水作用
在无任何特殊情况下,搅拌桩施工必须连续不间段进行,如因特殊原因导致搅拌桩不能连续施工,间隔时间超过 24h 的,冷缝处应最少有一组搅拌桩的长度和地连墙相同,以免地墙成槽时搅拌桩裂开并下沉,另外,必须在其接头处外侧加补一根桩,以保证止水效果
转角处采用“十”字接头的形式,即在接头处两边都多打出半幅桩,以保证转角处的止水效果
转角处搅拌桩应向外扩20cm,以便地连墙端头的成槽
施工中,如遇到地下障碍物、暗浜或其他勘察报告未述及的不良地质现象,应及时通知设计、业主、监理会同处理
对于暗浜区域,应适当提高 SMW 搅拌桩的水泥掺量,具体数据将与设计一起协商确定

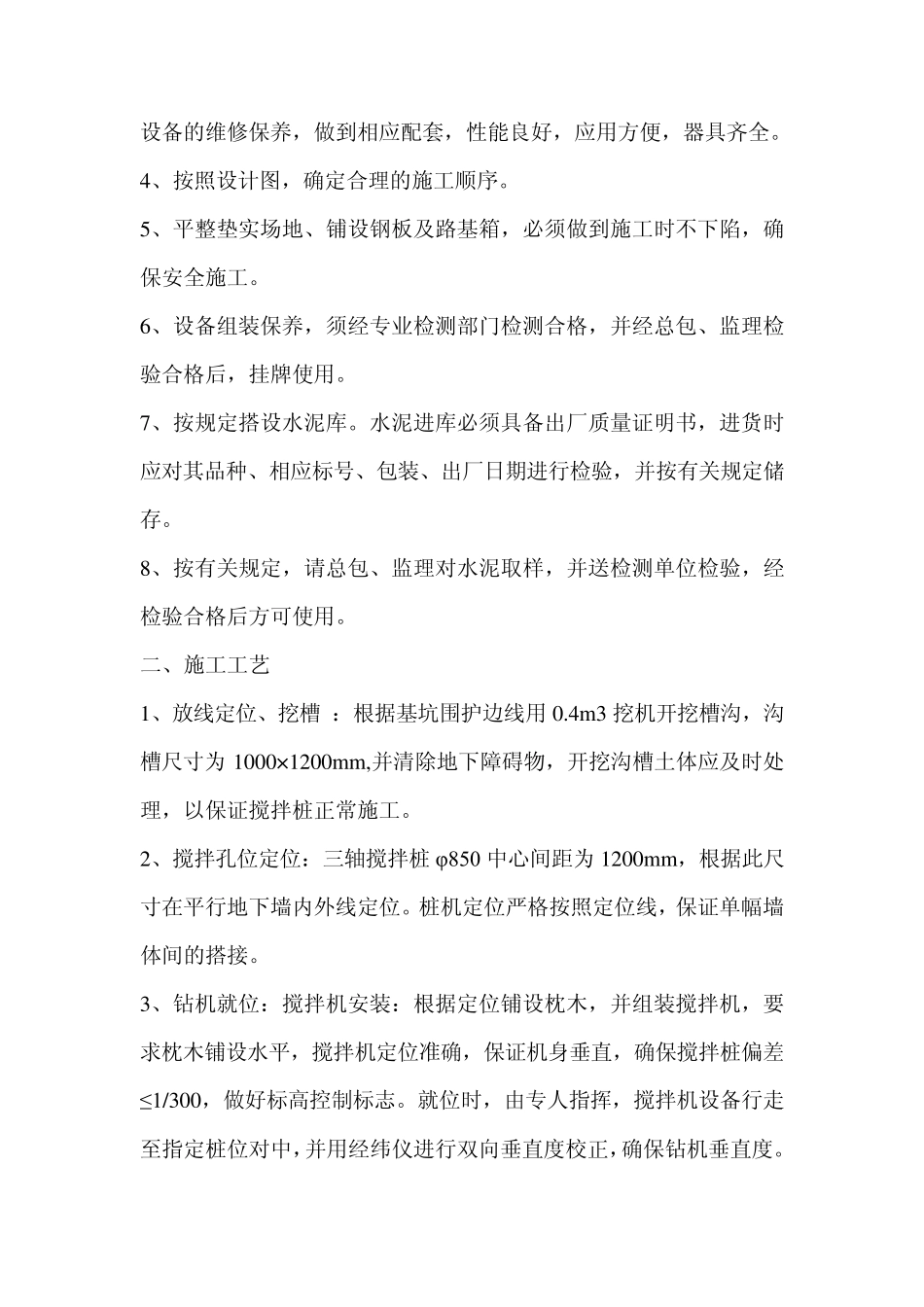

一、施工准备 1、施工前,必须会同有关部门进行施工场地的准备,保证围护结构沿线道路平整、畅通、施工场地路基本以能走 50t吊车为准
2、施工前,应掌握场内的地质资料,掌握不良地质现象、地下障碍物、暗浜等、并采取响应的措施
3、选择与地质条件、成桩深度匹配的三轴搅拌机进场并试转正常;做好进场 设备的维修保养,做到相应配套,性能良好,应用方便,器具齐全
4、按照设计图,确定合理的施工顺序
5、平整垫实场地、铺设钢板及路基箱,必须做到施工时不下陷,确保安全施工
6、设备组装保养,须经专业检测部门检测合格,并经总包、监理检验合格后,挂牌使用
7、按规定搭设水泥库
水泥进库必须具备出厂质量证明书,进货时应对其品种、相应标号、包装、出厂日期进行检验,并按有关规定储存

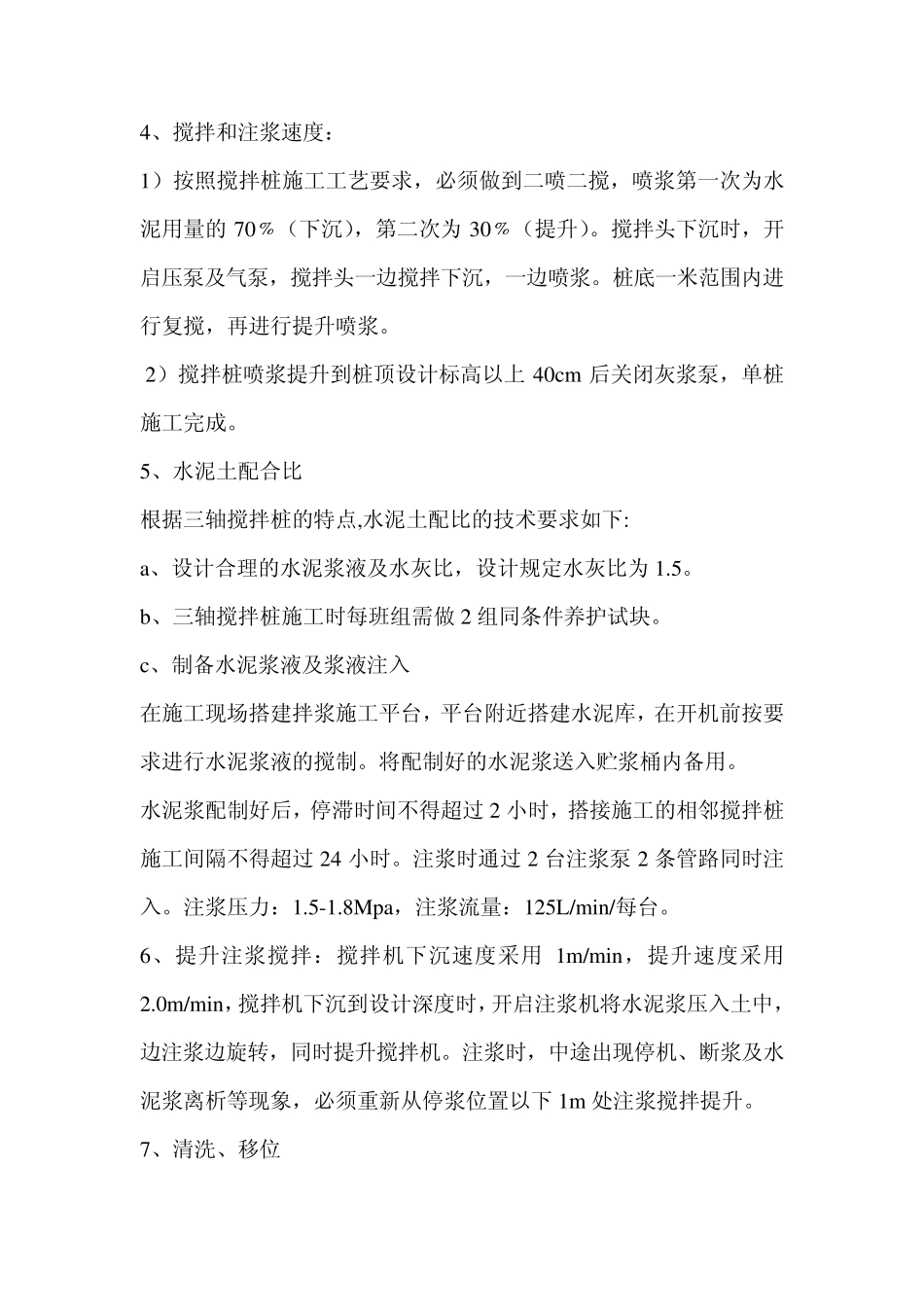

8、按有关规定,请总包、监理对水泥取样,并送检测单位检验,经检验合格后方可使用
