一、编制依据《电气装置安装工程母线装置施工及验收规范》 GB 50149 — 2010 《电气主接线施工图纸》,220kV、110kV 配电装置、主变压器及10kV 母线桥安装施工图纸中母线安装平断面图《电力建设安全工作规程》 DL 5009
3-2013 《输变电工程施工建设标准强制性条文实施指南》(2013 版)《中华人民共和国工程建设强制性条文》(电力工程部分)2011 年版《国家电网公司输变电工程标准工艺》(三)工艺标准库(2012 年版)二、母线工程概述220kV母线安装,采用双母线单分段接线,采用户外悬吊管母线HGIS双列布置
110kV母线安装,采用双母线接线,采用户外悬吊管母线HGIS双列布置
主变压器及 10kV 母线桥硬母线安装
设备接线及引线安装
三、组织机构工程部组织机构:四、施工准备(一)技术准备组织工程部相关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工
通工程经理郭广元工程总工王志勇技术员寻广旭质检员郭静材料员乔鲲安全员刘保军施工员高学宏电气安装施工队过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程
进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节
组织各专业施工队伍共同学习施工图纸
组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节
做好施工技术交底,确保每个工序按规范和技术措施组织施工
认真执行质量检验制度, 做好质量、安全检查工作,消除质量、安全隐患
(二)各项资源准备计划1

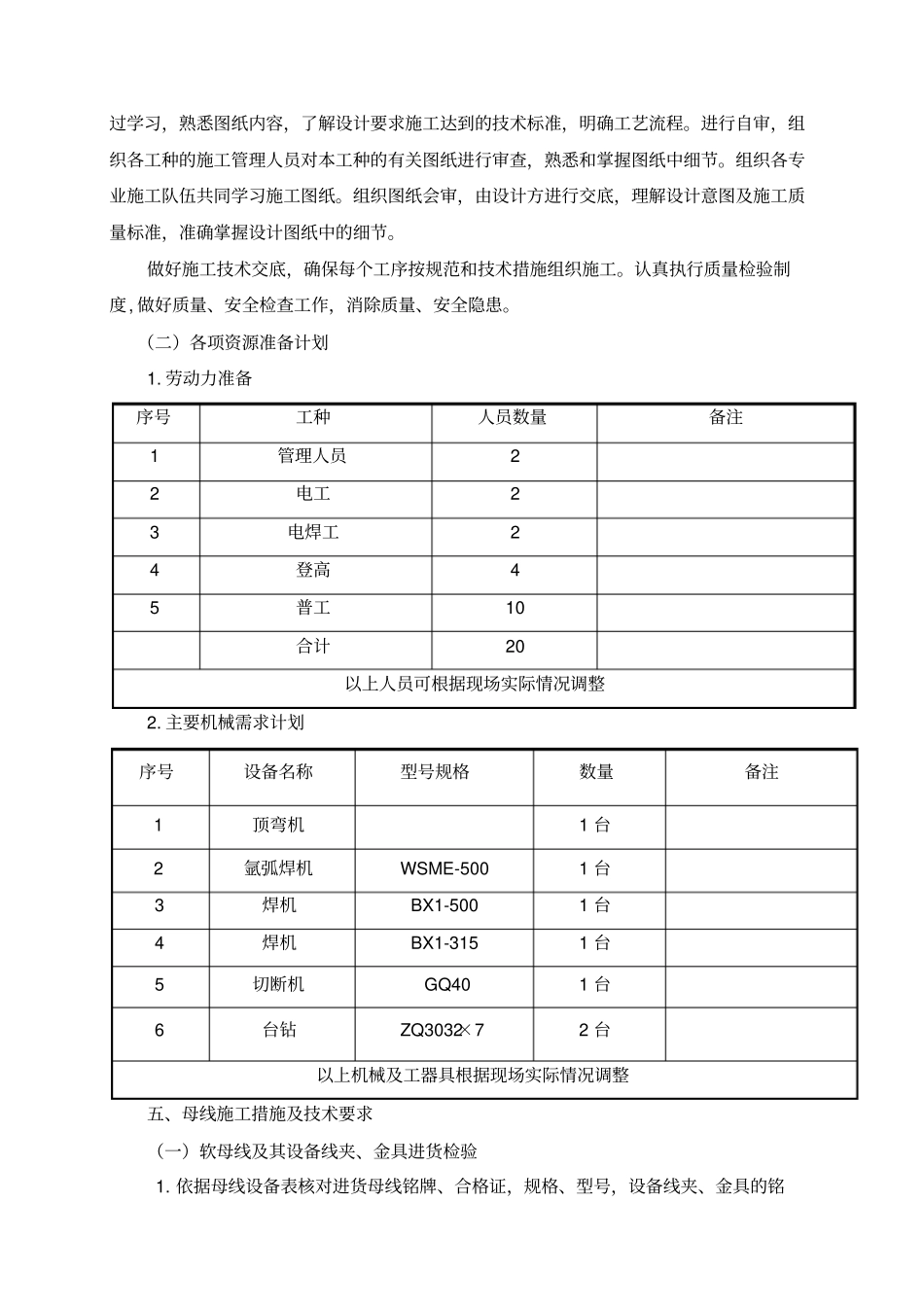

劳动力准备序号工种人员数量备注1 管理人员2 2 电工2 3 电焊工2 4 登高4 5 普工10 合计20 以上人员可根据现场实际情况调整2
主要机械需求计划序号设备名称型号规格数量备注1 顶弯机1 台2 氩弧焊机WSME-500 1 台3 焊机BX1-500 1
