太原化工厂1000m3 气柜制作安装施工方案编制:
工程概况该气柜结构为湿式直升式, 由一个钢制水槽和一个钟罩组成气柜总重为113

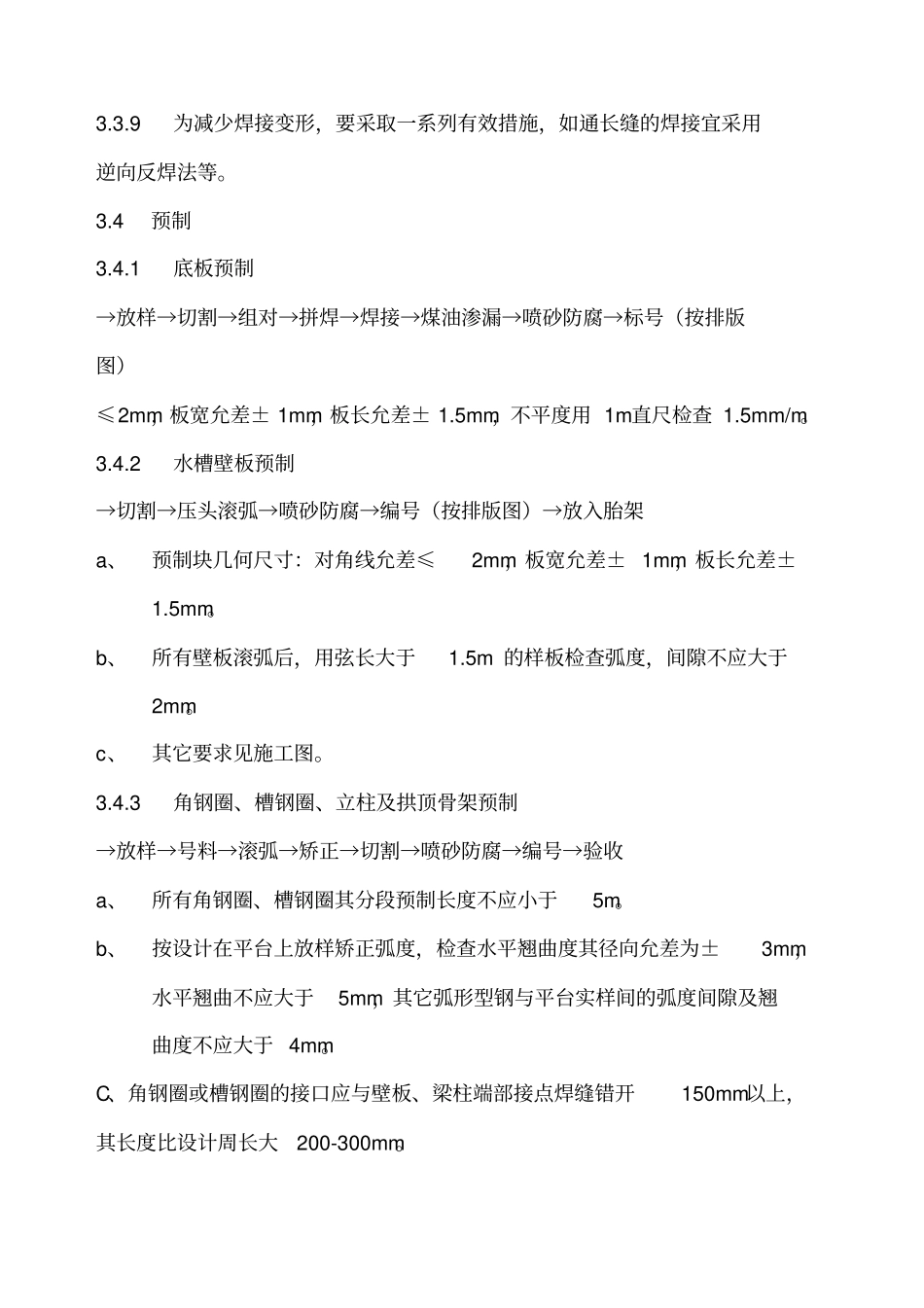

88 吨(其中砼配重为20
编制依据:2
1 设计施工图(图号为11--030--11 )2
2 《金属结构湿式气柜施工及验收规范》HGJ212-83 2
3 《钢结构施工及验收规范》GB18-66 2
4 《现场设备、工业管道焊接工程施工及验收规范》GB236-82 2
5 GB3329-87 钢熔化焊对接接头射线照像质量等级3
施工方法及质量控制3
1 施工准备3
1 对施工图纸进行自审及专业会审并填写自审会审记录
2 组织施工人员进行技术交底
3 根据现场需要,采用16t 坦克吊一台进行配合施工,完成材料构件的吊装和运输, 以及卷板机一台, 空压机等大型机具应进入现场, 安装就位
2 基础验收3

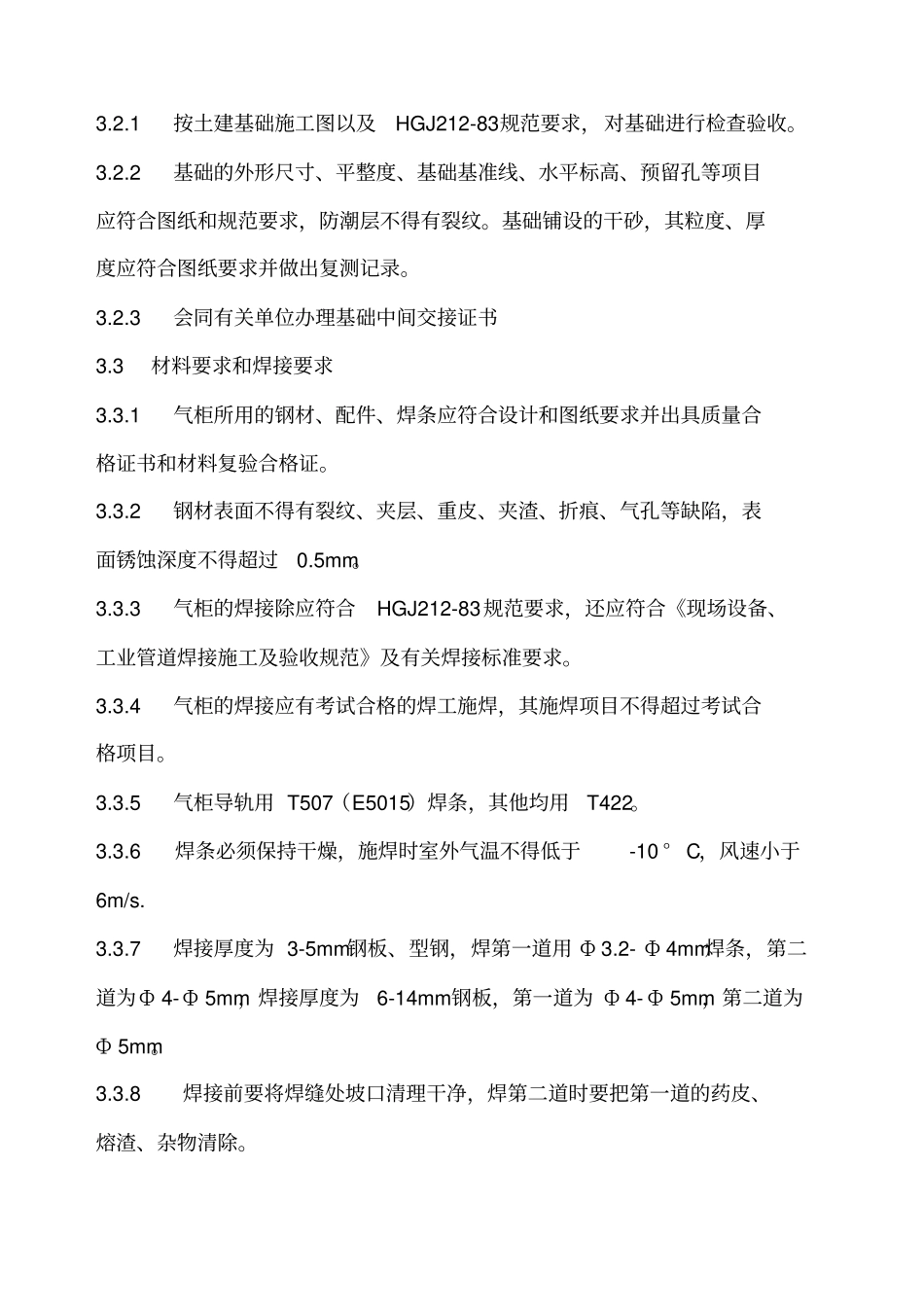

1 按土建基础施工图以及HGJ212-83规范要求,对基础进行检查验收
2 基础的外形尺寸、平整度、基础基准线、水平标高、预留孔等项目应符合图纸和规范要求,防潮层不得有裂纹
基础铺设的干砂,其粒度、厚度应符合图纸要求并做出复测记录
3 会同有关单位办理基础中间交接证书3
3 材料要求和焊接要求3
1 气柜所用的钢材、配件、焊条应符合设计和图纸要求并出具质量合格证书和材料复验合格证
2 钢材表面不得有裂纹、夹层、重皮、夹渣、折痕、气孔等缺陷,表面锈蚀深度不得超过0
3 气柜的焊接除应符合HGJ212-83规范要求,还应符合《现场设备、工业管道焊接施工及验收规范》及有关焊接标准要求
4 气柜的焊接应有考试合格的焊工施焊,其施焊项目不得超过考试合格项目
5 气柜导轨用 T507(E5
