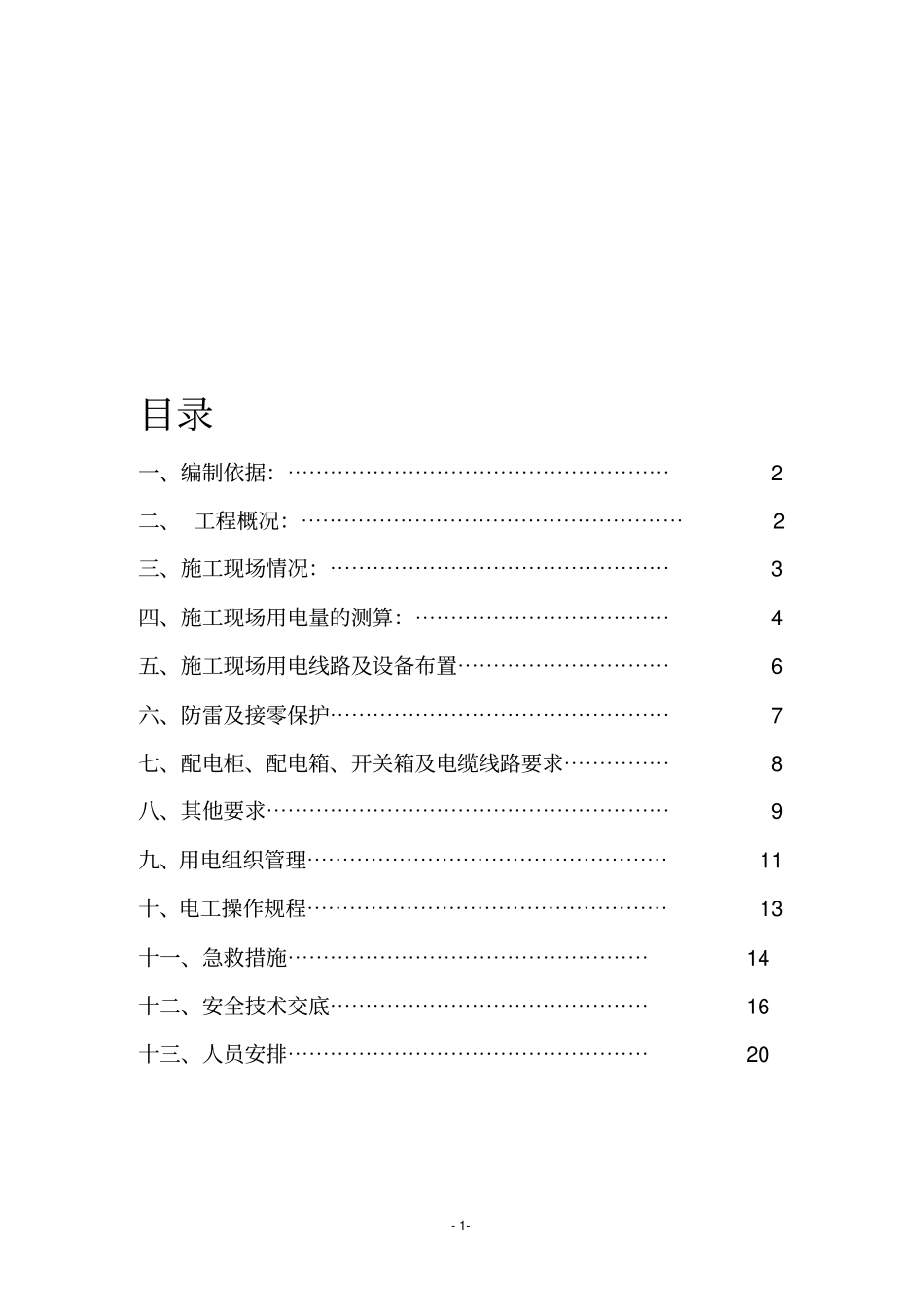

- 1- 目录一、编制依据:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 二、 工程概况:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 三、施工现场情况:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3四、施工现场用电量的测算:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 五、施工现场用电线路及设备布置⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 六、防雷及接零保护⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 七、配电柜、配电箱、开关箱及电缆线路要求⋯⋯⋯⋯⋯8八、其他要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 九、用电组织管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11 十、电工操作规程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯13 十一、急救措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14 十二、安全技术交底⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯16 十三、人员安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯20 - 2- 临时用电施工方案一、编制依据1.1《施工现场临时用电安全技术规范》JGJ46-2005 1.2《建设工程施工现场用电安全规范》GB50194-2002 1.3《天津市建设工程施工现场安全管理规定》DB29-113-2004 二、工程概况:工程名称:大港生活区城市废水深度处理回用项目办公楼工程地点:天津市滨海新区大港石化工业园区建设单位:天津市瑞德赛恩新材料开发有限公司设计单位:天津市海顺交通工程设计有限公司监理单位:天津华北工程监理公司施工单位:河南天河建设工程有限公司三、施工现场情况3.1 现场勘察甲方拟在施工现场东侧水厂提供一只变压器。3.2 基本思路3.2.1 本供电系统采用 TN-S 三箱五线制,三级配电、三级保护、工作零、保护零分别使用。首端漏电动作电流<120mA,二级箱漏电动作- 3- 电流<50mA,三级漏电保护动作电流<30mA,漏电动作时间 <0.1s。3.2.2 根据施工现场用电设备布置情况,采用多元配电线路法,将一条电缆从配电室分布全现场。3.2.3 电缆分布、线路走向系统图、平面图。3.2.4 电缆线敷设:埋设深度0.7m,穿 PVC 管,过路线采用金属管保护。穿越楼栋基础的电缆保护管外用混凝土保护,保护层8cm 以上。3.3 电工及用电人员要求3.3.1 电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关安全教育培训和技术交底,考核合格后方可上岗工作。3.3.2 安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。 电工等级应同工程的难易程度和技术复杂性相适应。3.3.3 各类用电人员应掌握安全用电基本知识和所用设备的性能...
