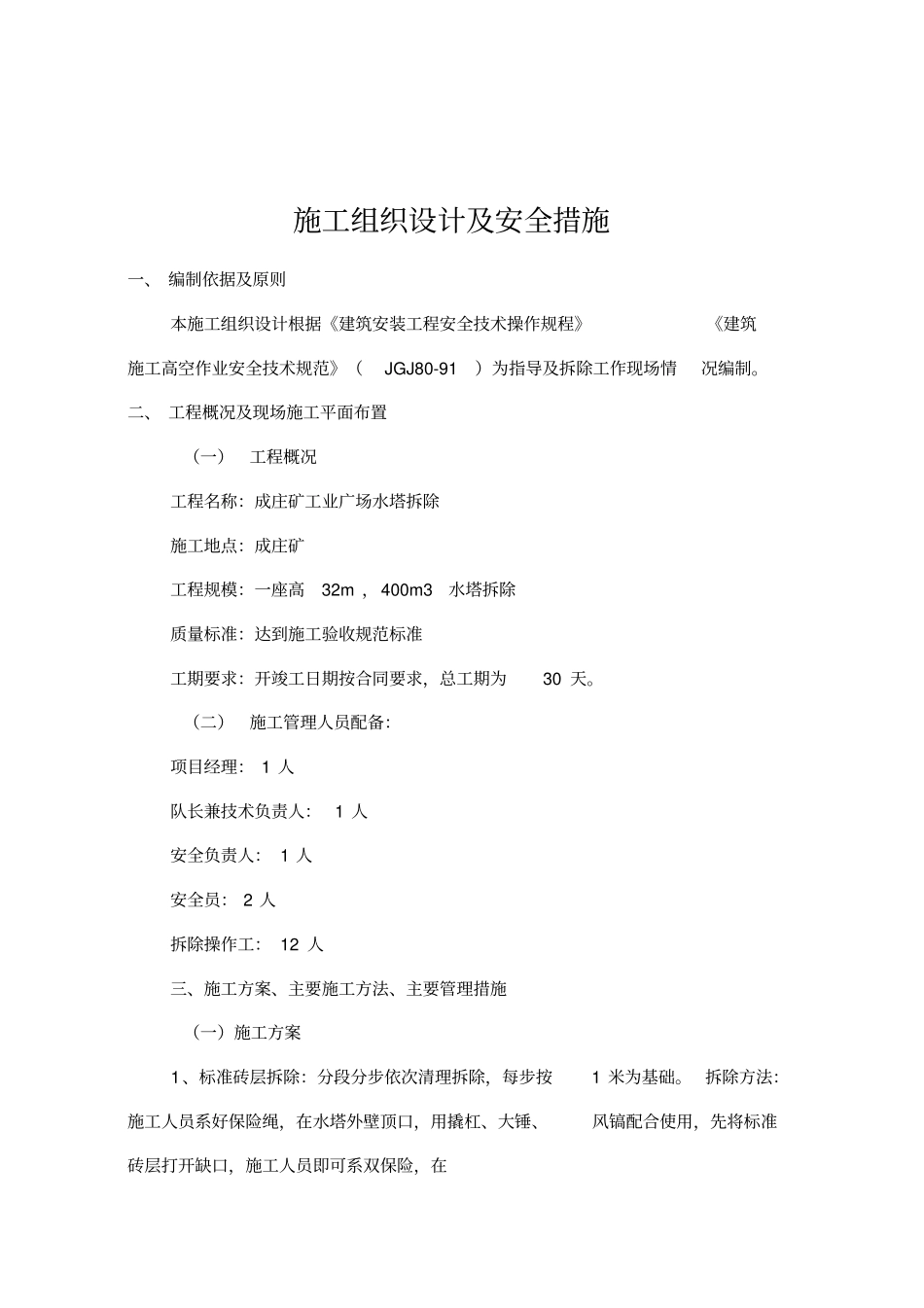

施工组织设计及安全措施一、 编制依据及原则本施工组织设计根据《建筑安装工程安全技术操作规程》《建筑施工高空作业安全技术规范》(JGJ80-91 )为指导及拆除工作现场情况编制
二、 工程概况及现场施工平面布置(一)工程概况工程名称:成庄矿工业广场水塔拆除施工地点:成庄矿工程规模:一座高32m ,400m3水塔拆除质量标准:达到施工验收规范标准工期要求:开竣工日期按合同要求,总工期为30 天
(二)施工管理人员配备:项目经理: 1 人队长兼技术负责人: 1 人安全负责人: 1 人安全员: 2 人拆除操作工: 12 人三、施工方案、主要施工方法、主要管理措施(一)施工方案1、标准砖层拆除:分段分步依次清理拆除,每步按1 米为基础
拆除方法:施工人员系好保险绳,在水塔外壁顶口,用撬杠、大锤、风镐配合使用,先将标准砖层打开缺口,施工人员即可系双保险,在缺口处依次拆除

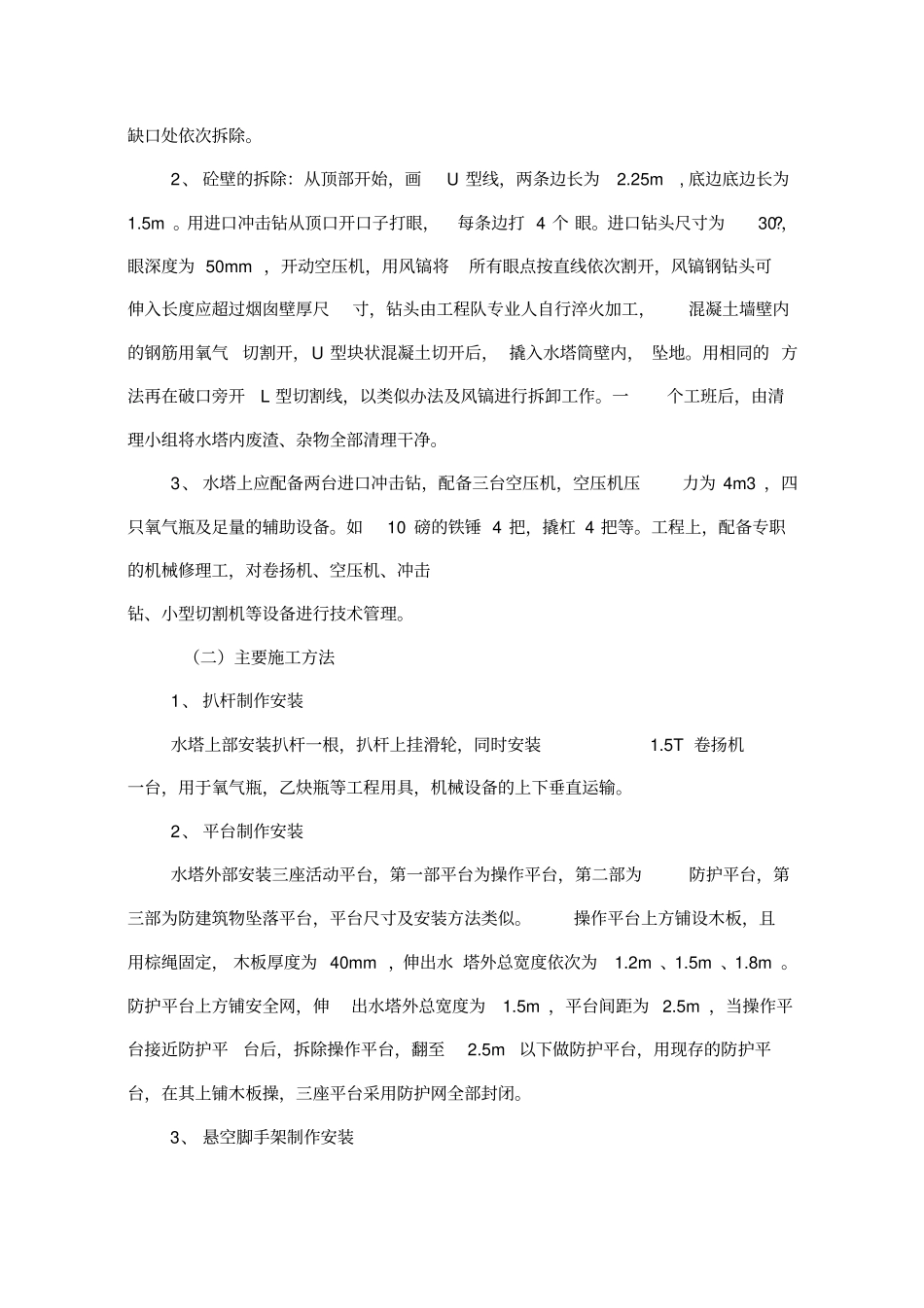

2、 砼壁的拆除:从顶部开始,画U 型线,两条边长为2
25m , 底边底边长为1
用进口冲击钻从顶口开口子打眼,每条边打 4 个 眼
进口钻头尺寸为
30 ,眼深度为 50mm ,开动空压机,用风镐将所有眼点按直线依次割开,风镐钢钻头可伸入长度应超过烟囱壁厚尺寸,钻头由工程队专业人自行淬火加工,混凝土墙壁内的钢筋用氧气切割开,U 型块状混凝土切开后, 撬入水塔筒壁内, 坠地
用相同的 方法再在破口旁开L 型切割线,以类似办法及风镐进行拆卸工作
一个工班后,由清理小组将水塔内废渣、杂物全部清理干净
3、 水塔上应配备两台进口冲击钻,配备三台空压机,空压机压力为 4m3 ,四只氧气瓶及足量的辅助设备
如10 磅的铁锤 4 把,撬杠 4 把等
工程上,配备专职的机械修理工,对卷扬机、空压机、冲击钻、小型切割机等设备进行技术管理

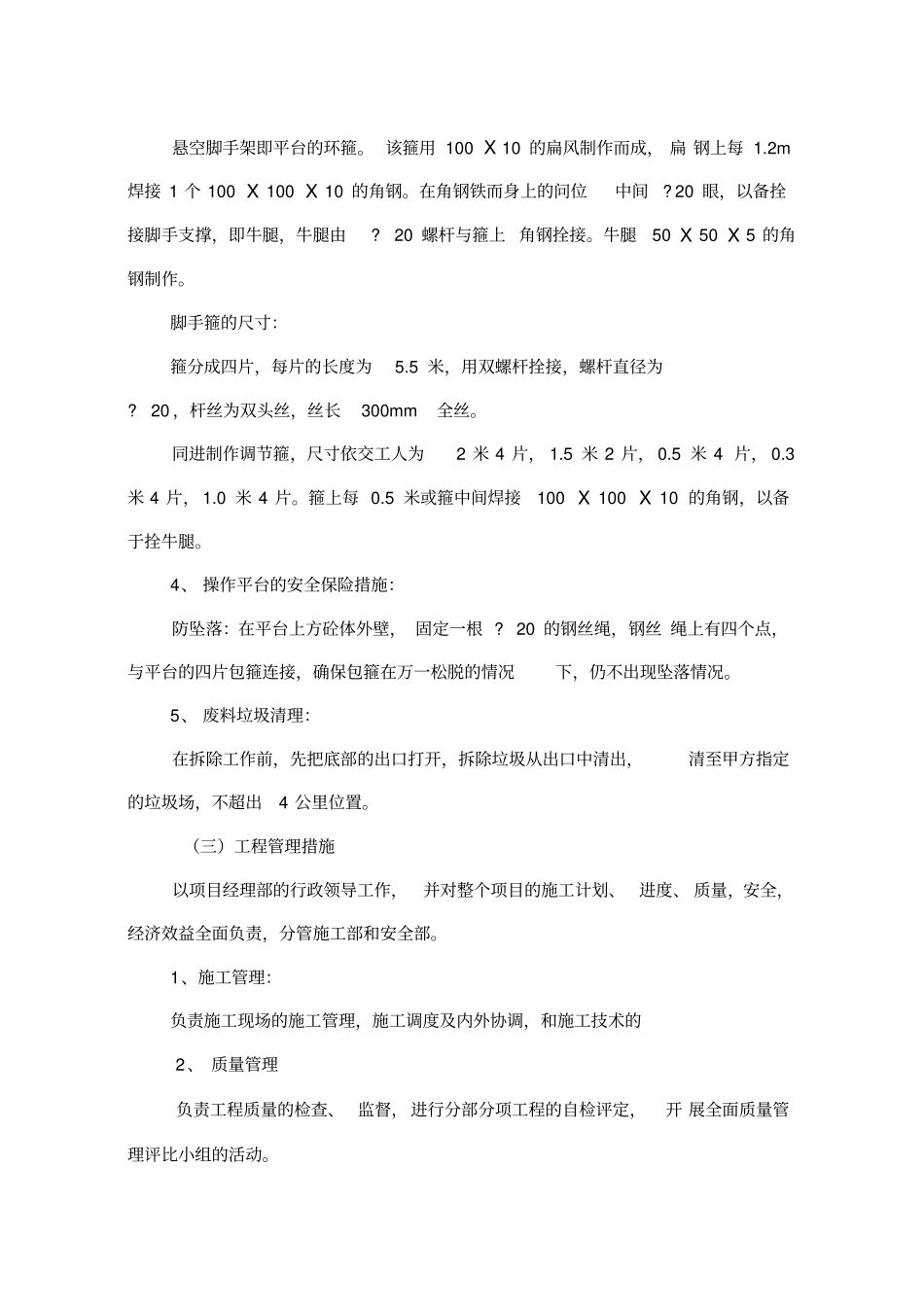

(二)主要施工方法1、 扒杆制作安装水塔上部安装扒杆一根,扒杆上挂滑轮,同时安装1
