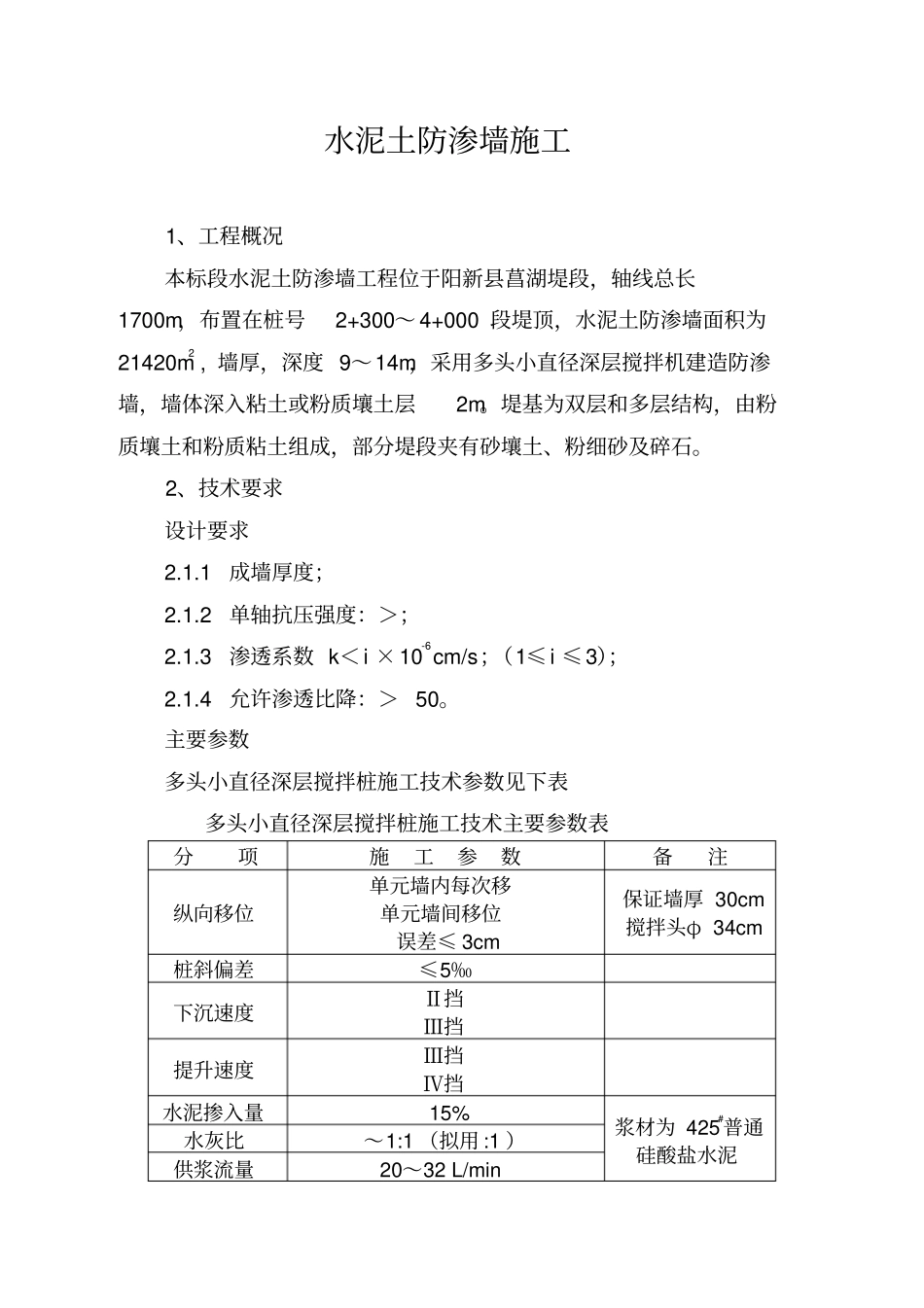

水泥土防渗墙施工1、工程概况本标段水泥土防渗墙工程位于阳新县菖湖堤段,轴线总长1700m,布置在桩号2+300~ 4+000 段堤顶,水泥土防渗墙面积为21420m2 , 墙厚,深度 9~14m,采用多头小直径深层搅拌机建造防渗墙,墙体深入粘土或粉质壤土层2m。堤基为双层和多层结构,由粉质壤土和粉质粘土组成,部分堤段夹有砂壤土、粉细砂及碎石。2、技术要求设计要求2.1.1成墙厚度;2.1.2单轴抗压强度:>;2.1.3渗透系数 k<i ×10-6cm/s;(1≤i ≤3);2.1.4允许渗透比降:> 50。主要参数多头小直径深层搅拌桩施工技术参数见下表多头小直径深层搅拌桩施工技术主要参数表分项施工参数备注纵向移位单元墙内每次移单元墙间移位误差≤ 3cm 保证墙厚 30cm 搅拌头φ 34cm 桩斜偏差≤5‰下沉速度Ⅱ挡Ⅲ挡提升速度Ⅲ挡Ⅳ挡水泥掺入量15% 浆材为 425#普通硅酸盐水泥水灰比~1:1 (拟用 :1 )供浆流量20~32 L/min 以上参数由现场搅拌试验确定,并报监理工程师批准后使用。浆液流量与提升速度和水灰比的关系多头小直径深层搅拌桩机每单元成墙长,墙厚( 为保证墙厚 , 单个钻头直径为 , 实取直径34cm),搭接厚度15cm,分三序施工;已知水泥掺入量 15%,土容重 m3。每单元墙施工1m深时,水泥用量为:[ ×+] ×× == 三序施工每序浆液用量比例Ⅰ: Ⅱ: Ⅲ=1::,则÷ =, 即Ⅰ , Ⅱ, Ⅲ序每米深各用水泥 ,, 其中为 30cm墙厚之外无效墙面积. 水灰比、提升速度和浆液流量的关系表水灰比每米流量浆量提升速度:1 40L/m :1 45L/m :1 55L/m 1:1 64L/m min 20L/min min min 32L/min 水灰比为 :1 时,Ⅰ序每米喷浆量:[48 ×+48] ÷[+1) ÷÷ 1+1÷3)]=40L/m 其余类推 ( Ⅱ、Ⅲ序乘以的系数) 。3、施工准备平整场地、清除地面、地下障碍。当场地低洼时,回填满足回填土技术要求的土料;当地表过软时,先填粘性土料,上铺砂和碎石,再根据需要用方木错叠形成桩机施工平台。开挖排水沟和集水井, 沟内经常清除沉积物, 保持排水沟畅通。现场测量放线,定出每一个桩位,并用小木桩等作出基线、水准点等明显标志,复核测量并妥善保护。搭设灰浆拌制工棚、水泥库等道路交通堤顶水泥土防渗墙的施工,交通便利,堤顶公路贯通施工现场。供水供电采用潜水泵从江中抽取江水以供制备水泥浆等施工所需用水,生活用水采用自来水或取自地下水。施工及生活用电主要采用自备电源。材料供应:水泥土防渗墙所用材料主要为水泥,采...
