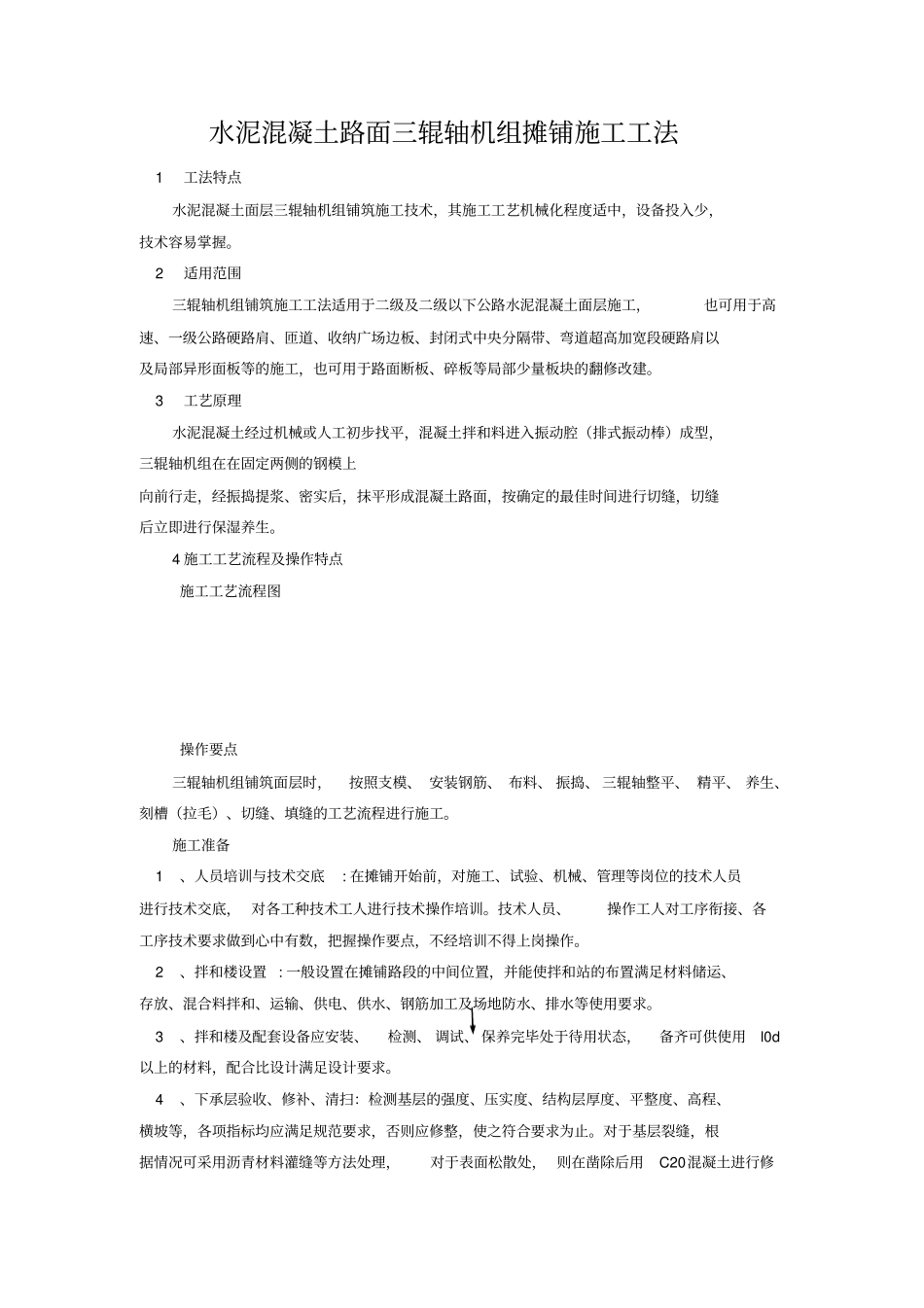

水泥混凝土路面三辊轴机组摊铺施工工法 1工法特点水泥混凝土面层三辊轴机组铺筑施工技术,其施工工艺机械化程度适中,设备投入少,技术容易掌握
2适用范围三辊轴机组铺筑施工工法适用于二级及二级以下公路水泥混凝土面层施工,也可用于高速、一级公路硬路肩、匝道、收纳广场边板、封闭式中央分隔带、弯道超高加宽段硬路肩以及局部异形面板等的施工,也可用于路面断板、碎板等局部少量板块的翻修改建
3工艺原理水泥混凝土经过机械或人工初步找平,混凝土拌和料进入振动腔(排式振动棒)成型,三辊轴机组在在固定两侧的钢模上向前行走,经振捣提浆、密实后,抹平形成混凝土路面,按确定的最佳时间进行切缝,切缝后立即进行保湿养生
4 施工工艺流程及操作特点施工工艺流程图操作要点三辊轴机组铺筑面层时,按照支模、 安装钢筋、 布料、 振捣、 三辊轴整平、 精平、 养生、刻槽(拉毛)、切缝、填缝的工艺流程进行施工
施工准备 1、人员培训与技术交底: 在摊铺开始前,对施工、试验、机械、管理等岗位的技术人员进行技术交底, 对各工种技术工人进行技术操作培训
技术人员、操作工人对工序衔接、各工序技术要求做到心中有数,把握操作要点,不经培训不得上岗操作
2、拌和楼设置 : 一般设置在摊铺路段的中间位置,并能使拌和站的布置满足材料储运、存放、混合料拌和、运输、供电、供水、钢筋加工及场地防水、排水等使用要求
3、拌和楼及配套设备应安装、检测、 调试、 保养完毕处于待用状态,备齐可供使用l0d以上的材料,配合比设计满足设计要求
4、下承层验收、修补、清扫:检测基层的强度、压实度、结构层厚度、平整度、高程、横坡等,各项指标均应满足规范要求,否则应修整,使之符合要求为止
对于基层裂缝,根据情况可采用沥青材料灌缝等方法处理,对于表面松散处, 则在凿除后用C20混凝土进行修补
对监理验收合格的基层用水车冲洗表面浮土,砂石等杂物
