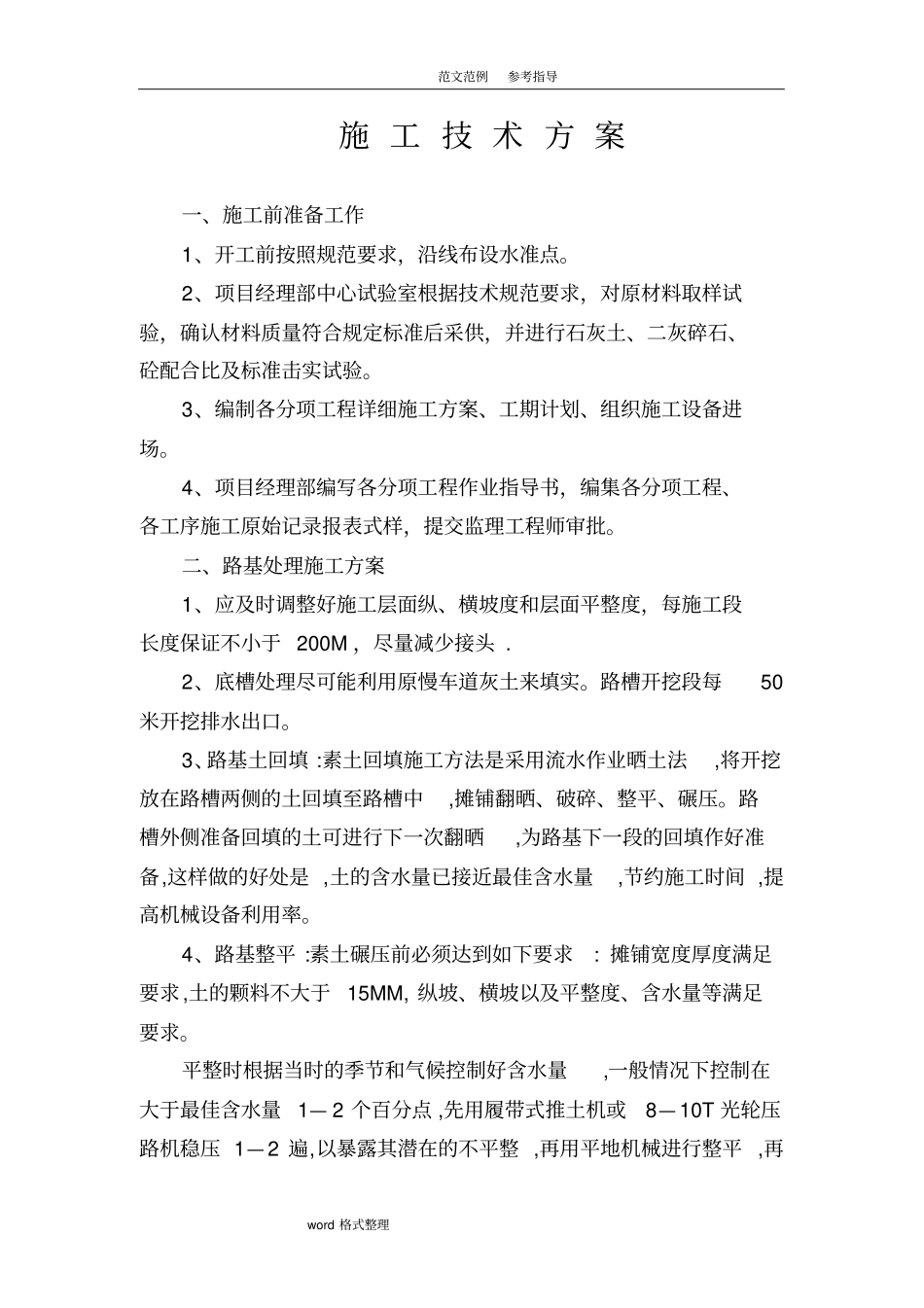

范文范例参考指导word 格式整理施 工 技 术 方 案一、施工前准备工作1、开工前按照规范要求,沿线布设水准点。2、项目经理部中心试验室根据技术规范要求,对原材料取样试验,确认材料质量符合规定标准后采供,并进行石灰土、二灰碎石、砼配合比及标准击实试验。3、编制各分项工程详细施工方案、工期计划、组织施工设备进场。4、项目经理部编写各分项工程作业指导书,编集各分项工程、各工序施工原始记录报表式样,提交监理工程师审批。二、路基处理施工方案1、应及时调整好施工层面纵、横坡度和层面平整度,每施工段长度保证不小于 200M ,尽量减少接头 . 2、底槽处理尽可能利用原慢车道灰土来填实。路槽开挖段每50米开挖排水出口。3、路基土回填 :素土回填施工方法是采用流水作业晒土法,将开挖放在路槽两侧的土回填至路槽中,摊铺翻晒、破碎、整平、碾压。路槽外侧准备回填的土可进行下一次翻晒,为路基下一段的回填作好准备,这样做的好处是 ,土的含水量已接近最佳含水量,节约施工时间 ,提高机械设备利用率。4、路基整平 :素土碾压前必须达到如下要求: 摊铺宽度厚度满足要求,土的颗料不大于15MM, 纵坡、横坡以及平整度、含水量等满足要求。平整时根据当时的季节和气候控制好含水量,一般情况下控制在大于最佳含水量1— 2 个百分点 ,先用履带式推土机或8— 10T 光轮压路机稳压 1— 2 遍,以暴露其潜在的不平整 ,再用平地机械进行整平 ,再范文范例参考指导word 格式整理用 8— 10T光轮压路机预压 1— 2 遍,最后用重型压路机碾压 . 5、路基碾压过程中严格按下列规定进行: 路基整平后即可碾压 ,坚持先轻后重 ,先慢后快的原则 ,由边向中碾压,对于超高路段由内侧边缘向外侧边缘碾压,碾压宽度大于或等同于路基宽度加 0.5M, 轮迹之间重叠宽度 ,一般为 1/2 轮宽,碾压时坚持遍遍清,遍遍到位 ,做到无漏压 ,无死角 .压实遍数根据层厚和压实机械吨位而定 ,保证达到足够的密实度. 另外 ,碾压时要求做到轮迹顺直,以防局部密实度不够 ;压路机不在碾压好的和正在碾压的路基上调头,发现局部“弹簧”和“松散”等情况,应及时妥善处理 ,确保全段面压实度合格 . 雨季填筑路基 ,经验合格后的结构层因降雨未能及时回填,雨后在其表面含水量适中时应加压,复检合格后 ,方可回填。6、每一压实层均应自检合格后,报验监理组 , 监理抽检合格以后 ,再进行下道工序的施工。三、15CM 10%和 12%石灰土施工(1)准备工作①在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥硬化路面施工技术设计方案

文库响当当+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
