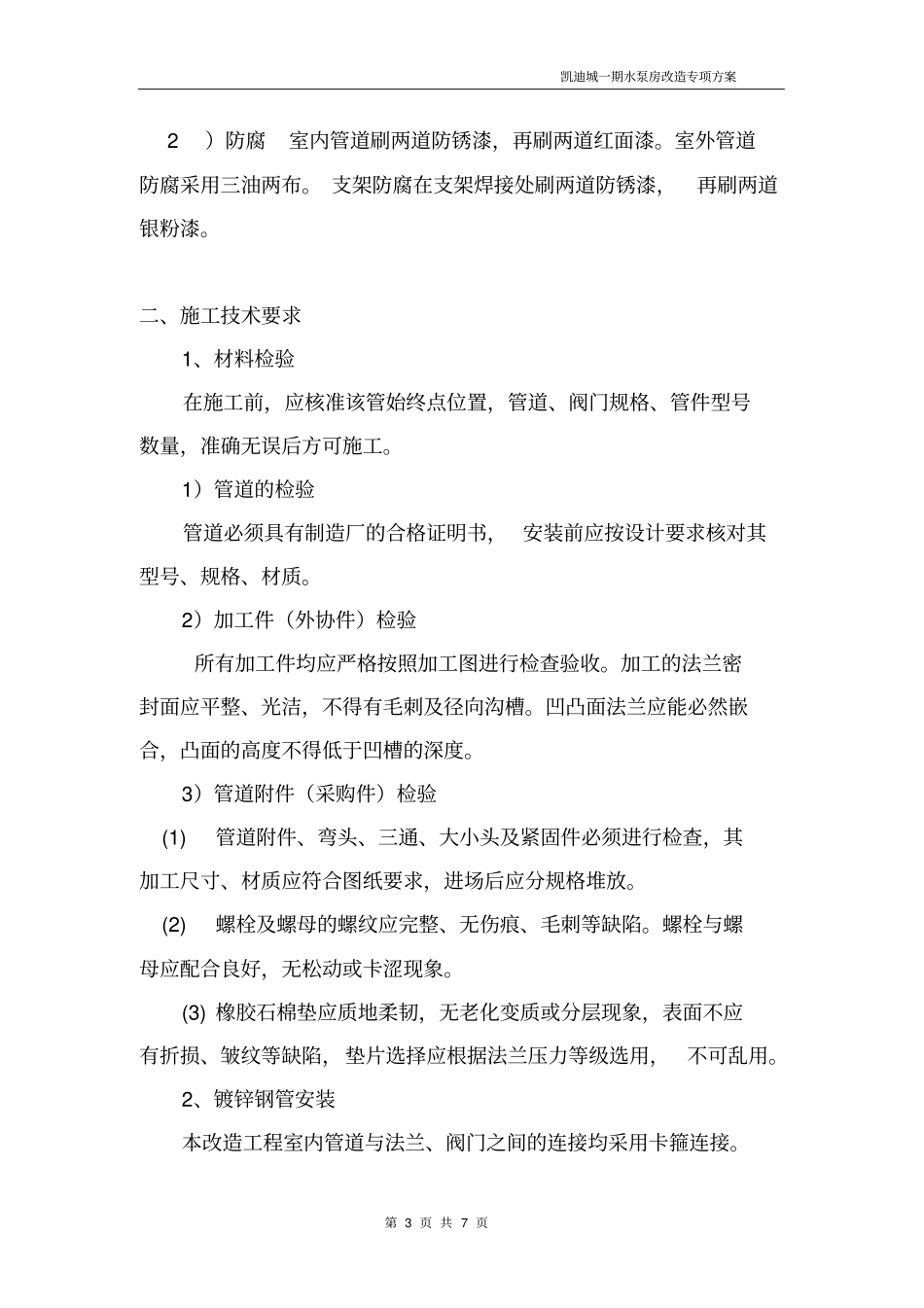

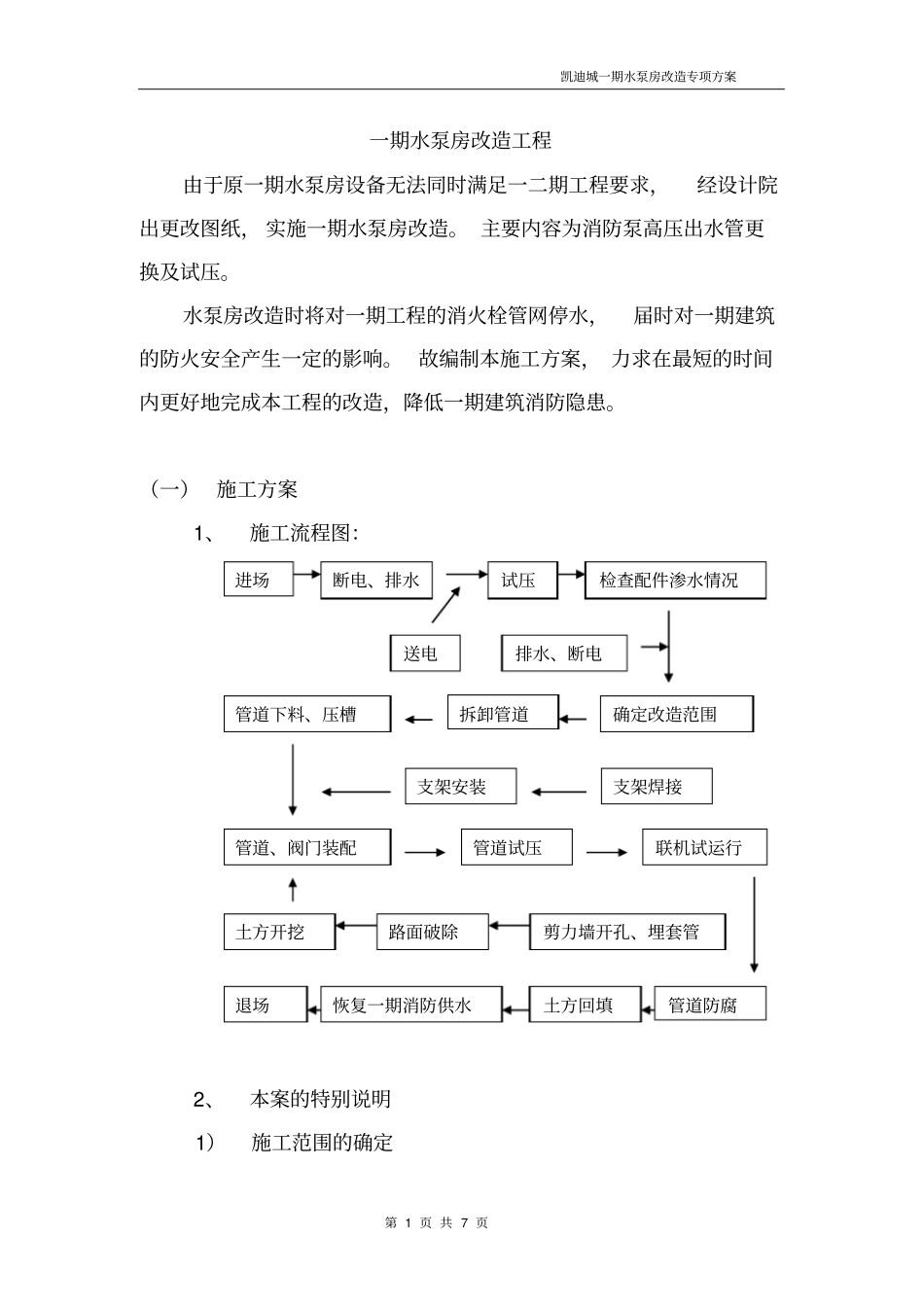

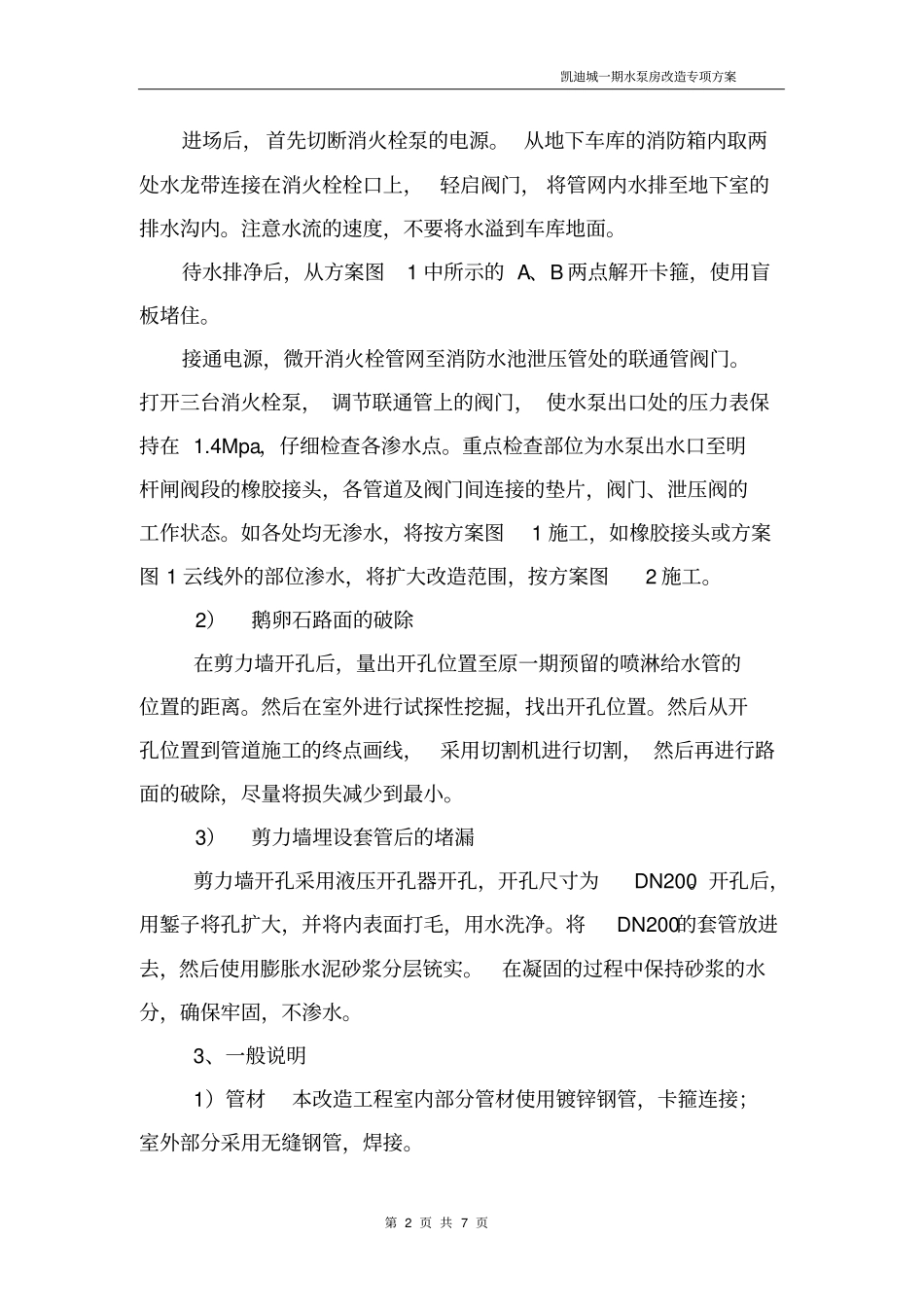

凯迪城一期水泵房改造专项方案第 1 页 共 7 页一期水泵房改造工程由于原一期水泵房设备无法同时满足一二期工程要求,经设计院出更改图纸, 实施一期水泵房改造。 主要内容为消防泵高压出水管更换及试压。水泵房改造时将对一期工程的消火栓管网停水,届时对一期建筑的防火安全产生一定的影响。 故编制本施工方案, 力求在最短的时间内更好地完成本工程的改造,降低一期建筑消防隐患。(一)施工方案1、施工流程图:2、本案的特别说明1)施工范围的确定断电、排水管道防腐确定改造范围检查配件渗水情况管道、阀门装配试压管道下料、压槽恢复一期消防供水拆卸管道送电路面破除支架安装土方回填土方开挖联机试运行支架焊接管道试压剪力墙开孔、埋套管排水、断电进场退场凯迪城一期水泵房改造专项方案第 2 页 共 7 页进场后,首先切断消火栓泵的电源。 从地下车库的消防箱内取两处水龙带连接在消火栓栓口上,轻启阀门, 将管网内水排至地下室的排水沟内。注意水流的速度,不要将水溢到车库地面。待水排净后,从方案图1 中所示的 A、B 两点解开卡箍,使用盲板堵住。接通电源,微开消火栓管网至消防水池泄压管处的联通管阀门。打开三台消火栓泵, 调节联通管上的阀门, 使水泵出口处的压力表保持在 1.4Mpa,仔细检查各渗水点。重点检查部位为水泵出水口至明杆闸阀段的橡胶接头,各管道及阀门间连接的垫片,阀门、泄压阀的工作状态。如各处均无渗水,将按方案图1 施工,如橡胶接头或方案图 1 云线外的部位渗水,将扩大改造范围,按方案图2 施工。2)鹅卵石路面的破除在剪力墙开孔后,量出开孔位置至原一期预留的喷淋给水管的位置的距离。然后在室外进行试探性挖掘,找出开孔位置。然后从开孔位置到管道施工的终点画线,采用切割机进行切割, 然后再进行路面的破除,尽量将损失减少到最小。3)剪力墙埋设套管后的堵漏剪力墙开孔采用液压开孔器开孔,开孔尺寸为DN200。开孔后,用錾子将孔扩大,并将内表面打毛,用水洗净。将DN200的套管放进去,然后使用膨胀水泥砂浆分层铳实。在凝固的过程中保持砂浆的水分,确保牢固,不渗水。3、一般说明1)管材本改造工程室内部分管材使用镀锌钢管,卡箍连接;室外部分采用无缝钢管,焊接。凯迪城一期水泵房改造专项方案第 3 页 共 7 页 2)防腐室内管道刷两道防锈漆,再刷两道红面漆。室外管道防腐采用三油两布。 支架防腐在支架焊接处刷两道防锈漆,再刷两道银粉漆。二、施工技术要...
