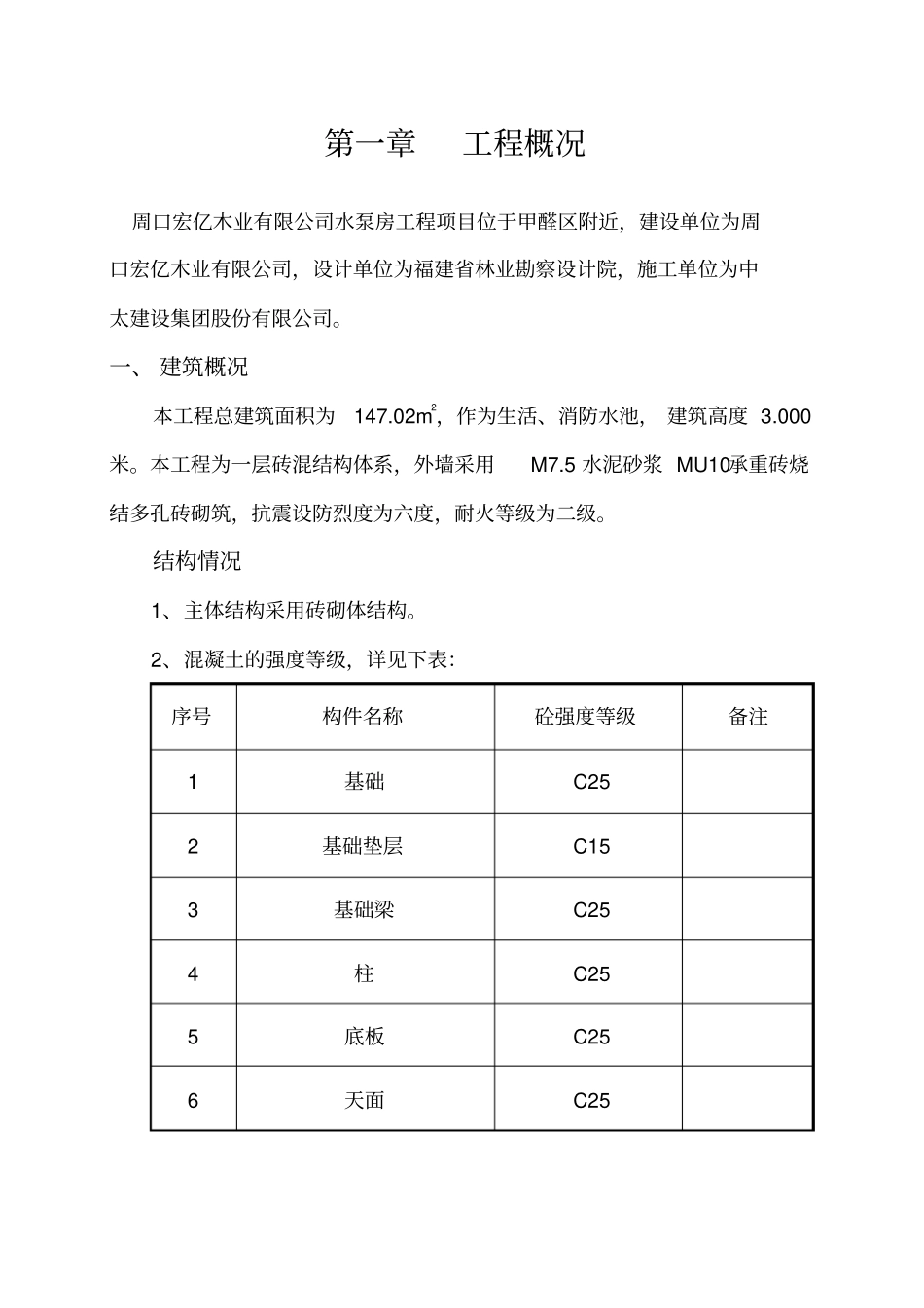

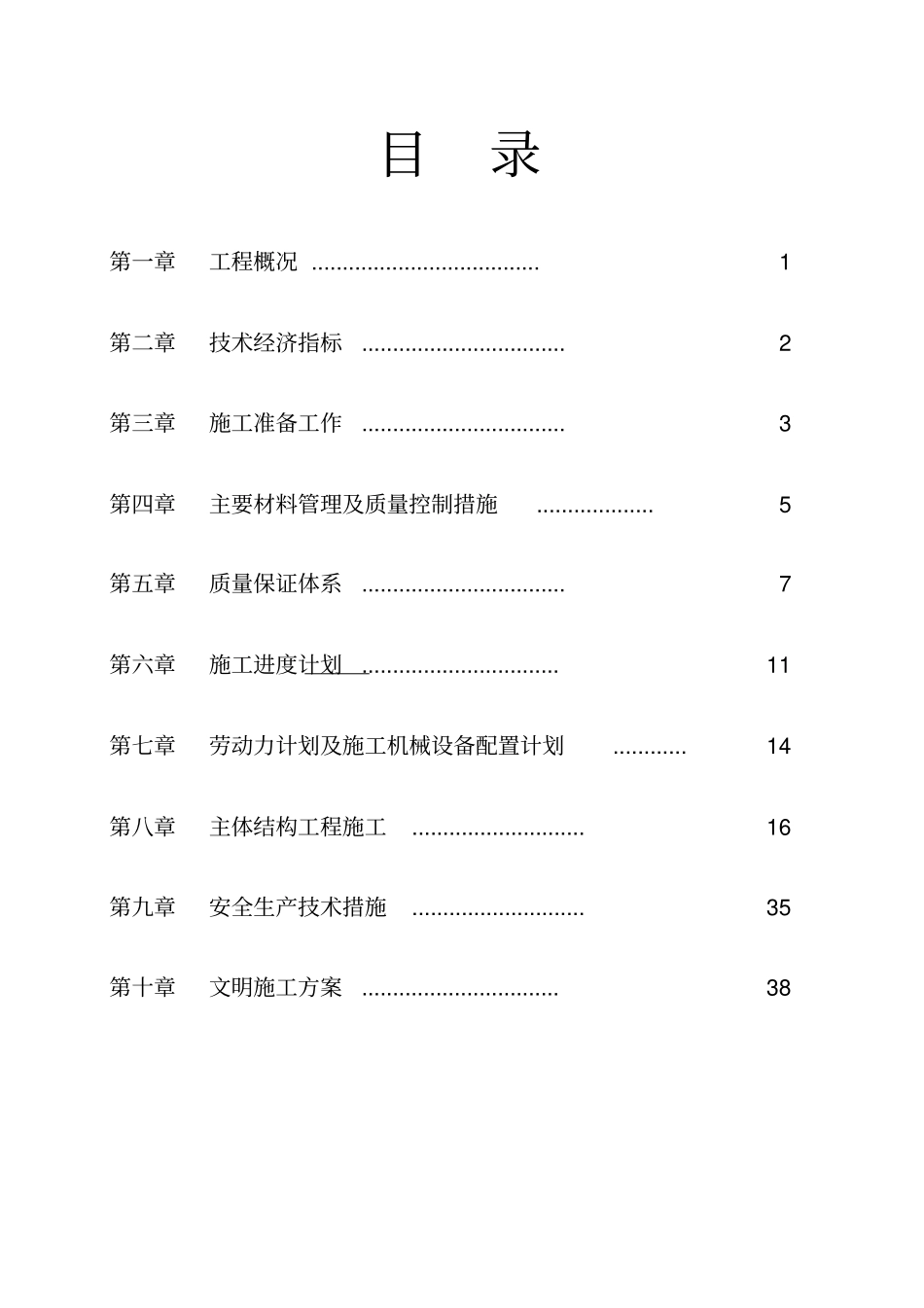

目录第一章工程概况 ..................................... 1第二章技术经济指标................................. 2第三章施工准备工作................................. 3第四章主要材料管理及质量控制措施................... 5第五章质量保证体系................................. 7第六章施工进度计划................................ 11第七章劳动力计划及施工机械设备配置计划............ 14第八章主体结构工程施工............................ 16第九章安全生产技术措施............................ 35第十章文明施工方案................................ 38第一章工程概况周口宏亿木业有限公司水泵房工程项目位于甲醛区附近,建设单位为周口宏亿木业有限公司,设计单位为福建省林业勘察设计院,施工单位为中太建设集团股份有限公司。一、 建筑概况本工程总建筑面积为147.02m2,作为生活、消防水池, 建筑高度 3.000米。本工程为一层砖混结构体系,外墙采用M7.5 水泥砂浆 MU10承重砖烧结多孔砖砌筑,抗震设防烈度为六度,耐火等级为二级。结构情况1、主体结构采用砖砌体结构。2、混凝土的强度等级,详见下表:序号构件名称砼强度等级备注1基础C252基础垫层C153基础梁C254柱C255底板C256天面C25第二章技术经济指标一、工期、工程质量、成本管理、三材节约、安全生产等技术经济指标1、工期控制:确保 30 天完成,争取提前完成。2、工程质量确保达到优良工程等级;3、成本降低率: 3%;4、三材节约率:木构1.5%、钢材 1.0%、水泥 1.0%;5、安全生产目标:无伤亡,无火灾。二、 保证实现工期和工程质量目标的实施措施1、认真进行施工布置, 合理地插入后道工序施工, 缩短工序间隔时间;2、合理组织施工队伍,二班制轮流作业;3、充分利用新工艺、增加施工机械投入、减轻劳动强度、提高劳动生产率;4、合理分区,进行流水作业,保证施工的连续等。三、 保证工程成本降低的实施1、加强工程管理,严格执行限额邻料制度;2、加强物资采购管理,把好物资进货验收点,降低物资采购成本;3、以施工组织设计为基础,根据施工情况合理投入机械和周转材料;4、加工木材要考虑综合利用,限制大材小用,减少边角料;5、做好原材料的回收,如短旧材料、钢筋头、铁丝、圆钉等;6、加强施工机械管理,及时维修、保养,提高机械利用率;7、合理控制钢筋下料长度,避免钢筋以大代小,尽量减少损耗。8、加强水、电、卫生等的...
