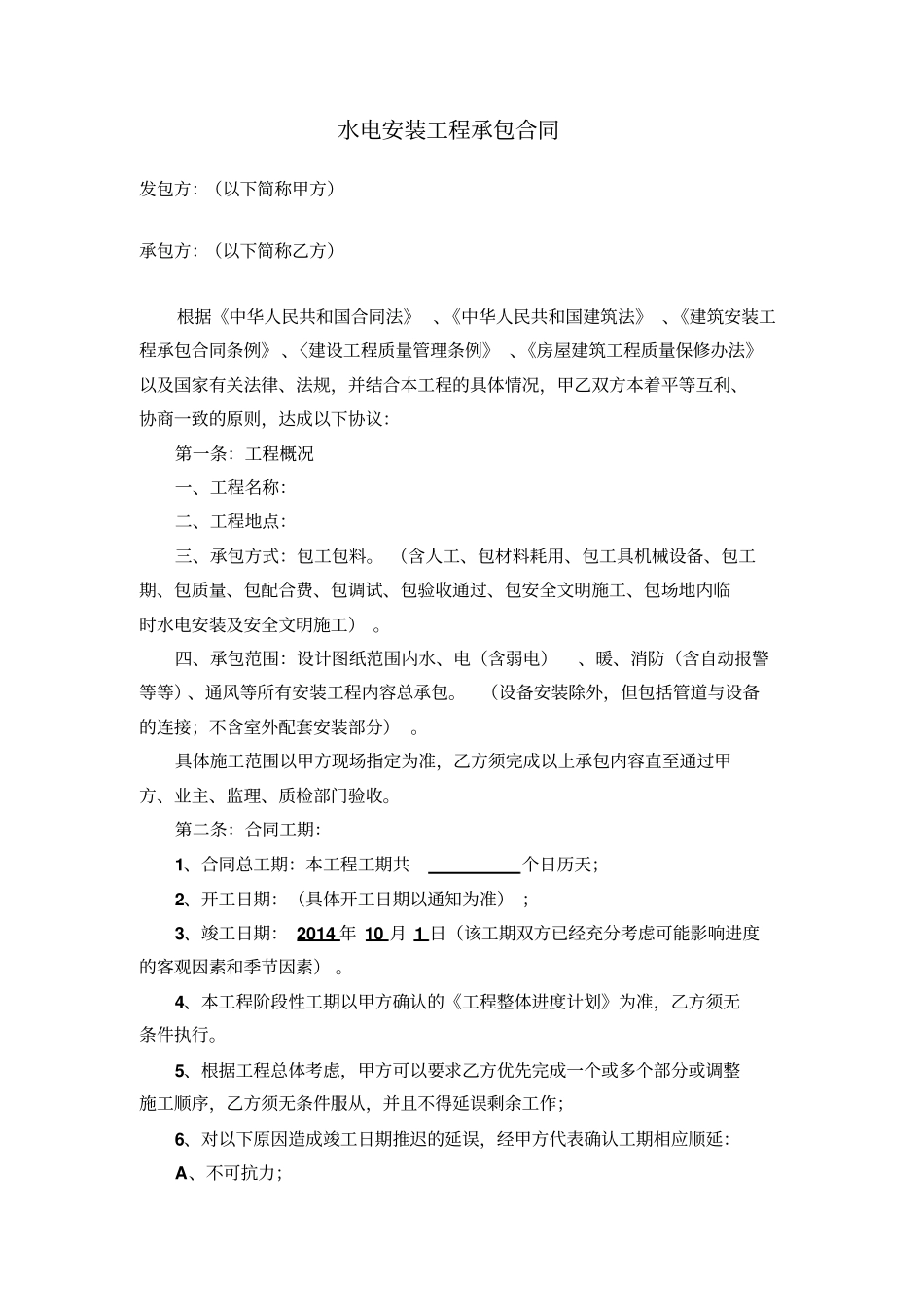

水电暖、 消防安装工程承包合同水电安装工程承包合同发包方:(以下简称甲方)承包方:(以下简称乙方)根据《中华人民共和国合同法》 、《中华人民共和国建筑法》 、《建筑安装工程承包合同条例》 、〈建设工程质量管理条例》 、《房屋建筑工程质量保修办法》以及国家有关法律、法规,并结合本工程的具体情况,甲乙双方本着平等互利、协商一致的原则,达成以下协议:第一条:工程概况一、工程名称:二、工程地点:三、承包方式:包工包料
(含人工、包材料耗用、包工具机械设备、包工期、包质量、包配合费、包调试、包验收通过、包安全文明施工、包场地内临时水电安装及安全文明施工)
四、承包范围:设计图纸范围内水、电(含弱电)、暖、消防(含自动报警等等)、通风等所有安装工程内容总承包
(设备安装除外,但包括管道与设备的连接;不含室外配套安装部分)
具体施工范围以甲方现场指定为准,乙方须完成以上承包内容直至通过甲方、业主、监理、质检部门验收
第二条:合同工期:1、合同总工期:本工程工期共个日历天;2、开工日期:(具体开工日期以通知为准) ;3、竣工日期: 2014 年 10 月 1 日(该工期双方已经充分考虑可能影响进度的客观因素和季节因素)
4、本工程阶段性工期以甲方确认的《工程整体进度计划》为准,乙方须无条件执行
5、根据工程总体考虑,甲方可以要求乙方优先完成一个或多个部分或调整施工顺序,乙方须无条件服从,并且不得延误剩余工作;6、对以下原因造成竣工日期推迟的延误,经甲方代表确认工期相应顺延:A、不可抗力;B、由于重大设计变更导致工程量增加(越过20% );C、恶劣天气或恶劣天气带来的后果(天气不致影响工程施工的除外),以诸城市气象台记录为准;D、乙方以书面形式提出申请,但仍未能从甲方收到施工所急需的指示、图纸、详图或标高,以致影响施工造成工程停工的

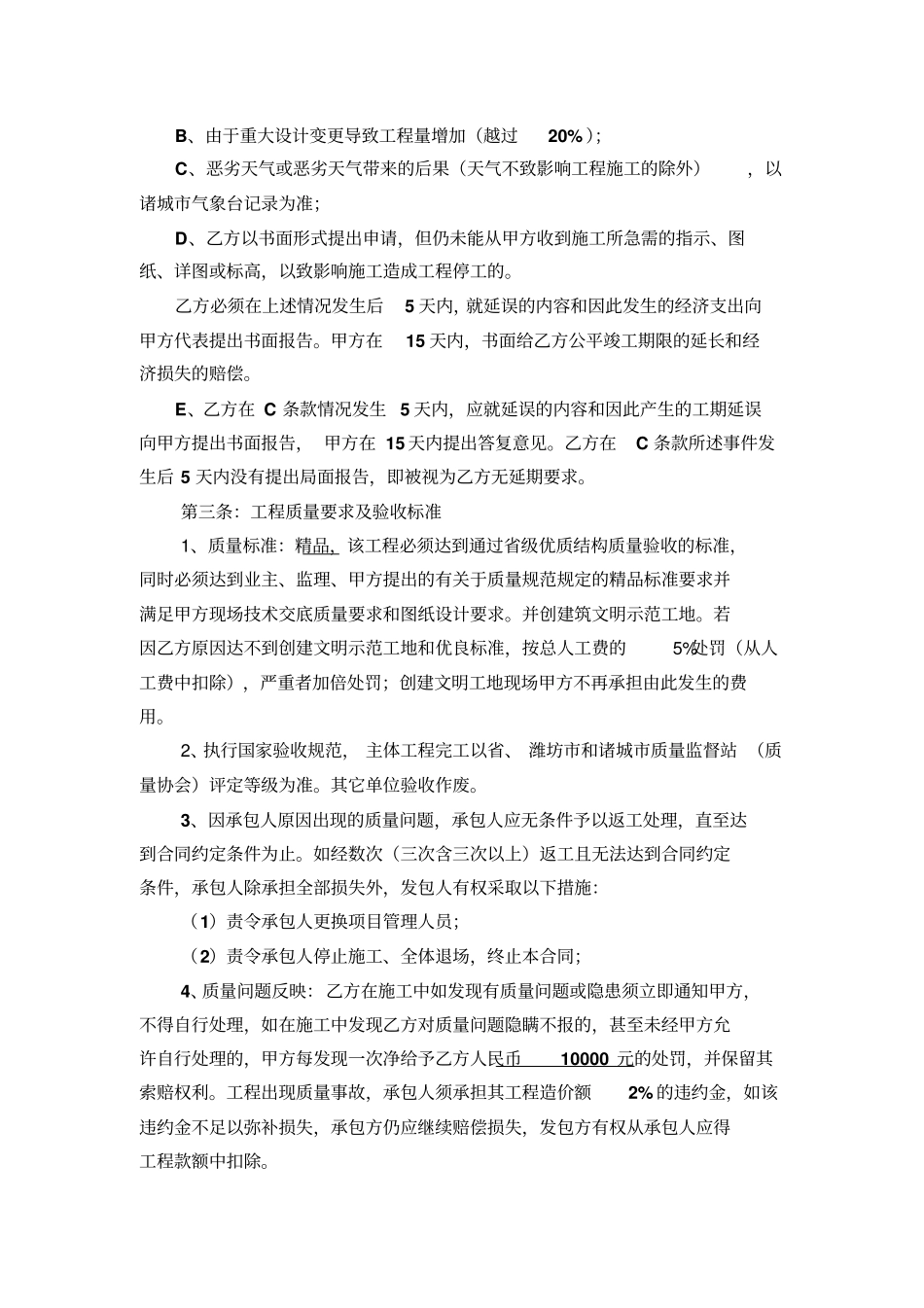

乙方必须在上述情况发生后5 天内,就延误的内容和因
