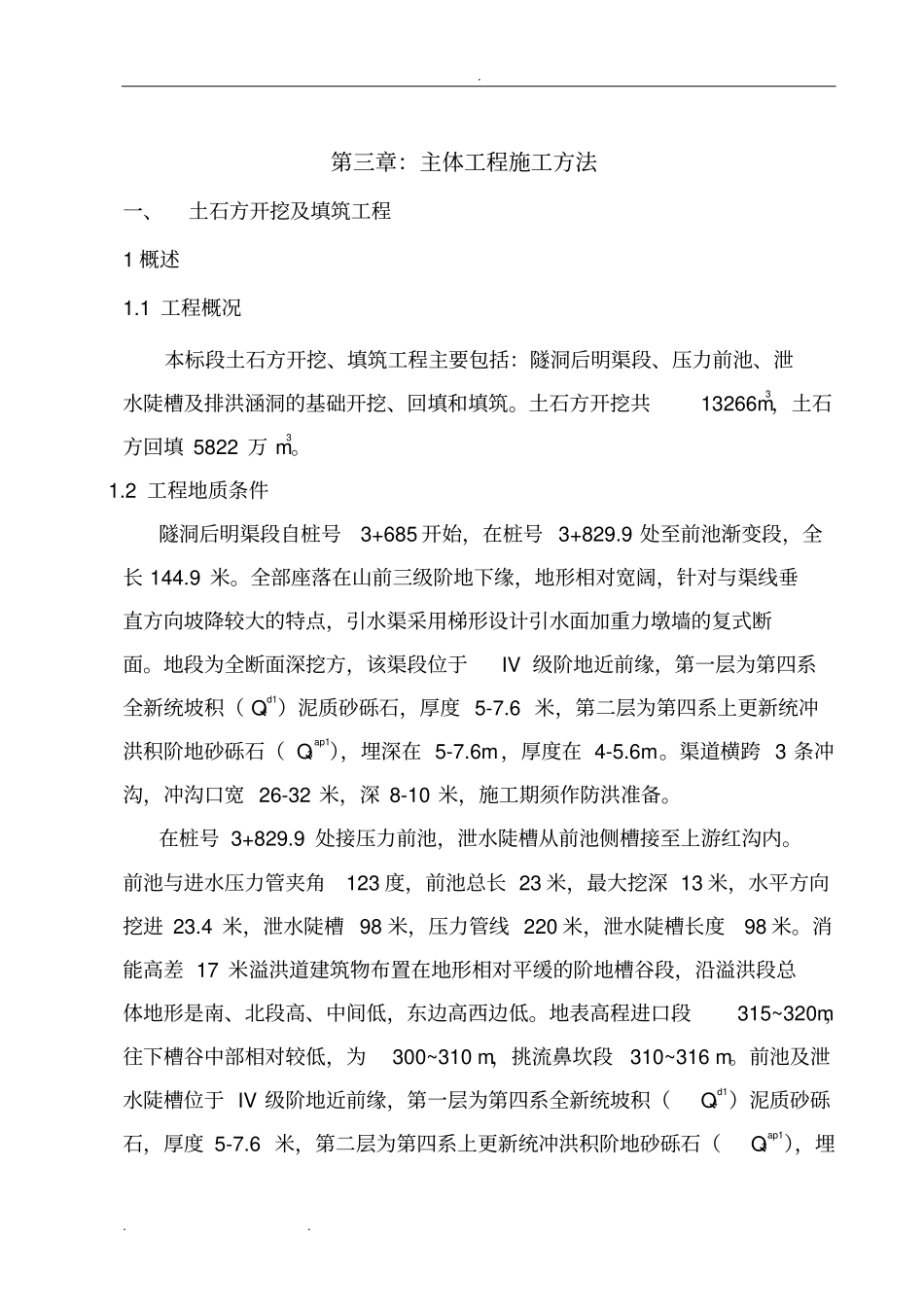

第三章:主体工程施工方法一、土石方开挖及填筑工程1 概述1
1 工程概况本标段土石方开挖、填筑工程主要包括:隧洞后明渠段、压力前池、泄水陡槽及排洪涵洞的基础开挖、回填和填筑

土石方开挖共13266m3,土石方回填 5822 万 m3
2 工程地质条件隧洞后明渠段自桩号3+685 开始,在桩号 3+829
9 处至前池渐变段,全长 144
全部座落在山前三级阶地下缘,地形相对宽阔,针对与渠线垂直方向坡降较大的特点,引水渠采用梯形设计引水面加重力墩墙的复式断面
地段为全断面深挖方,该渠段位于IV 级阶地近前缘,第一层为第四系全新统坡积( Q4d1)泥质砂砾石,厚度 5-7
6 米,第二层为第四系上更新统冲洪积阶地砂砾石( Q3ap1),埋深在 5-7
6m,厚度在 4-5
渠道横跨 3 条冲沟,冲沟口宽 26-32 米,深 8-10 米,施工期须作防洪准备
在桩号 3+829
9 处接压力前池,泄水陡槽从前池侧槽接至上游红沟内
前池与进水压力管夹角123 度,前池总长 23 米,最大挖深 13 米,水平方向挖进 23
4 米,泄水陡槽 98 米,压力管线 220 米,泄水陡槽长度98 米
消能高差 17 米溢洪道建筑物布置在地形相对平缓的阶地槽谷段,沿溢洪段总体地形是南、北段高、中间低,东边高西边低
地表高程进口段315~320m,往下槽谷中部相对较低,为300~310 m,挑流鼻坎段310~316 m
前池及泄水陡槽位于 IV 级阶地近前缘,第一层为第四系全新统坡积(Q4d1)泥质砂砾石,厚度 5-7
6 米,第二层为第四系上更新统冲洪积阶地砂砾石(Q3ap1),埋
6m,厚度在 5
青灰色,砂约占10%,砾石 35%,卵石 55%

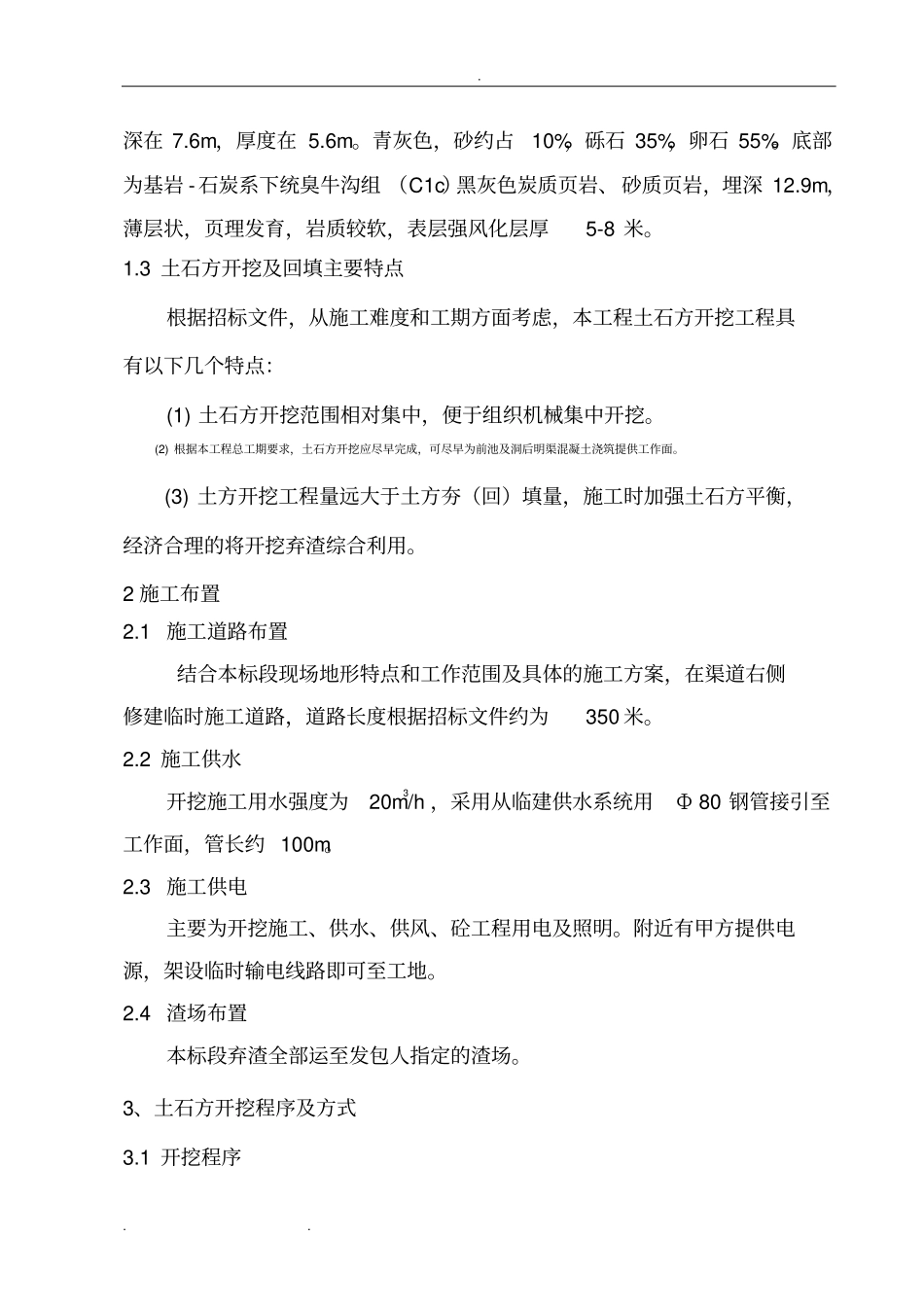

底部为基岩 -石炭系下统臭牛沟组 (C1c)黑灰色炭质页岩、砂质页岩,埋深 12
