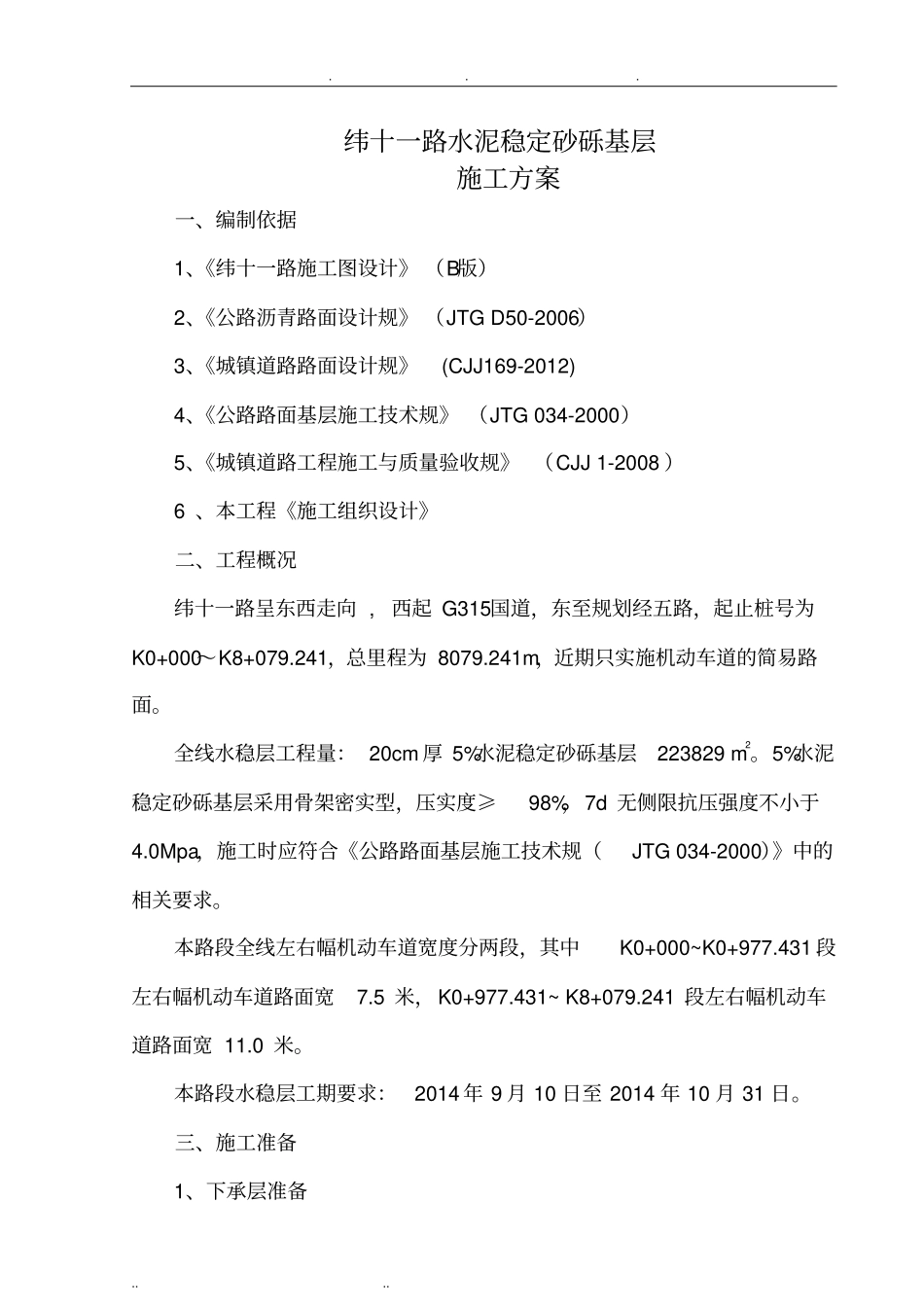

纬十一路水泥稳定砂砾基层施工方案一、编制依据1、《纬十一路施工图设计》 (B版)2、《公路沥青路面设计规》 (JTG D50-2006)3、《城镇道路路面设计规》 (CJJ169-2012) 4、《公路路面基层施工技术规》 (JTG 034-2000)5、《城镇道路工程施工与质量验收规》 (CJJ 1-2008 )6 、本工程《施工组织设计》二、工程概况纬十一路呈东西走向 , 西起 G315国道,东至规划经五路,起止桩号为K0+000~K8+079
241,总里程为 8079
241m,近期只实施机动车道的简易路面
全线水稳层工程量: 20cm 厚 5%水泥稳定砂砾基层223829 m2
5%水泥稳定砂砾基层采用骨架密实型,压实度≥98%,7d 无侧限抗压强度不小于4
0Mpa,施工时应符合《公路路面基层施工技术规(JTG 034-2000)》中的相关要求
本路段全线左右幅机动车道宽度分两段,其中K0+000~K0+977
431 段左右幅机动车道路面宽7
5 米,K0+977
431~ K8+079
241 段左右幅机动车道路面宽 11
本路段水稳层工期要求:2014 年 9 月 10 日至 2014 年 10 月 31 日
三、施工准备1、下承层准备

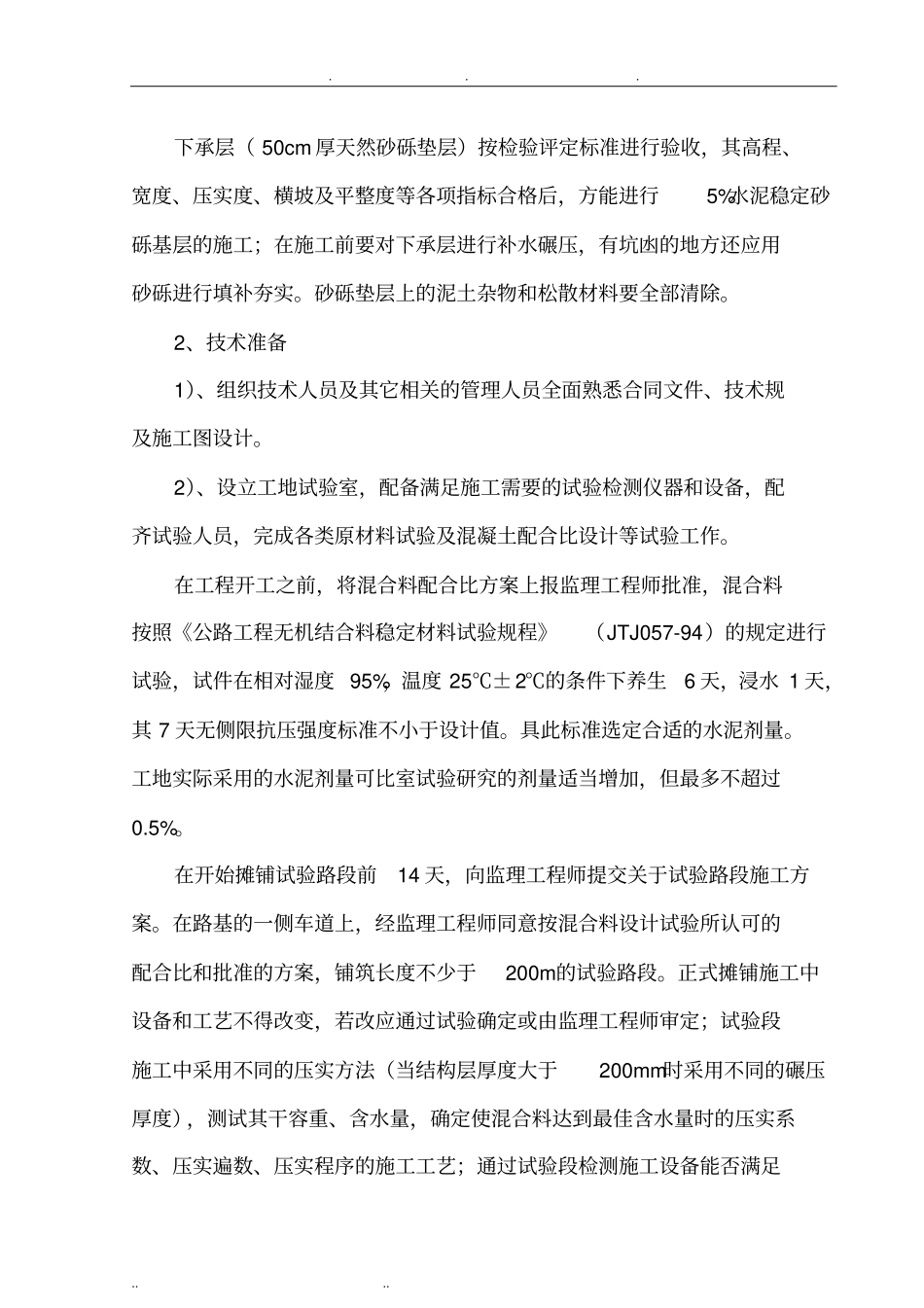

下承层( 50cm 厚天然砂砾垫层)按检验评定标准进行验收,其高程、宽度、压实度、横坡及平整度等各项指标合格后,方能进行5%水泥稳定砂砾基层的施工;在施工前要对下承层进行补水碾压,有坑凼的地方还应用砂砾进行填补夯实
砂砾垫层上的泥土杂物和松散材料要全部清除
2、技术准备1)、组织技术人员及其它相关的管理人员全面熟悉合同文件、技术规及施工图设计

2)、设立工地试验室,配备满足施工需要的试验检测仪器和设备,配齐试验人员,完成各类原材料试验及混凝土配合比设计等试验工作
