非标设备制作方案 卷内目录: 1
总体方案部署
质量及安全保证措施

7 陕 西 神 木 化 学 工 业 有 限 公 司 二 期 40 万吨/年甲醇项目 非 标 设 备 制 作方案 第 2 页 共 8 页 1

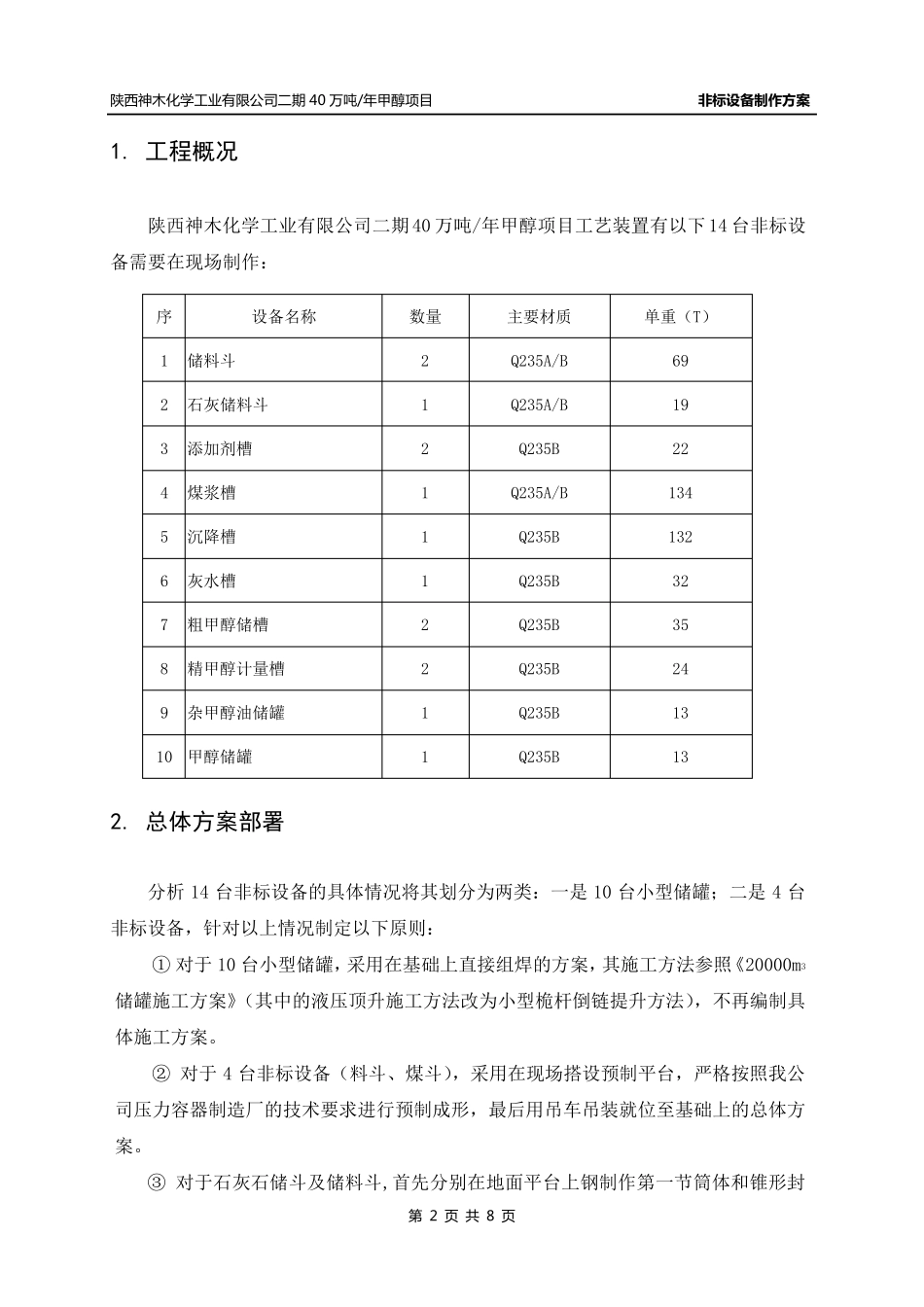

工程概况 陕西神木化学工业有限公司二期40 万吨/年甲醇项目工艺装置有以下14 台非标设备需要在现场制作: 序 设备名称 数量 主要材质 单重(T) 1 储料斗 2 Q235A/B 69 2 石灰储料斗 1 Q235A/B 19 3 添加剂槽 2 Q235B 22 4 煤浆槽 1 Q235A/B 134 5 沉降槽 1 Q235B 132 6 灰水槽 1 Q235B 32 7 粗甲醇储槽 2 Q235B 35 8 精甲醇计量槽 2 Q235B 24 9 杂甲醇油储罐 1 Q235B 13 10 甲醇储罐 1 Q235B 13 2
总体方案部署 分析14 台非标设备的具体情况将其划分为两类:一是10 台小型储罐;二是4 台非标设备,针对以上情况制定以下原则: ① 对于 10 台小型储罐,采用在基础上直接组焊的方案,其施工方法参照《20000m3储罐施工方案》(其中
